6 Анализ технико-экономических показателей и обоснование экономии целесообразности принятых в проекте решений
6.1 Организация ремонта оборудования и труда ремонтного персонала
6.1.1 Планирование ремонтов оборудования
Система технического обслуживания и ремонта применяется с целью предотвращения прогрессивного нарастания износа оборудования, внеплановых и аварийных ремонтов и поддержания его в работоспособном состоянии путем систематического ухода, надзора и принудительных остановок на профилактические осмотры и ремонты.
В процессе эксплуатации технологическое оборудование подвергается физическому и моральному износу и требует постоянного технического обслуживания. Работоспособность оборудования восстанавливается путем его ремонта.
В прокатном цехе предусмотрен периодический (плановый) метод организации ремонта. Плановые ремонты в зависимости от объема, сложности и сроков проведения работ подразделяются на текущие и капитальные ремонты.
Типовая система предусматривает обязательную подготовку к проведению ремонтных работ и формы организации ремонта оборудования. Своевременное проведение всех подготовительных работ значительно сокращает сроки ремонта, улучшает качество и снижает стоимость ремонтных работ. Подготовка к ремонту включает техническую, материальную и организацию подготовку.
Ремонтная служба цеха состоит из слесарно-ремонтной группы, к которой относятся бригады по ремонту оборудования, электроремонтной группы и бригады электромонтеров и цеховой ремонтно-механической мастерской. Цеховая ремонтная служба административно подчиняется начальнику цеха и функционально главному механику завода.
Плановые ремонты оборудования выполняются в соответствии с графиками.
В цехе составляется годовой график П.Р. (форма П.2.5.) и месячный график П.Р. [21]. Также ежегодно составляют проект годового плана текущих и капитальных ремонтов всего эксплуатируемого оборудования цеха, который утверждается руководством предприятия.
Проект годового плана ремонтов оборудования составляется отделом главного механика (ОГМ) предприятия на основе заявки на проведение ремонтов в планируемом году, подписанной начальником цеха и его помощником по оборудованию (механиком цеха).
Сводный годовой график текущих и капитального ремонтов оборудования по цеху составляется отделом главного механика на основании годового плана текущих и капитальных ремонтов оборудования, утвержденного руководством предприятия.
Месячные графики плановых ремонтов оборудования (форма П.2.6.) составляются цехом совместно с ОГМ предприятия на основе годового графика ТОиР с уточнением даты остановок на ремонт и продолжительности. В месячный график могут включаться (при необходимости) также ремонты, не предусмотренные годовым графиком.
Месячный график ПР подписывается начальником цеха и механиком цеха, согласуется с производственным отделом, главным механиком, главным энергетиком и утверждается главным инженером предприятия.
Утвержденный месячный график ПР является основным документом, регламентирующим проведение ремонтов оборудования и планирование производства в данном месяце.
Порядок проведения, подготовки и планирования капитальных ремонтов оборудования, а так же финансирование капитальных ремонтов осуществляется в соответствии с утвержденным Положением о капитальном ремонте.
Для выполнения текущего ремонта оборудования составляется ремонтная ведомость, оперативный график ПОР и типовая смета. Ремонтные ведомости утверждаются начальником цеха [21].
На основании данных приведенных в таблице 6.1, строится структура ремонтного цикла мостового крана с гибким подвесом траверсы грузоподъемностью 5+5 т. (рисунок 6.1), т.е. перечень и последовательность циклически повторяющихся работ по ремонту оборудования, выполняемых в период между капитальными ремонтами [22].
Таблица 6.1 – Нормативы на ремонт грузоподъемного оборудования
Наименование оборудования |
Тип, краткая техническая характеристика |
Категория ремонтной сложности |
Текущий ремонт |
Кап. ремонт |
Структура ремонтного цикла |
||
Т1 |
Т2 |
Т3 |
К |
||||
Продолжительность (числитель) месяцы, годы |
|||||||
Продолжительность (знаменатель) годы |
|||||||
Мостовой кран с гибким подвесом траверсы |
Грузоподъемность Q=5+5т |
18 |
60/8 |
360/16 |
24/12 |
8/48 |
50Т1+9Т2+ 0,5Т3+К |

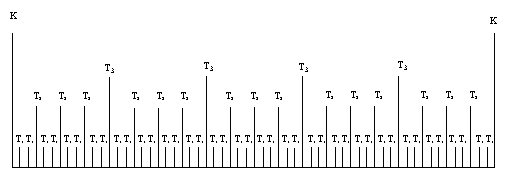

Рисунок 6.1 – Структура ремонтного цикла мостового крана
с гибким подвесом траверсы
