3 Планирование горных работ на начало следующего отчетного периода.
С учетом годовой производственной мощности рудника проведены работы по планированию добычных и горно-проходческих работ на 2011 год, план горных работ представлен на рисунке 3

Рисунок 3 – План горных работ на 2011 год
Запасы были распределены по степени подготовленности, определены их объемы с помощью программы AUTOCAD и сведены в таблицу 2.
Таблица 2 - Подсчет запасов на 2011 год
Наименование участка работ, блока и т.д. |
Погашенных |
Запасы в плотном теле, тыс.м3 |
||
Всего вскрытых |
в том числе |
|||
подготовленных |
готовых к выемке |
|||
Панели 1-6 |
1099,98 |
- |
- |
- |
Панель 7 |
12,025 |
176,0648 |
176,0648 |
176,0648 |
Панель 8 |
- |
188,180 |
188,180 |
- |
Панель 9 |
- |
188,180 |
188,180 |
- |
Панель 10 |
- |
188,180 |
- |
- |
Панели 11-15 |
- |
940,900 |
- |
- |
Итого: |
1112,005 |
1681,5048 |
552,4248 |
176,0648 |
Обеспеченность предприятия запасами на 2011 год:
Распределение объёмов добычи горной массы по панелям оформляется в таблице 3
Таблица 3 – Распределение объёмов добычи горной массы
Наличие ВЗ по состоянию на 01.01.10, тыс.м3 |
Отработано за период с 01.01.10. по 01.01.11, тыс.м3 |
Остаток ВЗ на начало планируемого периода, тыс.м3 |
|||||||||
Погашенные |
Всего |
в том числе |
Погашенные |
Всего |
в том числе |
Погашенные |
Всего |
в том числе |
|||
ПкВ |
ГкВ |
ПкВ |
ГкВ |
ПкВ |
ГкВ |
||||||
487,095 |
2306,505 |
801,065 |
242,345 |
625,000 |
2941,505 |
382,655 |
242,3448 |
1112.2095 |
1681,505 |
552,425 |
176,065 |
Объём подготовительно нарезных работ VПНР, необходимых для обеспечения предприятия подготовленным запасами в соответствии с производительностью рудника составит – 11250м3 в год.
4 Потери
При системе разработки, с помощью которой разрабатывается данное месторождение, а именно горизонтальные слои с закладкой, неизбежны следующие виды потерь:
- потери в выработанном пространстве – 1,5%
- потери в местах разгрузки и перегрузки – 0,5%
- потери при транспортировании – 0,3%;
5 Движение запасов
Согласно планам горных работ на начало и конец планового периода, требуемой годовой производительности рудника, составили график движения запасов месторождения, он представлен на графике 1

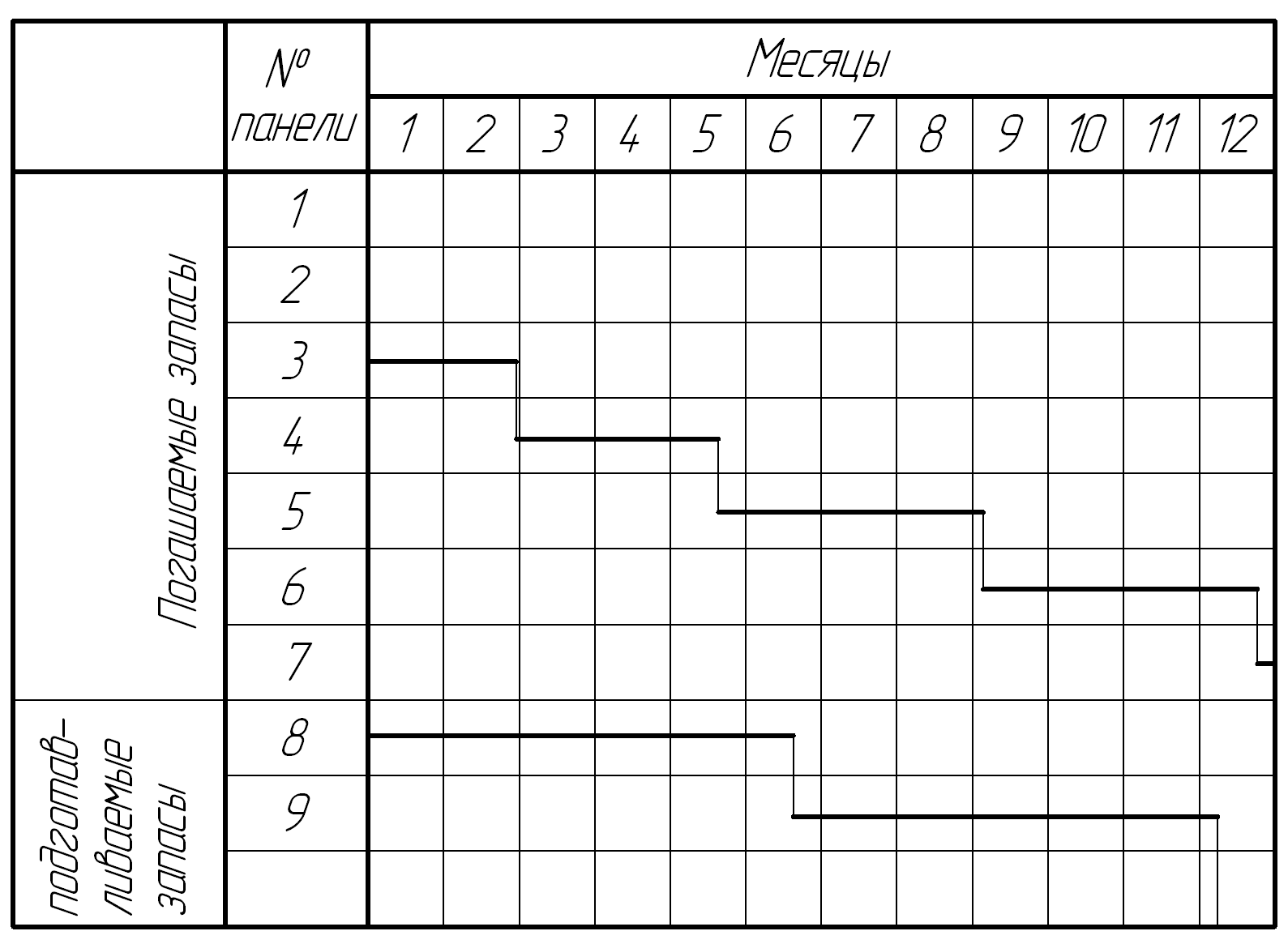

График 1 – Срок ввода в эксплуатацию панелей и подготовку новых панелей.
