1.4.2 Расчет производительности автосамосвала

Рассчитаем продолжительность цикла нагрузки автосамосвала грунтом tн, минут, в зависимости от грузоподъемности Q и с учетом времени на подачу машины в рабочую зону экскаватора:

(20)

где Q – грузоподъемность самосвала, т, tцэ – время цикла экскаватора, с, qэ - вместимость ковша экскаватора, м3, γ =1,8- объемный вес грунта, т/м3, kP=1,15 – коэффициент разрыхления, kн =0,7– коэффициент наполнения, kт =1– коэффициент подачи транспорта;

- для экскаватора оборудованного обратной лопатой:

- для экскаватора оборудованного драглайном:

Определение времени рейса, минут:

(21)

где tн – время нагружения, мин, L – длина транспортирования, км, Vср1 =35 – средняя скорость транспортирования с грунтом, км/ч, Vср2 =50 – средняя скорость транспортирования без грунта, км/ч, tр – продолжительность выполнения операции разгрузки автосамосвала мин., tр =3,73 [1, приложения А, таб 15].

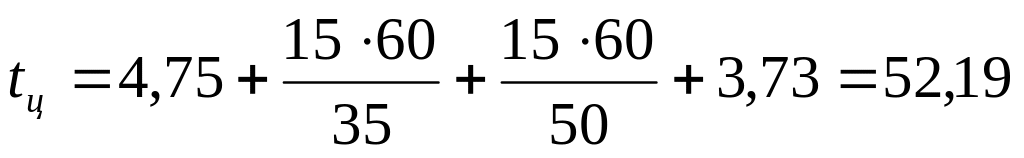

- для экскаватора оборудованного обратной лопатой, минут:

- для экскаватора оборудованного драглайном, минут:

Определение производительности автосамосвала, т/смену:

(22)

где tсм – время смены, ч, tц – время цикла, мин, Q=18,5 – грузоподъемность самосвала, т, 0,97 – коэффициент потерь грунта, kва=0,85 – коэффициент использования сменного времени при погрузке грунта

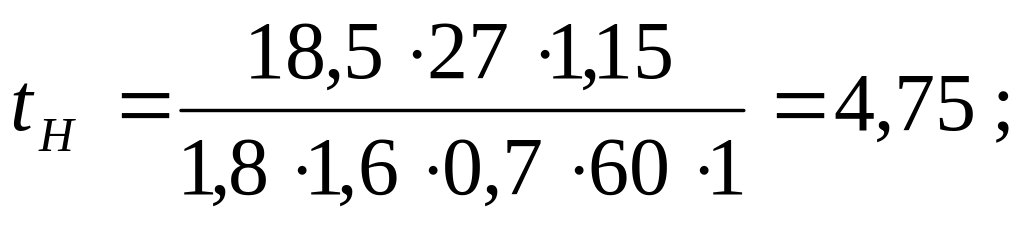

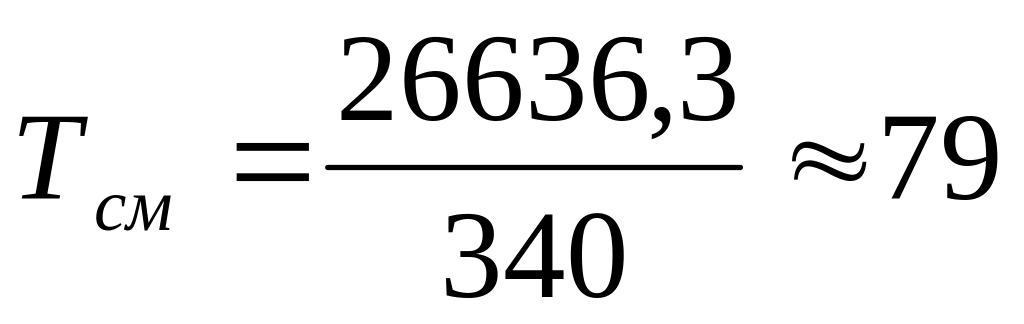

- для экскаватора оборудованного обратной лопатой

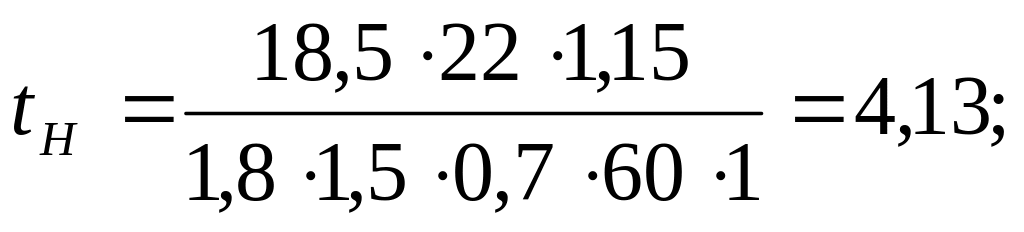

- для экскаватора оборудованного драглайном

1.4.3 Составление диспетчерского графика

Определение количества самосвалов, единиц техники:

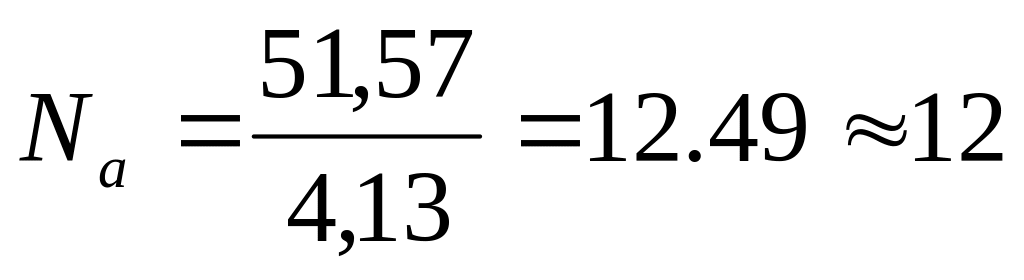

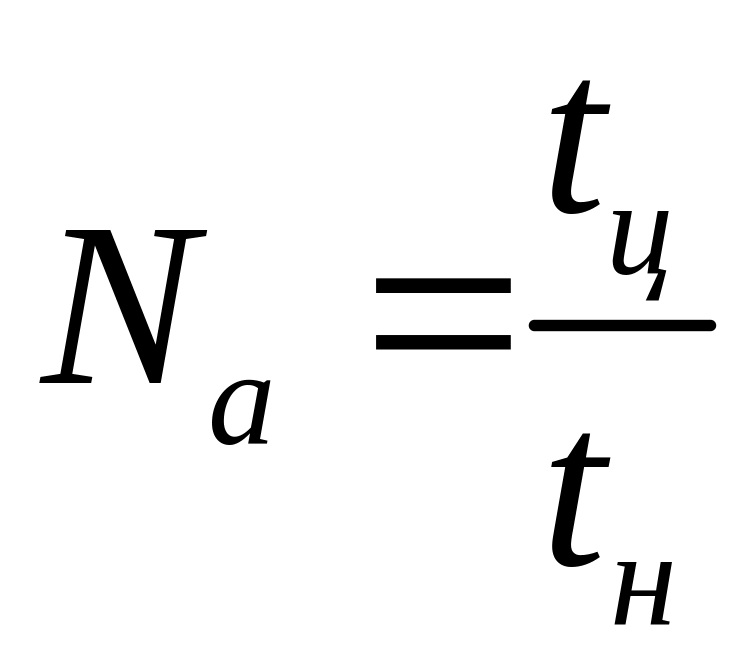

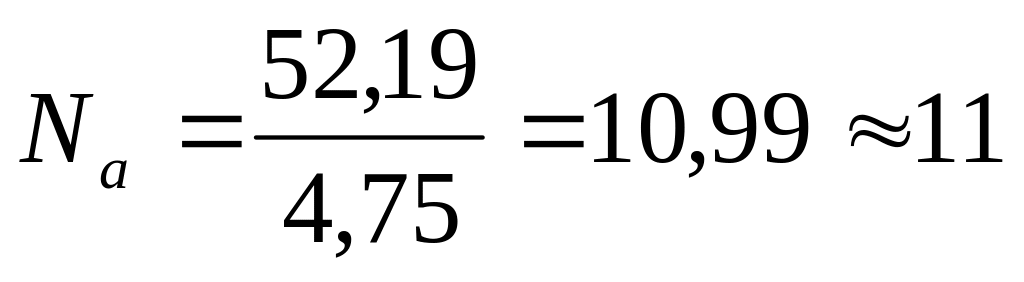

(22)

- для экскаватора оборудованного обратной лопатой

- для экскаватора оборудованного драглайном

Данное количество самосвалов должно обеспечить в течение смены непрерывную работу экскаватора, т. е. разрабатываемый экскаватором грунт будет непрерывно вывозиться самосвалами к месту складирования.

Определение числа рейсов:

(23)

где tсм – время смены, ч, tн – время нагружения, мин, kва – коэффициент использования сменного времени при погрузке грунта

-- для экскаватора оборудованного обратной лопатой

- для экскаватора оборудованного драглайном

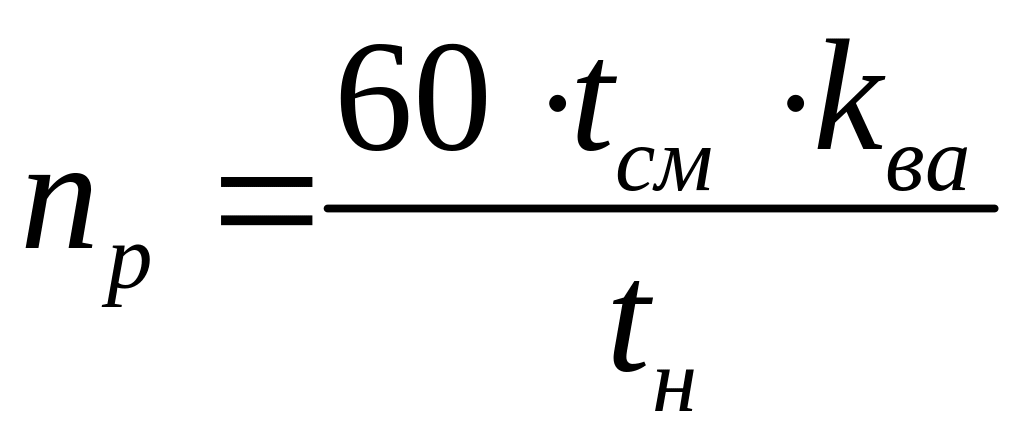

Определение частоты подачи самосвала под загрузку

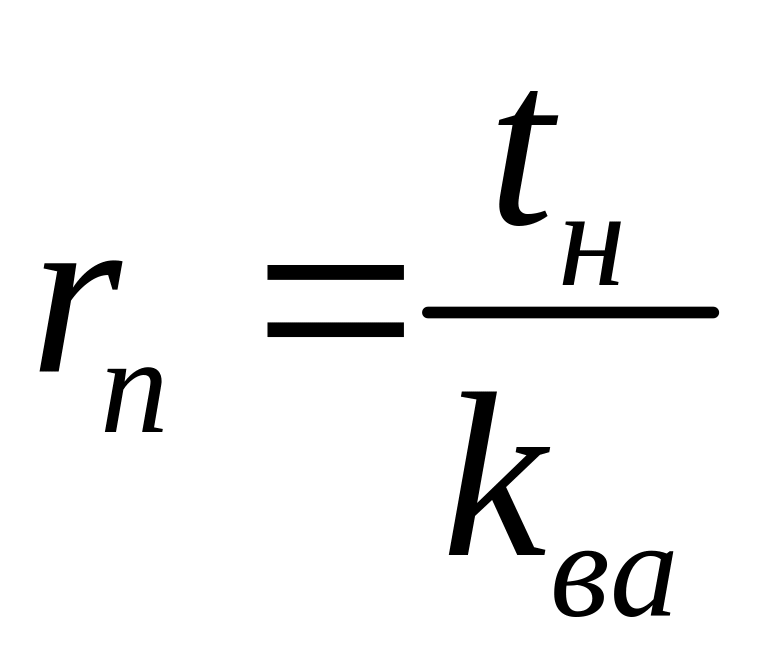

(24)

где tн – время нагружения, мин, kва – коэффициент использования сменного времени при погрузке грунта

- для экскаватора оборудованного обратной лопатой

- для экскаватора оборудованного драглайном

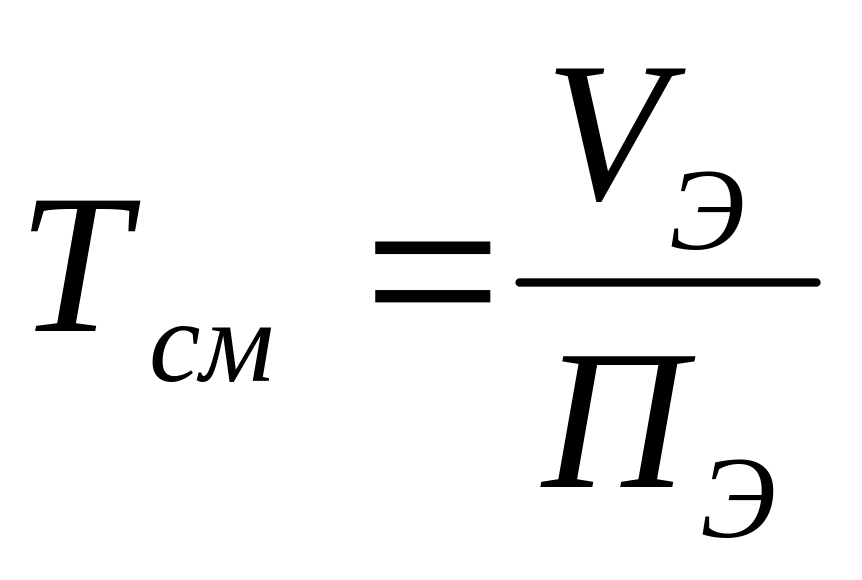

Продолжительность работ, в сменах, при условии, когда котлован разрабатывают одним комплектом машин:

, (25)

где Vэ – объем экскаваторных работ, м3 , Пэ – производительность экскаватора, м3/см

- для экскаватора оборудованного обратной лопатой, смен:

- для экскаватора оборудованного драглайном:

а) б)

Рисунок 19 - диспетчерский график для а) экскаватора с обратной лопатой, б) драглайн
