2.5.3 Выбор строительного крана
Для установки и снятия щитов опалубки и арматурных каркасов используется строительный кран.
Определяем требуемую грузоподъемность крана:
Qтр=Qоп+ Qстр или Qтр=Qарм+ Qстр , где (42)
Qтр - требуемая грузоподъемность крана,т;
Qоп – приближенная максимальная масса конструкции опалубки одного фундаментного стакана,т;
Qарм – приближенная максимальная масса конструкции арматурного каркаса для одного фундаментного стакана,т;
Qстр - масса строповочного механизма, необходимого для поднятия конструкции (строп шестиветвевой универсальный = 250 кг [9]).
Qтр = 247,8+250 = 497,8 кг
Qтр = 320,3 +250 = 570,3 кг (для арматуры)
Принимаем Qтр = 0.6 т;
Определяем высоту подъема крюка - это вертикальное расстояние от уровня стоянки крана до крюка в момент его максимального подъема[10]:
Hк=hо+а+hс (43)
где hо - высота монтажного горизонта (высота фундамента), м;
а - запас, а=0,5м;
hс – Рабочая высота стропа hс=5м [9];
Кран располагается на дне котлована, поэтому вначале определяем минимальное приближение крана Lmin к возводимому фундаменту
Lmin = rn +1,0 , (44)
где rn — радиус поворота платформы крана, м.
Значение радиуса поворота платформы крана rn принимаем в расчете 3 м. Это значение может быть уточнено при подборе конкретной марки крана [10, с.46].
Требуемый
вылет стрелы крана Lтр может быть найден
графическим методом. Для этого вычерчивают
план захватки в масштабе, наносят точку
стоянки и опрёделяют длину отрезка до
наиболее удаленного фундамента .
Определяем длину стрелы крана:
,
(45)
;
По
полученным характеристикам выбираем
атомобильный кран КС-35719

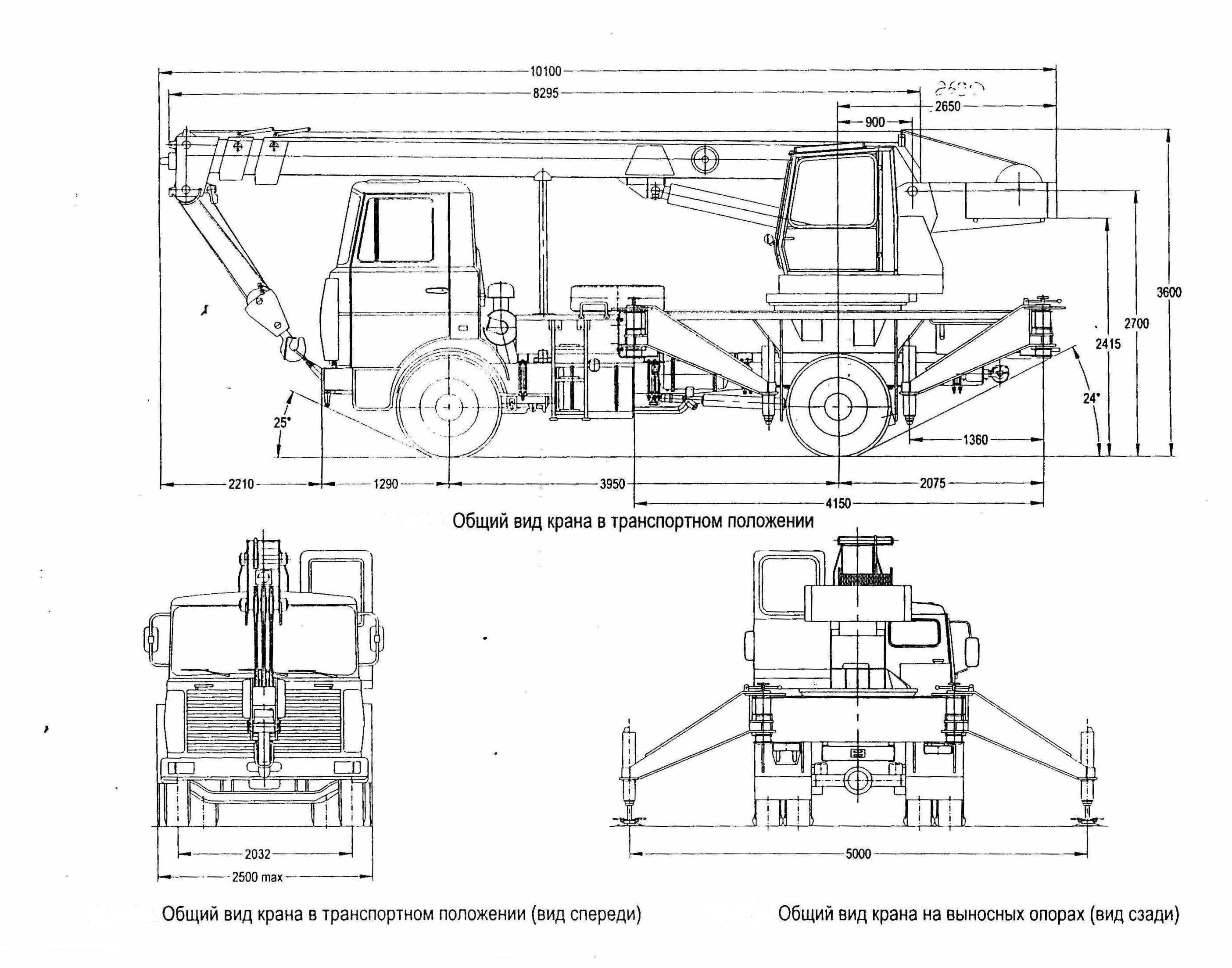

Рисунок. 31 – Автокран КС35719-1 «Клинцы»
|
|

Рисунок. 32 – Основные характеристики автокрана КС35719-1 «Клинцы»
2.6 Расчет технико-экономических показателей строительных машин
2.6.1 Расчет производительности автобетононасоса
Эксплутационная производительность,м3/ч, определяем по формуле:
(46)
Где
К1
- коэффициент перехода от технической
производительности к эксплуатационной,
К1 = 0,4;
K2 - коэффициент снижения производительности автобетононасоса, учитывающий непостоянный режим подачи, К2 = 0,65.[11]
Сменная эксплуатационная производительность, м3/ч:
(47)
Таким образом, весь объем работ бетононасос выполнит за 227,85/135,2 = 1,68(смены). Согласно дополнительным исходным данным непосредственно укладка бетонной смеси должна быть выполнена не более чем за 10 дней.
Примем такую производительность бетононасоса, чтобы уложиться в срок 5 дней.
227,85/5=45,57(м3/см) - должен бетонировать автобетононасос.
Тогда производительность, требуемая в час, составит:
45,57/8=5,69 (м3/ч)
В смену бетононасос будет бетонировать стаканов:
nст = Псм/Vст = 45,57/6,51 = 7(шт) (48)
Продолжительность бетонирования одного стакана:
tст = nст/Tсм = 7/8= 0.875 (ч)
Для выгрузки 1 автобетоносмесителя:
Цикл работы бетононасоса состоит из:
tз – время заполнения приемной воронки 0,6 м3; с учетом производительности бетононасоса при подаче бетонной смеси примем tз=0,9 мин.
tв – время выгрузки бетона из приемной воронки; определим его следующим образом:
Ёмкость автобетоносмесителя 7 м3, значит, до своего полного опорожнения он загрузит приемную воронку:
7 / 0,6 = 12раз.
Тогда на один цикл уйдет 74 / 12 = 6,16 мин.
tв = 6,16-0,9 = 5,26 мин;
