3.5. Требования к качеству и приемке работ
В данном разделе приводят в табличной форме (таблица 8) требования входного и операционного контроля качества материалов, конструкций и работ, а также дают ссылки на соответствующие нормативные документы (СНиПы, ГОСТы, ТУ и др.), которыми необходимо руководствоваться при производстве входящих в состав ТК работ.
Таблица 8. Требования к качеству работ (карта контроля качества)
№ п/п |
Контролируемый процесс |
Контролируемые параметры |
Инструмент и способ |
Время контроля |
Критерий контроля |
Ответ-ственный |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
1 |
Перед уста-новкой колонны |
Состояние колонн: в месте стыка; мет. детали; наплыв бето-на. |
Визуально |
Перед подъёмом колонн |
Отклонения не допускается |
Монтажник |
2 |
Перед уста-новкой колонны |
Положение заклад-ных деталей; наличие всех необходимых рисок. |
Визуально |
Перед подъёмом колонн |
Закл. детали не погнуты, риски на месте |
|
3 |
Перед подъё-мом колонны |
Состояние, пра-вильность и надёж-ность грузозахватных устройств. |
Визуально |
Перед подъёмом колонн |
Отклонения не допускаются |
|
4 |
Монтаж колонн |
Разность отметок верха колонн каждого яруса |
Геод. инструменты, теодолит |
При установке |
Отклонение, мм 12+2п (п-номер яруса) |
|
5 |
Монтаж колонн |
Смещение осей в верхнем сечении относительно разбивочных осей |
Визуально, теодолит, геод. инстр. |
При установке |
Отклонение ± 15мм |
|
6 |
Монтаж пане-лей |
Вертикальность установленных панелей |
Рейка с встроенным уровнем шаблонов |
При установке |
Отклонения от осей исправлять |
|
7 |
Устройство стыков |
Толщина защитного слоя, монолитность, наличие включений |
Визуально |
При монтаже стыков |
Не допускается |
|
8 |
Монтаж ригелей |
Смещение осей относительно раз-бивочных осей на опорных консолях колонн |
Визуально |
При установке |
Не допускается превышать ± 5мм |
3.6. Геодезическое обеспечение строительно-монтажных работ
Геодезическое обслуживание при монтаже сборных конструкций одноэтажных промышленных зданий состоит в обеспечении проектного планового, высотного и вертикального положения конструкций на стадии временного и окончательного закрепления элементов. Геодезическую основу контрольных измерений составляют разбивочные оси, установочные риски на боковых гранях конструкций, реперы, марки и маяки.
Основным конструктивным элементом каркасов является колонна. Поэтому геодезический контроль вертикальности колонн является наиболее ответственным и осуществляется при помощи двух теодолитов, один из которых устанавливается в плоскости продольной оси, другой - в плоскости поперечной оси здания. С помощью системы осевых точек, разбивочных осей и рисок на гранях колонн осуществляют контроль вертикальности элементов. В процессе производства работ составляют исполнительные схемы планово-высотного положения всех монтируемых конструкций, которые способствуют достижению необходимой точности и собираемости каркаса здания.
При составлении исполнительных схем расчетом определяют суммарные характеристики точности замыкающих цепей конструкций и их элементов, в которых компенсируются погрешности технологических операций и процессов. Задача сводится к определению функционального допуска установки элементов каркаса по известным значениям технологических допусков каждого.
Суммарный допуск определяется расчетным путем при условии полной собираемости элементов по формуле:
где Ai - передаточное отношение, характеризующее пропорциональность изменения замыкающего звена при отклонении размера составляющего звена цепи;
∆i - технологические допуски;
n - число технологических допусков, влияющих на точность замыкающего звена.
Схема полей допусков при монтаже каркаса одноэтажного промздания:
а - для поперечного разреза; б - для элементов продольного разреза
Порядок выполнения расчета точности:
1) вычерчивается эскиз конструкции или отдельных узлов;
2) устанавливается технологическая последовательность монтажа элементов и монтажные ориентиры. В качестве ориентиров используются грани или оси элементов, а при ограниченно-свободном монтаже - ограничивающие устройства. Количество ограничивающих устройств должно быть достаточным для обеспечения заданного пространственного положения элемента;
3) проводится анализ составляющих звеньев цепи погрешностей и разрабатывается структурная схема полей допусков, обозначаемых прямоугольниками. Каждому допуску присваивается буквенный индекс;
4) решается уравнение точности, устанавливаются величины технологических допусков, вводимых в уравнение.

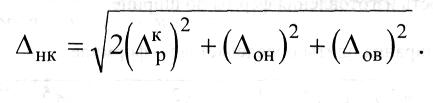

Основным параметром точности при монтаже колонн является допуск по вертикальности. Низ колонны устанавливают в стакан фундамента в соответствии с рисками, а верх - с использованием теодолита. Не вертикальность колонны определяется погрешностями при установке низа и верха. Погрешности при установке колонны зависят от точности разбивки установочных рисок ∆кр и совмещения их с положением разбивочной оси в основании ∆он и вершине ∆ов колонны. Таким образом, не вертикальность колонны ∆нк может быть определена по формуле:
Значения допустимых отклонений принимаются в зависимости от высоты колонны.
Основными параметрами точности сборки несущих конструкций покрытия являются допуски длины опирания, отклонения зазоров в углах сопряжения, являющихся компенсаторами накопленных погрешностей при монтаже колонн.
Допуск зазора между фермами определяется следующим образом:
где ∆ро - допуск разбивки осей в плане;
∆lu- допуск при изготовлении ферм;
∆фер - допуск погрешности установки фермы.
Допуск длины опирания фермы на колонны рассчитывается по формуле:
С учетом независимого характера возникновения и влияния погрешностей на смещение осей ферм на опорах от проектного положения, допуск размера пролета между осями верхних поясов ферм определяется по формуле:
где ∆фпэ - погрешность разбивки осевых рисок фермы и совмещения их с установочными рисками колонн ∆фcu;
∆фсв - погрешность в размерах верхнего пояса фермы;
∆фLu- погрешность изготовления фермы по длине;
∆фпр - погрешность изготовления фермы по ширине.
Допуск длины опирания плиты определяется по формуле:
∆nLu - допуск по ширине плиты при ее изготовлении;
∆п.ср. - допуск по ширине плиты в ее середине;
∆вфпр - погрешность изготовления ферм по ширине поясов.
С учетом классов точности определяют значения отклонений и допусков для каждого узла каркаса. По данным расчета строится схема полей допусков. Предельные отклонения при монтаже сборных железобетонных элементов одноэтажных промзданий не должны превышать величин, установленных СНиП.
