Ведомость расчета складских помещений
7.4. Определение потребности строительства во временных зданиях на основе физических объемов работ.
Потребность строительства во временных зданиях определяем для наибольшего количества рабочих, одновременно занятых на строительной площадке (в соответствии с календарным планом производства работ принимаем равным 22 человека). Применяются передвижные здания контейнерного типа. Расчет площадей и количества зданий ведется в табличной форме (таблица 2,6,3). Нормы площадей взяты из справочника «Справочник строителя. Г.М.Бадьин, В.В.Стебаков. АСВ,2004».
Таблица 2.6.3: Ведомость потребности во временных зданиях.
№п/п |
Помещение |
Расчетное число работающих, чел |
Норма площади на 1 чел, м2 |
Требуемая площадь, м2 |
Размеры в плане, м |
Принятая площадь,м2 |
Количество шт |
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
Служебные |
|||||||
1 |
Диспетчерская |
2 |
7,0 |
14,0 |
6 х 3 |
18 |
1 |
2 |
Контора прораба (мастера) |
3 |
4,0 |
12,0 |
6 х 3 |
18 |
1 |
3 |
Проходная |
- |
- |
6-9 |
3 х 2 |
6 |
2 |
Санитарно-бытовые помещения |
|||||||
3 |
Медпункт |
- |
- |
- |
6 х 3 |
18 |
1 |
4 |
Гардеробная |
22 |
0,7 |
15,4 |
6 х 3 |
18 |
1 |
5 |
Душевая |
22 |
0,54 |
11,9 |
6 х 3 |
18 |
2 |
6 |
Помещение для отдыха, обогрева |
22 |
1,0 |
22 |
6 х 3 |
18 |
2 |
7 |
Помещение для приема пищи |
22 |
1,0 |
22 |
6 х 3 |
18 |
2 |
8 |
Сушилка для одежды и обуви |
22 |
0,8 |
17,6 |
6 х 3 |
18 |
1 |
9 |
Туалет |
22 |
1,0 |
2,2 |
1,8 х 1,3 |
2,34 |
2 |
7.5. Определение потребности строительства в воде.
Потребность строительства в воде определяем для наибольшего количества рабочих. Количество грузовых автомашин принимаем равным количеству всех используемых машин по таблице 16. Нормы расхода воды взяты из справочника «Справочник строителя. Г.М.Бадьин, В.В.Стебаков. АСВ,2004». Расчет потребности в воде ведется в табличной форме (таблица 2,6,4).
Таблица 2.6.4: Ведомость потребности строительства в воде.
№ п/п |
Потребители и виды расхода |
Единицы измерения |
Нормы расхода, л / смена |
Количество в единицах измерения |
Расход в смену, л |
1 |
2 |
3 |
4 |
5 |
6 |
1 |
Хозяйственно-питьевые нужды |
1 чел |
20 |
22 |
440 |
2 |
Душевые установки |
1 чел |
30 |
22 |
660 |
3 |
Грузовые автомашины |
1 маш |
500 |
13 |
6500 |
4 |
Пожарные нужды |
Расход10 л/с |
Водоснабжение строительства должно осуществляться с учетом действующих сетей водоснабжения. При решении вопроса о временном водоснабжении строительной площадки задача заключается в определении схемы расположения сети и диаметра трубопровода, подающего воду на следующие нужды:
- производственные(Впр);
- хозяйственно-питьевые(Вхоз);
- душевые установки(Вдуш);
-пожаротушение(Впож)
Полная потребность в воде составит: Вобщ=0,5*(Впр+Вхоз+Вдуш)

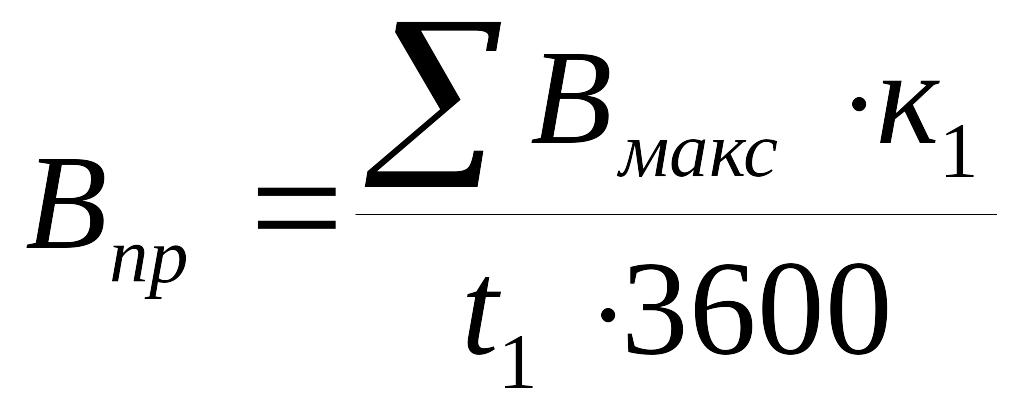

По максимальной потребности находят секундный расход воды на производственные нужды:
,
где
t1- количество часов работы, к которой отнесен расход воды (в данном случае t1=8 ч),
к1- коэффициент неравномерности потребления воды, принимаемый для строительных работ равным 1,5,
Вмакс- максимальный расход воды.
Секундный расход воды на
хозяйственно-бытовые нужды:
,
где
t2- количество часов работы, к которой отнесен расход воды(в данном случае t1=8 ч),
к2- коэффициент неравномерности потребления воды, принимаемый равным 2 для хозяйственно-питьевых нужд строительной площадки с канализацией,
Вмакс- максимальный расход воды.
л/с.
Секундный расход воды на
душевые установки:
,
где
t3- количество часов работы, к которой отнесен расход воды(обычно 45 мин, или 0,75ч),
к3- коэффициент неравномерности потребления воды равен 1,
Вмакс- максимальный расход воды.
В курсовом проектировании расход воды на пожаротушение на стройплощадке следует принимать 10 л/с, т.е. предусматривать одновременное действие струй из двух гидрантов по 5 л/с.
Таким образом, Вобщ=0,5*(Впр+Вхоз+Вдуш) = 0,5*(0,34+0,03+0,24)=0,305 л/с.
Впож=10л/с> Вобщ принимаем Bрасч=10 л/с

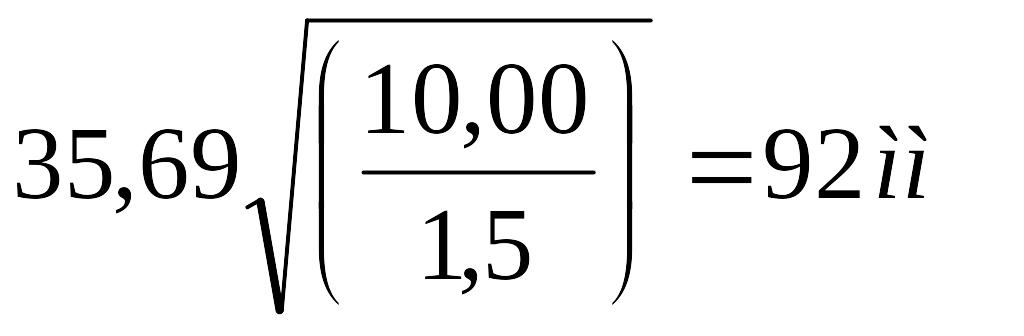

Диаметр трубопровода для временного водопровода рассчитывается по формуле:
,
так как
и 1000 постоянные величины.
D=
=
,
где v- скорость воды:
v =1,5 - 2,0 м/с для
больших диаметров.
В связи с тем, что промышленность выпускает пожарные гидранты с минимальным диаметром труб 100 мм, строители вынуждены диаметры труб временного водопровода принимать такими же, однако это нецелесообразно. Поэтому гидранты рекомендуется проектировать на постоянной линии водопровода, а диаметр труб временного водопровода рассчитывается без учета пожаротушения: Вобщ= Впр+Вхоз+Вдуш
Вобщ= Впр+Вхоз+Вдуш= 0,34+0,03+0,24=0,61л/с.
D=
=
,
принимаем диаметр труб 25 мм.
