- •Архитектурно-строительный университет Кафедра технологии строительного производства
- •Введение
- •Исходные данные
- •1.1. Исходные данные для проектирования
- •1.2. Конструктивные решения здания
- •1.3. Подсчет количества монтажных элементов
- •Выбор методов ведения работ
- •2.1. Организация возведения здания
- •2.2. Выбор монтажной оснастки
- •2.3. Определение требуемых (расчетных) данных для выбора монтажных кранов
- •2.4. Выбор грузоподъемных кранов
- •3. Технико-экономические расчеты
- •3.1. Подсчет затрат труда и машинного времени
- •Ведомость затрат труда и машинного времени
- •3.2. Сравнение комплектов кранов
- •Исходные данные для расчета стоимости машино-смены (Смаш.-см)
- •Определение приведенных затрат Пр.З. Для первого комплекта кранов
- •Определение приведенных затрат Пр.З. Для второго комплекта кранов
- •Определение приведенных затрат Пр.З. Для третьего комплекта кранов
- •Определение приведенных затрат Пр.З. Для четвертого комплекта кранов
- •3.3. Расчет состава комплексной бригады
- •3.4. Календарный план
- •Календарный план производства работ
- •3.5. Техника безопасности
- •3.5.1. Подготовка рабочих к монтажным работам
- •3.5.2. Организация работ
- •3.5.3. Организация рабочих мест
- •3.5.4. Порядок производства работ
- •3.5.5. Эксплуатация грузоподъемных и такелажных приспособлений
- •3.5.6. Приемы безопасности при монтаже конструкций
- •Список использованной литературы
3.3. Расчет состава комплексной бригады
Строительные процессы, в том числе и монтаж строительных конструкций как правило состоит из нескольких операций, выполняемых исполнителями различного профиля и квалификации. Работу исполнителей можно организовать отдельными звеньями и совместить ее во времени и пространстве, используя теорию организации строительных потоков с составлением календарного плана. Однако в строительстве за наименьшую единицу времени планирования принята смена, и не всегда возможно по техническим и другим причинам выделить рабочее место для отдельного звена на смену. Составляются и почасовые графики, но соблюсти их на практике очень сложно, поэтому чаще всего организуются комплексные бригады из исполнителей различного профиля.
Основные правила формирования комплексных бригад следующие:
– все рабочие в бригаде работают одинаковое или кратное количество смен;
– время работы бригады определяется по времени работы ведущего звена;
– в бригаде предусматривается совмещение специальностей;
В монтажном процессе ведущим звеном являются монтажники, и по времени их работы устанавливается время работы сварщиков, бетонщиков и др.

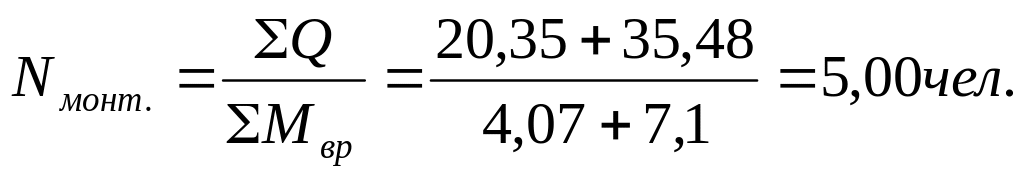

В случае, когда n-й монтажный кран устанавливает несколько различных конструкций с различными звеньями по ЕНиР, расчет комплексной бригады начинается с расчета состава среднего монтажного звена.
В качестве наиболее экономичного варианта был принят последний комплект кранов:
Наименование элемента |
Кран |
Колонны |
КС-4361А |
Подкрановые балки |
МКГ-25БР |
Стропильные фермы |
|
Плиты покрытия |
|
Стеновые панели |
Кран КС-4361А: монтаж колонн:
,
5 монтажников – только монтаж;
2 сварщика-бетонщика: 0,33 сварка + 1,00 заделка стыков (недогруз: 2-0,33-1,00=0,67). Принимаем 2 человека, так как заделка стыков выполняется звеном из 2х человек по ЕНиР.
Состав звена:
Монтажник – 5 чел.
Сварщик-бетонщик – 2 чел. (недогруз 0,67).
Так как существует недогруженность по нормам, необходимо организовать выполнение прочих работ на 0,67·11,17=7,48 чел.-дн.
Кран МКГ-25БР: монтаж подкрановых балок, стропильных ферм, плит покрытия и стеновых панелей:
,
4 монтажников – только монтаж;
1 сварщик-монтажник: 0,37 сварка + 0,12 заделка стыков (недогруз: 1-0,37-0,12=0,51);
2 бетонщика. Так и принимаем 2 человека, так как работы выполняются звеном из 2х человек по ЕНиР.
Состав звена:
Монтажник – 4 чел.
Сварщик-монтажник – 1 чел. (недогруз 0,51).
Бетонщик – 2 чел.
Так как существует недогруженность по нормам, необходимо организовать выполнение прочих работ на 0,51·79,35=40,47 чел.-дн.
3.4. Календарный план
Календарный план отражает развитие монтажного процесса во времени, а в случае разбивки на захватки и совмещения работы кранов (если их больше одного) и в пространстве. Календарный план выполняется в виде линейного графика. В целом его можно разделить на три части:
1 часть – исходные данные:
– наименование работ;
– объем работ;
– количество машино-смен, необходимых для монтажа конструкций.
2 часть – плановые показатели:
– наименование кранов, количество кранов, количество смен работы крана в сутки, состав исполнителей, продолжительность монтажа конструкций.
Продолжительность Пр, дн., работ рассчитывается по формуле:
где M – механоемкость монтажа конструкций, маш.-см.
m – количество кранов в 1 смену;
n – количество смен работы крана в сутки.
3 часть – линейный график выполнения операций:
– сплошными линиями показывается монтаж конструкций,
– параллельными штрихами – сварка и заделка стыков и швов
Календарный план составляется по данным табл. 5.
