3.2. Сравнение комплектов кранов

Выбор вариантов комплектов монтажных машин для сравнения и определения наиболее эффективного по какому-либо критерию может быть выполнен разными способами. Для сравнения должно быть не меньше двух комплектов. Наиболее распространенным критерием эффективности одного из комплектов машин по сравнению с другими являются приведенные затраты Пр.з., в которых помимо стоимости монтажных работ, выполняемых этим комплектом, учитывается экономический эффект от окупаемости комплекта в течение определенного времени. Продолжительность работ считаем по нормативной трудоемкости монтажников. Исходные данные для расчета стоимости машино-смены сведены в табл. 6.

Таблица 6.

Исходные данные для расчета стоимости машино-смены (Смаш.-см)

Тип крана

То, см

Е, р.

Г, р.

Сэ, р.

Кинв, р.

1

2

3

4

5

6

МКГ- 40 ОП

11,5

615,5

7400

25,44

59400

МКТ – 40 ОП

32,5

17,0

4760

37,07

43288

ДЭК – 50 ВП

18

2936

8117

27,14

73787

КС – 4361А

70

13,4

2955

25,91

21495

,

где См.р. – стоимость монтажных работ, р.;

0,15 – коэффициент эффективности по отрасли;

Кинв – инвентарная стоимость машины, р.;

Т0 – время работы n- машины на объекте, см.;

400 – среднестатистическое количество смен работы машины в году.

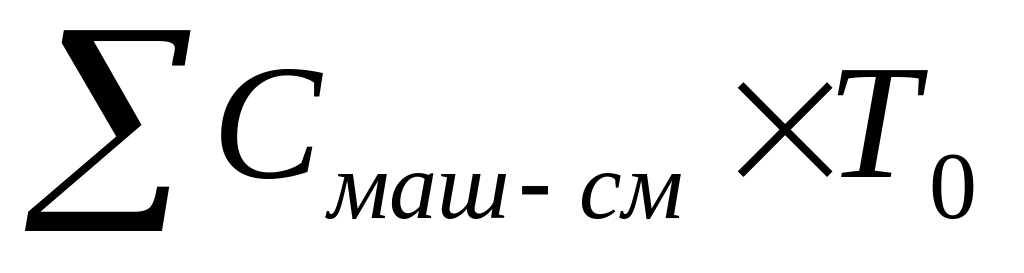

В свою очередь, См.р., р., для каждого комплекта машин рассчитывается по формуле:

Смр= ,

где 1,08 – коэффициент учитывающий накладные расходы на обеспечение адмистративно-хозяйственного руководства, мелкий инвентарь, используемый при организации работы машин;

Сед – единовременные расходы на дополнительные работы. В проекте принимаем 2% от прямых затрат, т.е. от стоимости работы комплекта машин ;

Зпл – заработная плата рабочих монтажного звена, работающего с n-й машиной комплекта, р.

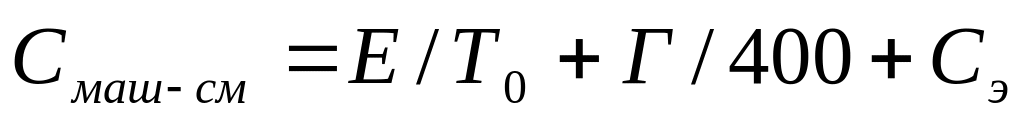

Стоимость машино-смены n-й грузоподъемной машины для расчета можно взять среднестатистическую или подсчитанную с учетом времени работы этой машины на данном объекте, рассчитаем фактическую стоимость машино-смены, р., по формуле:

,

где Е – единовременные затраты на транспортирование машин на объект, их монтаж и демонтаж, р.;

Г – годовые затраты на амортизационные отчисления, р.;

Cэ – эксплутационные расходы на обслуживание машин, р.

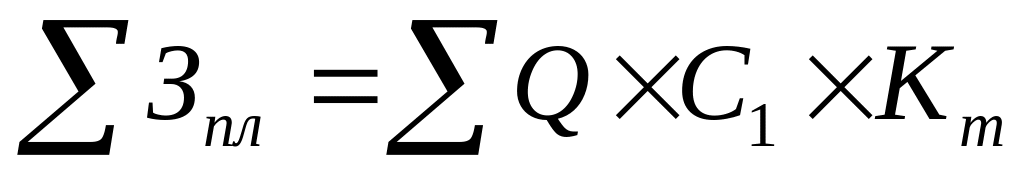

Суммарная заработная плата , р., определяется по формуле:

,

где Q – трудоемкость монтажа конструкций, осуществляемого работающим звеном, чел.-дн.

C1 – тарифная ставка рабочего первого разряда. р./дн.

– средний тарифный коэффициент (Nn – количество рабочих n-го разряда).

Определяем приведенные затраты для первого комплекта кранов и сводим полученные значения в табл. 7.

Таблица 7.
