2.3.2 Расчет полки плиты

Определяем изгибающий момент в пролете и на опоре:

, где

,

h0 = h – a = 6 – 2 = 4 см.

(20)

η = 0,995; ξ = 0,01

(21)

Укладываем сетку С – 1 из арматуры диаметр 3 Вр – I, с шагом S = 150 мм на 1 м длины с отгибом на опорах, Аs = 36 см2 .

2.3.3 Расчет лобового ребра

На лобовое ребро действуют следующие нагрузки:

- постоянная и временная, равномерно распределенные от половины пролета полки и от собственного веса:

;

- равномерно распределенная нагрузка от опорной реакции маршей, приложенная на выступ лобового ребра и вызывает его изгиб:

.

Изгибающий момент на выступе от нагрузки на 1 м:

;

Определяем расчетный изгибающий момент в середине пролета ребра:

Расчетное значение поперечной силы с учетом γn = 0,95:

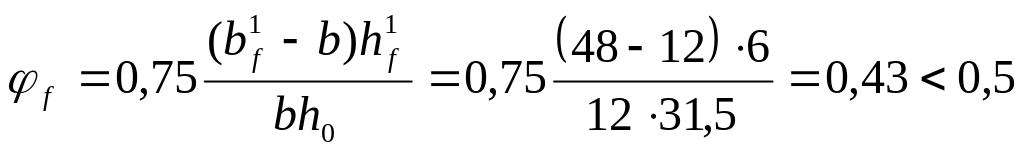

Расчетное сечение лобового ребра является тавровым с полкой в сжатой зоне шириной:

условие выполняется, нейтральная ось проходит в полке.

(22)

η = 0,9833; ξ = 0,033

(23)

Принимаем 4 диаметр 3 А – I I, Аs = 2,83 см2 .

2.3.4 Расчет наклонного сечения лобового ребра на поперечную силу:

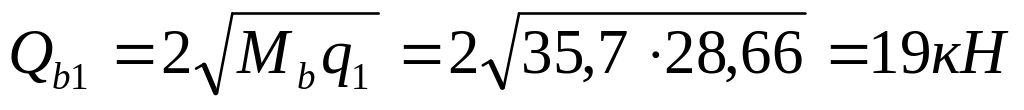

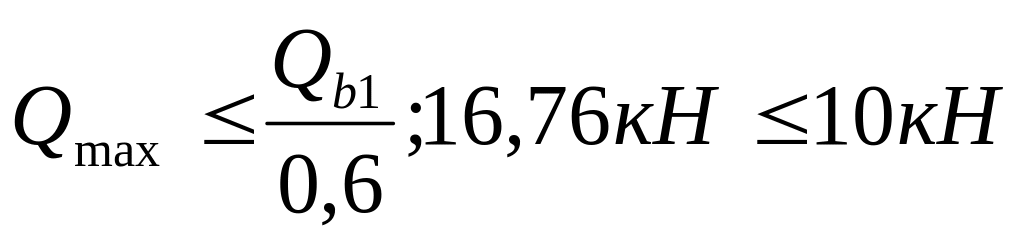

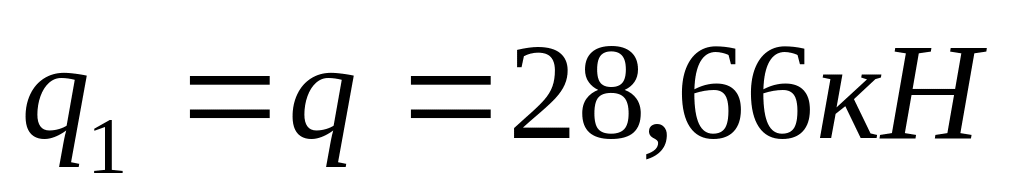

, где

поперечное армирование назначается конструктивно. Принимаем закрытые хомуты (К - 1) из арматуры диаметр 6 А – I шагом S = 150 мм. Консольный выступ для опирания сборного марша армируем сеткой С – 2 из арматуры диамтр 6 А – I; поперечные стержни этой сетки скрепляют с хомутами каркаса К – 1 ребра.

2.4 Технико-экономическое сравнение вариантов

2.4.1 Выбор экономически целесообразного проектного решения Локальная смета № 1 на устройство щелевых фундаментов ф - 1

Сметная стоимость 141,58 тыс.руб

Нормативная трудоемкость 0,28 чел-ч

Сметная заработная плата 14,92 тыс.руб

п/п

Шифр и №

позиции норматива

Наименование работ и затрат,

ед. изм.

Кол-

во

Стоимость

единицы, руб.

Общая стоимость, руб.

Затраты труда рабочих, не

занятых на обсл.машин

Всего

Экспл.

машин

Всего

Осн.

з/п

Экспл.

машин

Обслуживающ. машины

Основной

зарплаты

В т.ч.з/п

машинистов

В т.ч.

з/п

на единицу

Всего

1

2

3

4

5

6

7

8

9

10

11

1

06-01-001-1

Устройство бетонной подготовки

100 м3

0,063

5457,5

1526,5

1515,1

138,05

343,82

96,17

95,45

8,70

163,0

-

10,27

-

401-0043

Бетон В 7.5 0,063 · 102

м3

6,426

509,62

-

3274,82



-

-

-

-

2

06-01-001-22

Устройство железобетонного фундамента при ширине поверху до 1000 мм

100 м3

0,6

16759

4754,4

5325,9

385,42

10055,41

2852,42

3195,55

231,25

446,0

-

267,62

-

Продолжение локальной сметы

1

2

3

4

5

6

7

8

9

10

11

204-0024

Арматура А-III 6,6 · 0,6

т

3,96

3877,49



15354,86









401-0043

Бетон В 7.5 101,5 · 0,6

м3

60,9

243,39



14822,45









Всего:



43851,36

2948,60

3291,00

239,95



277,89

-

Фонд оплаты труда

Эксплуатация машин

НР 1,05

ПН 0,77

Стоимость материалов

ИТОГО

14922,39

7313,37

15668,51

11490,24

92186,43
