5.3 Определение изменения испытательного давления в зависимости от изменения температуры воды
Одной из причин изменения давления при выдержке под испытательной нагрузкой может быть изменение температуры испытательной среды.
Определение изменения давления во время испытаний в трубопроводе, вызванное падением температуры возможно по формуле:
где Vbi – объем воды в испытываемом секторе трубопровода в начале испытаний, м3, равный:
Vri – объем воздуха в испытываемом секторе трубопровода в начале испытаний, м3, при запуске скребка Vri=0;
р2 – давление в конце испытаний, МПа;
Тi – абсолютная температура в начале, 0С;
- температурные изменения за период
испытаний;
µ = 0,1 – коэффициент Пуассона;
Dвнi – внутренний диаметр трубы;
Li=12000 м – суммарная длина трубы;
αi=1,25·10-5 К-1 – температурный коэффициент расширения стали трубы;
βi=2,1·10-4 К-1 – температурный коэффициент расширения воды;
δi – толщина стенки стали;
Е=2,1·1011
Па – модуль упругости стали;
k=46563·10-14 – индекс сжатия воды.
Задача №20
Определить изменение давления во время испытаний в трубопроводе , вызванное падением температуры.
Исходные данные:
Диаметр трубопровода – Dн=1220 мм;
Толщина стенки трубы – δ=10мм;
Суммарная длина трубы – L=12000м;
Объем воздуха в начале испытания – Vri=0 м3;
Давление в конце испытаний – р2=8,81 МПа;
Абсолютная температура в начале – Т1=228 0С;
Время
повышения давления -
=4К;
Внутренний диаметр трубы – Dвн=1200 мм.
Решение:
Объем воды в испытуемом трубопроводе в начале испытания по формуле (5.17):
Изменение давления по формуле (5.16):
5.4 Расчет продолжительности выполнения работ по очистке полости, испытанию и удалению воды (опиу или опи)
Расчет продолжительности выполнения простых процессов включает в себя перечень определений.
Определение продолжительности осуществления процесса промывки с пропуском поршней-разделителей по формуле (сут):
=
,
(5.18)
где Dy - условный диаметр трубопровода, м;
l – протяженность участка, км;
К1 – коэффициент, учитывающий организационно – технические перерывы в работе наполнительных агрегатов или передвижных компрессорных станций, К1=0,6÷0,8;
К2 – коэффициент, учитывающий объем предварительного заполнения трубопровода водой для его промывки, К2=1,15÷1,2;
Qнап – производительность наполнительного агрегата, м3 /ч;
Z1 – число наполнительных агрегатов.
Определение продолжительности продувки воздухом по формуле (сут):
,
(5.19)
где Dрес – диаметр ресивера, м;
lрес – длина ресивера, м;
Ррес – давление в ресивере при продувке, кгс/см2 ;
Qкомп – производительность компрессора, м3/ч;
Z – число ресиверов;
τпроп - продолжительность организации продувки и пропуска очистного поршня, τпроп = 1 сут.
Определение продолжительности выполнения процесса продувки природным газом по формуле (сут):
τпрд.гз
=
τнап.
гз
+ τв.вз
+ τпроп
,
(5.20)
где τнап.гз - продолжительность заполнения ресивера природным газом до давления Ррес принимают по скорости подъема давления газа, в зависимости от производительности его источника, но не более 3 кгс/см2/ч (0,3 Мпа/ч); τв.вз - продолжительность вытеснения воздуха газом принимается из расчета средней скорости передвижения газа по трубопроводу, τв.вз = 3 ÷ 5 км/ч;
4. Определение продолжительности процесса гидравлического испытания по формуле (сут):
τи.гидр =τпд.нап + τпд.о + τи.герм + 2∙τсд.вд , (5.21)
где τпд.нап - продолжительность подъема давления в трубопроводе наполнительными агрегатами; принимают
τпд.нап =(0,4÷0,5) ∙ τпр.м, (5.22)
τпд.о – продолжительность подъема давления опрессовочными агрегатами:
τпд.о = (0,2÷0,3) ∙ τпр.м, (5.23)
τи..гидр – продолжительность выдержки трубопровода под испытательным давлением на прочность при гидравлическом испытании, τи..гидр = 1 сут;
τи.герм – продолжительность проверки на герметичность, τи.герм = 1 сут.
Задача №21.
Построить график изменения давления при гидравлическом испытании участка нефтепровода с Dy =1200 мм, протяженностью 30 км, с пропуском поршня – разделителя при рабочем давлении р = 6,4 Мпа.
Решение:
Возможные максимальные потери давления при заполнении участка трубопровода:
- на преодолении максимального перепада высот по трассе -160 м;
- на перемещение поршня – 15 м;
- на преодоление сил трения и перемещение загрязнений при Dy =1200 мм,
Q
= 2000 м3/ч
и L
= 30 км, - 0,111∙30 = 26,7 м.
Суммарный потребный напор: Н = 160 + 15+ 26,7 = 201,67 м.
Выбираем оборудование – 4 параллельно включенных наполнительных агрегата ДН – 501, каждый из которых имеет производительность 540 м3/ч и развивает напор 240 м.
Продолжительность процесса промывки с пропуском поршней – разделителей по формуле (3. ) при К1 = 0,6 и К2 = 1,15:
τпр.м
=
1,265
сут = 30,36 ч.
Продолжительность подъема давления в трубопроводе наполнительными агрегатами: τпд.нап = (0,4÷0,5) ∙ τпр.м , принимаем
τпд.нап = 0,4 ∙ τпр.м = 0,4 ∙ 30,36 =12 час 10 мин (12,144 ч).
Величина испытательного давления:
- в верхней точке рисп = 1,1 ∙ рраб = 1,1 ∙ 6,4 = 7,04 Мпа;
- в нижней точке рисп = рзав = 7,7 Мпа.
Для опрессовки используем агрегат ЦА – 320 с подачей 18,4 ÷ 82,2 м3/ч и напором 182/40.
Продолжительность подъема давления опрессовочным агрегатом:
τпд.о = (0,2÷0,3) ∙ τпр.м , принимаем τпд.о = 0,2 ∙ τпр.м = 0,2 ∙ 30,26 = 6 ч.
Продолжительность снижения давления с испытательного до рабочего:
τсд.вз = (1÷0,3) сут = 7,2 ч.
Суммарная продолжительность процесса гидравлического испытания:
τи.гидр =τпр.м + τпр.нап + τпд.о + τи.пч + τсд.вз + τи.герм = 30,36 + 12,14 + 6 + 24 + 6 +7,2 +12 = 97,7 ч = 4,07 сут.

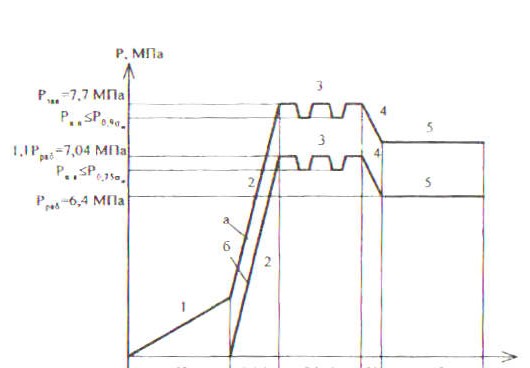

На рис. 3 приведен график изменения давления в трубопроводе при циклическом гидравлическом испытании для рассмотренного примера.
Рис. 3 График изменения давления в трубопроводе при гидравлическом испытании:
1 – заполнение трубопровода водой;
2 – подъем давления до рисп (а-в нижней точке трубопровода рисп = рзав; б-в –в верхней точке трубопровода рисп ≥ 1,1∙ рраб);
3 – циклическое испытание на прочность (время выдержки до первого цикла снижения давления ≥ 6 ч, между циклами – 3 ч);
4 – снижение давления до ргерм = рраб;
5 – проверка на герметичность.
