Министерство образования и науки Российской Федерации

Федеральное государственное бюджетное образовательное учреждение высшего профессионального образования

«Сибирская государственная автомобильно-дорожная академия»

(СибАДИ)

Курсовая работа По Дисциплине

«Инженерное обеспечение строительства»

(Геодезия)

Тема курсовой: «Инженерно - геодезическое

обеспечение строительства»

Работу выполнил:

Студент группы МТБ-12Д2

Коледа Н. А.

Принял: канд. тех. наук, доц.

Синютина Т.П.

Омск 2013

Содержание

КР–02068982–270800–АДМ–МТб-12Д2–075–2013 3

Пункт 1. Создание планового съемочного обоснования топографических съемок. 3

1.2. Схема планового съемочного обоснования. 4

1.4. Камеральные работы при создании планового съемочного обоснования. 5

Невязки находят по формуле: 6

6

6

- суммы приращений 6

6

7

7

В моей работе: 7

; 7

= 0,32 7

8

8

8

8

Пункт 2. Создание высотного съемочного обоснования 8

2.1. Исходные пункты и их высоты. 8

Замкнутый ход 8

Создание высотного съемочного обоснования производилось тригонометрическим нивелированием с помощью теодолита и отвесно стоящей рейки. 8

Рис. 2. Схема замкнутого хода 9

9

Рис.3. Схема сети 9

2.3. Полевые работы при тригонометрическом нивелировании. 9

Пункт 3. Съемка местности. 11

3.1. Горизонтальная съемка. 11

3.2. Полевые работы при тахеометрической съемке. 12

3.3. Камеральные работы при тахеометрической съемке. 12

a) Обработка журнала: 12

Пункт 1. Создание планового съемочного обоснования топографических съемок.

Плановая съемочная сеть создается обычно в виде теодолитных ходов. Теодолитные ходы могут быть замкнутыми, разомкнутыми или с узловыми точками.

1.1. Исходные пункты, на которые опирается ход.

Для съемки участка на местности проложен высотно-теодолитный ход между двумя пунктами полигонометрии n/n84 и n/n83.

H n/n84

X=444, 11 ; Y=633,89

H n/n83

X =594, 91 ; Y=639,62

Дирекционные углы.

αп/п 85-п/п 84 = 14º32´30´´

αп/п 83-п/п 82= 140º55´00´´

1.2. Схема планового съемочного обоснования.

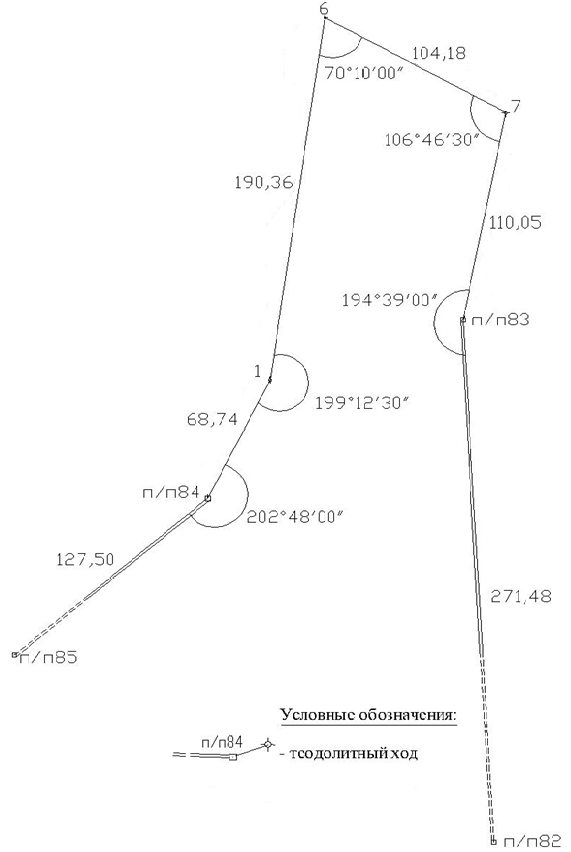

Рис. 1. Схема планового обоснования

1.3. Полевые работы по созданию планового съемочного обоснования.

Полевые работы включают в себя:

  1. Рекогносцировку - осмотр участка местности, подлежащего съемке. Цель осмотра участка – определение местоположения и закрепление опорных точек замкнутых и разомкнутых ходов.

  2. Закрепили 4 точки теодолитного хода .

  3. Горизонтальные углы измеряем методом полного приема. (Производятся угловые измерения теодолитам с помощью с точностью не менее 30” одним полным приемом, при этом измеряются углы, лежащие с правой стороны хода.)

  4. Измерили расстояние и длины сторон стальной мерной лентой в прямом и обратном направлении с точностью до 1/1000

1.4. Камеральные работы при создании планового съемочного обоснования.

(1.1)

В моей работе:

(1.2)

=

В моей работе:

=773º37´30´´

Вычисляю угловую невязку:

(1.3)

=

В моей работе:

Вычисляю допустимую невязку

(1.4)

где nчисло измеренных углов.

В моей работе:

-0º02´14´´

П

(1.5)

олучаю величину поправки и ввожу в каждый измеренный угол.

(1.6)

К

(1.7)

онтролем правильности исправленных углов служит равенство:

П

(1.8)

осле уравнивания углов вычисляют дирекционные углы правых сторон сторон хода по формуле:

Производят вычисления приращений и уравнивание линейных измерений:

(1.9)

Невязки находят по формуле:

- суммы приращений

В моей работе:

;

(1.10)

= 0,32

(1.11)

В моей работе:

Невязка приращенных координат:

(1.12)

;

(1.13)

.

Далее вычисляют исправленные значения приращений координат:

(1.14)

Контролем вычислений служит выполнение равенства:

(1.15)

Производится вычисление координат хода, где контролем правильности служит получения , равных исходным данным:

(1.17)

(1.18)
