- •Курсовой проект №1
- •Содержание
- •Введение
- •1.1. Разбивка участка на массивы. Выбор типовых поперечных профилей земляного полотна
- •1.2. Выбор средств механизации. Разбивка продольного профиля на рабочие участки. Назначение поставщиков и потребителей грунта
- •Распределение земляных масс:
- •Матрица единичных стоимостей
- •1.3. Решение задачи распределения земляных масс
- •1.4. Определение средней дальности возки от поставщика к потребителю
- •2 .Календарный график производства земляных работ на участке
- •Определение продолжительности производства работ.
- •3 Детальная разработка принятого варианта.
- •3.1. Область применения
- •3.2. Указания по технологии строительного процесса
- •3.3.Указания по организации труда
- •3.4.Материально-технические ресурсы
- •3.5. Техника безопасности
- •3.6.Технико-экономические показатели
- •3.7.Карта операционного контроля качества разработки выемки экскаватором прямая лопата

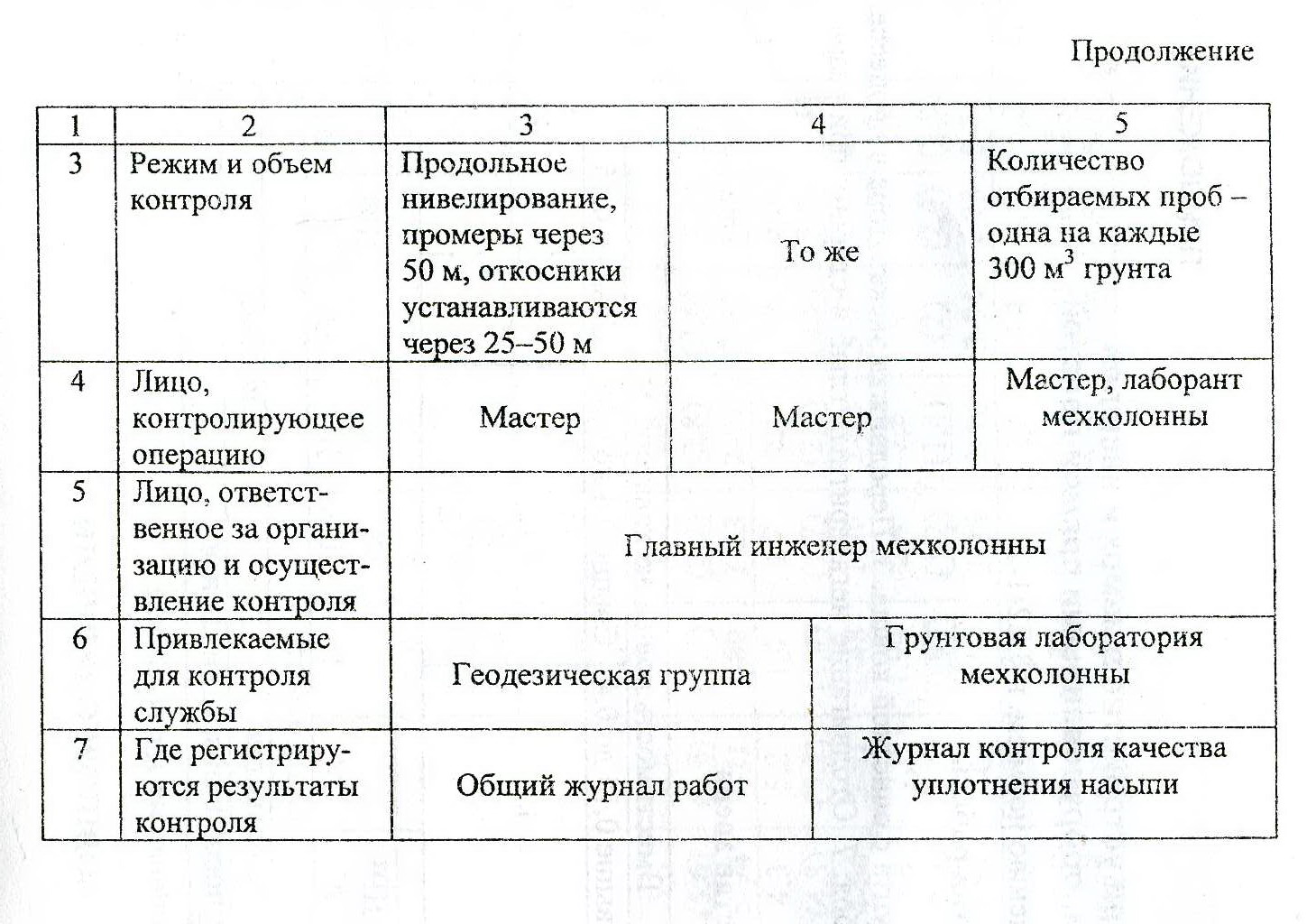

- •Содержание и структура операционного контроля качества
- •4. Технология производства подготовительных работ
- •Список используемой литературы
Определение продолжительности производства работ.
,
где:
n– норма на разработку и перемещение грунта;
8 – продолжительность рабочей смены;
х –число рабочих смен в сутки;
у – число ведущих машин в комплекте.
Срок производства работ
на каждом участке определяют, исходя
из перевозимого объёма грунта
и суточной производительности комплекта
:
.
По итогам подсчётов составляем календарный

график производства работ, который
приведен на листе формата
А1, под оптимальной схемой распределения
земляных масс.
3 Детальная разработка принятого варианта.
Технология разработки выемки на участке ПК 213-ПК217+20.
В курсовом проекте типовая технологическая карта будет включать следующие части:
1. Область применения;
2. Указания по технологии строительного процесса.
3. Указания по организации труда.
4. Материально- технические ресурсы
5. Техника безопасности
6. Технико- экономические показатели

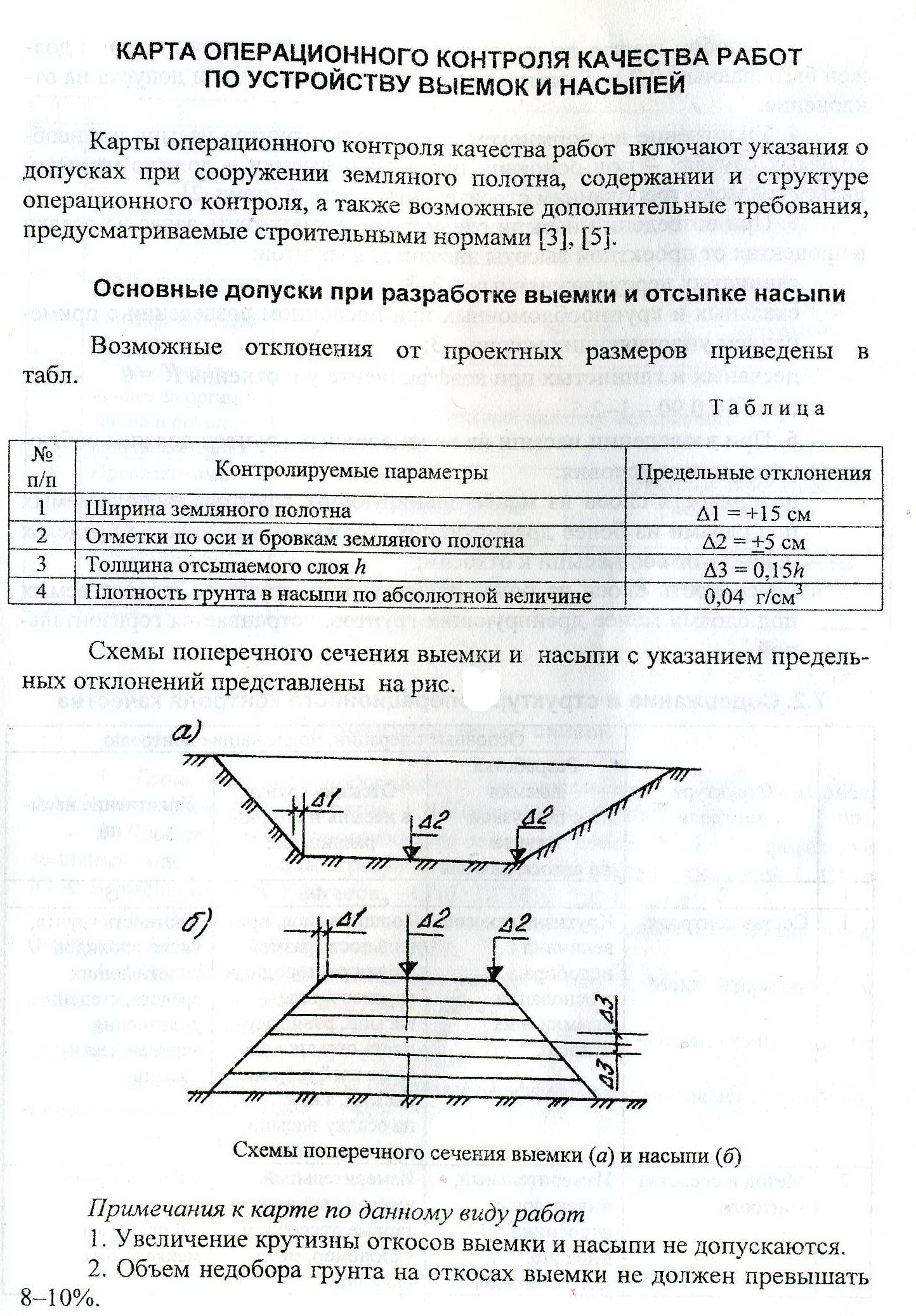

7. Контроль качества.
3.1. Область применения
Для механизации земляных работ на данном участке выбираем одноковшовые экскаваторы с прямой лопатой.
Экскаватор с прямой лопатой наиболее часто применяют для разработки выемок и карьеров при сооружении ЗП железной дороги.
Одноковшовые экскаваторы с прямой лопатой служат для разработки грунтов в забое расположенном выше уровня стоянки экскаватора, хорошо разрабатывает грунты 1-4 группы в выемках с рабочими отметками 3м и выше. Применяется обязательно с автосамосвалами. Данная технологическая карта на разработку выемки на ПК213-ПК217+20( приведена на листе формата А1).
Работы ведутся в Ульяновской области, в июне месяце. Используется экскаватор ЭО-6112Б (q=0,5м3) с а/с КрАЗ-256Б
3.2. Указания по технологии строительного процесса

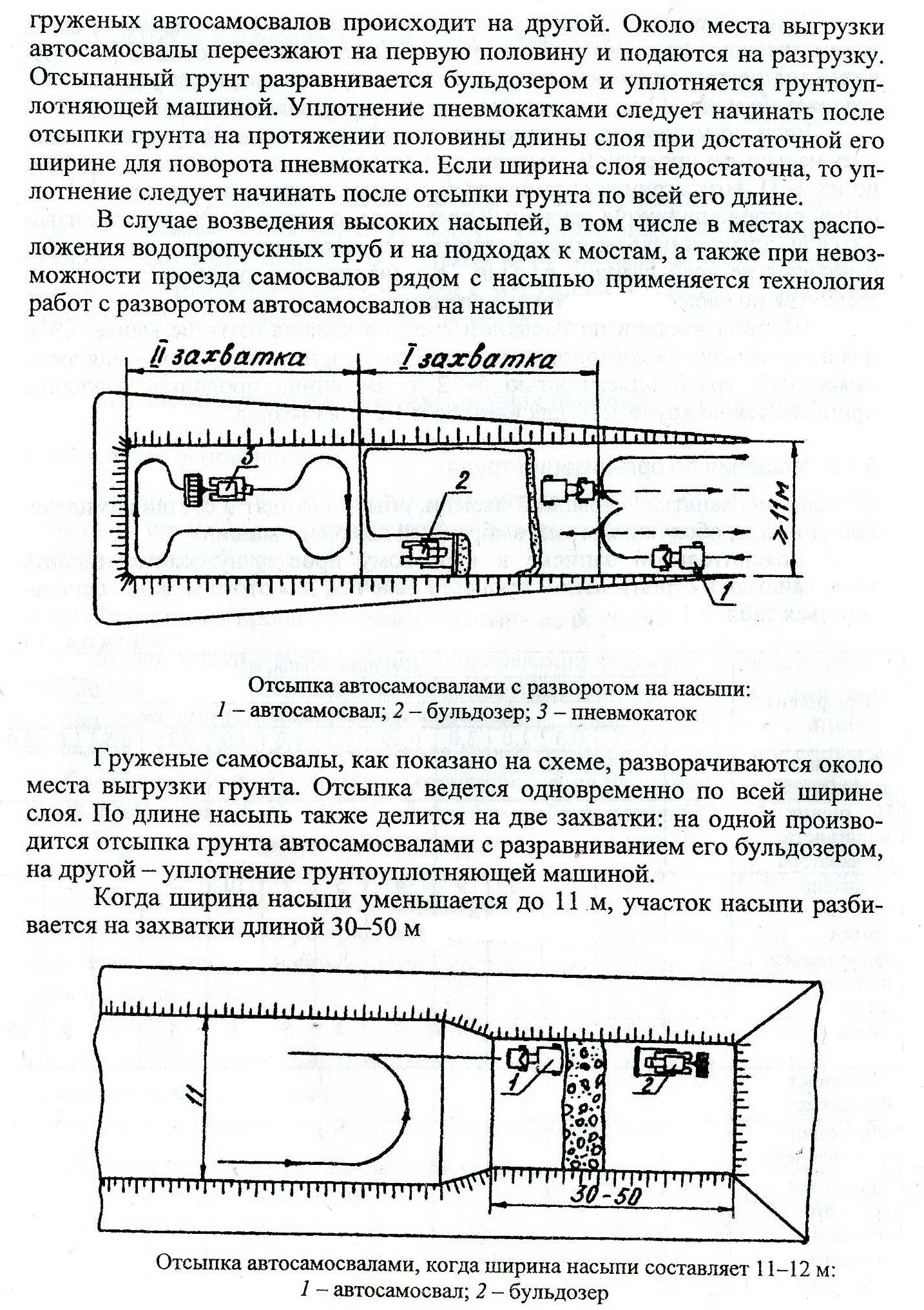

Технология строительного процесса включает в себя разработку грунта в забое экскаватором прямая лопата, погрузки его на автосамосвалы, перемещение и разгрузки грунта в насыпь, послойного разравнивания грунта бульдозером и уплотнение специальными уплотняющими средствами.
Расчет экскаваторного забоя и проектирование экскаваторных проходов.
Эта работа осуществляется в два этапа:
1).Проектирование экскаваторного забоя.
2).Проектирование экскаваторных проходок.
1).Разработка выемки производится экскаватором-прямой лопатой с транспортировкой грунта в насыпь автосамосвалами
Забой – это рабочее место экскаватора, включающее стоянку экскаватора, часть грунтового массива, разрабатываемого с данной стоянки, место стоянки автотранспорта.
Проходка – это сумма забоев при прохождении экскаватора вдоль одной оси, в одном ярусе от начала до конца выработки.
После того, как выбран вид экскаваторной проходки, приступают к расчету основных геометрических размеров забоя, разрабатываемого конкретным экскаватором с известными его техническими характеристиками, приведенными в справочной литературе.
В данном курсовом проекте разработка выемки производится боковым двухъярусным забоем
Последовательность проектирования производится следующим образом:
Определяют необходимые геометрические характеристики выбранного экскаваторного забоя. Для этого производится расчет забоя, после чего этот забой вычерчивается на миллиметровке в масштабе (выемка глубиной 3-4 м – масштаб 1:100; более 6 м – 1:200). Затем на кальку, на картон и вырезаем шаблон экскаваторного забоя. Получив шаблон экскаваторного забоя, необходимо в этом же масштабе вычертить поперечное сечение выемки заданного участка с максимальными отметками.

где b – ширина разрабатываемой выемки по низу в глинистых грунтах;
bo – ширина основной площадки земляного полотна (bo = 6,2 м);
bk – ширина кювета поверху ( = 1,6 м);
Lb – ширина разрабатываемой выемки поверху;
m - крутизна откоса ( 1:1,5);
Н – рабочая отметка.

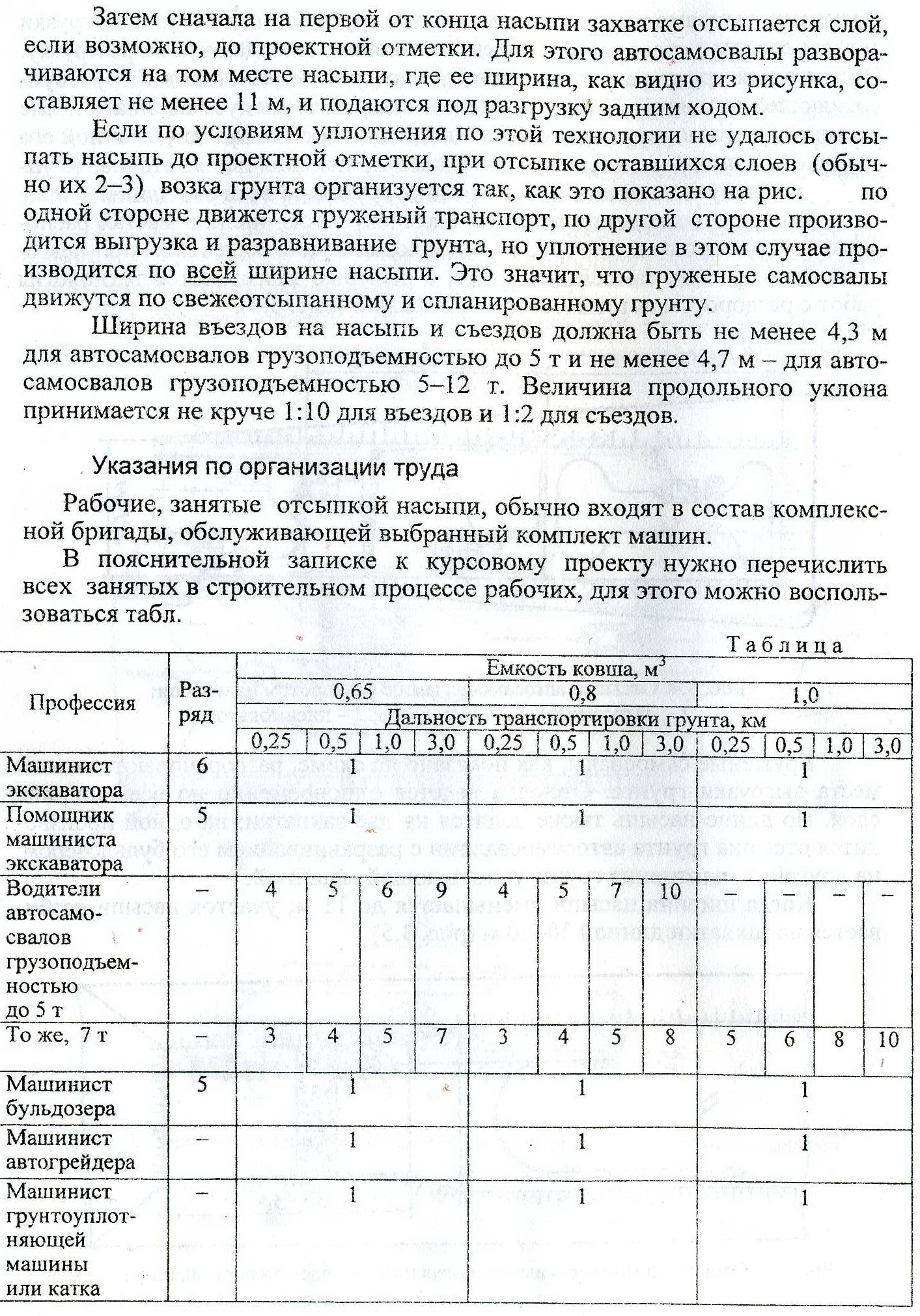

Проектирование поперечников начинается с проектирования первой или пионерной проходки траншеи шириной не менее 4 м. Она нужна для того, чтобы организовать езду автосамосвалов. При глубине пионерной траншеи 1 – 1,5 м её можно с успехом проложить с помощью бульдозера или скрепера.Для правильного проектирования экскаваторных проходок необходимо придерживаться следующих требований:
Число проходок должно быть по возможности минимальным;

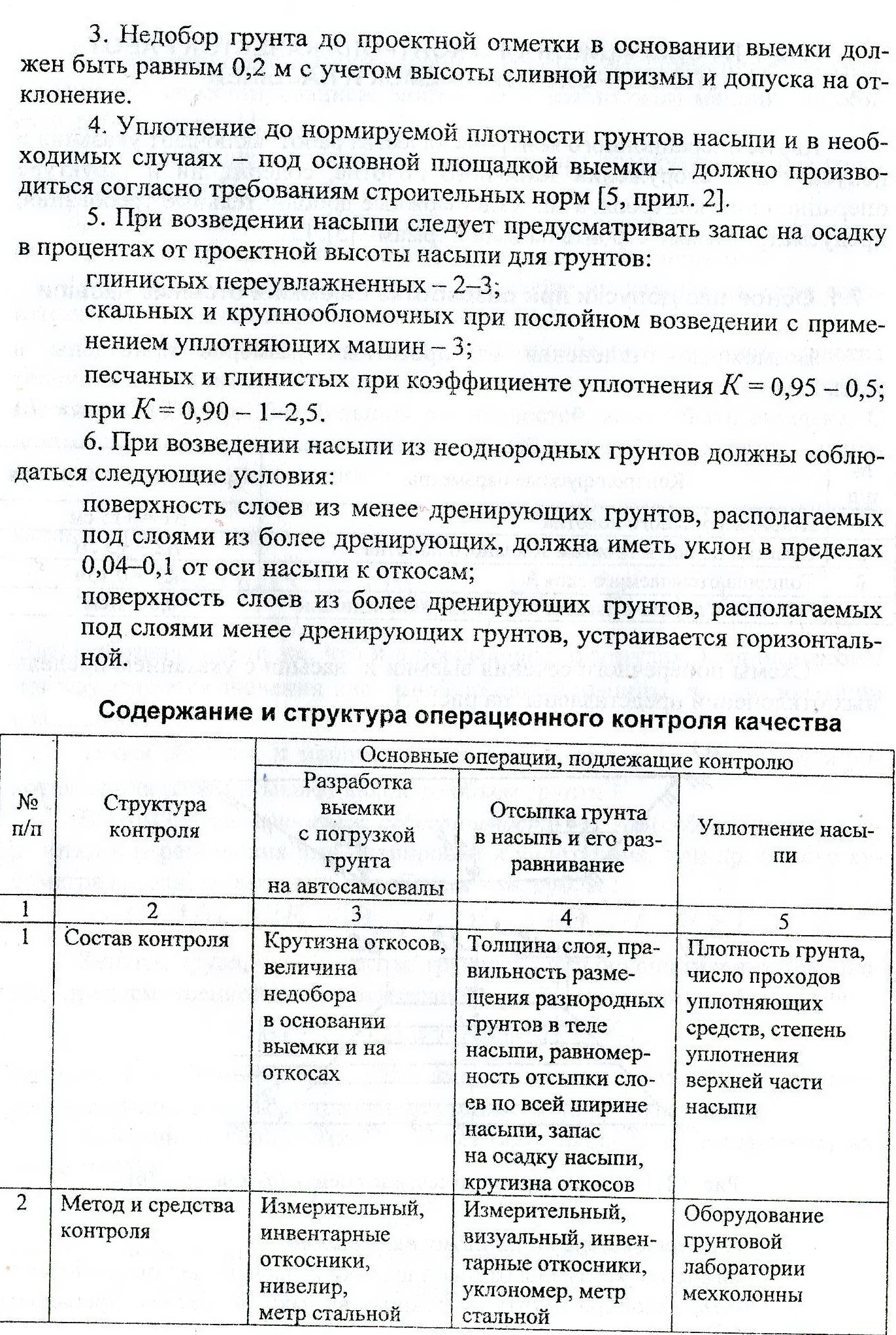

Процент недобора грунта 8 – 10 % от общей площади сечения выемки;
Пионерная траншея находится в любом месте по ширине выемки;
Нижняя отметка выемки не доводится до проектной на 35 см (20 см – недобор грунта; 15 см – высота сливной призмы).Чтобы запроектировать забой нужно знать характеристики экскаваторов.Параметры и технические характеристики при работе экскаваторов прямая лопата (таблицы 2 и 6 Методических указаний часть 1(2), и в справочнике «Строительные машины» Баумана(4)).
Показатели |
ЭО – 6112Б (q = 1,25 м3) , м. |
Hkk – высота по крышку кабины Rxч – радиус поворота хвостовой части Вп – ширина поворотной платформы Rmax – наибольший радиус копания Rb – радиус выгрузки при наибольшей высоте выгрузки Rст – радиус резания на уровне стоянки экскаватора, наименьший Hb – наибольшая высота выгрузки H3 – наибольшая высота резания Hmin – минимальная высота забоя lp – длина рукоятки экскаватора lc – длина стрелы Шгл – ширина гусеничной ленты Шгх – ширина гусеничного хода qгх – длина гусеничного хода hm – погрузочная высота автосамосвала bm – ширина колеи автосамосвала l - длина автосамосвала |
3,3 3,6 3,5 9,9 8,9 3,6 6,6 6 4,5 1,15 4,07 4,0 0,665 3 4 2,64 2,5 4,565
|
где
В – расстояние от оси стоянки экскаватора
до верхней кромки забоя.
Вn – расстояние от оси стоянки экскаватора до бровки погрузочного пути.
где
Rпр
– практический радиус копания. Rпр
= 0,9Rmax
Lп – длина передвижки экскаватора.
Lп = 0,75Lp
1 – запас из условия необрушения откоса яруса.
Наименьшая ширина
бокового забоя:
где
В1
– расстояние от оси стоянки экскаватора
до подошвы откоса забоя. В курсовом
проекте для двухъярусного бокового
забоя можно принимать В1
≈ Rcm
или В1
= 3,3м
В2 – расстояние от оси стоянки экскаватора до нижней кромки откоса яруса.
где
hя
– высота яруса (превышение уровня
погрузочного пути над уровнем стоянки
экскаватора).
где 0,5 м – запас высоты над бортом
автосамосвала, учитывающий неровности
пути и возможность погрузки грунта «с
шапкой». В2
= 6,25 – 3,95 = 2,3 м. Bmin

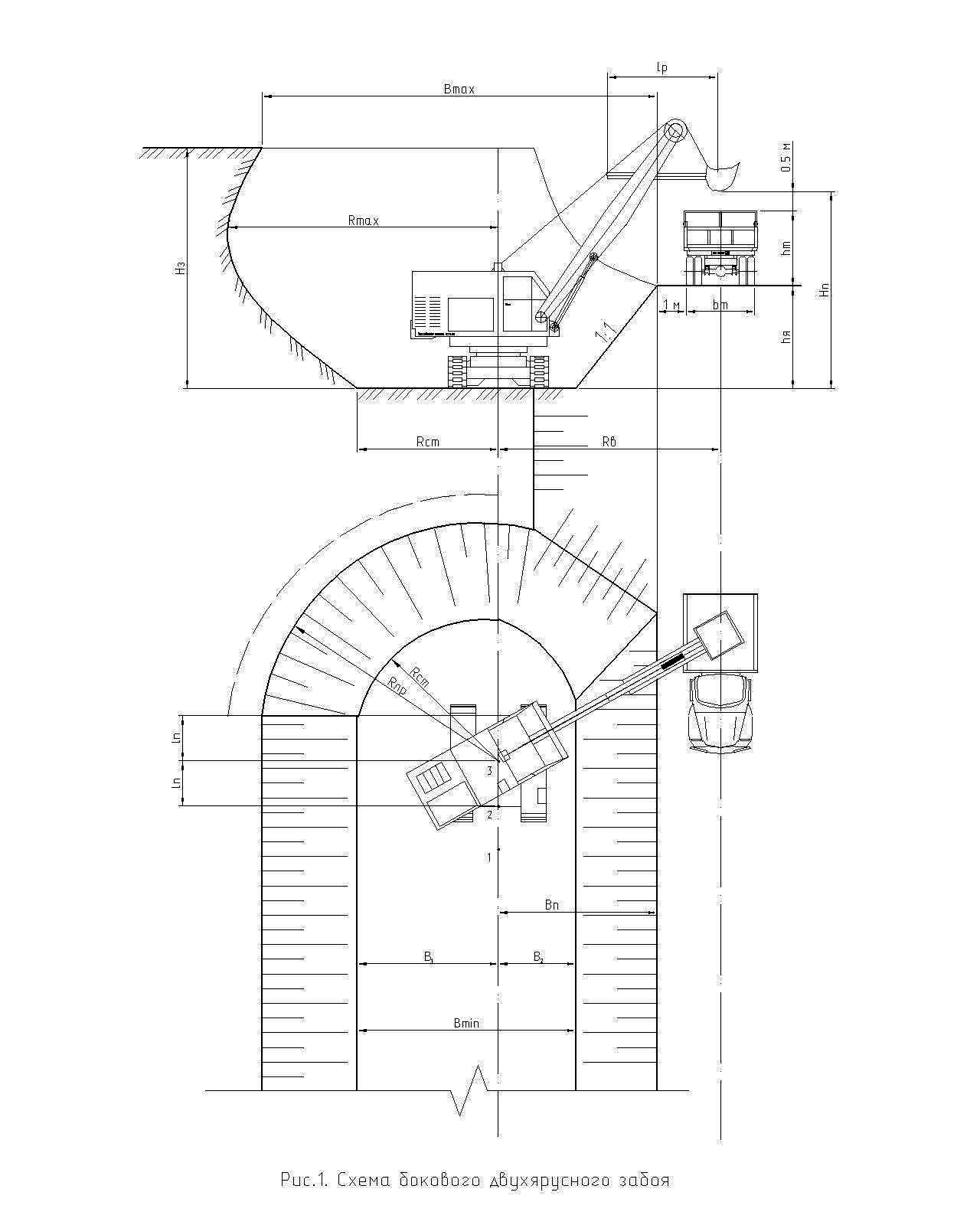

= 3,3 + 2,3 = 5,6 м. Схема бокового экскаваторного

забоя представлена на рис.2.
2).Основная цель
проектирования заключается в размещении
проходок на поперечных сечениях и
продольном профиле заданного участка
выемки. Для этого на продольном профиле
выемки намечают одно – два сечения в
наиболее характерных местах, а затем в
масштабе, одинаковом с тем, в котором
сделан шаблон забоя, вычерчиваются
указанные поперечные сечения выемки.
Накладывается построенный шаблон забоя
на поперечный профиль выемки, намечаются
различные варианты размещения проходок.
При этом с точки зрения технологии
производства работ, вскрытие выемки
целесообразно начинать с устройства
первой или пионерной лобовой проходки
траншеи, которая в дальнейшем используется
как временный путь для движения
автосамосвалов или другого вида
транспорта. Поэтому её ширина по низу
должна быть не менее 4 м. Глубина пионерной
траншеи hnm зависит от соотношения глубины
выемки HB и высоты яруса hя, определяемого
как
где
n – расчетного число ярусов.
При n, равном целому числу пионерная траншея фактически становится первой лобовой проходкой, разрабатываемой в соответствии с имеющим шаблоном экскаваторного забоя. Если величина n складывается не кратной целому числу, то глубина пионерной траншеи определяется из выражения:
где
n – целое число ярусов.

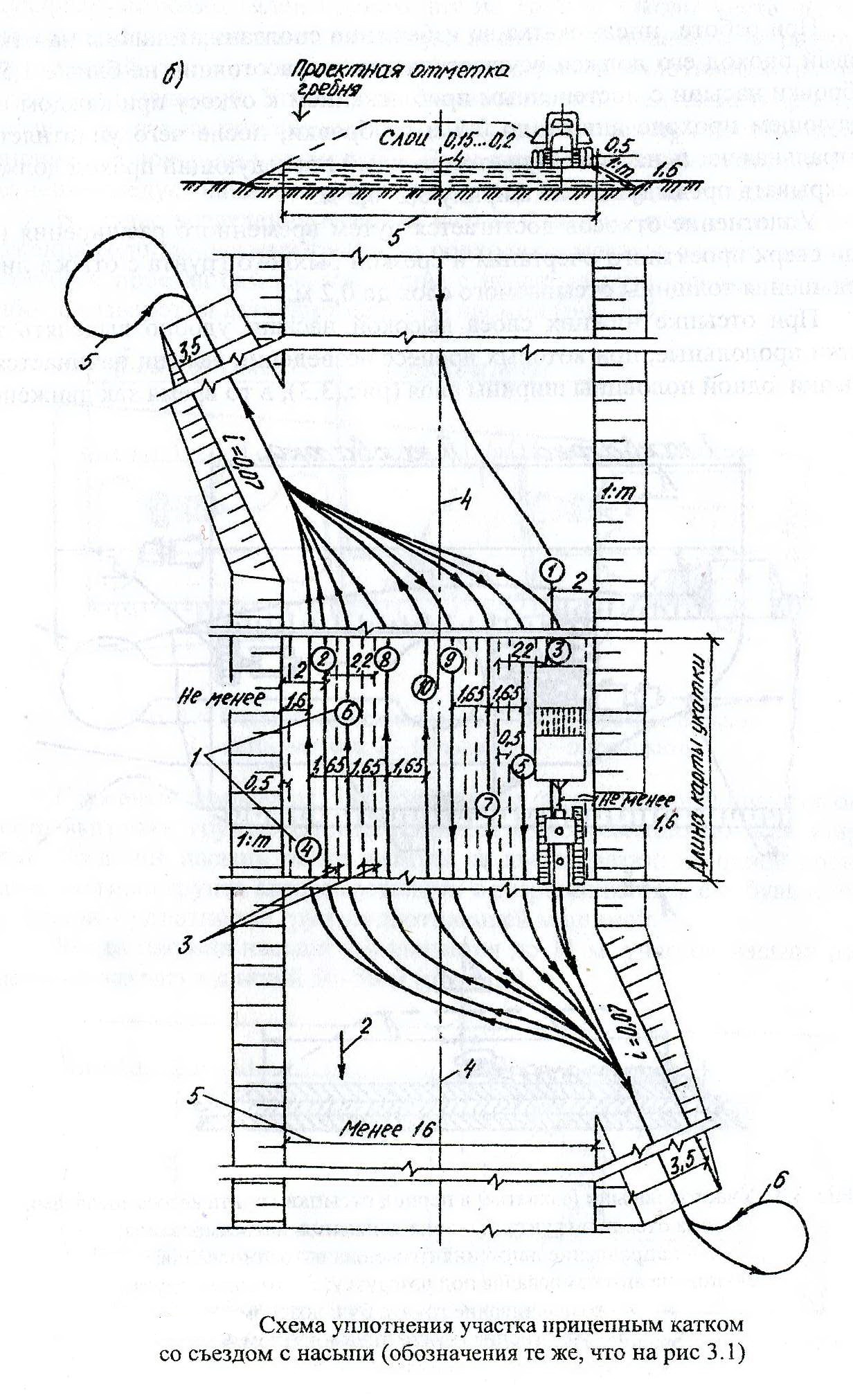

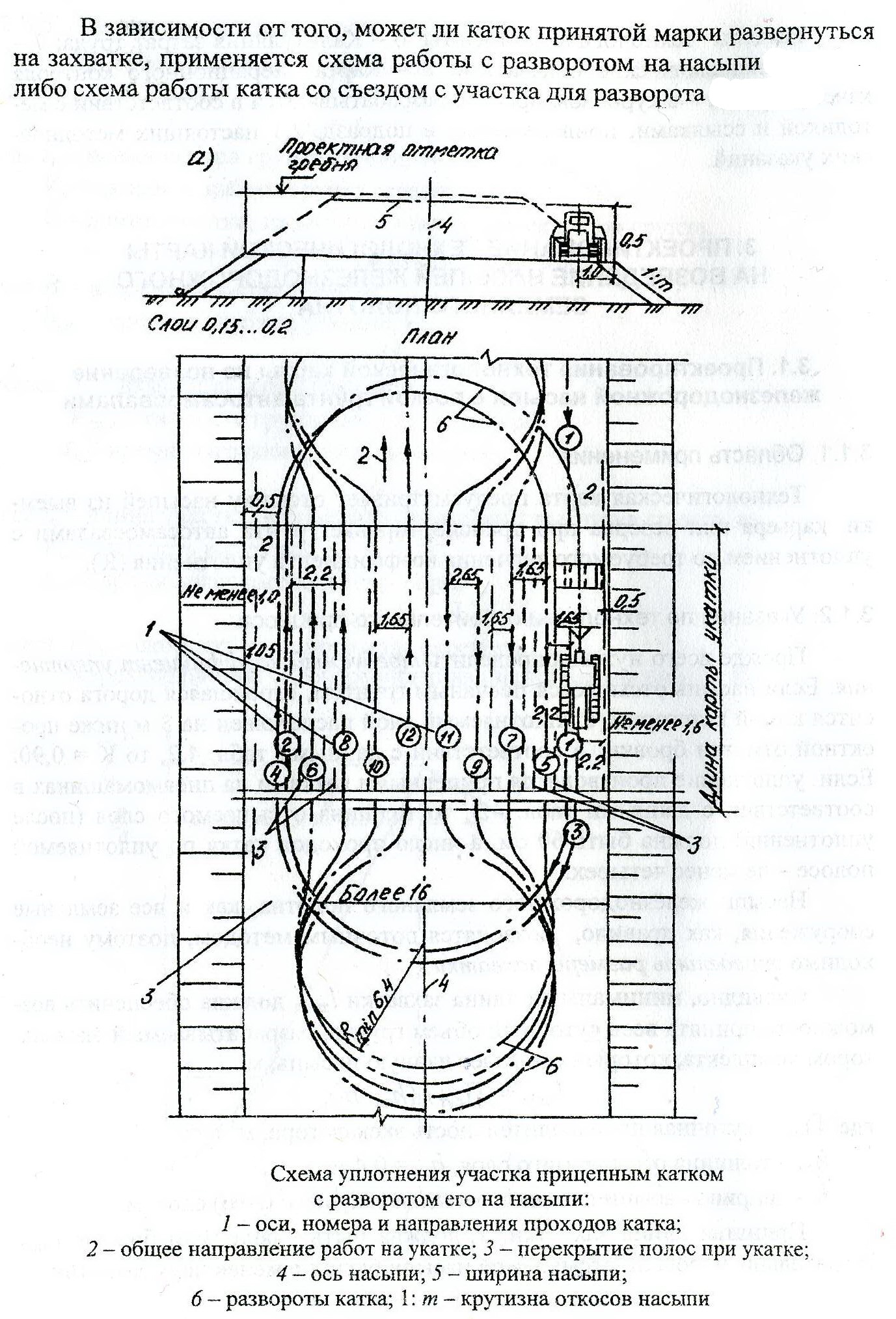

Пионерные траншеи глубиной до 1 – 1,5 м целесообразно разрабатывать бульдозером или скрепером. Эти же машины рекомендуется использовать и для разработки участков выемки от нулевой отметки до глубины 2 м, так как применять экскаватор в подобных местах неэффективно. Проектирование продольного профиля экскаваторных проходок начинается с разбивки массива выемки на ярусы с учетом рельефа местности и вида грунта. Так, если выемка имеет пологие продольные склоны и уклон проектной линии более 0,003, то целесообразно разбивать её на ярусы, расположенные параллельно проектной линии. При этом подошва нижнего яруса должна располагаться с некоторым превышением ΔН над проектной линией, учитывающей высоту сливной призмы с минимальным запасом на планировочные работы.
В случае, когда выемка имеет крутые склоны, исключающие движение по ней экскаватора и транспортных средств, более эффективной оказывается разбивка её лучевыми или веерообразными проходками, направленными под углом к проектной линии. При этом крутизна уклонов для передвижения экскаватора и транспорта не должна превышать 17 – 24°. Длинные выемки с большими рабочими отметками могут разрабатываться одновременно с двух концов. В подобных случаях наиболее целесообразной оказывается разбивка на ярусы ломанного профиля, состоящие из двух концевых участков веерообразного профиля и центрального участка с параллельными ярусами. Как видно план выемки с размещенными на ней проходками фактически представляет из себя третью проекцию, построенную по известным двум другим. При этом все проходки пронумерованы с учетом последовательности их разработки, а недобор грунта определяется заштрихованными треугольниками на поперечном сечении выемки.
Чертеж технологической карты выполнен на листе формата А1.
