3.3. Организация труда, подбор состава комплексной бригады.

Комплексные бригады по монтажу железобетонных конструкций промышленного здания в пределах одного технологического участка производит единая комплексная бригада. В общем выборе работ бригады достаточно четко просматриваются группы работ: предоставляющих единый, неразрывный технологический процесс, жестко связанный с работой ведущей машины.

Каждому виду монтируемых элементов соответствует согласно ЕНиР, определенный оптимальный состав звена, характеризуемый количеством рабочих разных профессий и разрядов. Однако связанное с работой одного крана рабочее звено вынуждено монтировать разнородные элементы (фермы, колонны), нормативный состав звена для которых разный. В таких случаях необходимо подобрать постоянный состав звена. На основе подбора состава звеньев комплектуется комплексная бригада. Одним из важнейших элементов организации и производства работ бригады аккордного наряда, предусматривающего сдельно-повременную оплату труда.

Размер премии:

Пр=(Тнф)*П*Зон,

Где Тн – нормативная трудоемкость в ч/час;

Тф - фактическая трудоемкость;

П - коэффициент зависящий от количества работ.

Зо - основная заработная плата

Таблица 17

Аккордный наряд

Основание

Основание работ и условий производства

Заданное

Выполненное

Единица измерения

Количество работ

Норма времени на ед.(ч/час)

Трудоемкость (ч/час)

Расценка на ед. (руб.)

Заработная плата (руб. коп.)

Количество работ

Фактические трудозатраты

% выполнения норм

Заработная плата за выполненную работу

1

2

3

4

5

6

7

8

9

10

11

12

Калькуляция

Произвести монтаж конструкций согласно калькуляции

Т

6732,6

6733,6

6732,6

=1,01

5599,4

1134,2

6733,6

4361,32

6732,6

=0,7Р/Т

3541,98

+819,34

=4361,32

6732,6

443.05*8=

3544.4

110

3541,98

819,34

=4361,32

Качество выполненных работ хорошее: по=2.

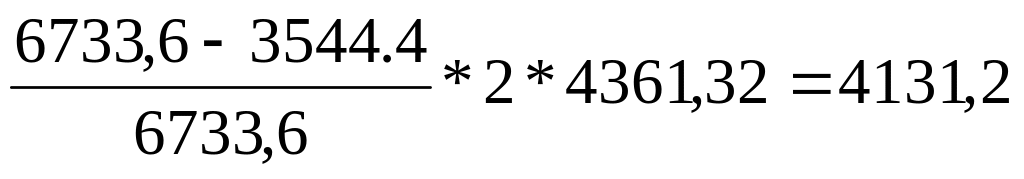

Начисляемая премия руб.

Заработная плата с учетом премий 4361,32+4131,2=8492,6 руб.

С учетом районного коэффициента 8492,6*1,15=9766 руб. 50 коп.

9. Разработка календарного плана производства работ.

Календарный план составлен на основе локальной сметной документации, см. приложение - графическая часть.

10. Указания по производству работ.

Поскольку монтаж начинается в зимнее время, следует уделить особое внимание производству работ в холодный период года. Твердение бетона стыков обеспечивается введением противоморозных добавок и предварительным инфракрасным разогревом стыка до укладки подогретой смеси, с последующим утеплением стыка. Данный способ должен обеспечить набор прочности бетона стыка в 70% за трое суток. Прогрев всех стыков осуществлять по этой же технологии. Фактическая прочность бетона определяется по испытаниям контрольных образцов.

При монтаже ферм разрешается снимать крышевой кондуктор только после сварки 2-3 плит покрытия.

Предельные отклонения положения элементов относительно разбивочных осей или рисок не должны превышать величин, допускаемых СНиП

Предельно допустимые отклонения таблица 8

Вид отклонений смонтированных конструкций

Предельно допустимая величина отклонения, мм

Смещение осей стаканов относительно разбивочных осей

13

Отклонение отметок верхних опорных поверхностей фундаментов от проектных

-10

Отклонение отметок дна стакана фундаментов от проектных

-20

Смещение осей или граней колонн в верхнем сечении относительно разбивочных осей при высоте колонн, м:

5

до 8

20

8-16

25

16-25

32

25-40

40

Смещение осей ригелей и прогонов, а так же ферм по нижнему поясу относительно осей на опорных конструкциях

5

Отклонение расстояний между осями ферм в уровне верхних поясов от проектных

+-20

Отклонение осей стеновых панелей в верхнем сечении от вертикали на высоту этажа или яруса

10

Отклонение отметок верха колонн одноэтажных зданий от проектных

+-10
