8.Производственная калькуляция.

Табл. 13

Наименование работ

Объем работ

Нормативный состав звена

Норма времени (ч/час)

Расценка (руб. коп.)

трудоемкость (ч/часы)

Сумма ЗП (руб.коп)

Ед. измер.

Количество

Монтажник

Машинист

Монтажник

Машинист

Монтажник

Машинист

Монтажник

Машинист

1

2

3

4

5

6

7

8

9

10

11

12

13

1

Разгрузка конструкций и приспособлений

100 шт.

10,3

Такелажник 2р-2чел.

Машинист 5р-1чел.

17,2

8,6

8,48

6,04

177,16

88,58

87,34

62,212

2

Установка колонн

шт.

168

Монт. 5р-1, 4р-1, 3р-2, 2р-1. Машин. 5р-1

5,3

0,53

3,11

0,37

49,82

99,64

292,34

69,56

3

Заделка стыков с фундаментами

шт.

168

Монт. 4р-1, 3р-1.

1,25

-

0,74

-

210

-

124,32

-

4

Установка ферм, пролетом 18

шт.

63

Монт. 6р-1, 5р-1, 4р-1, 3р-1, 2р-1.

Машин.

5р-1

8,5

1,7

5,38

1,19

535,5

107,1

338,94

74,97

8

Укладка плит покрытий

шт.

324

Монт.4р-1, 3р-2, 2р-1 Машин. 5р-1

1,32

0,33

0,735

0,232

427,68

106,92

238,14

75,168

9

Сварка плит покрытий

п.м. шва

37,8

Электосвар.5р-2

0,56

-

0,39

-

21,168

-

14,742

-

10

Заливка швов плит покрытия

100 м.п.

45,84

Монт. 5р-1, 3р-1

4,1

-

2,42

-

188,69

-

111,078

-

11

Установка стеновых панелей

шт.

428

Монтаж. 5р÷2р-1, Маш. 5р-1

3,24

0,81

1,92

0,569

913,68

228,42

541,44

157,92

12

Установка карнизных панелей

шт.

180

То же

0,32

0,08

0,19

0,05

57,6

144

342

10,08

13

Монтажная сварка стеновых и карнизных панелей

п.м. шва

184,8

Электосвар.5р-1

0,56

-

0,393

-

103,49

-

72,63

-

14

Заливка швов стеновых панелей

100

м.п.

33,808

Монтажники 4р-1;

3р-2

12

-

7,08

-

405,7

-

239,36

-

Итого:

3377,72

605,31

*1,2

*1,2

3665,68

996,66

4053,3

726,37

9. организация труда, подбор состава комплексной бригады.

Комплексные бригады по монтажу железобетонных конструкций промышленного здания в пределах одного технологического участка производит единая комплексная бригада. В общем выборе работ бригады достаточно четко просматриваются группы работ: предоставляющих единый, неразрывный технологический процесс, жестко связанный с работой ведущей машины.

Каждому виду монтируемых элементов соответствует согласно ЕНиР, определенный оптимальный состав звена, характеризуемый количеством рабочих разных профессий и разрядов. Однако связанное с работой одного крана рабочее звено вынуждено монтировать разнородные элементы (фермы, колонны), нормативный состав звена для которых разный. В таких случаях необходимо подобрать постоянный состав звена. На основе подбора состава звеньев комплектуется комплексная бригада. Одним из важнейших элементов организации и производства работ бригады аккордного наряда, предусматривающего сдельно-повременную оплату труда.

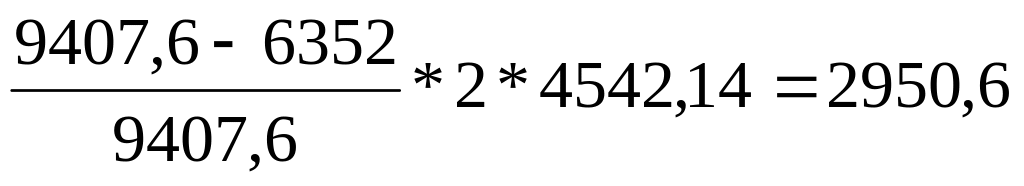

Размер премии:

Пр=(Тнф)*П*Зон,

Где Тн – нормативная трудоемкость в ч/час;

Тф - фактическая трудоемкость;

П - коэффициент зависящий от количества работ.

Зо - основная заработная плата

Табл.11

Аккордный наряд

Основание

Основание работ и условий производства

Заданное

Выполненное

Единица измерения

Количество работ

Норма времени на ед.(ч/час)

Трудоемкость (ч/час)

Расценка на ед. (руб.)

Заработная плата (руб. коп.)

Фактические трудозатраты

% выполнения норм

Заработная плата за выполненную работу

1

2

3

4

5

6

7

8

9

10

11

12

Калькуляция

Произвести монтаж конструкций согласно калькуляции

Т

4413,8

9407,6=

4413,78

=2,13

8307,2

1100,4

9407,6

4421,3=

4413,78

=1Р/Т

3768,3=

773,39

=4542,14

4413,8

794*3=

6352

113,2

3769,75

773,39

=4542-14

Качество выполненных работ хорошее: по=2.

Начисляемая премия руб.

Заработная плата с учетом премий 4542,14+2950,6=7492,73 руб.

С учетом районного коэффициента 7492,73*1,15=8616 руб. 63 коп.
