2.3.3. Удаление растительного слоя грунта.

Снятие растительного слоя производится со всей площади, отведенной для строительст­ва дороги под насыпи и выемки, включая и сосредоточенные резервы. Данный грунт исполь­зуют при укреплении откосов земляного полотна, для распределения на разделительной по­лосе, рекультивации восстанавливаемых или малопродуктивных сельскохозяйственных зе­мель. Работу выполняют с помощью бульдозеров или скреперов.

В зависимости от ширины дорожной полосы, толщины срезаемого почвенного слоя и мощности применяемого бульдозера работы производят по разным схемам (рис.2.3).

При применении скреперов срезку растительного грунта производят при продольном движении.

Растительный грунт укладывают во временные отвалы или вывозят сразу после исполь­зования в качестве плодородного почвенного слоя. Временные отвалы располагают по краям полосы или на специальных площадках, выделенных дня этой цели

Рис.2.3. Схема срезки растительного грунта:

а) – при малой ширине подготавливаемой дорожной полосы и небольшой толщине n срезаемого слоя;

б) – при большой ширине подготавливаемой дорожной полосы и значительной толщине срезаемого слоя в насыпи;

в) – продольными проходами универсального бульдозера;

m – полоса для временной дороги;

1,2,3,4 – последовательность зарезания грунта.

2.3.4. Разбивочные работы при возведении земляного полотна.

После выноски пикетажа непосредственно перед началом земляных работ производят разбивку, которая состоит в нанесении и закреплении на местности основных точек, определяющих поперечные размеры будущих насыпей и выемок с учетом уклона местности, толщины снимаемого растительного слоя и расположения боковых канав и резервов. Особенно сложно проведение разбивки на кривых участках.

Разбивку границ откосов земляного полотна производят раздельно на каждом поперечнике и на всех основных переломных точках местности .

При разбивки водосточных и нагорных канав по их осям устанавливают колья, на которых обозначают глубину канавы в данной точке; на кольях, вынесенных за пределы канавы, наносят её ширину. Размеры и очертания канав при работе проверяют шаблонами.

2.3.5.Определение объемов работ по расчистке дорожной полосы .

При расчистке дорожной полосы могут встретится следующие виды работ: валка деревьев, их трелевка и разделка, корчевка и уборка пней, очистка от кустарника и мелколесье, снятие растительного слоя с площади, отведенной для строительства автомобильной дороги и резервов.

Составляется ведомость объемов работ, в которой указываются виды работ, пикетное положение участка, его длина, ширина полосы отвода, объем работ.(прил.4)

З. Строительство железобетонных труб

3.1.Определение объёмов работ по строительству железобетонных труб.

Исходными данными дня определения объемов работ по строительству железобетонных труб являются диаметры труб, их количество и длина, типы фундаментов. Длина трубы определяется расчётным путём по формуле:

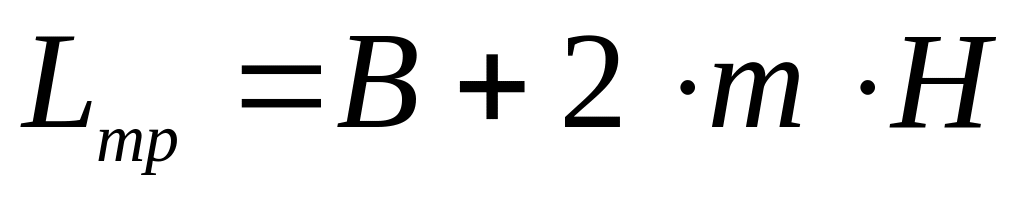

(3.1)

где В – ширина земляного полотна (15 м для II категории дороги);

m – заложение откоса (1,5);

Н – высота насыпи;

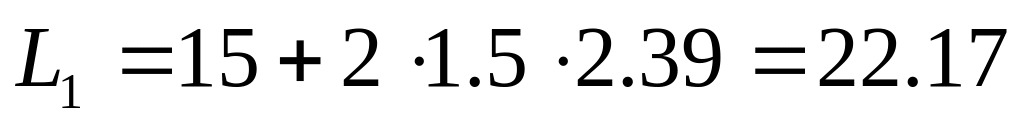

, принимаем Lтр1 = 25 м;

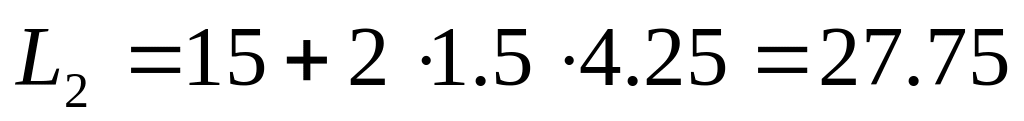

, принимаем Lтр2 = 30 м;

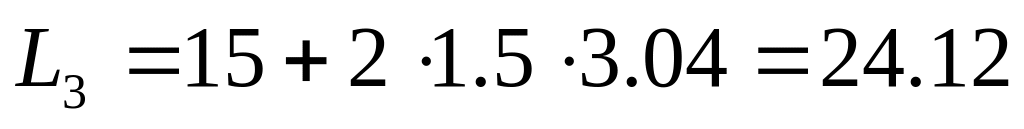

, принимаем Lтр3 = 25 м;

, принимаем Lтр4=40 м;

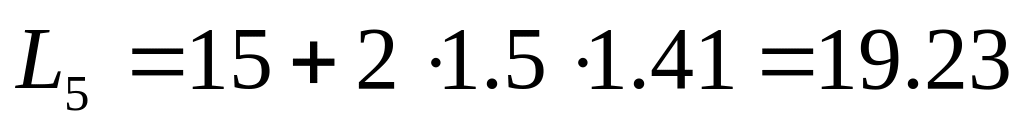

, принимаем Lтр5=20 м.

Длина трубы принимается кратной 5-ти м.

Ведомость ж/б труб

Таблица 3.1

Пикетное

положение

Диаметр, размер

трубы, м

Тип фундамента

Отметка

Длина

трубы, м

Принятая

длина, м

Ситуация

2370+21

1,2

Беcфундаментная

2,39

22,17

25

Кустарник

2374+86

2,5х4,0

Монолитный

4,25

27,75

30

Кустарник

2380+91

1,2

Беcфундаментная

3,04

24,12

25

Лес

2391+34

1,2

Беcфундаментная

7,92

38,76

40

Болото

2394+70

1,0

Беcфундаментная

1,41

19,23

20

Выгон
