- •1. Общая характеристика условий района строительства земляного полотна
- •1. 1. Климатическая характеристика района.
- •Направление господствующих ветров
- •1.2. Характеристика продольного профиля.
- •1.3. Характеристика грунтов по трассе.
- •1.4. Определение числа смен полезной работы в расчётный период.
- •2.Подготовителъные работы.
- •2.1. Расчистка дорожной полосы
- •2.2.Расчёт потребности в машинах, механизмах, рабочей силе и комплектование специализированных звеньев (отрядов).
- •2.3. Технология и организация производства работ
- •2.3.1. Восстановление и закрепление трассы
- •2.3.2. Расчистка дорожной полосы
- •2.3.3. Удаление растительного слоя грунта.
- •2.3.4. Разбивочные работы при возведении земляного полотна.
- •2.3.5.Определение объемов работ по расчистке дорожной полосы .
- •З. Строительство железобетонных труб
- •3.1.Определение объёмов работ по строительству железобетонных труб.
- •3.2. Расчёт ресурсов и комплектование специализированных отрядов.
- •3.3.Технология и организация производства работ
- •4.Возведение земляного полотна
- •4.1. Предварительный выбор ведущих машин для возведения земляного полотна
- •4.2. Составление графика распределения земляных масс.
- •4.3. Определение объемов грунта сосредоточенных резервов.
- •4.4. Определение объемов работ по рекультивации сосредоточенных резервов.
- •4.5. Выбор режима уплотнения земляного полотна
- •4.6. Расчет ресурсов для возведения земляного полотна и присыпных обочин.
- •4.7. Комплектование машинно-дорожных отрядов
- •4.8. Разбивка земляного полотна
- •4.9. Возведение насыпей, разработка выемок скомплектованными машинно-дорожными отрядами.
- •4.10. Возведение земляного полотна на болоте
- •4.11. Уплотнение грунта. Контроль качества уплотнения земляного полотна.
- •4.12.Планировка поверхности земляного полотна и откосов.
- •4.13. Укрепление откосов земляного полотна.
- •4.14.Система контроля качества работ при возведении земляного полотна
- •4.15. Охрана труда и охрана окружающей среды
- •4.15.1. Защита и сохранение плодородных земель, рекультивация земель
- •4.15.2. Защита от загрязнения водотоков, водоемов и воздушного бассейна
- •4.15.3. Охрана труда, производственная санитария, пожарная безопасность, гражданская оборона
- •4.16. Построение линейного календарного графика организации строительства
- •4.16.1. Подготовительные работы и машины для их выполнения
- •4.16.2. Земляные работы и землеройно-транснортные машины
- •4.16.3. Машины для уплотнения грунтов
- •Литература
1.4. Определение числа смен полезной работы в расчётный период.
Число смен полезной работы устанавливается на основании климатических условий с учетом выходных и праздничных дней, дней простоев машин по непредвиденным причинам и на проведение ТО и ремонта, неблагоприятных дней по метеоусловиям.

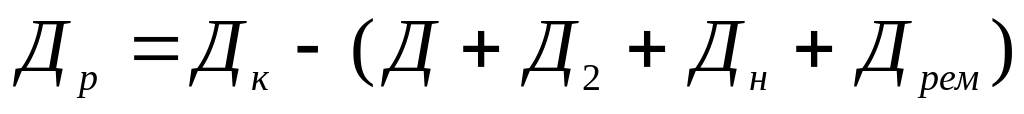

Количество рабочих дней по каждому отдельному месяцу определяется по формуле:
(1.3)
где Др - число рабочих дней в месяце;
Дк - число календарных дней в месяце;
Д - количество дождливых дней с учётом праздничных и выходных дней за этот период, определяется по формуле:
(1.4)
где Д1 - количество дождливых дней принимается:
для 1 кв. = 0, 6 или по 0, 2 на месяц;
для 2 кв. = 3, 9 или по 1, 3 на месяц;
для 3 кв. = 4, 7 или по 1, 6 на месяц;
для 4 кв. = 1, 8 или по 0, 6 на месяц;
Д2 – количество праздничных и выходных дней в месяце;
ДН – количество дней простоев машин по непредвиденным причинам, принимается равным 3% от календарного времени, за вычетом праздничных и выходных дней;

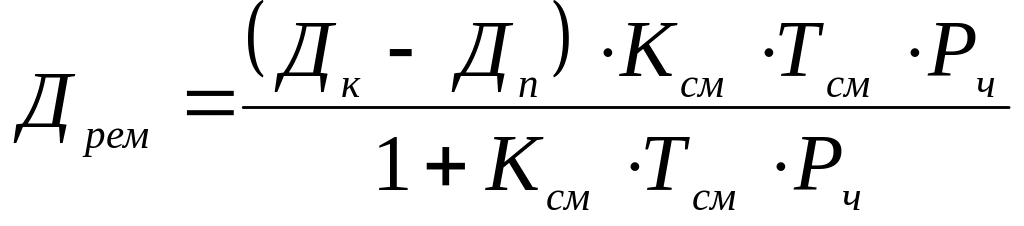

Дрем – затраты на проведение ТО и ремонт, определяется по формуле:
(1.5)
где ДП=Д1 Д2+ДН, т. е. сумма дней перерывов в работе по всем причинам, кроме ТО и ремонта;
КСМ – коэффициент сменности, принимаем равным 2,0.
РЧ – количество дней нахождения машин в ремонте, приходящееся на 1ч работы ма-
шин, принимается 0,0138.
ТСМ - продолжительность смены, 8 ч.
Количество рабочих смен в месяце определяется:

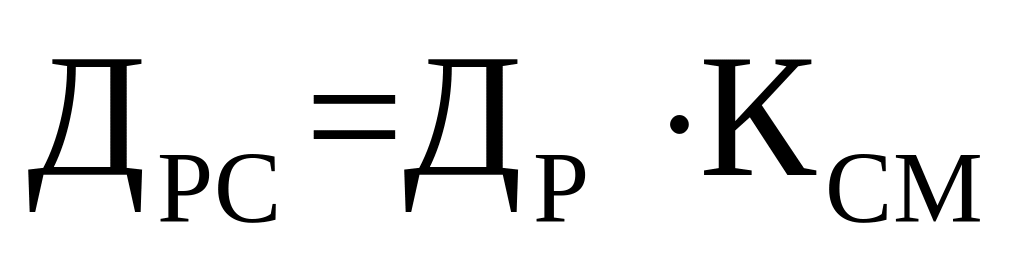

(1.6)
Результаты расчёта приведены в таблице:
Сроки возведения земляного полотна: начало – 10.05, окончание – 2.07.
Определение числа смен полезной работы в расчетный период
Таблица 1.8.
-
Месяц
Дк
Дн
Д1
Д2
Д
Дп
Ксм
Дрем
Др
Дрс
Май
22
0,48
1,3
6
0,95
7,78
2
2,57
12,00
24
Июнь
30
0,63
1,3
9
0,91
10,93
2
3,45
16,01
32
Июль
2
0,06
1,6
0
1,60
1,66
2
0,06
0,28
1
сумма
57
Итого: 57 смен.
2.Подготовителъные работы.
К подготовительным работам, которые должны быть выполнены до начала возведения земляного полотна, относят восстановление и закрепление трассы; очистку полосы отвода; устройство временных дорог; постройку временных сооружений; линий связи, электропередач и т.д.
