6. Организация строительства искусственных сооружений.

Массовым типом сооружений являются водопропускные трубы, составляющие 30% их общего количества. Постройку ведут подразделения генподрядных организаций. Используется в основном поточный метод. Должна быть подготовлена территория строительства, построена притрассовая автодорога, организована связь. После полного завершения постройки водопропускных сооружений можно приступать к отсыпке земляного полотна. Продолжительность постройки определяется проектом организации строительства.

Исходные данные.

- tнзр – начало земляных работ

при t(+5С) tнзр = 3,64 мес

- число дней, теряемых по метео причинам: Пмп = 10 дн

- удельный вес круглых труб на участке: αкр = 0,7

- удельный вес круглых труб на участке: αпр = 0,3

  1. Общий объём насыпи на участке Lул.

тыс.м3

=0,1÷0,4

=0,1

  1. Общий объём выемок на участке Lул

Vв = βв *Vн = 0,1*1593 = 159,3 тыс.м3

  1. Среднемесячная выработка механизированной колонны.

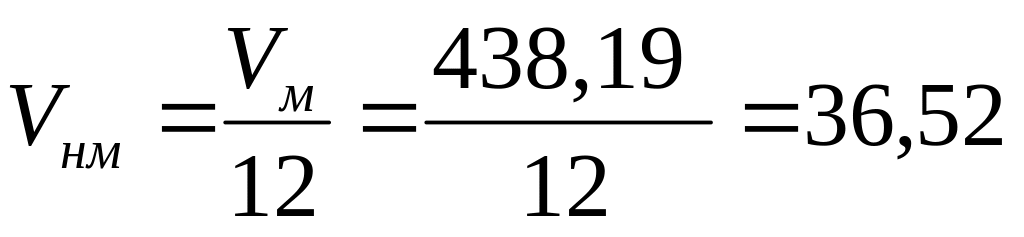

тыс.м3/месс

где 12 - кол-во месяцев

Vм - годовая выработка мех. колонны (откорректированная)

  1. Срок разработки выемок на участке одной механизированной колонны:

мес

- число мех. колонн

К3 – коэф. запаса нормы

  1. Срок разработки выемок на участке последней механизированной

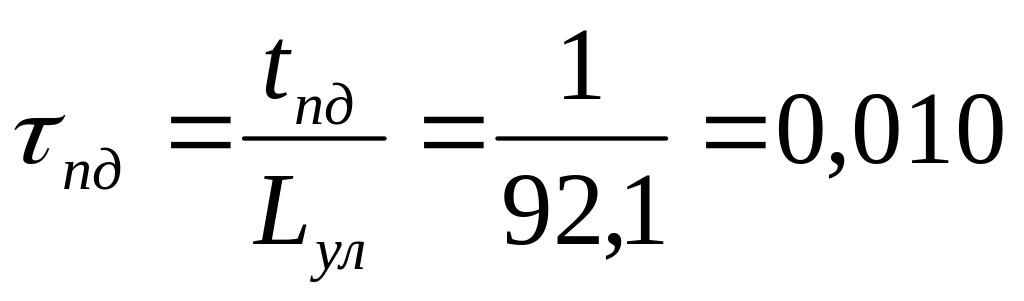

колонны

t||зр = t|зр + (nм – 1)*τпд*Lм = 0,87 + (4 – 1)*0,010*25,36 = 1,63 мес

  1. Общий срок строительства труб на участке Lул.

tот = [αкркр + (1 - αкр)*апр]*Vпп*Lул

где акр = 2,56 и апр = 4,446 – количество часов, необходимое для сооружения одной круглой и прямоугольной труб (часа/тыс м3)

tот = (0,7*2,56 + (1 – 0,3)*4,446)*21,378*92,1 = 9655,95 часов

  1. число труб на участке Lул.

nт = 4,081*Vпп0,726 = 4,081*21,3780,726 = 38 трубы

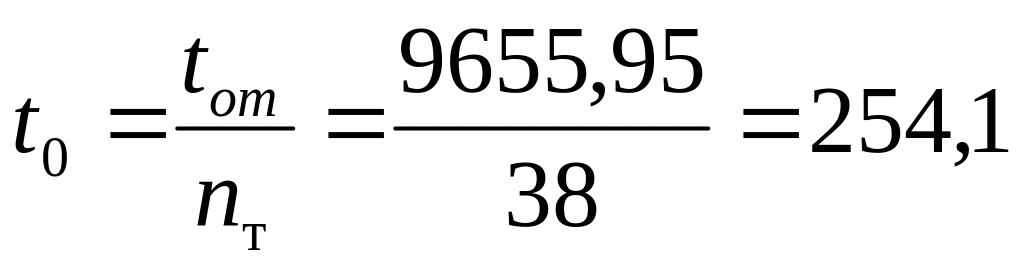

  1. Средний срок строительства одной трубы.

часа

  1. Общая продолжительность возможного периода строительства труб

tст = (t|зр +tнзр )*30,5 = (0,87 + 3,64)*30,5 = 137,56 дн.

  1. Удельный вес потерь по метео причинам.

11) Число дней перебазировок на 1 час работы бригады на объекте:

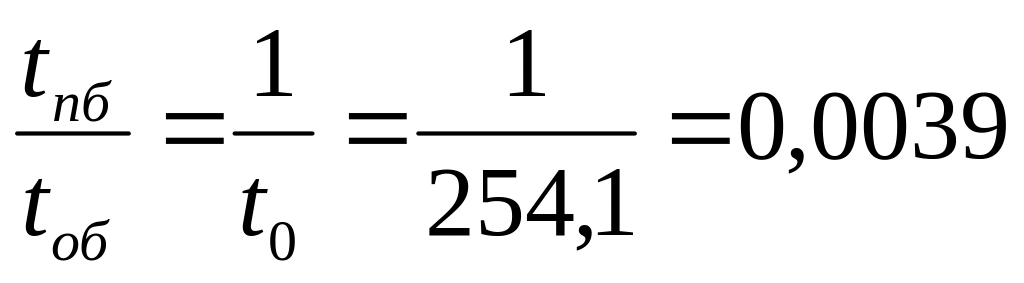

где tпб – время работы на оъекте

tоб=tпб

  1. Число рабочих часов в календарном дне

ч/дн

где - праздничные и выходные дни в году = 0,304

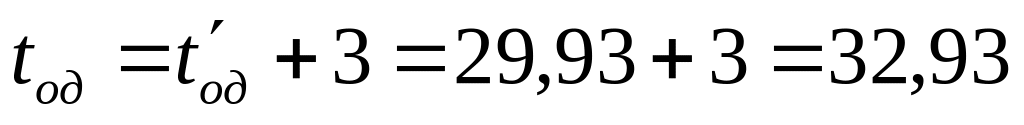

  1. Средний срок строительства одной трубы в днях

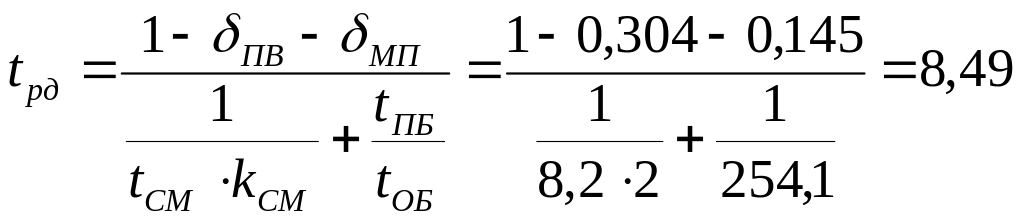

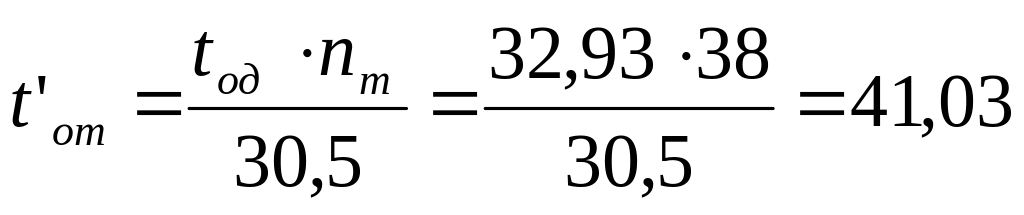

дн

  1. Средний срок строительства одной трубы с учетом времени на

подготовительные работы

дн

  1. Общий срок строительства всех труб в календарных месяцах

мес

16) Удельное время, характеризующее темп строительства труб.

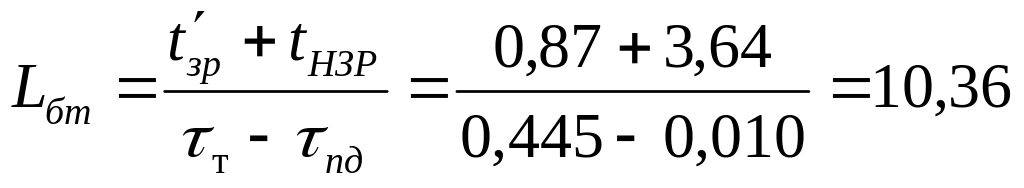

мес/км

17) Продолжительность участка одной комплексной бригады.

км/бр

18) Количество комплексных бригад для работы последовательно-

групповым способом

бр

19) Корректировка зоны работы бригады

10,23 км/бр

20) Время на работы по строительству труб последовательно-

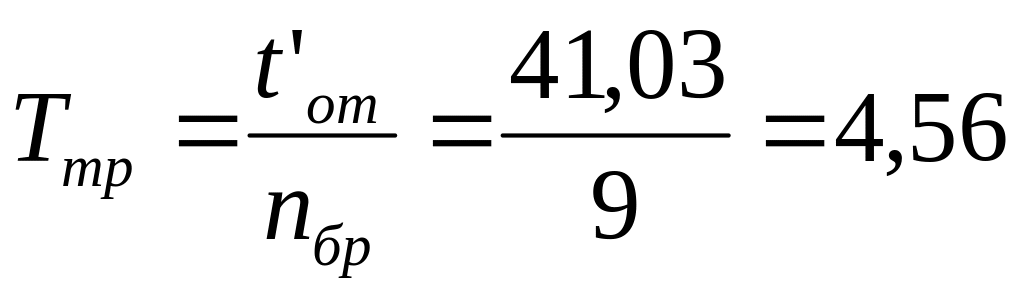

групповым способом

мес.

Список использованной литературы.

  1. Спиридонова М.А., Хромова В.И. Автоматизированное проектирование организации строительства железной дороги. Методические указания. – М.:МИИТ. 2004. – 25с.

  2. Першин С.П., Хромова В.И. Расчёт климатических характеристик. Методические указания. – М.:МИИТ. 1985. – 35с.

27
