- •1.Разработка методов технологии выполнения строительно-монтажных работ.
- •1.1. Составление эскизной схемы сооружения.
- •1.2.1. Устройство шпунтового ограждения.
- •1.2.2. Устройство подготовки под фундамент
- •1.3.1.Определение объемов монтажных работ
- •2.1. Расчет трудовых затрат.
- •2.2. Календарное планирование.
- •2.3. Технико-экономические показатели.
2.1. Расчет трудовых затрат.
Требуется определить по ЕНиР норму времени, состав и квалификацию звеньев рабочих по каждому виду работ, рассчитать трудоемкость и продолжительность их выполнения. Подсчеты ведутся в табличной форме по конструктивным частям сооружений и видам затрат.

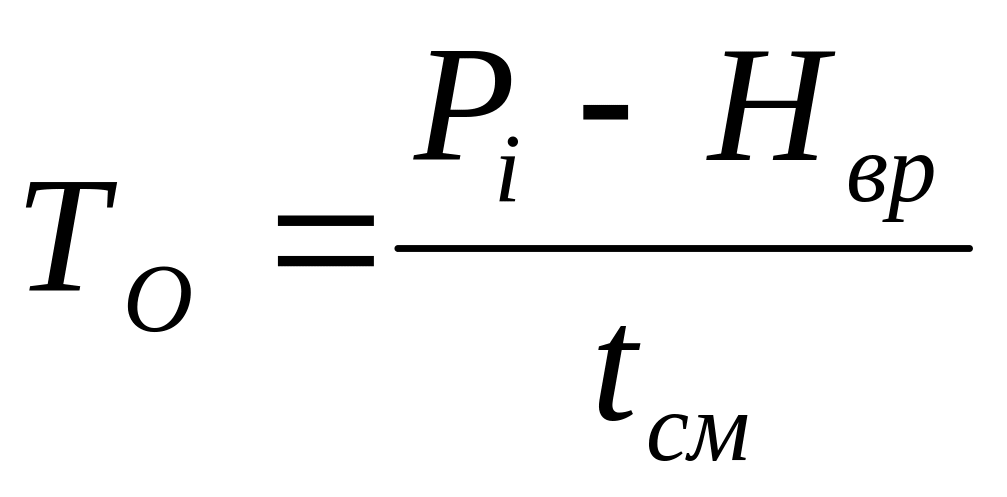

Трудоемкость СМР (в чел.дн.) определяется по формуле :
,
Рi - объем i го вида работ
tсм - продолжительность рабочей смены
Машиноемкость определяется по формуле:
Для монтажных работ определяется норма выработки машин:
,
где Hврм – норма времени машины
Величина Hврм - является нормой производительности машины:
Q mn Eё значение заносится в соответствующую графу.
,

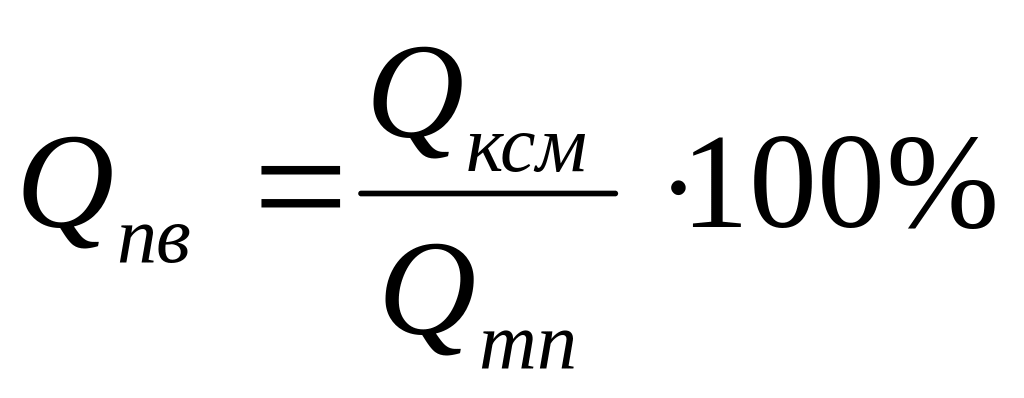

где
Q nв – показатель нормы выработки крана в %
Q ксм – эксплуатационная производительность крана
Qmn – нормативная производительность
2.2. Календарное планирование.
Календарное планирование составление плана производства строительно-монтажных работ, график потребности в рабочей силе, поступление на объект сборных конструкций и потребности в основных строительных машинах.
Целью составления календарного плана является назначение такой очередности и такой продолжительности производства работ, которые обеспечивали бы окончание строительства в наикратчайшие сроки. Календарный план отражает технологическую последовательность и взаимную увязку во времени всего процесса возведения сооружения.
Прежде всего, нужно принять решение о специализации бригад и звеньев, т.к. различные по своему характеру работу пи возведении массивно-сборных опор ведутся параллельно, технологически и организационно связаны между собой (опалубочные, арматурные, бетонные). Подобные работы объединяются в один производственный процесс и выполняются бригадой (звеном) рабочих, имеющих две-три (по числу работ) смежные профессии. Численность бригады определяется по максимальному составу одной из профессий. Остальные работы выполняются специальными бригадами.
Таблица 2.1
Состав производственных звеньев |
||
Наименование звена |
Количество рабочих |
Вид выполняемых работ |
Копровщики |
3 |
Забивка шпунтового ограждения |
Дорожные рабочие |
4 |
Устройство подготовки под фундамент |
Плотники |
3 |
Устройство и снятие опалубки |
Арматурщики |
4 |
Устройство арматурных каркасов |
Бетонщики |
5 |
Бетонирование фундамента |
Монтажники-бетонщики |
5 |
Бетонирование опор. Монтаж устоя и опор |
Монтажники |
6 |
Монтаж пролетных строений |
2.3. Технико-экономические показатели.
Натуральные показатели
1.Продолжительность СМР tо (в сменах)

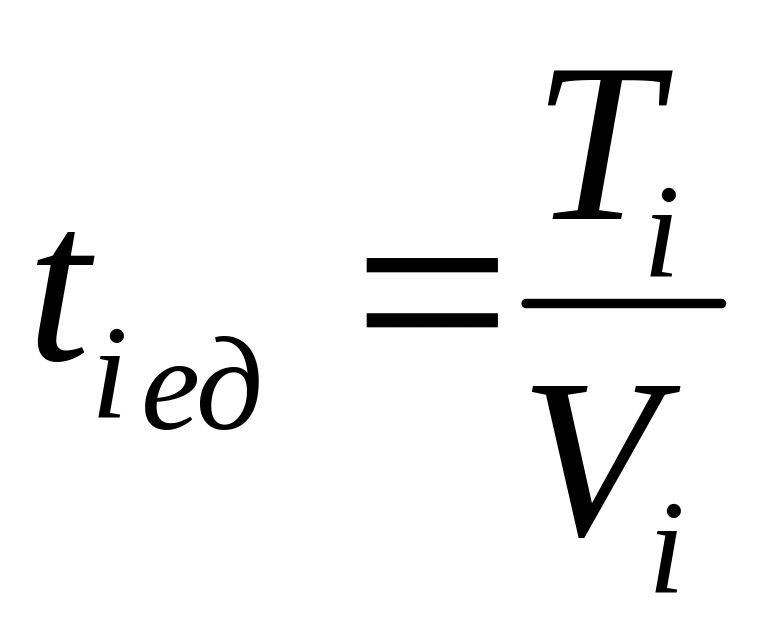

2.Трудоемкость производства единицы объема железобетонных и монтажных работ (чел.дн /м3)
Ti – трудоемкость i-го вида работ, чел.дн.
Vi - объем i-го вида работ, м3
3.Среднесменная выработка на одного работающего при выполнении тех же видов работ (м3/чел.дн)
4. Уровень сборности (%)
,
где
Vсб – объем сборных конструкций
Vм – объем монолитных конструкций

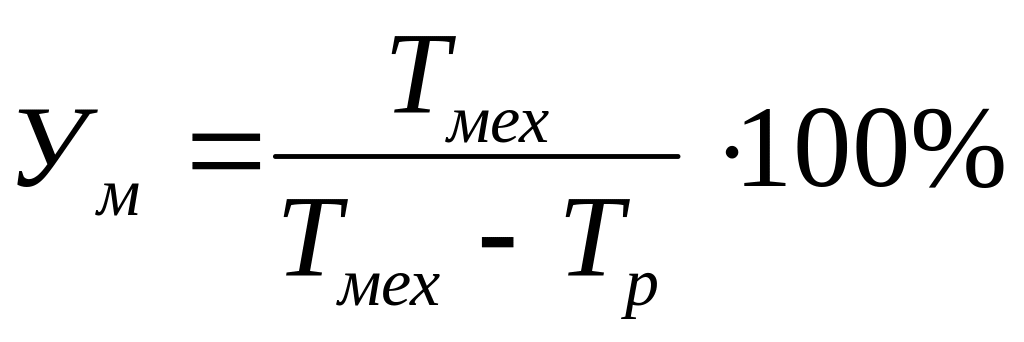

5.Уровень механизации труда (%)
,
где
Тмех – трудоемкость механизированных работ (чел.дн)
Тр - трудоемкость ручных работ
Ведомость трудовых затрат
Конструктивная часть сооружений и вид работ |
Единица измерения |
Объем работ |
& и № строки ЕИиРа |
Норма времени Нвр на чел/час |
Трудоемкость Т на весь объем |
Норма времени Н вр Маш/ч |
Машиноемкость на объем Маш.см. |
Состав звена (профессия и разряд рабочих) |
Продолжительность |
|
Расчет, час |
В сменах |
|||||||||
Береговая опора (устой) |
||||||||||
1.Устройство подготовки под фундамент |
М2 |
49,2 |
Е - 4-3-1 |
0,27 |
13,3 |
- |
- |
Дор.раб 4р -1; 3р-1; 2р-2 |
5,74 |
1 |
2.а) Устройство опалубки |
М2 |
96,13 |
Е - 4 -3-8 |
0,48 |
46,1 |
0,16 |
15,4 |
Плотники 4р-1; 3р-2 Маш. крана 6р - 1 |
15,4 |
3 |
б) Разборка опалубки |
М2 |
96,13 |
Е - 4-3-8 |
0,36 |
34,6 |
0,12 |
11,5 |
Плотники 4р-1; 3р-2 Маш. крана 6р - 1 |
11,5 |
2 |
3.Установка арматурных сеток |
1карк |
14 |
Е - 4-3-9 |
2,36 |
33,04 |
0,59 |
8,26 |
Арматурщики 4р-1; 3р-2; 1р-1 Маш. крана 6р - 1 |
8,26 |
3 |
4.Укладка бетонной смеси в монолитный ф-т |
М3 |
324,3 |
Е - 4-3-11 |
1,5 |
486,4 |
- |
- |
Бетонщики 4р-2; 3р-2 |
65,06 |
8 |
5. Тело опоры |
1 блок |
6 |
Е - 4-3-12 |
1,16 |
6,96 |
0,64 |
3,84 |
Монтажники 4р-2; 3р-2 Маш. крана 6р – 1 |
3,84 |
2 |
6. Подферменник |
1 блок |
1 |
Е - 4-3-21 |
2,4 |
2,4 |
0,6 |
0,6 |
Монтажники 4р-2; 3р-2 Маш. крана 6р – 1 |
0,6 |
0,5 |
7.Прокладник |
М3 |
39,9 |
Е - 4-2-27 |
1,2 |
47,88 |
0,3 |
11,97 |
Бетонщики 4р-2; 3р-2 Маш. крана 6р – 1 |
11,97 |
4 |
8.Шкафная коробка |
1 блок |
2 |
Е - 4-3-22 |
10,8 |
21,6 |
2,7 |
5,4 |
Монтажники 5р-1; 4р-1; 3р-2 Маш. крана 6р – 1 |
5,4 |
0,5 |
Промежуточная опора |
||||||||||
1.Устройство подготовки под фундамент |
М2 |
36 |
Е - 4-3-1 |
0,27 |
9,72 |
- |
- |
Дор.раб 4р -1; 3р-1; 2р-2 |
10,37 |
1 |
2.а) Устройство опалубки |
М2 |
11,2 |
Е - 4-3-8 |
0,48 |
53,76 |
0,16 |
17,92 |
Плотники 4р-1; 3р-2 Маш. крана 6р - 1 |
17,92 |
3 |
б) Разборка опалубки |
М2 |
112 |
Е - 4-3-8 |
0,36 |
40,32 |
0,12 |
13,44 |
Плотники 4р-1; 3р-2 Маш. крана 6р - 1 |
13,44 |
2,5 |
3.Установка арматурных сеток |
1 карк |
17 |
Е - 4-3-9 |
2,36 |
40,12 |
0,59 |
10,03 |
Арматурщики 4р-1; 3р-2; 1р-1 Маш. крана 6р - 1 |
10,03 |
6 |
4.Укладка бетонной смеси в монолитный ф-т |
М3 |
400 |
Е - 4-3-11 |
1,5 |
600 |
- |
- |
Бетонщики 4р-2; 3р-2 |
94,76 |
12 |
5. Тело опоры |
1 блок |
6 |
Е - 4-3-12 |
1,16 |
6,96 |
0,64 |
3,84 |
Монтажники 4р-2; 3р-2 Маш. крана 6р – 1 |
3,84 |
2 |
6. Подферменник |
1 блок |
1 |
Е - 4-3-21 |
2,4 |
2,4 |
0,6 |
0,6 |
Монтажники 4р-2; 3р-2 Маш. крана 6р – 1 |
0,6 |
0,5 |
7. Монтаж пролетных строений Ɩ=16,5 |
1 блок |
6 |
Е - 4-3-78 |
12 |
72 |
2 |
12 |
Монтажники 6р-1; 5р-1; 4р-2; 3р-2 Маш. крана 6р – 1 |
12 |
2 |
8. Монтаж пролетных строений Ɩ=23,6 |
1 блок |
4 |
Е - 4-3-78 |
14,4 |
57,6 |
2,4 |
3,6 |
Монтажники 6р-1; 5р-1; 4р-2; 3р-2 Маш. крана 6р – 1 |
8,2 |
1,5 |
Список литературы
1.Выбор строительно-монтажных кранов – методические указания к выполнению курсового проекта М МИИТ 1985г
2.Технология строительства водопропускных сооружений (труб и мостов малых пролетов) на железных дорогах М.Изд. МИИТ 1999 г
3. Вейблам Б.М., Елисон И.И., Каменцов В.П. Краны для строительства мостов. М., Транспорт 1989 г
4. Единые нормы и расценки на строительные, монтажные и ремонтно-строительные работы (ЕНиР). М., Стройиздат 1988г. Сб.Б4 выпуск 3, Мосты и трубы.
