- •Пояснительная записка к курсовой работу: «Монтаж строительных конструкций стреловыми самоходными кранами»
- •Глава 1. Исходные данные. 4
- •Глава 2. Выбор метода ведения работ. 5
- •Глава 1. Исходные данные.
- •Глава 2.Выбор метода ведения работ.
- •2.1Составление ведомости монтажных элементов.
- •2.2Выбор метода ведения работ.
- •2.2.1Организация возведения здания.
- •2.3Выбор оснастки.
- •2.4Расчет исходных данных для выбора монтажных кранов.
- •3.2Сравнение комплектов кранов
- •3.3Комплексный монтаж конструкций краном мкг-25бр:
- •3.4Смешанный монтаж конструкций кранами мкг-25бр, мтт-16.
- •3.5 Расчет состава комплексной бригады
- •3.6Календарный план.
- •Глава 4.Производственный процесс монтажа сборных железобетонных конструкций.
- •4.1Монтаж колонн
- •4.2 Монтаж подкрановых балок
- •4.3Монтаж подстропильных и стропильных ферм.
- •4.4Монтаж железобетонных плит покрытий.
- •4.5Монтаж ограждающих конструкций стен.
- •Глава 5.Техника безопасности.
- •5.1Организация работ.
- •5.2Организация рабочих мест.
- •5.3Порядок производства.
- •Глава 6.Заключение.
- •Глава 7.Используемая литература.
3.2Сравнение комплектов кранов
Наиболее
распространенным критерием эффективности
одного из комплектов машин по сравнению
с другими являются приведенные затраты
в
которых помимо стоимости монтажных
работ, выполняемых этим комплектом,
учитывается экономический эффект от
окупаемости комплекта в течение
определенного времени.
,

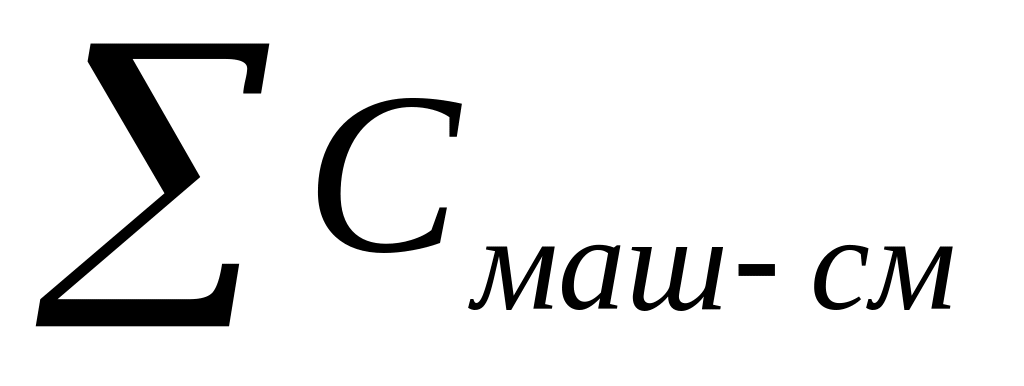

где
–
стоимость монтажных работ, р.;
0,15 – коэффициент эффективности по отрасли;

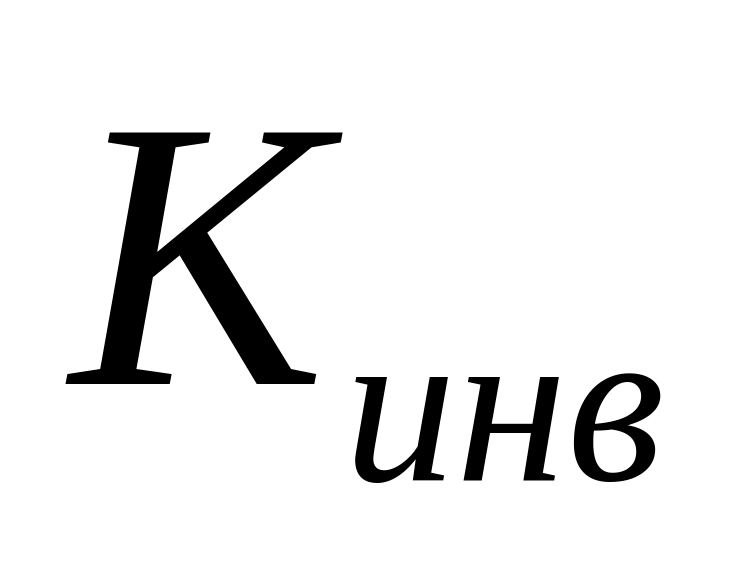

– инвентарная стоимость машины, р.;
–время работы n-ой на объекте, см;
400-среднестатистическое количество смен работы машины в году.

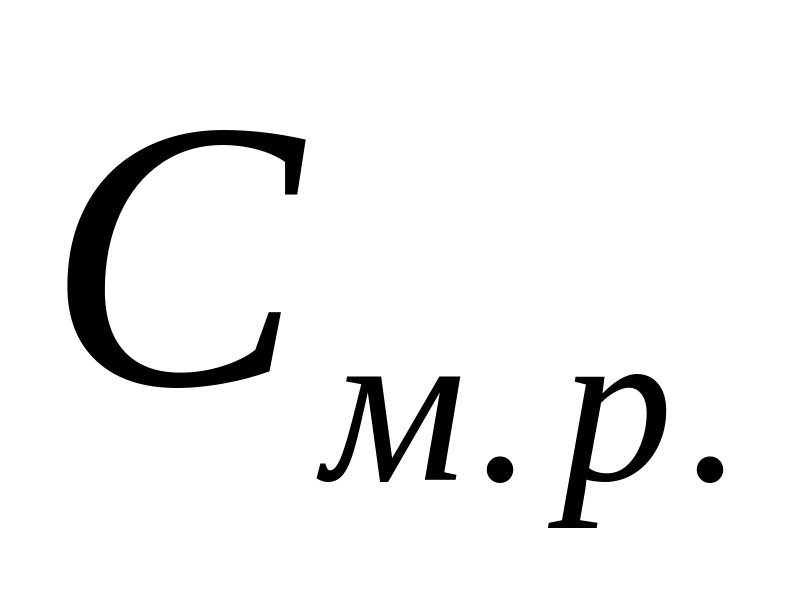

Стоимость монтажных работ:
,
где
1,08 – коэффициент, учитывающий накладные расходы на обеспечение административно – хозяйственного руководства;
– единовременные расходы на дополнительные
работы (2% от прямых затрат
);
–
стоимость машино - смены n-ой машины в
р.;
–
заработная плата монтажного звена.
Стоимость машино-смены n-й грузоподъемной машины для расчета можно взять среднестатистическую или подсчитанную с учетом времени работы этой машины на данном объекте. В курсовом проекте рекомендуется рассчитать фактическую стоимость машино-смены, р., по формуле
,
где
Е – единовременные затраты на транспортирование машин на объект, их монтаж и демонтаж, р.;
Г – годовые затраты на амортизационные отчисления, р.;
–
эксплуатационные расходы на обслуживание
машин, р..
Суммарная заработная плата , р., определяется по формуле:
,
где
-трудоемкость
монтажа конструкций, осуществляемого
работающим звеном, чел. - дн.;
-тарифная ставка рабочего первого
разряда, р./дн.

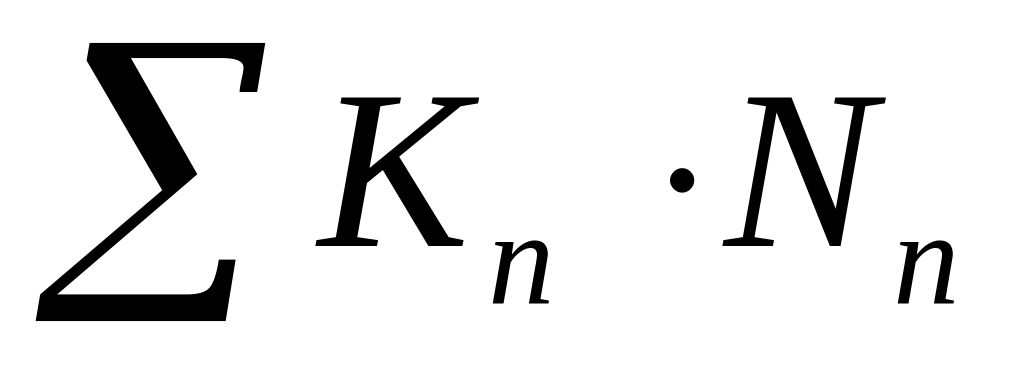

-средний тарифный коэффициент:
,
где
–
количество рабочих n-го разряда;
– тарифный коэффициент n-го разряда.
Разряды
|
II
|
III
|
IV
|
V
|
VI
|
Количество
рабочих
|
1
|
4
|
2
|
3
|
2
|
Тарифный коэффициент
|
1,08 |
1,19 |
1,34 |
1,54 |
1,79 |
|
16,72 |
||||
Средний тарифный коэффициент |
1,39 |
||||
Суммарная заработная плата
|
2104р. |
Тип крана |
Е, р. |
Г, р. |
Сэ, р. |
Кинв, р. |
МКГ-25БР |
128 |
4500 |
22,24 |
35800 |
МТТ-16 |
72 |
3860 |
18,8 |
28800 |
3.3Комплексный монтаж конструкций краном мкг-25бр:
Стоимость машино-смены:
T0=49 см
Средний тарифный коэффициент:
Тарифная ставка рабочего первого разряда 4,72 р./дн.
Суммарная заработная плата:
Стоимость монтажных работ:
Приведенные затраты:
3.4Смешанный монтаж конструкций кранами мкг-25бр, мтт-16.
Стоимость машино-смены:
МКГ-25БР
Т0 = 31 см
КС-5363А
Т0 = 18см
Суммарная заработная плата:
Стоимость монтажных работ:
Приведенные затраты:
Принимаем комплексный метод монтажа.
МКГ-25БР:

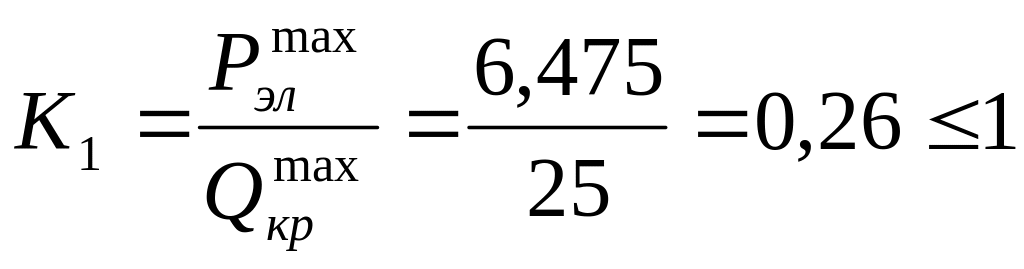

- коэффициент использования крана по
грузоподъемности.
Наиболее
эффективным считается комплект машин
с наименьшими приведенными затратами
(Пр.з
min).Выбранный
оптимальный комплект машин определяет
лишь марки кранов. Количество машин
завит от заложенных в календарный
график методов организации монтажа
отдельных конструкций. Различают три
основных метода:
1. Последовательный (конструкции возводят последовательно, без совмещения во времени отдельно взятых процессов.)
2. Параллейный (одновременно на разных захватках осуществляются однородные процессы)
3. Поточный (на разных захватках в какой-то конкретно взятый момент времени осуществляется совмещение разнородных процессов; на одной захватке выполняется монтаж колонн, на другой - монтаж подкрановых балок, на третьей- монтаж ферм и плит покрытия.)
