- •Тема 4. Облік будівельних контрактів за п(с)бо 18
- •4.1. Основні визначення
- •4.2 Методи визнання доходів та витрат протягом виконання будівельного контракту
- •Розрахунок суми доходу за методом співвідношення витрат, грн.
- •4.3 Оцінка доходів за будівельним контрактом
- •4.4. Види собівартості та об’єкти витрат у будівництві
- •4.5. Класифікація витрат будівельної організації
- •4.6. Групування витрат будівельної організації за елементами та статтями
- •4.7. Особливості формування собівартості будівельно-монтажних робіт за договором підряду
- •4.8. Визнання доходів і витрат протягом виконання договору підряду
- •4.9. Відображення операцій в обліку, валова заборгованість замовників (замовникам),
- •4.10 Розкриття інформації щодо будівельних контрактів
- •1. Витрати на управління і обслуговування будівельного виробництва
- •2. Витрати на організацію робіт на будівельних майданчиках та вдосконалення технології
- •3. Витрати на здійснення заходів з охорони праці на будівельних майданчиках
- •4. Інші загальновиробничі витрати
- •1. Адміністративні витрати
- •2. Витрати на збут
- •3. Інші операційні витрати
Розрахунок суми доходу за методом співвідношення витрат, грн.
Показники
|
Звітні періоди |
||
І |
ІІ |
ІІІ |
|
1 |
2 |
3 |
4 |
1 Витрати, фактично визнані за звітний період (Дт 903 Кт 23) |
10000 |
20000 |
30000 |
2 Витрати, фактично визнані, наростаючим підсумком |
10000 |
30000 |
60000 |
3 Витрати планові |
60000 |
60000 |
60000 |
4 Коефіцієнт співвідношення витрат (наростаючий; р.2 : р.3) |
0,1667 |
0,5 |
1,0 |
5 Договірна ціна |
90000 |
90000 |
90000 |
6 Визнаний дохід наростаючим підсумком (р.4 · р.5) |
15000 |
45000 |
90000 |
7 Визнаний дохід за звітний період* (Дт 238 – Кт 239) |
15000 |
30000 |
45000 |
* Визнаний дохід за звітний період (на дату балансу) – це різниця між сумою доходу наростаючим підсумком звітного періоду (р.6) та сумою доходу, визнаною за попередній період (30000 = 45000 –15000; 45000 = 90000 – 45000).
Якщо на протязі звітних періодів планові витрати або договірна ціна за погодженням сторін змінюється, то відповідно змінюється і сума визнаного доходу.
Приклад 2. Початкові дані такі ж, як у прикладі 1. У ІІ та ІІІ звітних періодах у зв’язку з необхідністю виконання нових обсягів робіт планова сума витрат збільшилася відповідно на 2000 та 1000 грн., що викликало збільшення договірної ціни на 4000 та 2000 грн. Визначити дохід на дату балансу кожного звітного періоду (табл. 7.2).
Таблиця 7.2
Розрахунок суми доходу за методом співвідношення витрат
при відхиленні договірної ціни та планових витрат, грн.
Показники |
Звітні періоди |
||
І |
ІІ |
ІІІ |
|
1 Витрати, фактично визнані (Дт 903 Кт 23) |
10000 |
22000 |
31000 |
2 Витрати, фактично визнані, наростаючим підсумком |
10000 |
32000 |
63000 |
3 Витрати планові |
60000 |
62000 |
63000 |
4 Коефіцієнт співвідношення витрат (наростаючий; р.2 : р.3) |
0,16667 |
0,51613 |
1,0 |
5 Договірна ціна |
90000 |
94000 |
96000 |
6 Визнаний дохід наростаючим підсумком (р.4 · р.5) |
15000 |
48510 |
96000 |
7 Визнаний дохід за звітний період (Дт 238 – Кт 239) |
15000 |
33510 |
47490 |
Третій метод – співвідношення обсягу завершеної частини робіт та їх загального обсягу за будівельним контрактом у натуральному вимірі. Використовується при виконанні однорідних робіт. Дохід підрядника на дату балансу визначається за формулами:

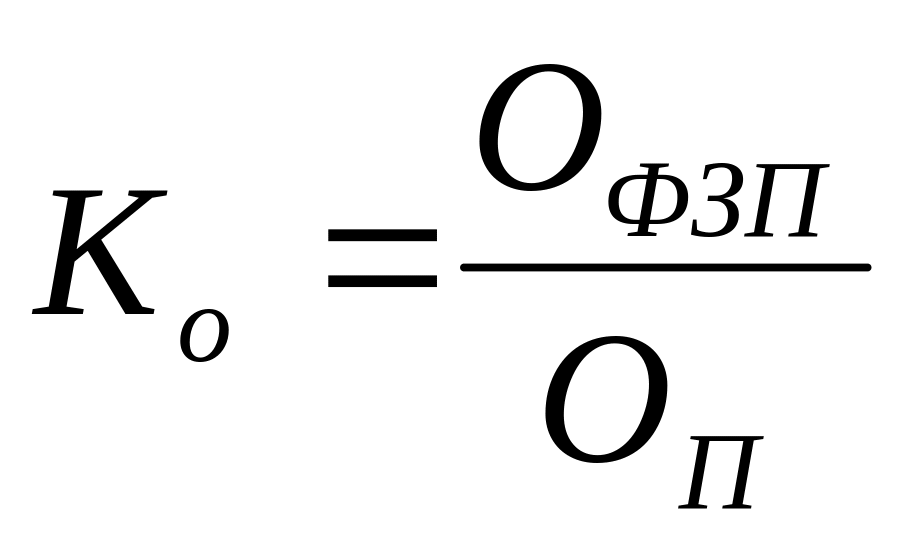

(7.4)
ДВН = Ко ∙ ЦД , (7.5)
ДФ = ДВН – ДВП, (7.6)
де Ко – коефіцієнт співвідношення обсягів;
Офзп – обсяг фактично виконаних робіт за звітний період, одиниць;
Оп – загальний плановий обсяг, од.;
Цд – загальна вартість робіт за контрактом, грн.;
Двн – дохід визнаний наростаючим підсумком, грн.;
Двп – дохід, визнаний за попередній період, грн.;
Дф – дохід, фактично визнаний на дату балансу, грн.
При зміні загального обсягу робіт або їх вартості розрахунок коригується аналогічно до попереднього прикладу.
Приклад 3. За контрактом підряднику потрібно виложити плиткою 8000 м2. Договірна ціна 90000 грн. Визначити дохід на дату балансу кожного звітного періоду (табл. 7.3).
Таблиця 7.3
Розрахунок суми доходу за методом співвідношення обсягів робіт, м2
Показники |
Звітні періоді |
||
І |
ІІ |
ІІІ |
|
1. Обсяг фактично виконаних робіт, м2 |
2400 |
3200 |
2400 |
2. Обсяг фактично виконаних робіт наростаючим підсумком, м2 |
2400 |
5600 |
8000 |
3. Обсяг плановий, м2 |
8000 |
8000 |
8000 |
4. Коефіцієнт співвідношення обсягів наростаючий (р.2 : р.3) |
0,3 |
0,7 |
1,0 |
5. Договірна ціна, грн. |
90000 |
90000 |
90000 |
6. Визнаний дохід наростаючим підсумком, грн. (р.4 · р.5) |
27000 |
63000 |
90000 |
7. Визнаний дохід за звітний період, грн. (Дт 238 – Кт 239) |
27000 |
36000 |
27000 |
Умови достовірної оцінки кінцевого фінансового результату (прибутку) від виконання контракту визначені в пп. 5–8 П(С)БО 18.
Кінцевий фінансовий результат за будівельним контрактом з фіксованою ціною може бути достовірно оцінений, за наявності одночасно таких умов:
1) можливості достовірного визначення суми загального доходу від виконання будівельного контракту (договірна ціна, що зазначена у будівельному контракті);
2) імовірного отримання економічних вигід від виконання будівельного контракту (підрядник впевнений у тому, що, замовник перераховує кошти);
3) можливості достовірного визначення суми витрат, необхідних для завершення будівельного контракту і ступеня завершеності робіт на дату балансу;
4) можливості достовірного визначення та оцінки витрат, пов’язаних з виконанням будівельного контракту, для порівняння їх фактичної величини з плановою.
Кінцевий фінансовий результат за будівельним контрактом за ціною “витрати плюс” може бути достовірно оцінений за наявності одночасно таких умов:
1) імовірного отримання підрядником економічних вигід від виконання будівельного контракту;
2) можливості достовірного визначення витрат, пов’язаних з виконанням будівельного контракту, незалежно від імовірності їх відшкодування замовником.
Якщо кінцевий фінансовий результат (прибуток) за будівельним контрактом не може бути оцінений достовірно, то:
– дохід визнається в сумі фактичних витрат від початку виконання будівельного контракту, щодо яких існує імовірність їх відшкодування;
– витрати визнаються витратами того періоду, протягом якого вони були зазнані.
У разі відсутності імовірності відшкодування витрат дохід не визнається.
Якщо в наступних звітних періодах не існує невизначеності, яка перешкоджала в попередніх періодах отриманню достовірної оцінки кінцевого фінансового результату за будівельним контрактом, то дохід і витрати, пов'язані з виконанням контракту, визнаються з урахуванням ступеня завершеності робіт на дату балансу.
Якщо на дату балансу існує імовірність того, що загальні витрати на виконання будівельного контракту перевищуватимуть загальний дохід за цим будівельним контрактом, то очікувані збитки визнаються витратами звітного періоду з уключенням фактичних витрат на виконання цього будівельного контракту до собівартості реалізації.
Суми відхилень, претензій та заохочувальних виплат за будівельним контрактом визнаються доходом, якщо:
існує імовірність отримання економічних вигод;
можлива їх достовірна оцінка.
