5. Проектирование производства работ по устройству котлована
5.1. Требования к подготовительным работам
Определить перечень подготовительных работ, которые должны быть выполнены в соответствии со СНиП 3.02.01 – 87 с учетом конкретных условий производства работ на площадке.
Определить подготовительные строительные процессы, выполняемые перед началом отрывки котлована.
5.2. Выбор методов производства работ
5.2.1. При выборе способов производства работ необходимо выбрать ведущую и комплектующие машины на основе технико-экономического сравнения вариантов по себестоимости, срокам производства работ и выработке на одного рабочего.
Экскаваторный комплект составляют из одного экскаватора, нескольких автосамосвалов и бульдозера. Эти механизмы выполняют разработку грунта в котловане при значительной его глубине (более 1 м) с погрузкой в автосамосвалы. Количество механизмов и их тип выбирают в зависимости от условий разработки грунта на строительной площадке и сменной производительности комплекта.
Как правило, разработка котлованов производится экскаватором, выбор рабочего оборудования которого зависит от положения уровня грунтовых вод относительно дна котлована и для экскаваторов с механическим приводом от глубины котлована.
Для разработки грунта в котлованах в качестве ведущей машины применяют экскаваторы с оборудованием типа драглайн, обратная лопата или прямая лопата.
В зависимости от объема грунта в котловане определяют емкость ковша экскаватора (табл. 14).
Таблица 14
Определение емкости ковша экскаватора
Объем разрабатываемого грунта (Vэ), м3 |
Емкость ковша (q), м3 |
До 500 |
0.15 |
500 1500 |
0.24 0.3 |
1500 5000 |
0.5 |
2000 8000 |
0.65 |
6000 11000 |
0.8 |
11000 15000 |
1.0 |
13000 18000 |
1.25 |
Более 15000 |
1.5 и более |
По виду и категории грунта в котловане выбирают тип ковша экскаватора:
для несвязных грунтов ковш со сплошной режущей кромкой;
для связных, а также для мерзлых грунтов – ковш с зубьями.
Для разработки мерзлых грунтов целесообразно использовать экскаваторы с гидравлическим приводом.
Высота забоя (Нк) должна быть не более максимальной высоты резания и не меньше размера, обеспечивающего наполнение ковша (табл.15). При большей высоте (глубине забоя) – разработку ведут ярусами.
Таблица 15
Наименьшая высота забоя (глубина забоя – для драглайна и обратной лопаты), обеспечивающая заполнение ковша экскаватора, м.
Рабочее оборудование |
Группа грунта |
Емкость ковша экскаватора, м3 |
||||||
0.25 |
0.5 |
0.75 |
1.0 |
1.5 |
2.0 |
3.0 |
||
Прямая лопата |
, |
1.5 |
1.5 |
2.5 |
3.0 |
3.0 |
2.5 |
2.5 |
|
2.5 |
2.5 |
4.5 |
4.5 |
4.5 |
4.0 |
4.0 |
|
V |
3.0 |
3.5 |
5.5 |
6.0 |
6.0 |
6.0 |
6.0 |
|
Обратная лопата |
, |
1.2 |
1.5 |
1.8 |
2.2 |
2.6 |
- |
- |
|
1.8 |
2.0 |
2.0 |
3.0 |
3.0 |
- |
- |
|
Драглайн |
, |
2.0 |
2.0 |
2.5 |
3.0 |
3.0 |
3.5 |
3.4 |
По указанным характеристикам выбирают два типа экскаватора, отличающихся видом оборудования, емкостью ковша или тем и другим (приложение 5). Из этих экскаваторов необходимо выбрать один наиболее экономически эффективный.
5.2.2. Технико-экономическое обоснование выбора ведущей машины заключается в следующем:
по ЕНиР 2-1 определяется норма времени (Нм.вр) для каждого экскаватора, учитывающую разработку грунта с погрузкой в транспортные средства, маш-час;

определяются затраты машинного времени выполнения работ (Т), маш-час

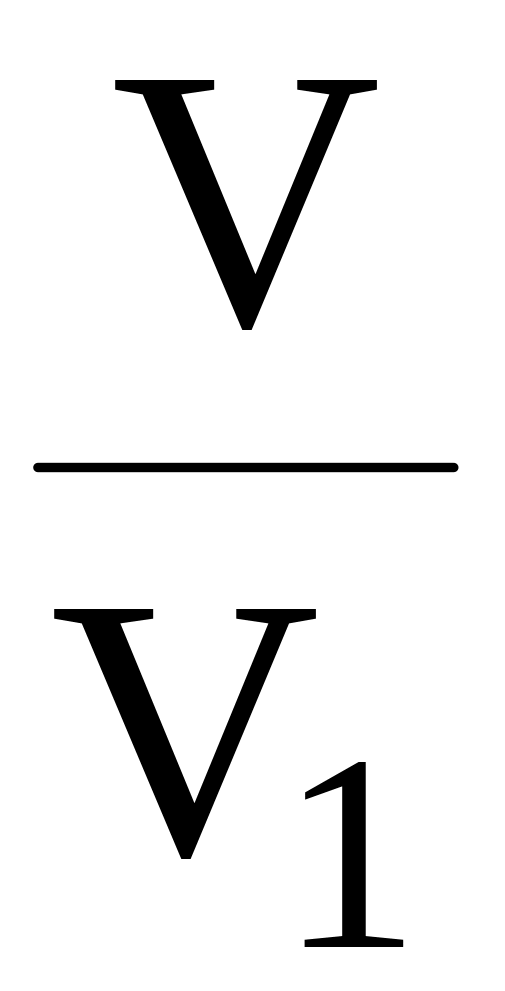

Т
= Нм.вр
,
(47)
где V – объем работ, выполняемый ведущей машиной (Vэ), м3;
V1 – единица измерения, принятая по ЕНиР, м3.
определяется продолжительность разработки грунта в котловане, смен

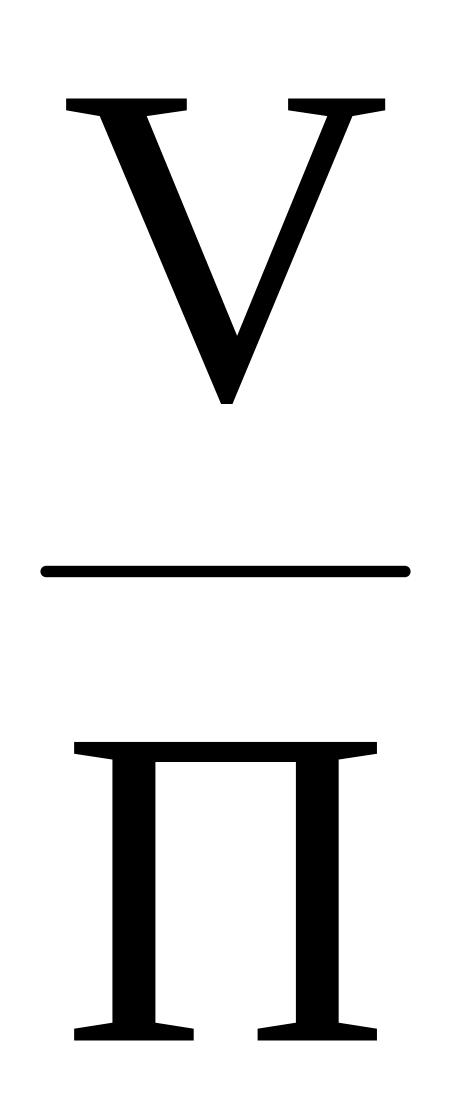

П
=
,
(48)
где N – количество ведущих машин, шт;
t – продолжительность смены, час;
-
коэффициент перевыполнения норм
выработки ведущей машиной (max
= 1.2).
определяется сменная выработка экскаватора, м3/смен

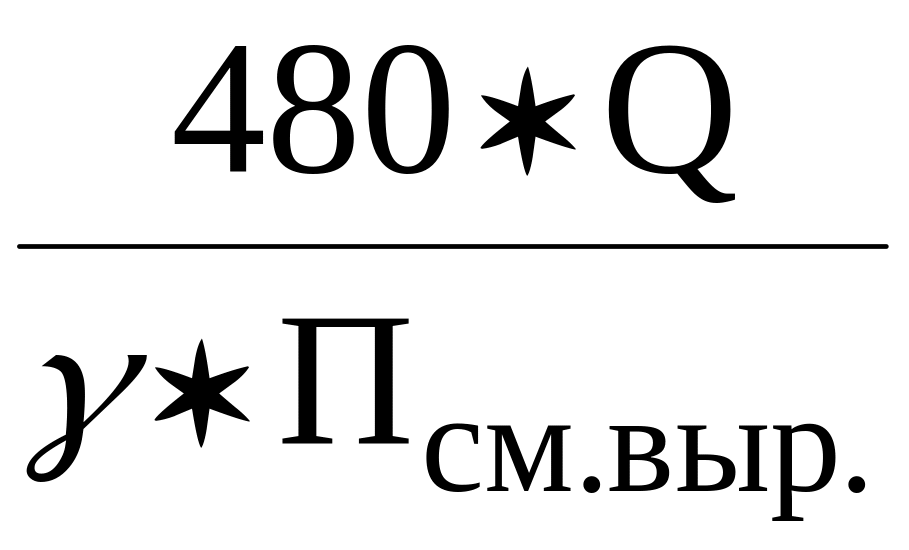

Псм.выр.=
,
(49)
определяется стоимость разработки 1 м3 грунта в котловане, руб/смен

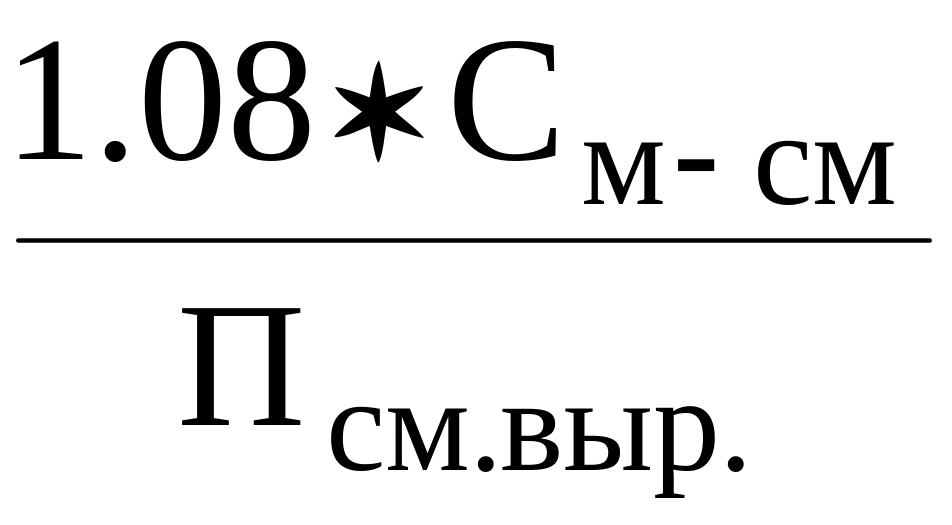

С
=
,
(50)
где 1.08 – коэффициент, учитывающий накладные расходы;
См-см- стоимость машино-смены экскаватора;
определяются удельные капитальные вложения на разработку 1м3 грунта, руб.

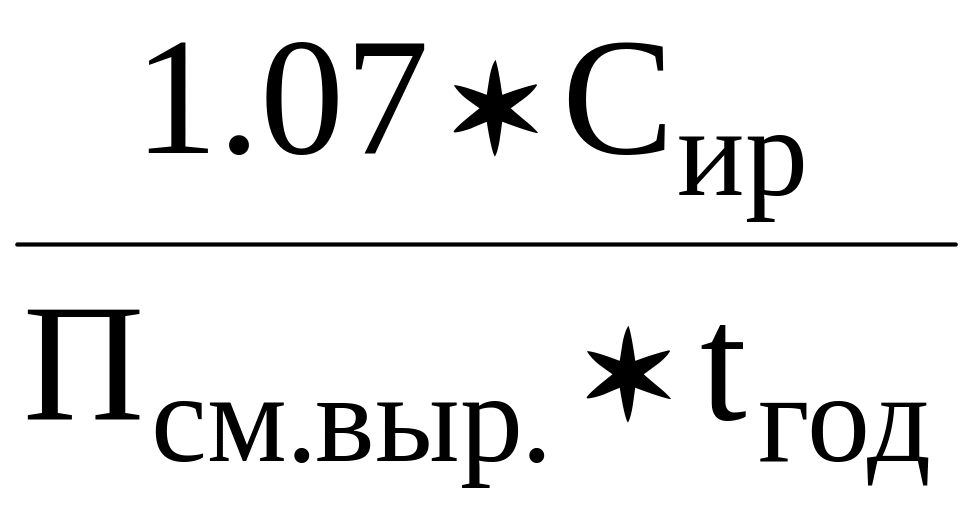

К
=
,
(51)
где Сир – инвентарно-расчетная стоимость экскаватора, руб.;
tгод- нормативное число смен работы экскаватора в году, смен.
определяются приведенные затраты на разработку 1 м3 грунта
Пз = С + Ек, (52)
где Е – нормативный коэффициент эффективности капитальных вложений, равный 0.15.
Результаты расчета сводятся в таблицу 16.
Таблица 16
Технико-экономические показатели, выбранных экскаваторов
Марка экскаватора |
П, смен |
Псм.выр., м3/см |
С, руб |
Пз, руб |
|
|
|
|
|
По наименьшим приведенным затратам принимают экскаватор для разработки грунта в котловане.
Зачистку дна котлована производят бульдозером, а при небольших объемах, вручную.
Вывоз грунта из котлована производят при помощи автосамосвалов.
5.2.3. Выбор экскаваторно-транспортного комплекта сводится к выбору типа и определению потребности транспортных средств для обслуживания экскаватора.
Выбор грузоподъемности транспортных средств зависит от емкости ковша экскаватора и дальности возки грунта (табл. 17).
Таблица 17
Рекомендуемая грузоподъемность автосамосвалов
Расстояние транспортирования, км |
Грузоподъемность (т) при емкости ковша (м3) |
|||||
0.4 |
0.65 |
1.0 |
1.25 |
1.6 |
2.5 |
|
0.5 |
4.5 |
4.5 |
7 |
7 |
10 |
- |
1.0 |
7 |
7 |
10 |
10 |
10 |
- |
1.5 |
7 |
7 |
10 |
10 |
12 |
18 |
2.0 |
7 |
10 |
10 |
12 |
18 |
18 |
3.0 |
7 |
10 |
12 |
12 |
18 |
27 |
4.0 |
10 |
10 |
12 |
18 |
18 |
27 |
5.0 |
10 |
10 |
12 |
18 |
18 |
27 |
6.0 |
10 |
10 |
12 |
18 |
18 |
27 |
По принятой грузоподъемности подбирается марка автосамосвала (приложение 8).
Если считать процесс работы экскаватора и транспортных средств детерминированным, т.е. время, затраченное на погрузку и транспортировку грунта постоянным, то потребное количество транспортных средств определяется по формуле

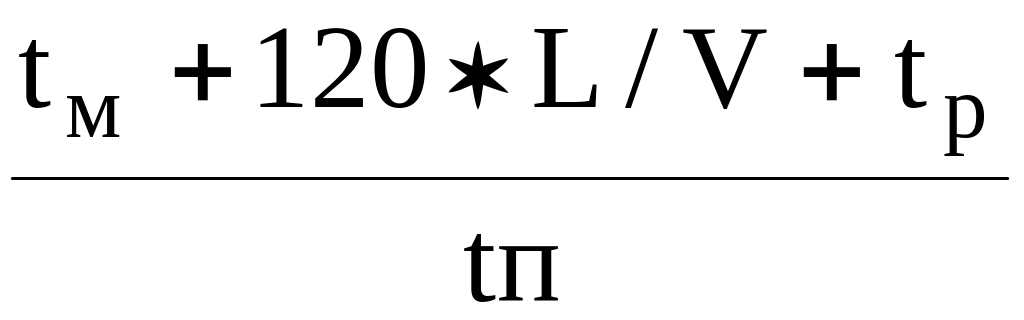

N
= 1+
,
(53)
где tм – время маневрирования при установке под погрузку (2-3 мин), мин;
tр – время разгрузки (1-2 мин), мин;
L – расстояние возки грунта, км;
V – скорость движения машины (табл. 18), км/ч;
tп – продолжительность погрузки грунта, мин
tп
=
,
(54)
где Q – грузоподъемность автосамосвала, т;
-
объемная масса грунта, т/м3
[6. стр.6];
Псм.выр.- сменная выработка экскаватора, м3/см.
Таблица 18
