1.2.3. Проложение по трассе теодолитного хода и вычисление углов поворота трассы
После уточнения положения всей трассы в натуре измеряют теодолитом правые по ходу (от начала трассы) горизонтальные углы

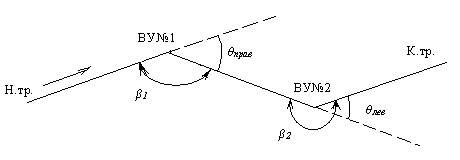

Рис.1. Схема оси трассы
Углы β
измеряют техническим теодолитом способом
приемов со ср.кв. погрешностью
=
30"
Вычисляют углы поворота трассы
.
Угол поворота трассы – это горизонтальный
угол, образованный между последующим
направлением трассы в точке поворота
и продолжением предыдущего направления.
При повороте трассы вправо, угол поворота
трассы
называют
правым и вычисляют:
.
При повороте трассы влево:
.
При отсутствии видимости между углами поворота трассы (между конечными точками прямых участков), линии прямых участков провешивают под теодолит.
1.2.4 Разбивка пикетажа и ведение пикетажного журнала
Одновременно с измерением горизонтальных
углов, провешивания прямых участков,
выполняют линейные измерения по трассе.
Расстояние между точками поворота
трассы от начала и до конца трассы
измеряют мерными лентами, рулетками
или дальномерами с относительной
погрешностью в среднем
.
Рис.2 Схема пикета
Измеренные расстояния и углы по трассе
образуют теодолитный ход, называемый
магистральным. Длины прямых участков
измеряют дважды. Первое измерение может
быть выполнено лентами или дальномерами.
При втором измерении по всей трассе, от
начала и до конца разбивают пикетаж.
Пикет – это отрезок трассы, которому
соответствует горизонтальное проложение
100 метров, или расстояние по трассе в
100 м, увеличенное на величину поправки
за наклон
,
есть пикет. Сокращенная запись пикетов
– ПК. С началом трассы совмещен ПКО.
Запись пикетов ведется в сотнях метров.
Например: ПК1 означает, что от начала
трассы 100 метров, а ПК13 – от начала трассы
1300 метров. При разбивке пикетажа, поправки
за наклон вводят когда крутизна скатов
по оси трассы превышает 2° (ν > 2º)
При разбивке пикетажа отмечают плюсовые точки – "плюсы". Плюсовые точки – это точки перегиба скатов рельефа по оси трассы, т.е. в этих точках изменяется уклон местности. Плюсы отмечают на оси трассы также в местах пересечения оси трассы с реками, дорогами, подземными и надземными коммуникациями. Положение плюсовых точек определяют расстоянием их от ближайшего младшего пикета.
Рис. 3 Трасса: вид в плане и в профиле
Результаты разбивки пикетажа, пикетажные обозначения вершин углов поворота трассы записывают в специальный журнал, который называют: "Пикетажный журнал". В нем ось трассы показывают прямой линией, углы поворота – стрелочками (вправо или влево). Пикеты и плюсы проставляют на прямой в масштабе 1:2000. При большом количестве «плюсов» журнал ведут в масштабе 1:1000. Пикетажные журналы составляют на миллиметровке.
1.2.5 Разбивка поперечников. Съемка ситуации и закрепление трассы
Если трасса проходит по косогору, т.е. если на трассе имеется поперечный скат, то для характеристики поперечных уклонов на трассе разбивают поперечники:
В обе стороны – вправо и влево от оси трассы по перпендикулярам откладывают расстояние по 15-30 метров. На поперечниках отмечают плюсовые точки.
Рис. 4
Поперечники разбивают на таких расстояниях, чтобы между ними местность имела однообразный уклон. При разбивке пикетажа все пикеты закрепляют деревянными колышками и сторожками. Колышки должны иметь ровный верхний срез для установки нивелирных реек. Их устанавливают на оси трассы, они должны быть устойчивы и их верх должен быть над землей 1 -2 см. В 15-20 см устанавливают сторожок, на котором пишут номер пикета.
В процессе разбивки пикетажа ведут съемку ситуации в полосе примерно 50 метров вправо и влево от оси трассы. Основной способ съемки - способ перпендикуляров. Результаты съемки заносят в пикетажный журнал. Например:
Рис. 5 Схема ситуации местности вдоль оси трассы
Ширина полосы съемки определяется проектным заданием.
