Додатки

Додаток А

Приклад до практичного заняття 2

“Побудова і розрахунок параметрів

Сітьових графіків. Оптимізація сітьових графіків”

Основні визначення

Сітьовий графік – графічне зображення досліджуваного комплексу робіт, що характеризує їх логічний взаємозв’язок та тривалість.

Основними елементами сітьового графіка є:

  • події;

  • роботи.

Подія – результат будь-якої роботи, комплексу робіт, який можна зафіксувати. Подія, в яку не входить жодна робота називають початковою подією. Подія, з якої не виходить жодної роботи, називають кінцевою подією.

Робота – процес, що призводить до певної події.

Інколи робота відображає лише логічний зв'язок подій або очікування. У такому разі роботу називають фіктивною, а на графіку її позначають пунктиром.

Критичний шлях – той проміжок часу, найменший з початку відліку, за який звершиться кінцева подія.

Основні формули

Очікувана тривалість роботи:

для двох оцінок ( , ) : ;

для трьох оцінок ( , , ) : ,

де - найбільш вірогідна тривалість даної роботи.

Дисперсія:

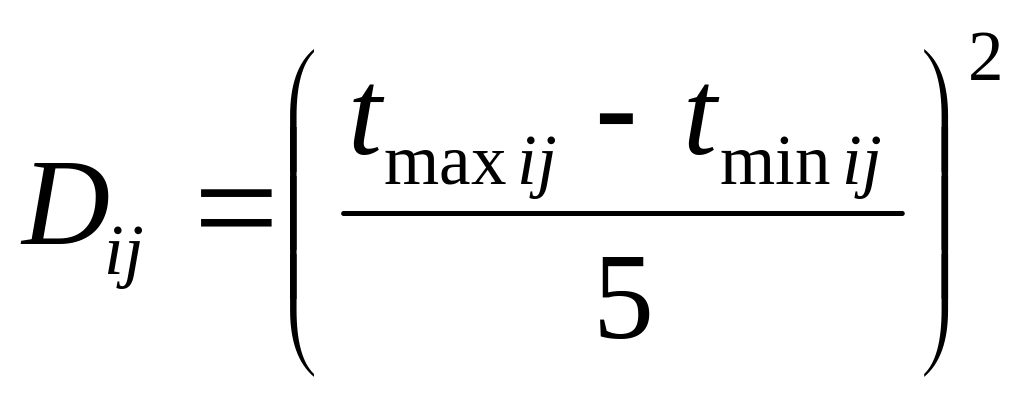

для двох оцінок ( , ) : ;

для трьох оцінок ( , , ) : .

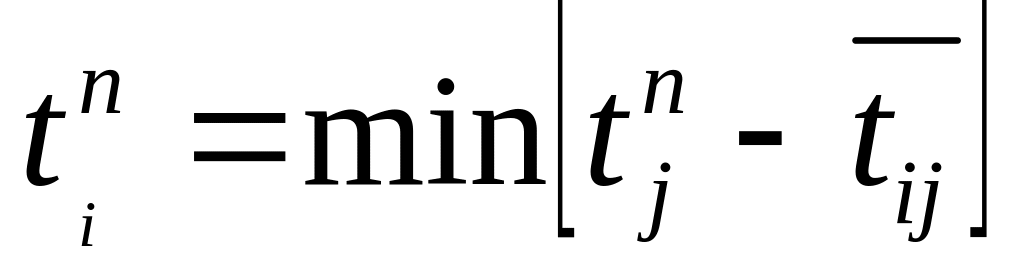

Ранній термін події: найдовший шлях від початкової 0 події до тієї, що розглядається

Пізній термін події: найдовший шлях від кінцевої події до тієї, що розглядається

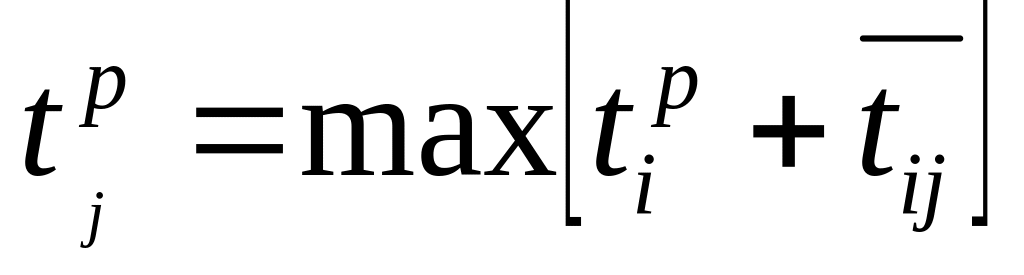

Ранній термін початку роботи:

Ранній термін закінчення роботи:

Пізній термін закінчення роботи:

Пізній термін початку роботи:

Резерв часу події:

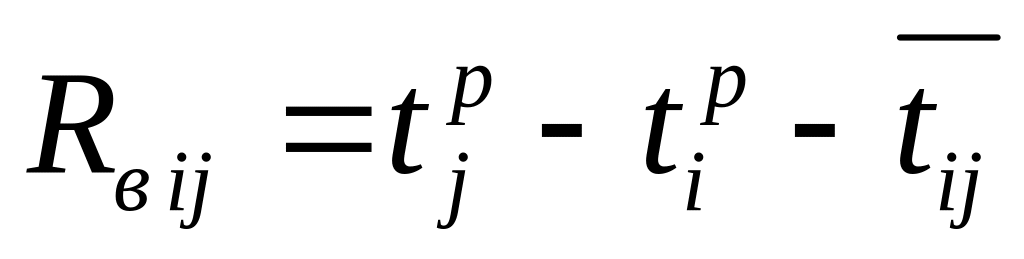

- максимальний проміжок часу, на який може бути відстрочено звершення події без зміни тривалості критичного шляху.

Повний резерв часу роботи:

- час, на який можна збільшити тривалість роботи, не змінюючи тривалості критичного шляху.

Вільний резерв часу роботи:

- час, на який можна збільшити тривалість роботи, не змінюючи початку наступних подій.

Коефіцієнт напруженості роботи: , 0…1,

- максимальний повний шлях, що проходить через дану роботу;

- частина даного повного шляху, що співпадає з критичним шляхом;

- тривалість критичного шляху.

Задача:

Для даного сітьового графіка виконати:

1. Пронумерувати події методом «викреслювання дуг»;

2. Визначити:

Ранній термін подій; Пізній термін подій; Ранній термін початку робіт; Ранній термін закінчення робіт; Повний резерв часу робіт.

3. Побудувати календарний графік і графік завантаження виконавців.

4. З'ясувати, чи потрібна оптимізація сітьового графіка.

Методичні вказівки.

1. Нумерація подій методом «викреслювання дуг» виконується в такій послідовності: а) знаходитися початкова подія - та, в яку не входить жодна робота, і нумерується - 0. б) викреслюються всі роботи, що витікають з цієї події; в) знаходиться подія, в яку не входить жодна робота (викреслені роботи не вважаються такими, що входять в подію) і нумерується по порядку- 1, 2, 3 і так далі, доки не досягнемо кінцевої події - такої, з якої не виходить жодна робота.

Д ля сітьового графіка, що розглядається нумерація подій виглядає таким чином:

Для даного сітьового графіка експертним шляхом було встановлено максимальну і мінімальну тривалість кожної роботи і число виконавців. Визначаємо очікувану тривалість робіт та дисперсію і результат заносимо в таблицю:

Код робіт (i-j)

0-1

0-2

0-3

1-4

2-4

3-4

Ч - число виконавців

2

1

2

1

1

2

tmin, дн.

2

5

4

1

20

2

tmax, дн.

7

10

9

3

24

7

, дн.

4

7

6

1,8

21,6

4

Dij = (ij)2

1

1

1

0,16

0,64

1

Отриманий результат відображаємо на мережевому графіку: а) над стрілкою проставляємо очікувану тривалість роботи; б) під стрілкою, в квадратику - кількість виконавців.

Визначаємо критичний шлях - максимальний повний шлях, що веде від початкової події до кінцевої. Показуємо на графіку.

tкр (0-2-4)= 7+ 21,6= 28,6 дн.

2. Визначаємо:

Ранній термін подій знаходиться послідовно починаючи з початкової події до кінцевої.

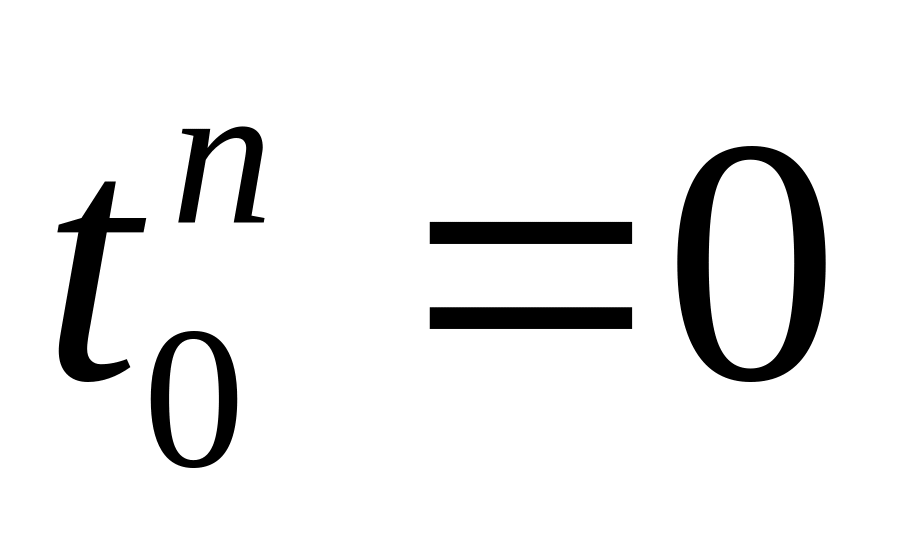

Ранній термін 0 події завжди = 0

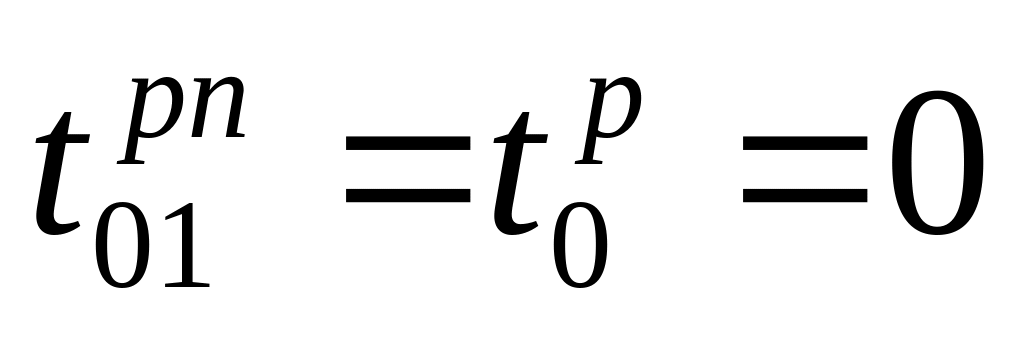

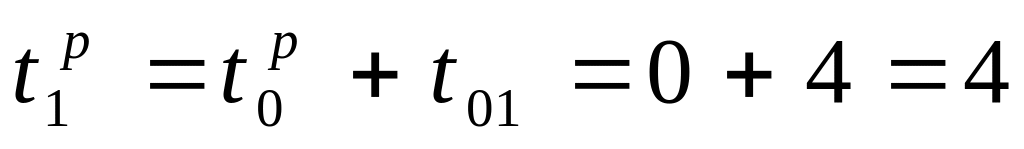

Тільки один шлях з 0 в 1 подію

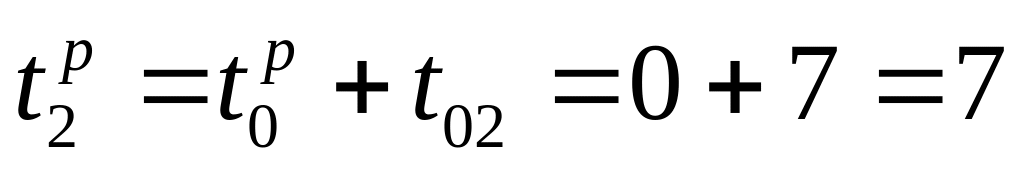

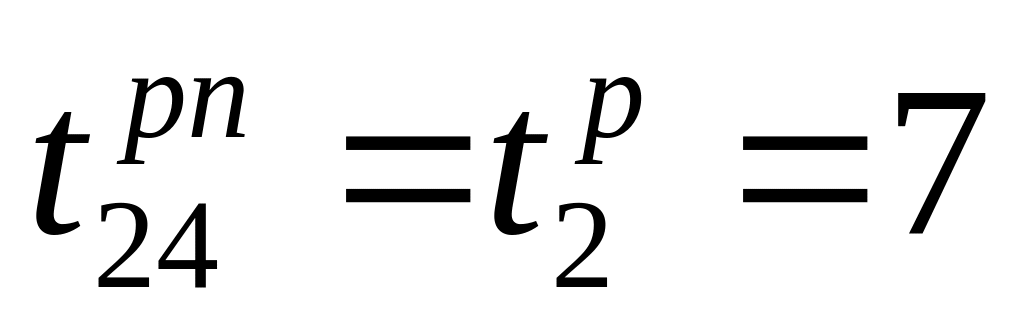

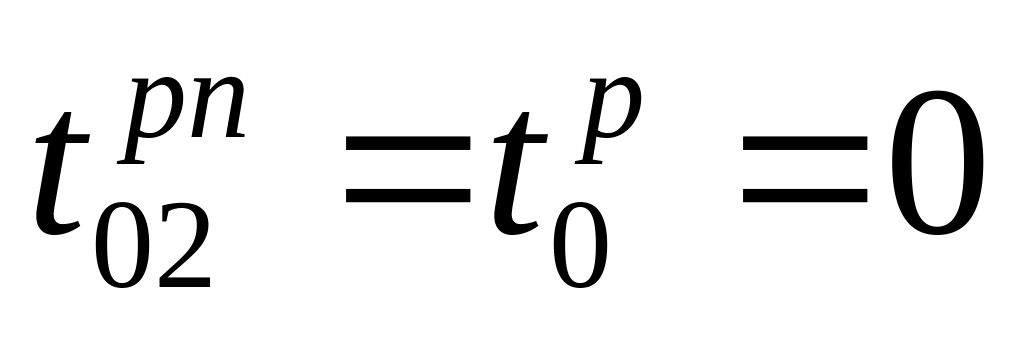

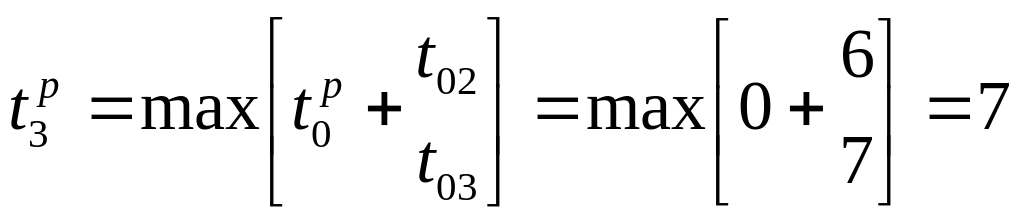

Тільки один шлях з 0 в 2 подію

З двох шляхів, що ведуть з 0 в 3 подію потрібно вибрати максимальний

Ранній термін кінцевої події завжди = tкр = 28,6

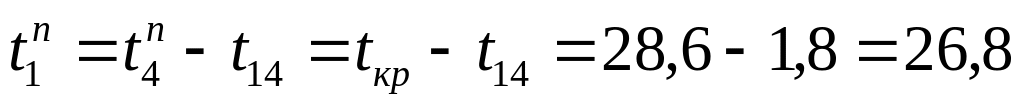

Пізній термін подій - знаходиться послідовно починаючи з кінцевої події до початкової.

Пізній термін кінцевої події завжди = tкр = 28,6

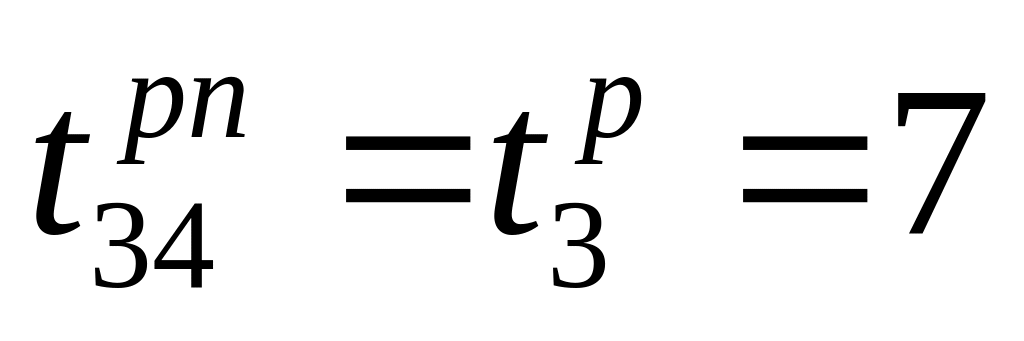

Подія 4 (кінцева) і 3 зв'язані тільки одним шляхом 3-4

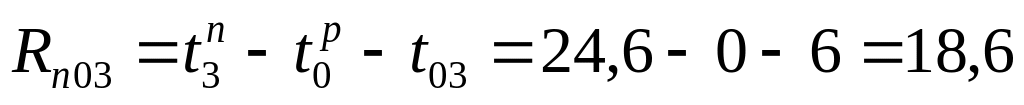

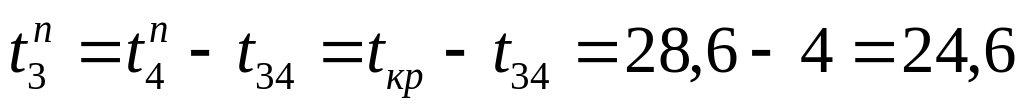

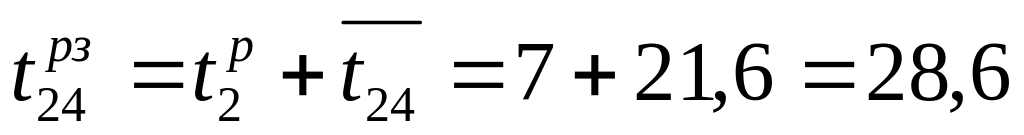

Подія 4 (кінцева) і 2 зв'язані двома шляхами: 2-4 і 2-3-4, тоді з tкр потрібно відняти найдовший шлях

Подія 4 (кінцева) і 1 зв'язані тільки одним шляхом 1-4

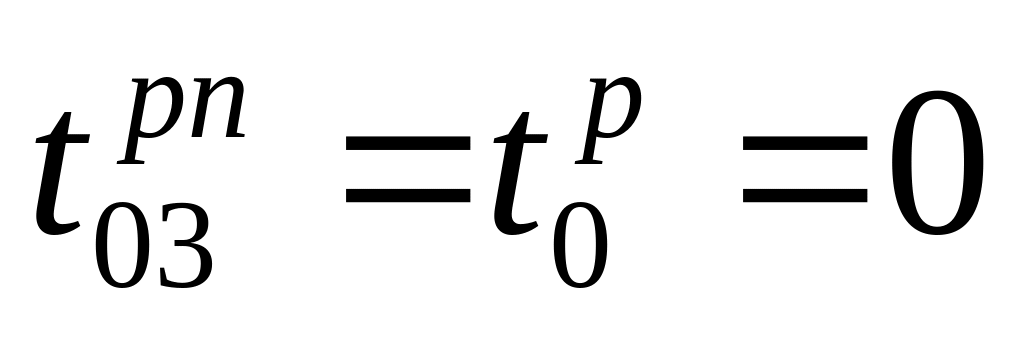

Пізній термін 0 події завжди = 0

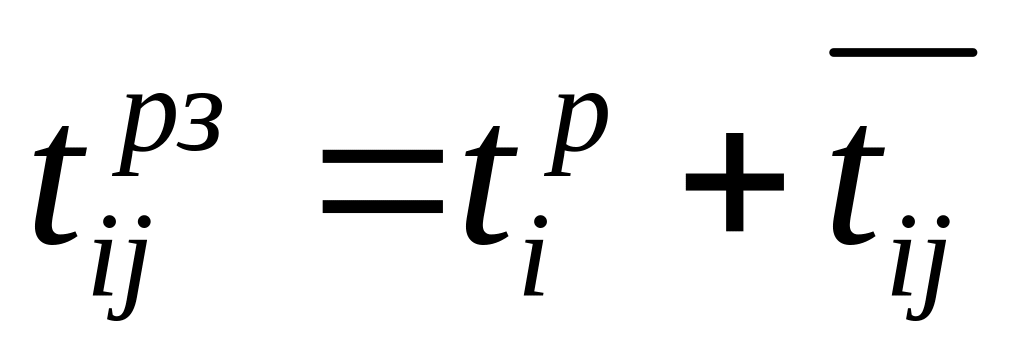

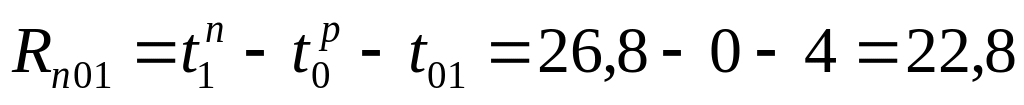

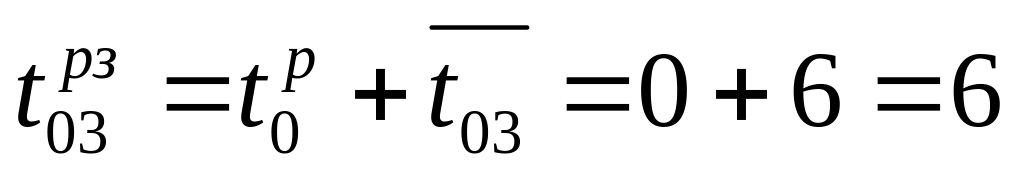

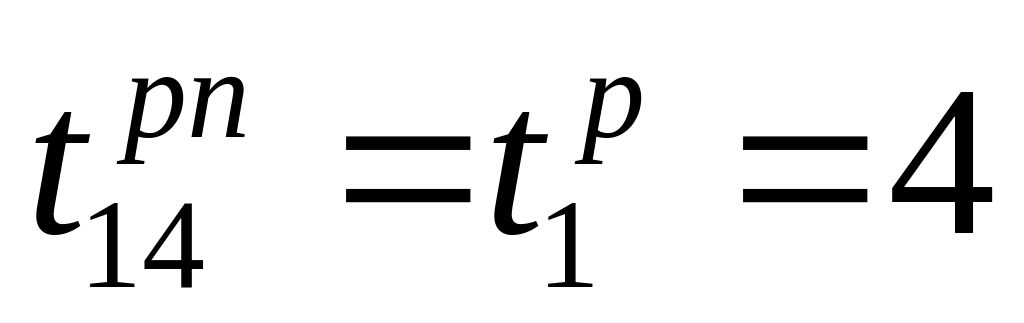

Ранній термін початку робіт = ранньому терміну i-ої події

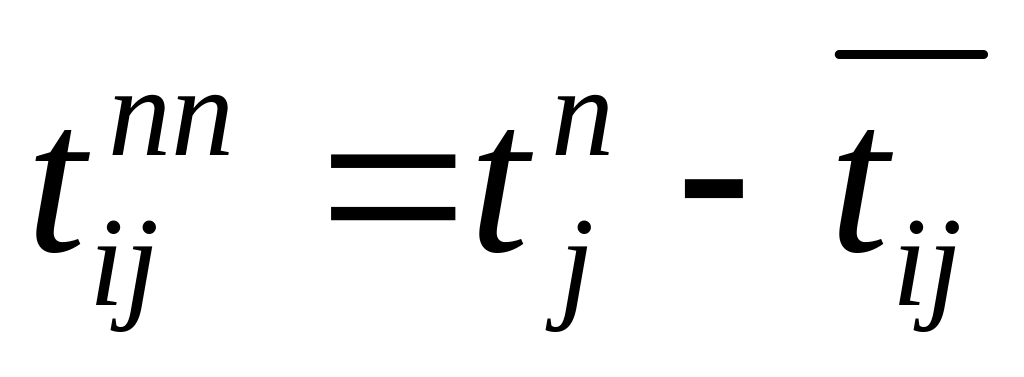

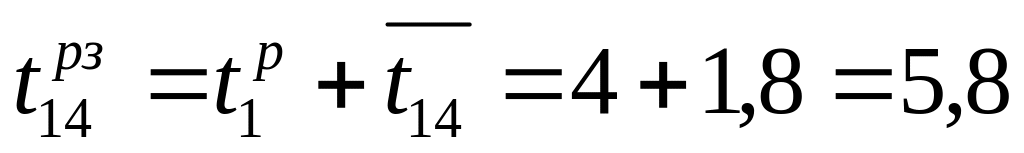

Ранній термін закінчення робіт = ранньому терміну i-ої події+тривалість i-j роботи

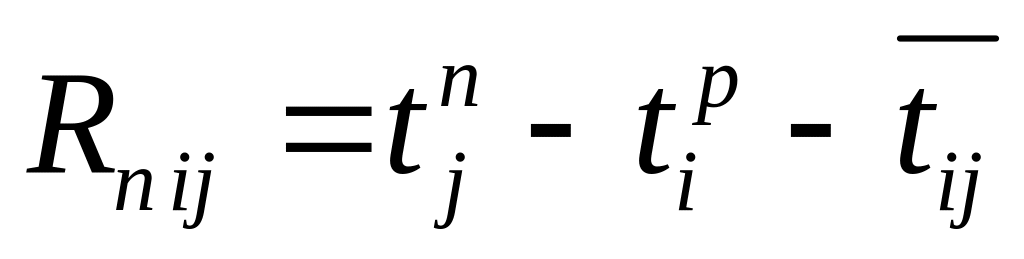

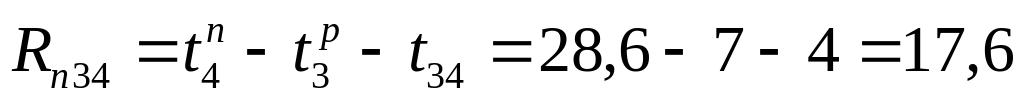

Повний резерв часу робіт

3. Побудуємо календарний графік і графік завантаження виконавців.

Календарний графік будується виходячи з ранніх початків робіт . Календарний графік і графік завантаження виконавців будуються один під одним - масштаб за віссю Х однаковий. Масштаб за віссю Y - довільний. Над роботою проставляється число виконавців. Роботи, що лежать на критичному шляху виділяються штрихуванням (або іншим кольором).

4. З'ясувати, чи потрібна оптимізація сітьового графіка.

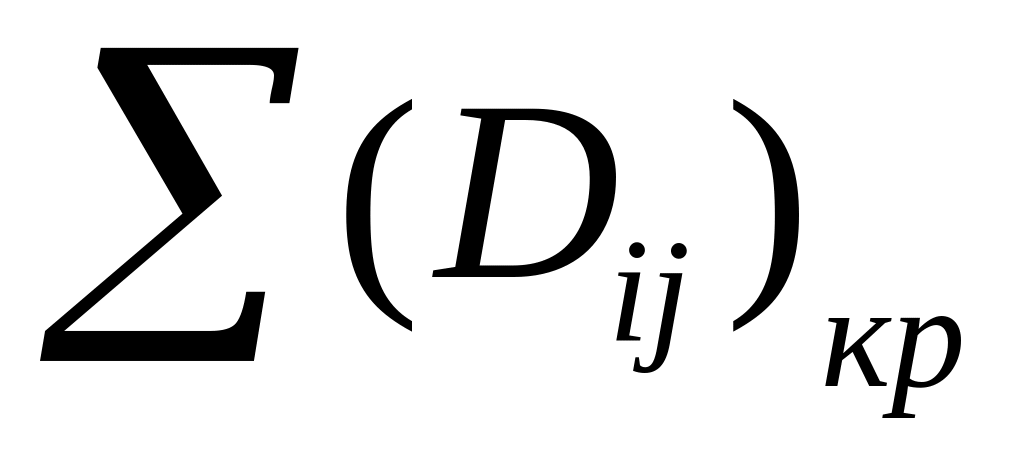

Розраховується P(X) вірогідність звершення кінцевої події в заданий (директивний) термін. X - параметр функції розподілу.

,

де - сума дисперсій робіт, що лежать (тільки) на критичному шляху.

Для даного завдання заданий директивний термін tдир = 25 дн.

.

Потім за таблицею значень функції нормального розподілу знаходимо P(X).

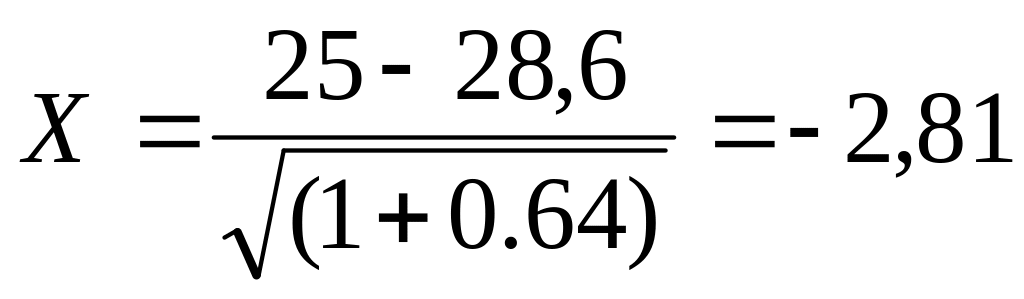

Р(-2,81)  0.

Оскільки отримана вірогідність не потрапляє в діапазон

0,35 P(X) 0,65,

то графік необхідно оптимізувати за критерієм “вірогідність звершення кінцевої події в заданий (директивний) термін”.

Таблиця – Значення функції нормального розподілу

Х

Р(х)

Х

Р(х)

Х

Р(х)

Х

Р(х)

1

2

3

4

5

6

7

8

0,0

0,5

1,6

0,9452

-3,0

0,0013

-1,4

0,0808

0,1

0,5398

1,7

0,9554

-2,9

0,0019

-1,3

0,0968

0,2

0,5793

1,8

0,9641

-2,8

0,0026

-1,2

0,1151

0,3

0,6179

1,9

0,9713

-2,7

0,0035

-1,1

0,1357

0,4

0,6554

2,0

0,9772

-2,6

0,0047

-1,0

0,1587

0,5

0,6915

2,1

0,9821

-2,5

0,0062

-0,9

0,1841

0,6

0,7257

2,2

0,9861

-2,4

0,0082

-0,8

0,2119

0,7

0,758

2,3

0,9893

-2,3

0,0107

-0,7

0,242

0,8

0,7881

2,4

0,9918

-2,2

0,0139

-0,6

0,2743

0,9

0,8159

2,5

0,9938

-2,1

0,0179

-0,5

0,3085

1,0

0,8413

2,6

0,9953

-2,0

0,0228

-0,4

0,3446

1,1

0,8643

2,7

0,9965

-1,9

0,0287

-0,3

0,3821

1,2

0,8849

2,8

0,9974

-1,8

0,0359

-0,2

0,4207

1,3

0,9032

2,9

0,9981

-1,7

0,0446

-0,1

0,4602

1,4

0,9192

3,0

0,9987

-1,6

0,0548

0,0

0,5

1,5

0,9332

-1,5

0,0668

Оптимізується початковий сітьовий графік з обмеженими ресурсами, припускаючи, що всі роботи сітьового графіка дозволяють змінювати їх тривалість пропорційно чисельності виконавців.

При оптимізації перекидаємо виконавців з однієї роботи на іншу (найчастіше на роботи критичного шляху), при цьому змінюється тривалість робіт. Прагнемо, щоб tкр  tдир. При цьому прораховуємо Х та Р(Х), доки вірогідність не потрапить в діапазон 0,35  P(X)  0,65. Тоді вважаємо, що оптимізація за цим критерієм виконана.

Наприклад, 1 виконавця з роботи 0-1 (спочатку 4 дні - 2 виконавці) перекинемо на роботу 0-2 (спочатку 7 днів - 1 виконавець). В результаті, робота 0-1 виконуватиметься 8 дн. 1 виконавцем, робота 0-2 виконуватиметься 3,5 дн. 2 виконавцями.

Далі виконується оптимізація за ступінню завантаження виконавців. Оптимізація виконується шляхом переміщення робіт (а також зміни їх тривалості в межах повного резерву) на календарному графіку, таким чином, щоб в кожен момент часу було завантажено однакове число виконавців.

Також можна оптимізувати графік і за іншими критеріями.
