Укрупнение простых процессов в работу
Наименование процессов |
Объем работ |
Трудоёмкость, чел.-см |
Наименование работы |
Объем, м3 |
Трудо-ёмкость, чел.-см |
Устройство опалубки, м2 |
180 |
3,2 |
Устройство монолитных фундаментов |
60,3 |
30,5 |
Укладка арматурных сеток, кг |
145 |
4,8 |
|||
Бетонирование фундамента, м3 |
60,3 |
20,1 |
|||
Разборка опалубки, м2 |
180 |
2,4 |
Аналогично табл. 3 заполняются графы 3,4,5 табл. 2.
1.4.2. Установив технологическую последовательность и параллельно выполняемые работы, присваиваем буквенный код данной работе и коды работ, предшествующих ей. Под работой в данном случае понимается выполнение специализированного потока на участке. Причем все работы, относящиеся к одному специализированному потоку, имеют одинаковый буквенный код и отличаются индексами, соответствующими номеру участка, например, А1, А2, А3; Г1, Г2, Г3.
Следование работ устанавливается с помощью кода предшествующей работы. Поясним это на основе табл. 2. Так, если работа начинается после завершения предшествующей на участке, то в таблице следования для выполнения работы Б1 в качестве предшествующей будет А1. Для начала работы Б2 необходимо окончание предшествующей ей работы на участке А2 и завершение работы Б1. Аналогичная ситуация с работой Б3. Таким образом, таблица следования выглядит А1 Б1; А2Б1 Б2; А3Б2 Б3.
Если две смежные работы выполняются одним и тем же краном или бригадой, то для начала определяемой работы Д1 в качестве предшествующей будет окончание работы Г3. В таблице следования это найдет следующее отражение: Г3Д1; Д1 Д2; Д2Д3.
Если работа в силу большой трудоемкости выполняется несколькими параллельно работающими бригадами, то таблица следования выглядит так: П1Р1; П2Р2; П1Р3.
Если у работы две и более последующих, то у них обоих код предшествующей работы будет один и тот же. Например, сантехнические и электромонтажные работы ведутся параллельно после завершения работы по устройству фундаментов под оборудование. В этом случае таблица следования имеет вид:
Л1 М1; Л2 М1 М2; Л3 М2 М3
Л1 Н1; Л2 Н1 Н2; Л3 Н2 Н3
Если у работы две и более предшествующих, то она будет иметь два предшествующих кода одновременно выполняемых работ. Например: М1 Н1 О1; М2 Н2 О1 О2; М3 Н3 О2 О3.
Пример отражения различных случаев в таблице следования работ смотри [1, прил. 21].
Аналогично заполняются графы 1,2 табл. 2 по всем специализированным потокам.
1.4.3. Определяем параметры бригады: количественный и профессиональный состав, сменность и продолжительность выполнения работ (графы 6 – 9 табл. 2). Главное условие при этом – по возможности реализовать принцип ритмичности, т.е. одинаковой продолжительности выполнения работ. Это достигается в следующем порядке:
Из всей совокупности работ (строительно-монтажных) выбираем самую трудоемкую и сложную, для выполнения которой требуется использование крупных строительных машин.
Устанавливаем профессиональный и количественный состав бригады. Он устанавливается исходя из минимального численного состава нормативных звеньев по ЕниР, выполняющих данный процесс [1, прил. 13].

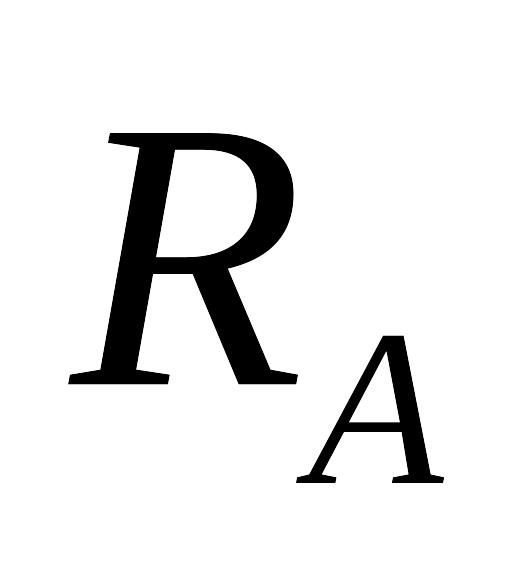

Определяем продолжительность ведущей работы в целом по объекту по формуле (1):
,
(1)
где
– трудоемкость ведущего процесса на
объекте;
–
численный
состав бригады ведущего процесса;
п – установленная сменность.
Двухсменную работу устанавливают для землеройных машин и монтажных кранов. В остальных случаях предпочтительнее работы выполнять в одну смену.
Определяем продолжительность остальных работ в целом по объекту. При этом соблюдаем по возможности условие равенства продолжительности остальных работ ведущему процессу:

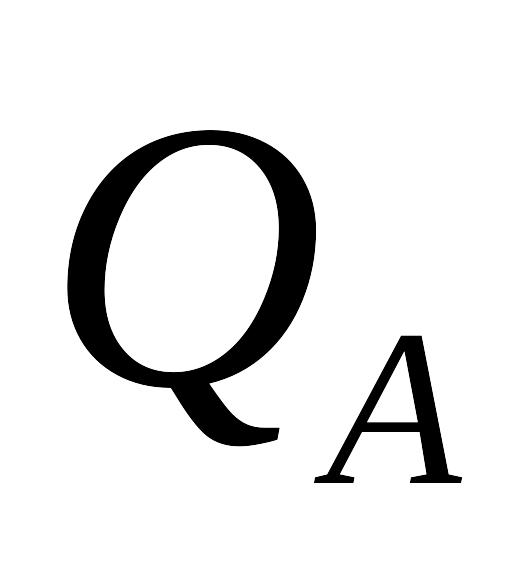

Установив ориентировочную продолжительность работы, определяем количественный состав бригады, который выполнит ее в установленные сроки по формуле (2):
,
(2)
где
–
количественный состав бригады, выполняющей
работу А;
– трудоемкость
работы А
по объекту;
п – установленная сменность.
В случае если количество рабочих оказалось меньше принятого по ЕНиР (два монтажника вместо пяти; 0,6 плотника вместо двух), то:
- либо укрупняем работу (например, поручаем цементные, мозаичные, керамические полы одной бригаде);

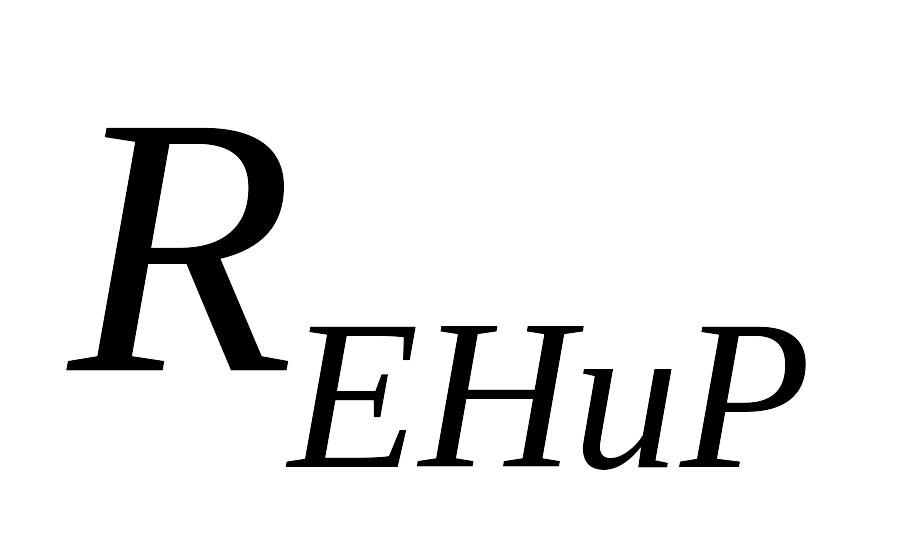

- либо корректируем продолжительность работы по формуле (3):
,
(3)
где
– рекомендуемый численный состав
звена по
ЕНиР [1, прил. 13]. .

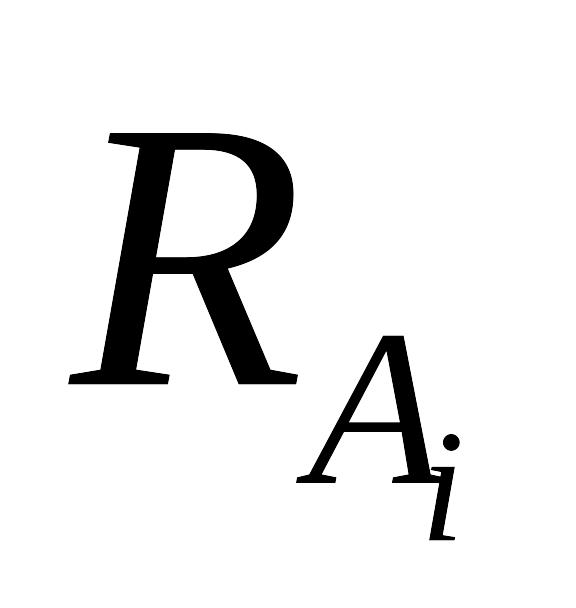

6. Скорректировав таким образом продолжительность работ в целом по объекту, определяем их продолжительность на участках по формуле (4):
,
(4)
где
– трудоемкость работы А
на i-том
участке;
–
продолжительность
работы А
на i-том
участке;
– установленный
состав бригады, выполняющей работу А;
п – сменность.
Все рассчитанные параметры записываем в графы 6, 7, 8, 9 табл. 2.
1.4.4. Определив ранее при выборе схем производства работ тип, марку и количество строительных машин (рис. 3 – 6), заносим их в графы 10, 11 табл. 2. Выбор машин, механизмов и нормокомплектов по остальным работам производится по справочным данным [6, 7, 8, 9] или [1, прил. 14 – 20].
Пример составления карточки – определителя работ сетевого графика изложен в [1, прил. 21].
