2.7.4 Расчет производительности труда рабочих буровых бригад

Производительность труда рабочих буровых бригад определяется по формуле, м/чел:
,
(8)
где
- коммерческая скорость, м/ст-мес;
- время бурения,

ст-мес;
- численность, чел.
Производительность труда:
а) в базисном году

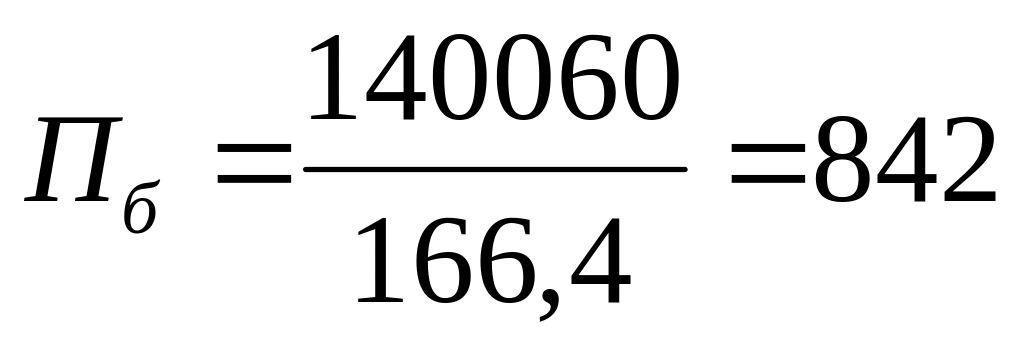

м/чел.

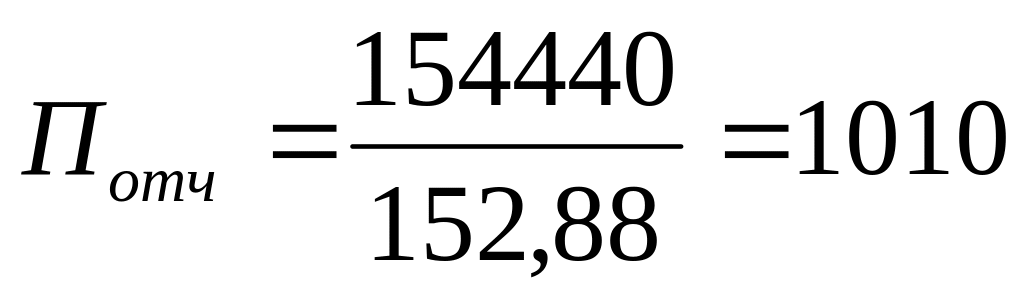

б) в отчетном году
м/чел.

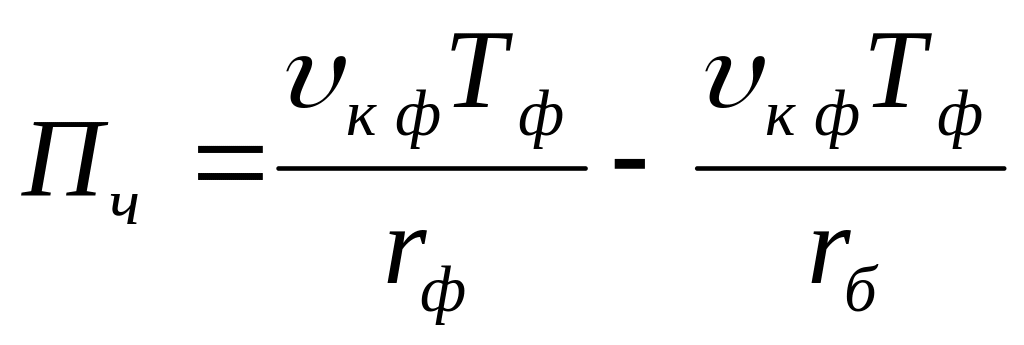

Методом элиминирования (цепных подстановок) изменение производительности труда под влиянием различных факторов определяется по формулам:

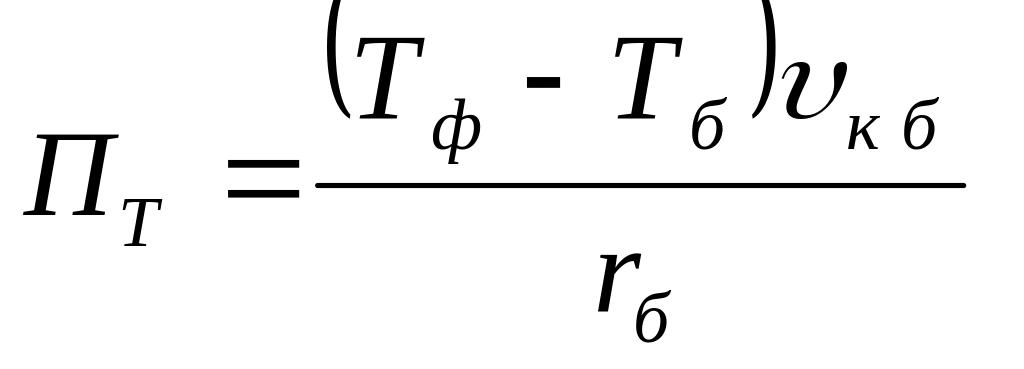

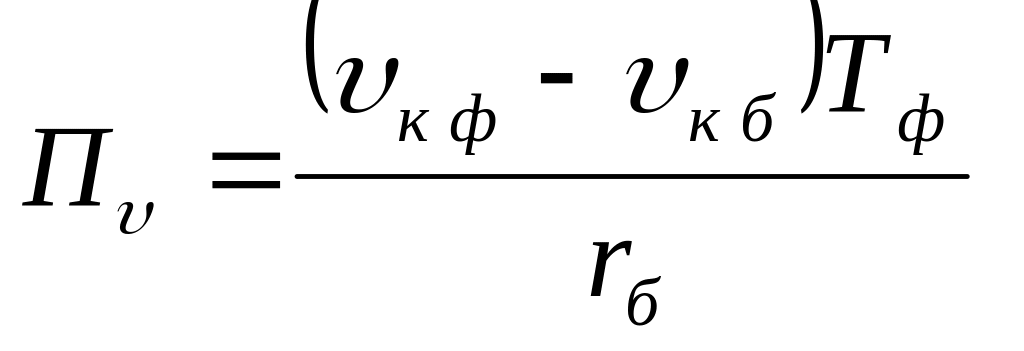

а) из-за коммерческой скорости бурения
;

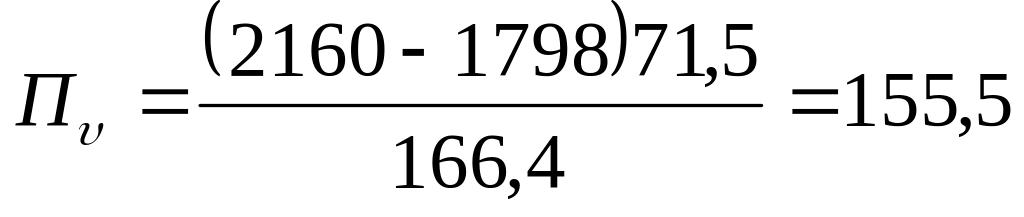

(9)

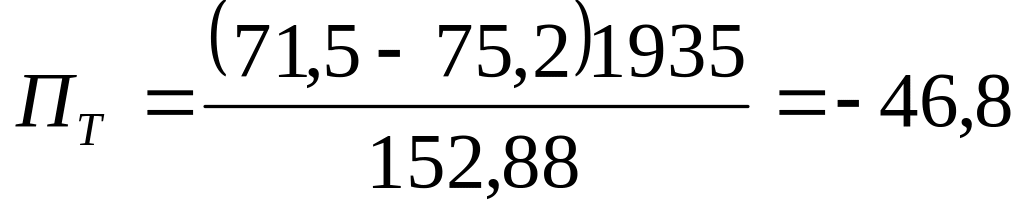

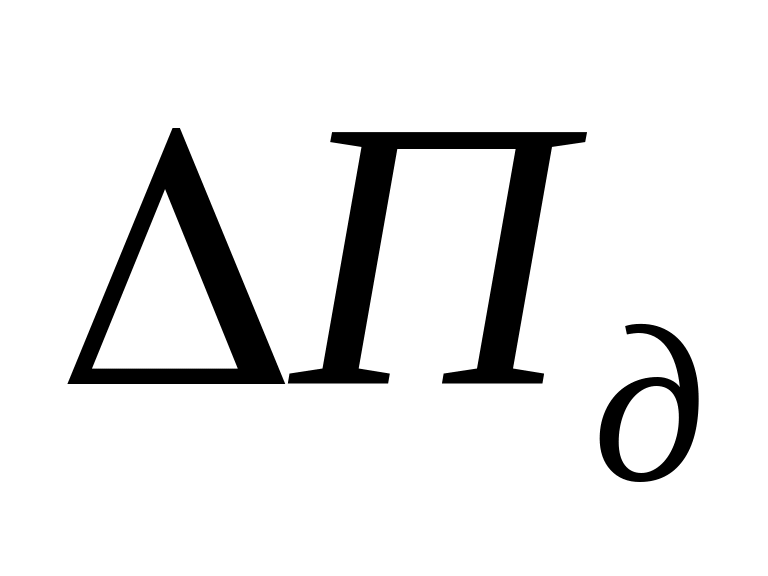

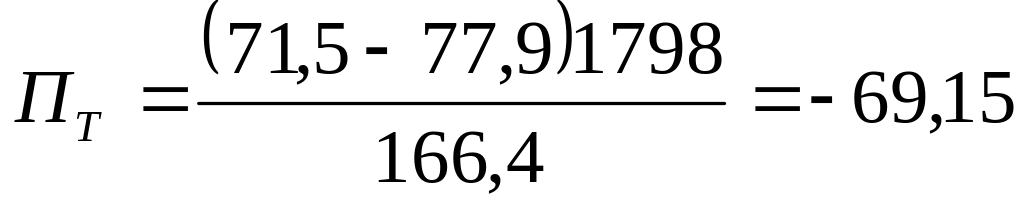

б) из-за времени бурения
;
(10)
в) из-за численности работников
.
(11)
Изменение производительности труда в базисном году:

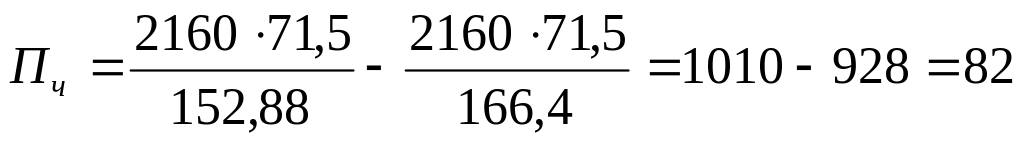

м/чел;

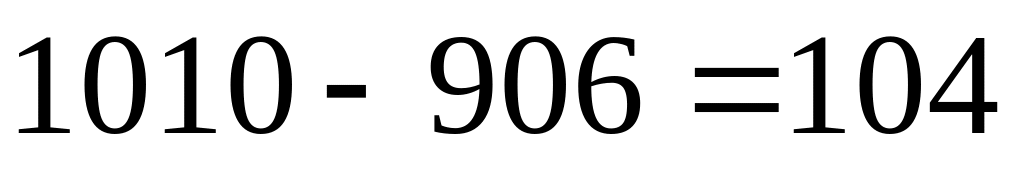

м/чел;

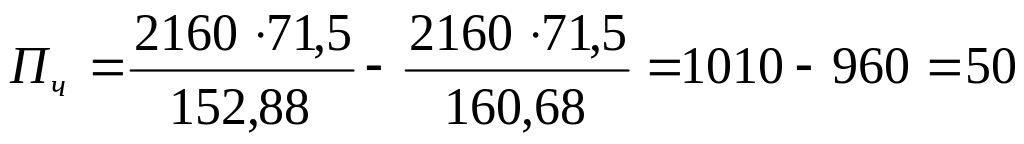

м/чел.
Итого: 168,35 м/чел.
Проверка расчета: 1010-842=168 м/чел.
Изменение производительности труда в отчетном году:
м/чел;
м/чел;
м/чел.
Итого: 108,2 м/чел.
Проверка расчета:
м/чел.
Показатели темпов роста производительности труда и темпов роста заработной платы представлены в таблице 7.
Таблица 7 – Показатели темпов роста производительности труда и темпов роста заработной платы
Показатели |
Базисный год |
Отчетный год |
Выполнение, % к базисному году |
1. Производительность труда: м/чел тыс. руб./чел |
842 47724,772 |
1010 55278,367 |
114,7 115,8 |
2. Среднемесячная заработная плата, руб./чел |
42419 |
54248 |
127,9 |
,
(11-а)
где

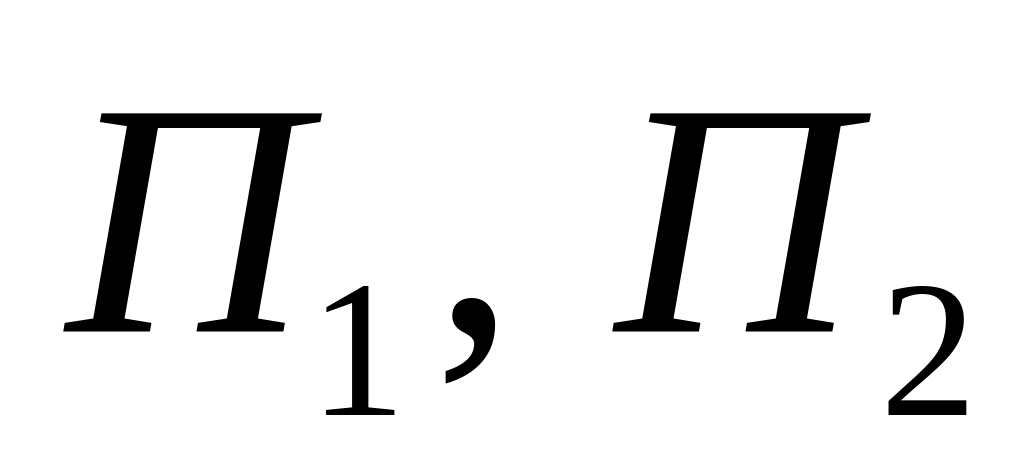

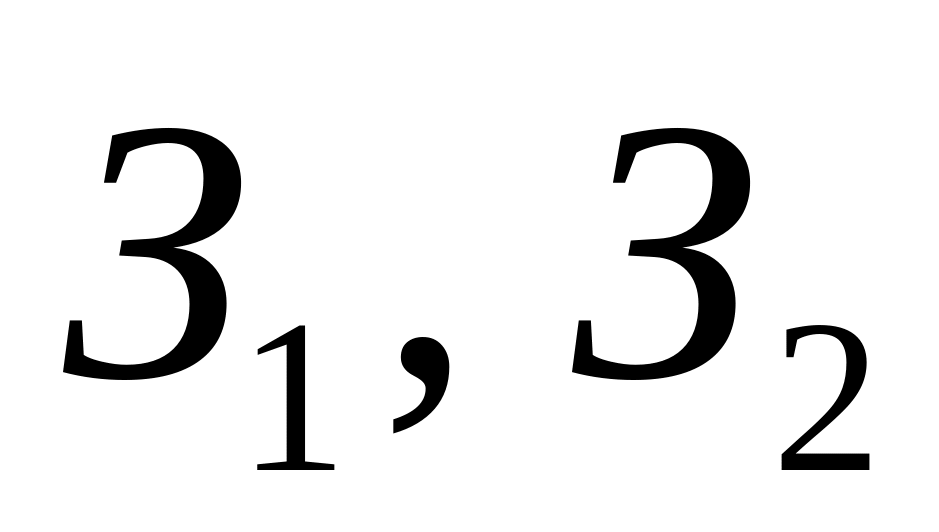

- индекс темпов роста производительности
труда (средней заработной платы);
- производительность
базисного и отчетного года, м/чел,
руб/чел;
- среднемесячная
зарплата базисного и отчетного года,
руб/чел.

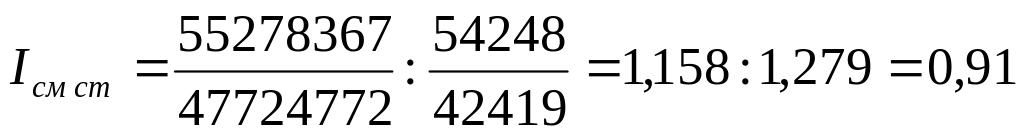

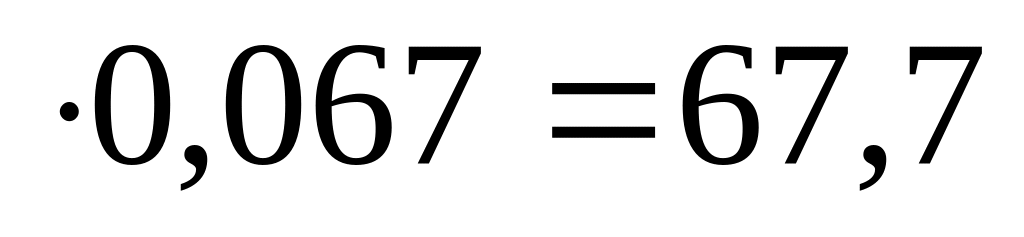

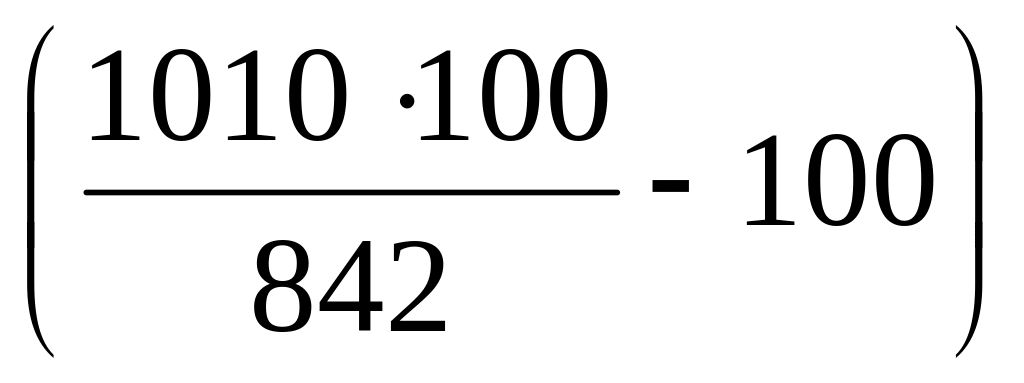

Индекс относительно натурального показателя производительности труда:
;

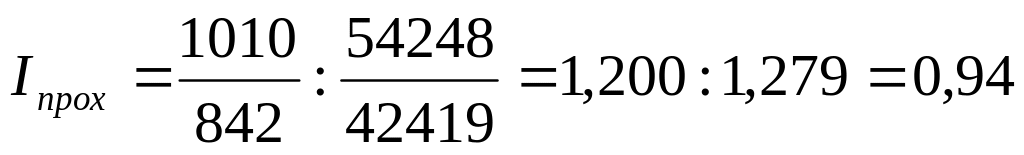

Индекс относительно стоимостного показателя производительности труда:
.
Выводы:
Производительность труда относительно базисного года возросла:
- в натуральных

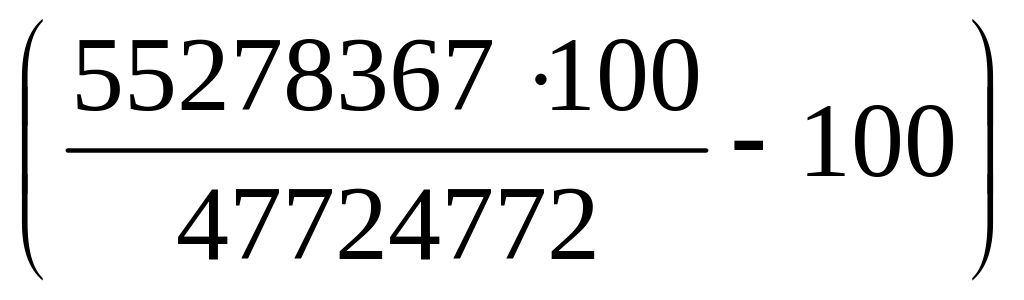

показателях – на 20,0 %
;
- в стоимостных
показателях – на 15,8 %
.

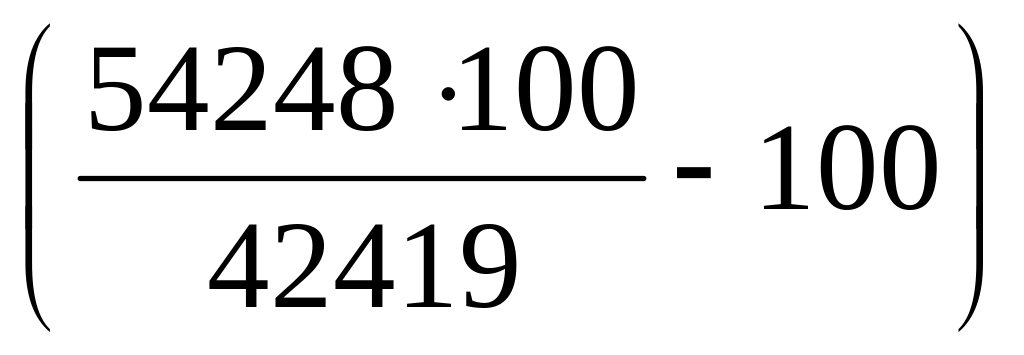

Среднемесячная заработная плата увеличилась на 27,9 %
.
Индекс темпов роста производительности труда и темпов роста средней заработной платы по УБР не выполнен и составляет 0,94.
Необходимо разработать план геолого-технических и организационных мероприятий, направленных на опережение темпов роста производительности труда над темпами роста средней заработной платы.
3 РЕЗЕРВЫ ПОВЫШЕНИЯ ЭФФЕКТИВНОСТИ БУРОВЫХ РАБОТ НА ОСНОВЕ УЛУЧШЕНИЯ ИСПОЛЬЗОВАНИЯ КАЛЕНДАРНОГО ВРЕМЕНИ БУРЕНИЯ
Резервы повышения эффективности буровых работ на основе улучшения использования календарного времени бурения представлены в таблице 8.
Таблица 8 – Резервы повышения эффективности буровых работ
Резервы баланса календарного времени бурения |
Время, ч |
1. Потери времени бурения из-за: |
|
- меньшей механической скорости |
13,5 |
- меньшей проходки на долото |
18,95 |
2. Совмещение ПЗР с основными работами по бурению: |
|
- чистка желобной системы |
816 |
- профилактика оборудования |
520 |
- приготовление бурового раствора |
758 |
3. Сокращение оргтехпростоев из-за: |
|
- ожидания геофизиков |
657 |
- ожидания тампонажников |
465 |
- ожидания распоряжений |
2 |
4. Сокращение аварийного времени |
568 |
Итого: |
3818 |

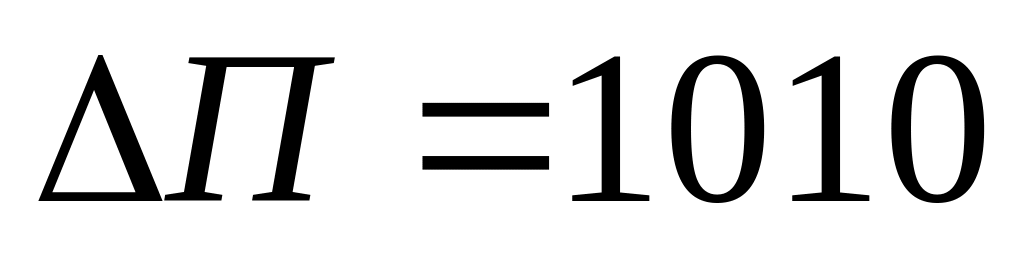

Дополнительный объем проходки в результате улучшения баланса календарного времени бурения составит:
,
(12)
где
- дополнительный объем проходки, м.
м

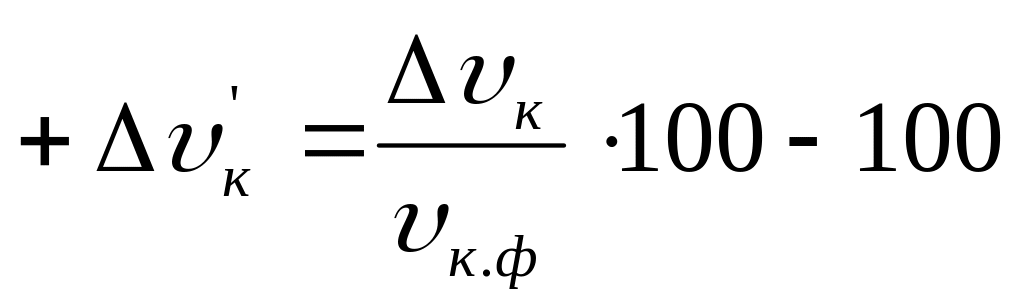

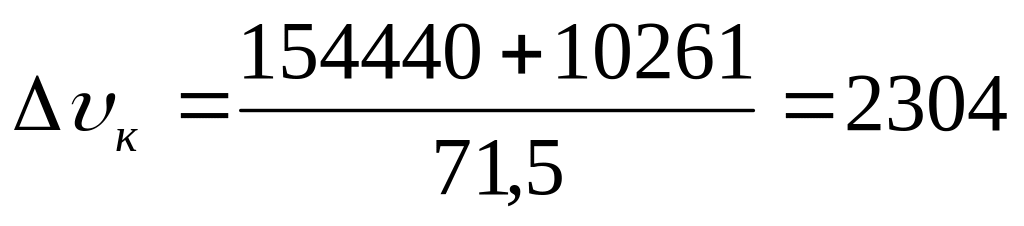

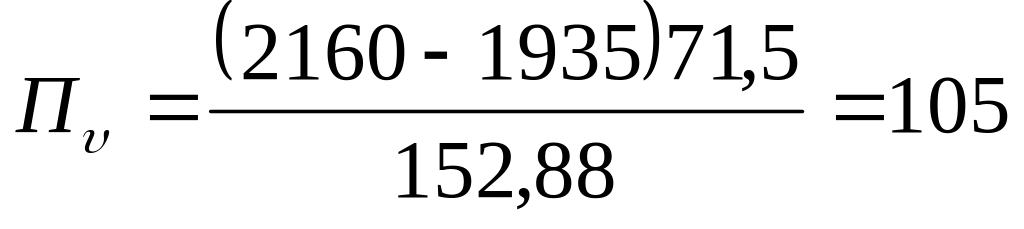

Рост коммерческой скорости бурения за счет улучшения использования календарного времени бурения составит:
,
(13)
где
- фактический объем бурения, м;
- календарное время
бурения, ст/мес.
м/ст-мес.

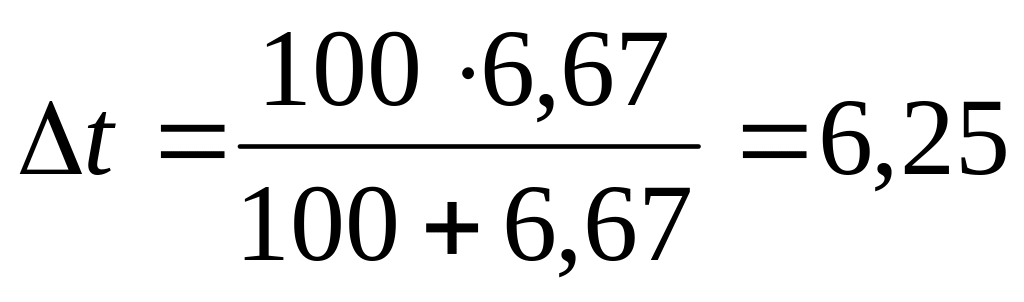

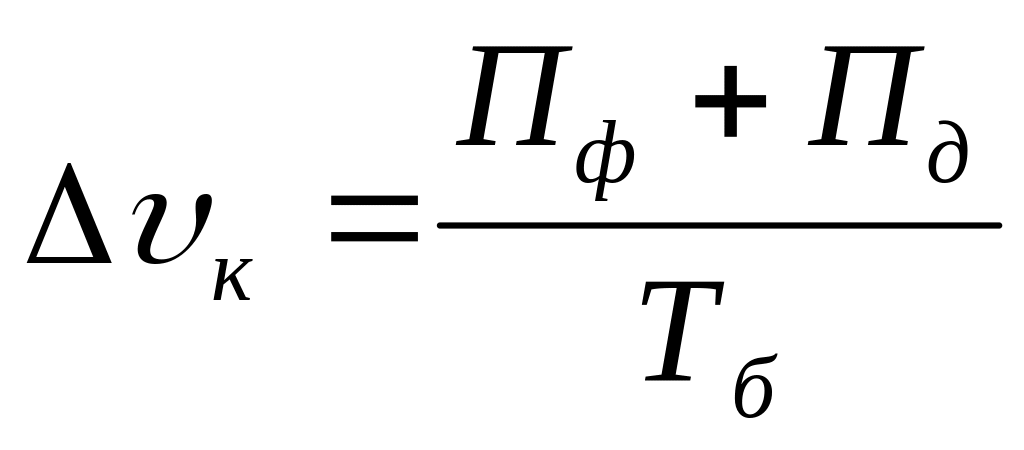

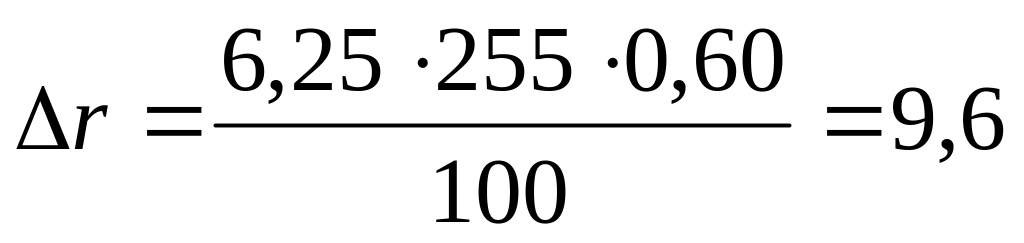

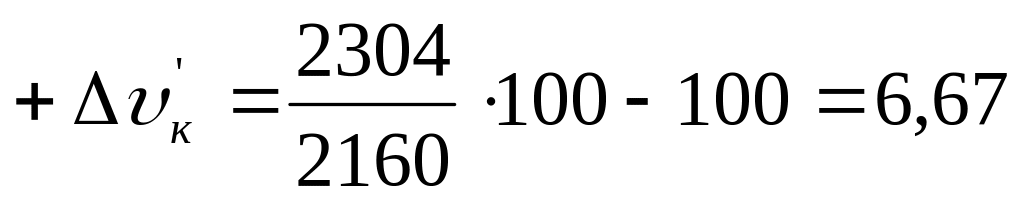

Прирост коммерческой скорости:
;
(14)
%.

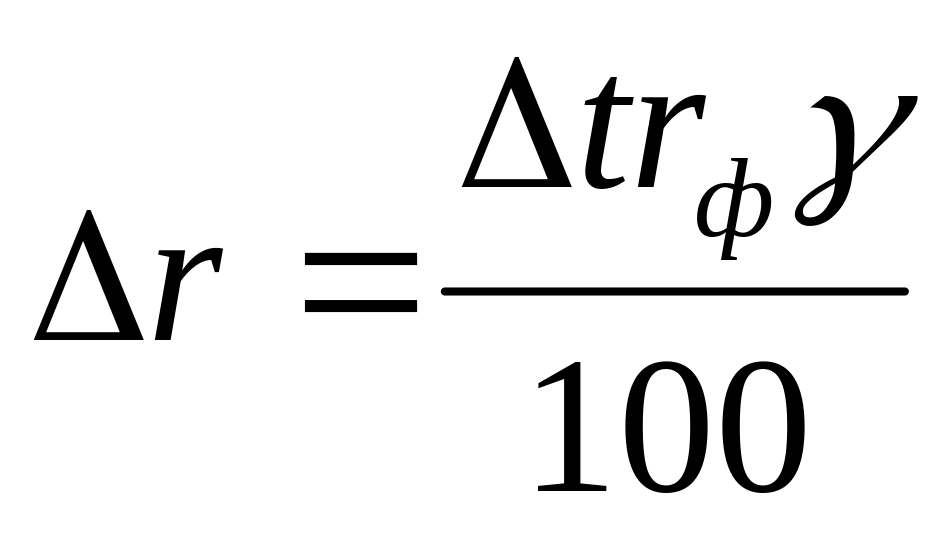

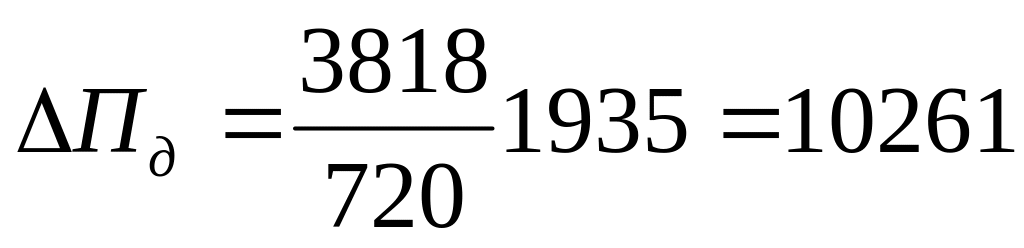

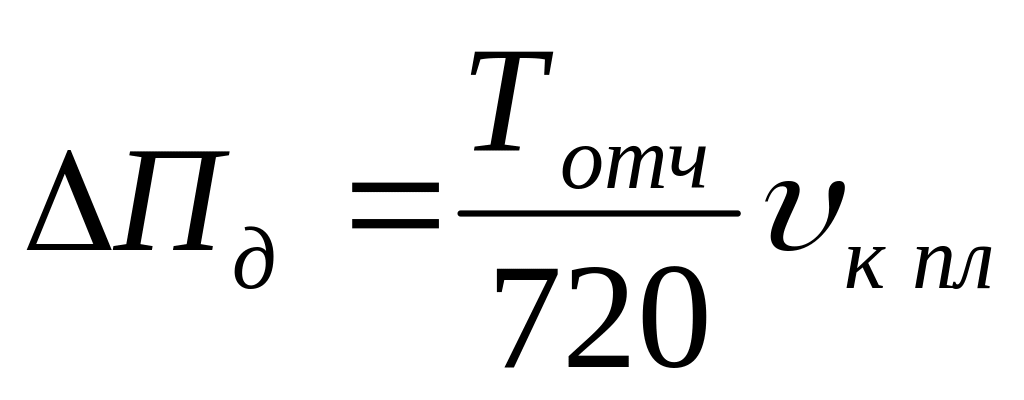

Экономия рабочего времени за счет роста коммерческой скорости:
;
(15)
%.

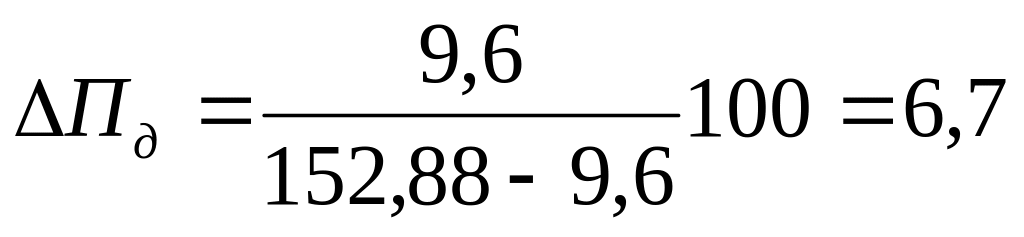

Относительная экономия численности рабочих за счет роста коммерческой скорости:
,
(16)
где
- фактическая численность рабочих УБР,
чел;
- удельный вес
рабочих буровых бригад, который по
буровым предприятиям в среднем в

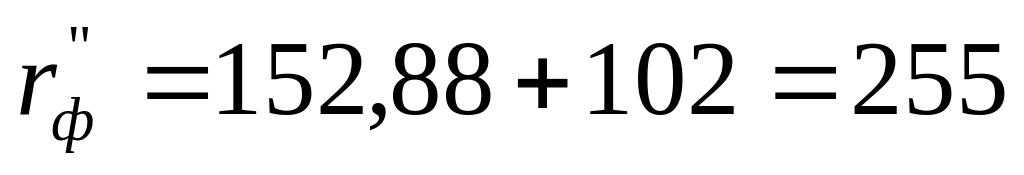

настоящее время составляет около 60,0 %.

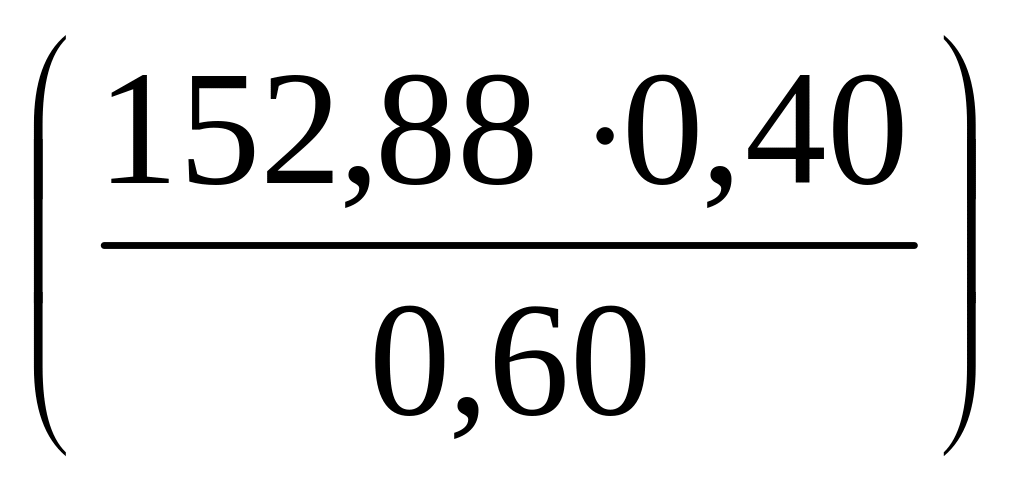

Тогда численность
УБР в подсобно-вспомогательном
производстве составит 102 человек
.
Всего численность рабочих УБР составит:
чел.
Относительная экономия численности рабочих:
чел.
Прирост производительности труда за счет роста коммерческой скорости:
(17)
%.
Увеличение производительности труда к показателям отчетного года:
м/чел
м/чел.

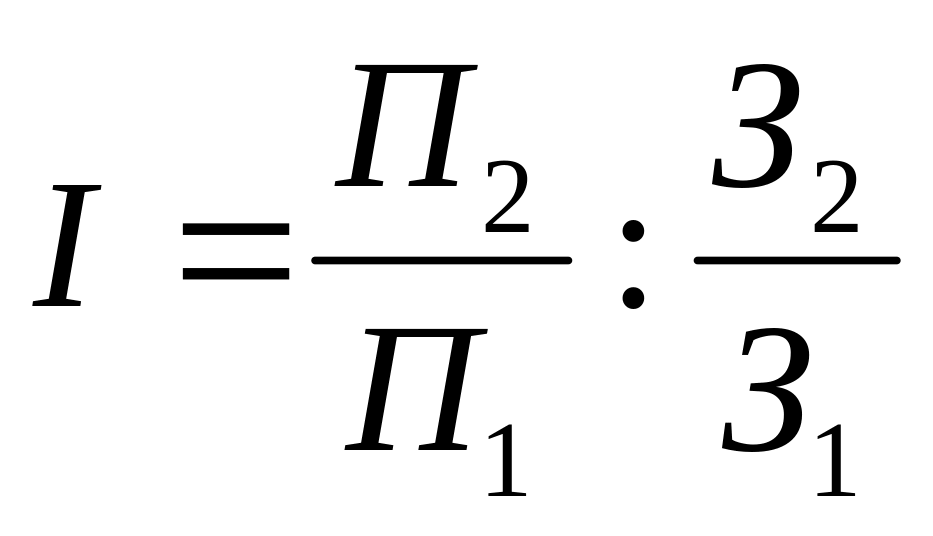

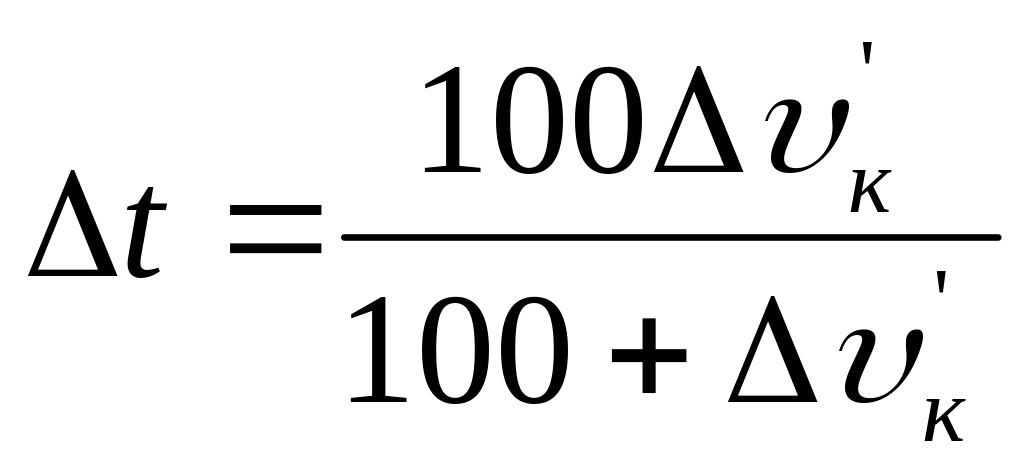

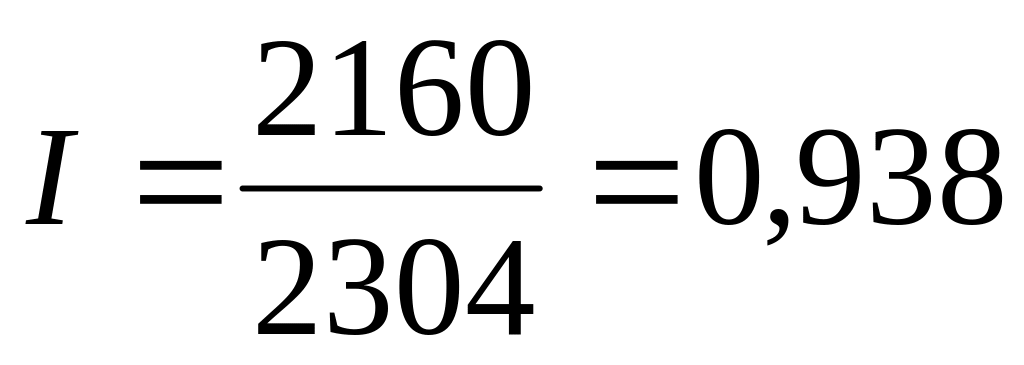

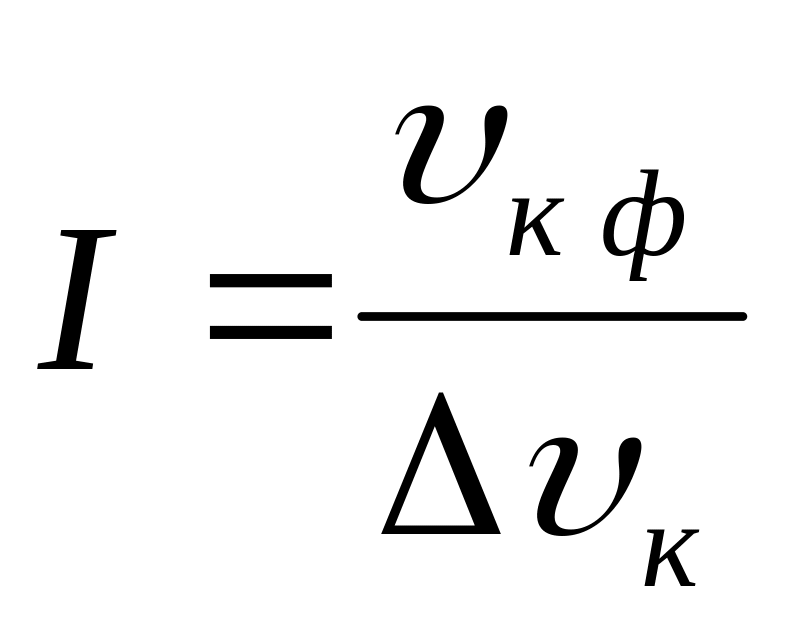

Индекс продолжительности бурения определяется по формуле:
(18)
.
Основные технико-экономические показатели по улучшению баланса календарного времени бурения по УБР на планируемый год представлены в таблице 8-а.
Таблица 8-а – Основные технико-экономические показатели по улучшению баланса календарного времени бурения по УБР на планируемый год
Показатели |
Единицы измерения |
Отчетный год |
По проекту |
1. Проходка |
м |
154440 |
164701 |
2. Резервы баланса календарного времени бурения |
час ст-мес |
- - |
3818 5,30 |
3. Коммерческая скорость |
м/ст-мес |
2160 |
2304 |
4. Прирост коммерческой скорости |
% |
- |
6,67 |
5. Производительность труда |
м/чел |
1010 |
1078 |
6. Индекс продолжительности бурения скважин |
доли единиц |
- |
0,938 |
На основании расчетов начертим диаграммы изменения коммерческой скорости бурения, производительности труда и среднемесячной заработной платы рабочего персонала (рисунки 3, 4, 5) в отчетном году по сравнению с базисным годом.

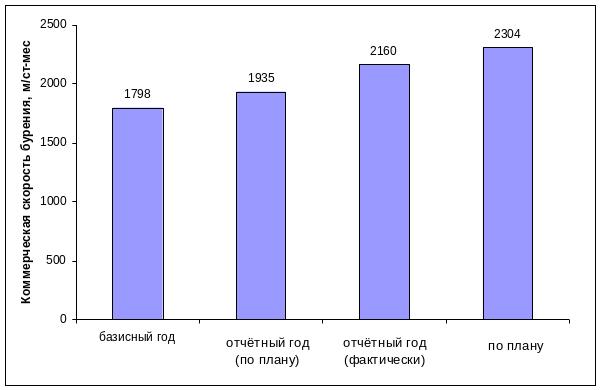

Рисунок 3 – Диаграмма изменения коммерческой скорости бурения

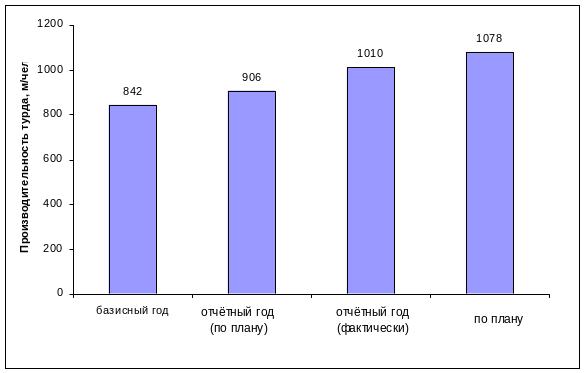

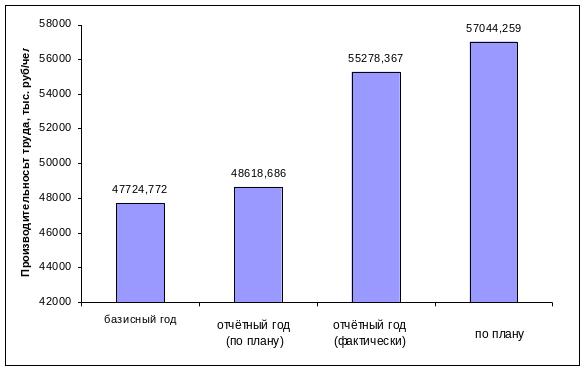

Рисунок 4 – Диаграммы изменения производительности труда

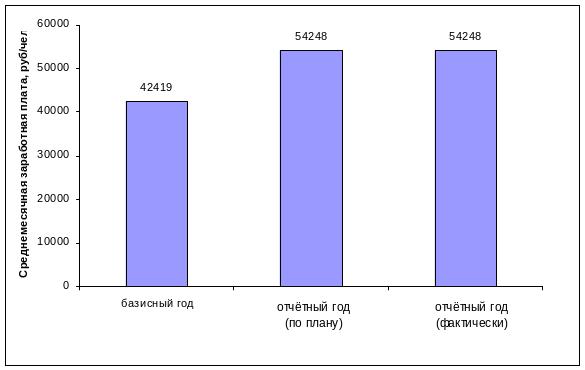

Рисунок 5 – Диаграмма изменения заработной платы рабочего персонала
СПИСОК ИСПОЛЬЗОВАННЫХ ИСТОЧНИКОВ
Згонникова В.В. Анализ и оптимизация производственной программы бурового предприятия. Методические указания к курсовому проектированию. – Архангельск: Изд-во АГТУ, 2003. – 14 с.
Дунаев В.Ф. Экономика предприятий нефтегазовой промышленности, 2000.
Григорьев В.В. Оценка предприятия. М.: Недра, 1997.
Организация, планирование и управление предприятиями нефтяной и газовой промышленности: Учеб. для вузов / А.Д. Бренц, В.Е. Тищенко, Ю.М. Малышев и др. 2-е изд. М.: Недра, 1986.
