2.2 Анализ календарного времени бурения

Анализ календарного времени бурения проводится по данным таблицы 2.

Таблица 2 – Баланс календарного времени

Показатели

Базисный год

Отчетный год

Всего, ч

На 100 м проходки, ч

Удельный вес, %

Всего, ч

На 100 м проходки, ч

Удельный вес, %

Календарное время

в т.ч.:

56088

40,05

100,0

51480

33,33

100,0

I. Производительное время

Из него:

43960

31,39

78,4

41956

27,17

81,5

1. Работа по проходке

в т.ч.:

21353

15,25

38,1

21312

13,80

41,4

- мехбурение

14540

10,38

25,9

14876

9,63

28,9

- СПО и наращивание

6813

4,86

12,1

6436

4,17

12,5

2. Подготовительно-вспомогательное время

14084

10,06

25,1

12283

7,95

23,9

3. Крепление

8523

6,09

15,2

8361

5,41

16,2

II. Ремонтные работы

3510

2,51

6,3

2574

1,67

5,0

III. Непроизводи-тельное время

в т.ч.:

8618

6,15

15,4

6950

4,50

13,5

- осложнения

1246

0,89

2,2

956

0,62

1,9

- аварии

762

0,54

1,3

568

0,37

1,1

- оргтехпростои

6610

4,72

11,8

5426

3,51

10,5

В отчетном году производительное время в бурении составляет 81,5 %, что на 3,1 % выше предшествующего года. При этом затраты времени на ПЗР снижены с 25,1 % до 23,9 %, что возможно за счет повышения уровня организации производства, например, за счет совмещения некоторых вспомогательных работ с процессом бурения, а также за счет применения высокопроизводительных долот и забойных двигателей, что сокращает количество СПО и, соответственно, время на ПЗР.

В отчетном году затраты времени на СПО увеличились на 0,4 % (12,5-12,1) по сравнению с базисным годом.

Календарное время бурения в расчете на 100 м проходки в отчетном году составило 33,33 часа, что на 6,72 часа меньше базисного года.

Ремонтные работы в балансе календарного времени бурения составляют 5,0 %, что соответствует нормативному времени на бурение скважин глубиной до 2800 м при нормативном времени на бурение скважины, равном около 700 н/ч.

Непроизводительное время в бурении скважины в отчетном году составило 6950 ч (13,5 %), что на 1,9 % меньше, чем в базисном периоде. При этом затраты времени на ликвидацию аварий сокращены на 194 ч , а по оргтехпростоям – на 1184 ч .

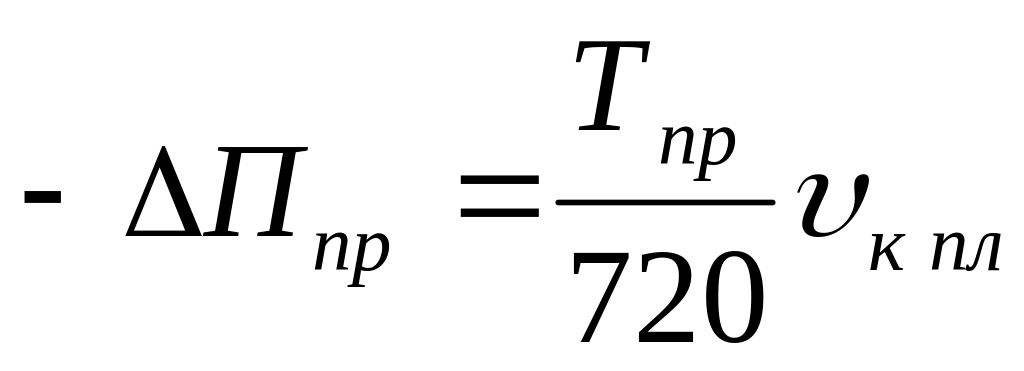

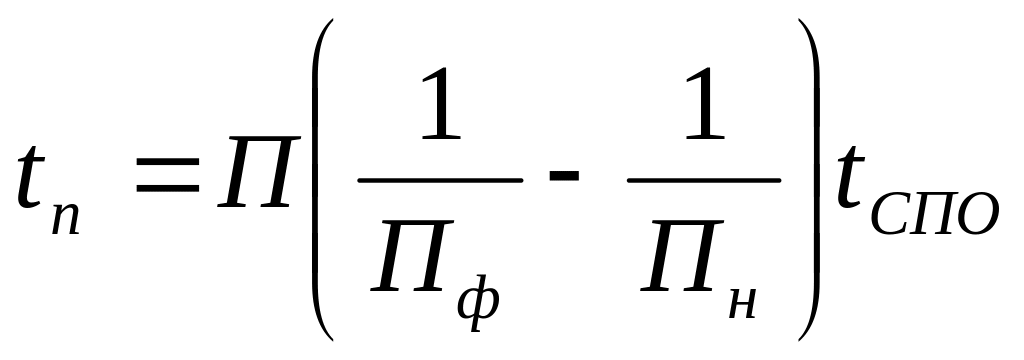

Потери проходки рассчитываются по формулам из-за:

а) простоев:

; (3)

б) осложнений:

; (4)

в) аварий:

, (5)

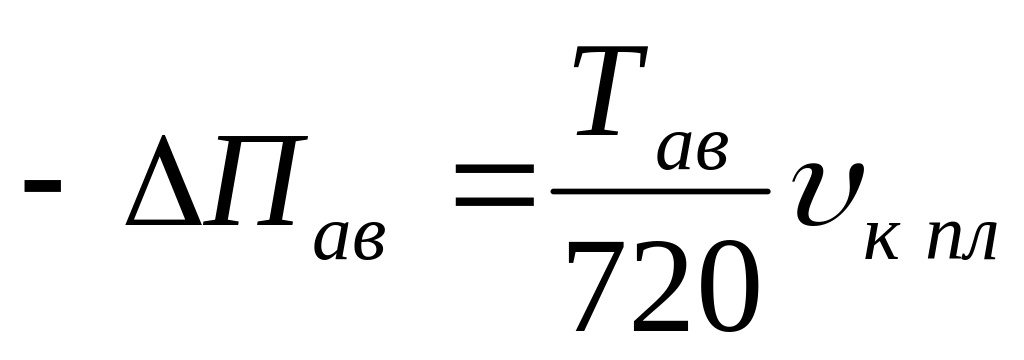

где - время соответственно простоев, осложнений, аварий по балансу календарного времени, ч;

- плановая коммерческая скорость, м/ст-мес.

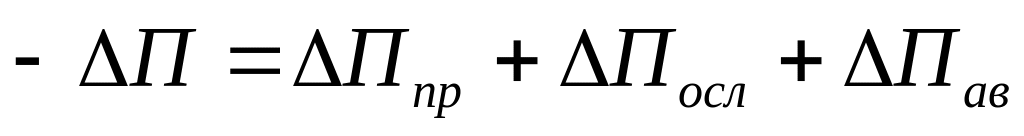

Общие потери проходки составляют:

.

Потери проходки в отчетном году из-за:

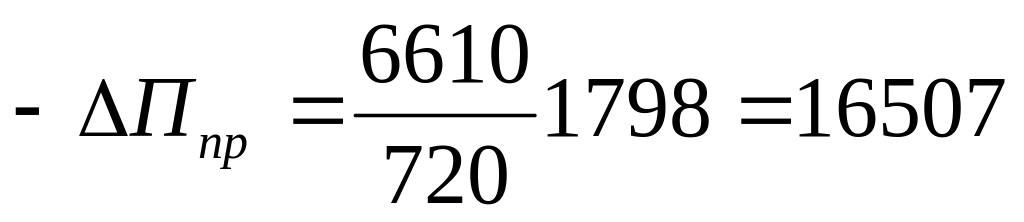

а) простоев:

м;

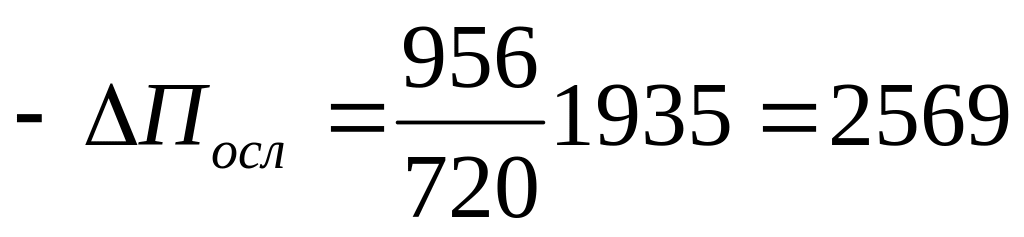

б) осложнений:

м;

в) аварий:

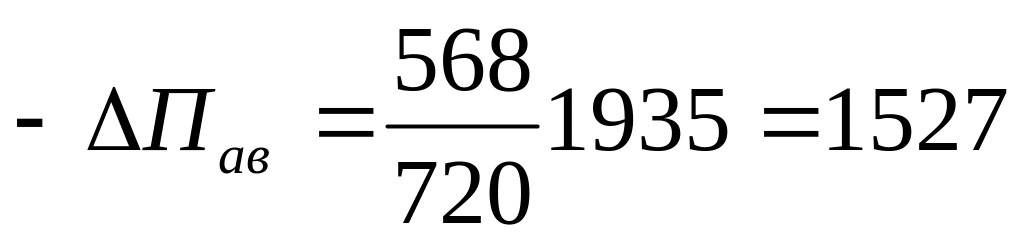

м.

Общие потери проходки в отчетном году:

м.

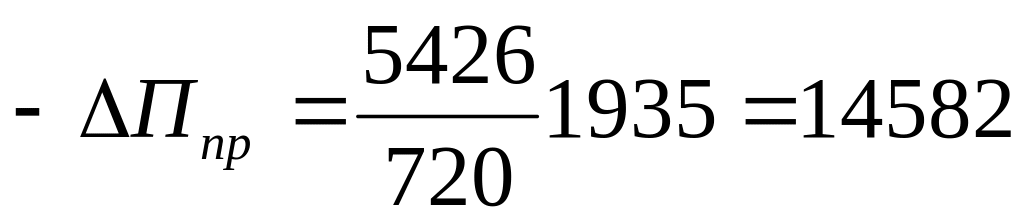

Потери проходки в базисном году из-за:

а) простоев:

м;

б) осложнений:

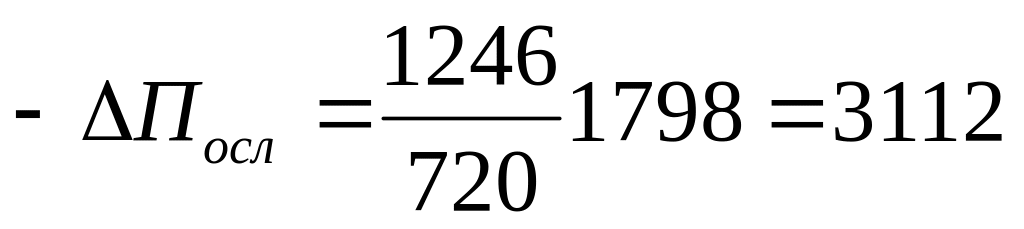

м;

в) аварий:

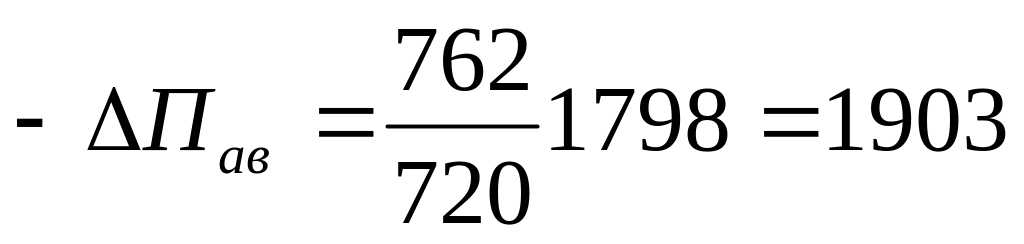

м.

Общие потери проходки в базисном году:

м.

Занесем полученные данные в таблицу 1-а.

Таблица 1-а – Сравнительная таблица по вариантам

Потери проходки из-за:

Базисный год

Отчетный год

м

Удельный вес, %

м

Удельный вес, %

Простоев

16507

76,7

14582

78,1

Осложнений

3112

14,5

2569

13,8

Аварий

1903

8,8

1527

8,2

Итого

21522

100,0

18678

100,0

Выводы:

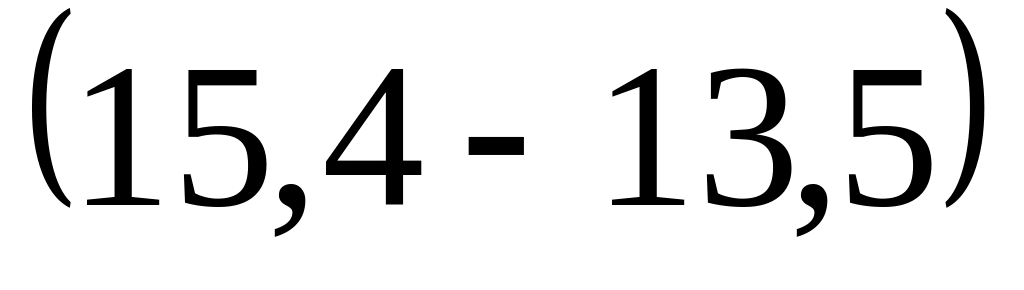

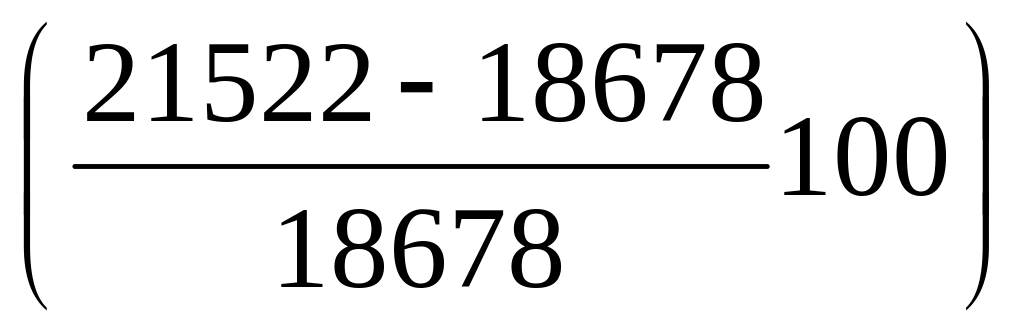

  1. В отчетном году в целом потери проходки по сравнению с базисным периодом сократились на 15,2 % , т.е. обеспечено сокращение непроизводительных затрат времени.

  2. В отчетном году наибольший удельный вес потерь проходки произошло из-за простоев (78,1 %) и из-за осложнений (13,8 %).

  3. Предприятию необходимо разработать план оргтехмероприятий по сокращению непроизводительных потерь.

2.3 Расчет потерь времени

Потери времени из-за меньшей механической скорости по сравнению с нормативными показателями определяются по формуле:

, (6)

где - проходка по интервалу (или по скважине), м;

- фактическая и нормативная механическая скорость соответственно, м/ч.

Потери времени за счет меньшей проходки на долото:

, (7)

где - проходка на долото в среднем по интервалу фактическая и нормативная соответственно, м/дол;

- время спуско-подъемных операций на один рейс при глубине бурения интервала, ч.

При анализе потерь времени из-за меньшей механической скорости и потерь времени за счет меньшей проходки на долото используем таблицу отработки долот по интервалам (таблица 2.1).

Таблица 2.1 – Отработка долот по интервалам

Интервал, м

Проходка, м

Тип долота

Норма проходки, м/дол

По норме

Фактически

м/дол фактически

Количество долот

Мех. бурение, ч

Время СПО, ч

Наращивание

Количество долот

Мех. бурение, ч

Время СПО, ч

Наращивание

На 1 метр

Всего

На 1 рейс

На интервал

Количество

ч

На 1 метр

Всего

На 1 рейс

На интервал

Количество

ч

500-1100

600

3-х шар

700

1

0,02

600·0,02=12,0

7,6

1·7,6=7,6

48

9,6

1

0,02

600·0,02=12,0

7,6

1·7,6=7,6

48

9,6

750

1100-1300

200

3-х шар

200

1

0,03

200·0,03=6,0

7,6

1·7,6=7,6

16

3,2

2

0,05

200·0,05=10,0

7,6

2·7,6=15,2

16

3,2

250

1300-2000

700

3-х шар

120

6

0,05

700·0,05=35,0

7,6

6·7,6=45,6

57

11,4

7

0,06

700·0,06=42,0

7,6

7·7,6=53,2

57

11,4

100

2000-2400

400

3-х шар

90

5

0,07

400·0,07=28,0

7,6

5·7,6=38

31

6,2

5

0,07

400·0,07=28,0

7,6

5·7,6=38

31

6,2

90

2400-2430

30

3-х шар

30

1

0,09

30·0,09=2,7

7,6

1·7,6=7,6

2

0,4

2

0,11

30·0,11=3,3

7,6

2·7,6=15,2

2

0,4

60

2430-2450

20

КТД

10

2

0,40

20·0,40=8,0

7,6

2·7,6=15,2

2

0,4

2

0,40

20·0,40=8,0

7,6

2·7,6=15,2

2

0,4

10

2450-2500

50

3-х шар

30

2

0,09

50·0,09=4,5

7,6

2·7,6=15,2

4

0,8

2

0,09

50·0,09=4,5

7,6

2·7,6=15,2

4

0,8

60

2500-2510

10

КТД

10

1

0,40

10·0,40=4,0

7,6

1·7,6=7,6

0

0

2

0,44

10·0,44=4,4

7,6

2·7,6=15,2

0

0

10

2510-2600

90

3-х шар

50

2

0,09

90·0,09=8,1

7,6

2·7,6=15,2

7

1,4

3

0,15

90·0,15=13,5

7,6

3·7,6=22,8

7

1,4

60

Итого:

21

108,3

159,6

33,4

25

121,6

197,6

33,4

Рассматриваем интервал 1100-2600, в котором допущено отклонение от нормативного времени и от норм проходки на долото (таблица 2-а).

Таблица 2-а – Интервал, в котором допущено отклонение от нормативного времени и от норм проходки на долото

1100-2600=1500

По норме

Фактически

Мех. бурение, ч

96,3

109,6

Время СПО, ч

152

190

Наращивание, ч

23,8

23,8

Количество долот

20

24

Проходка на долото, м/дол

1500/20=75

1500/24=62,5

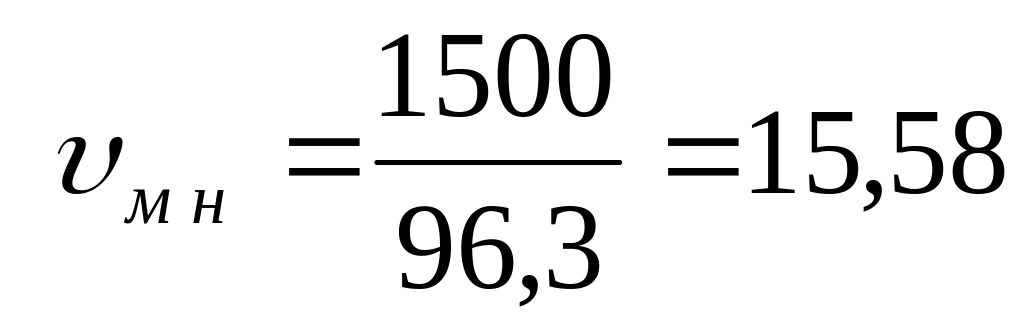

Механическая скорость:

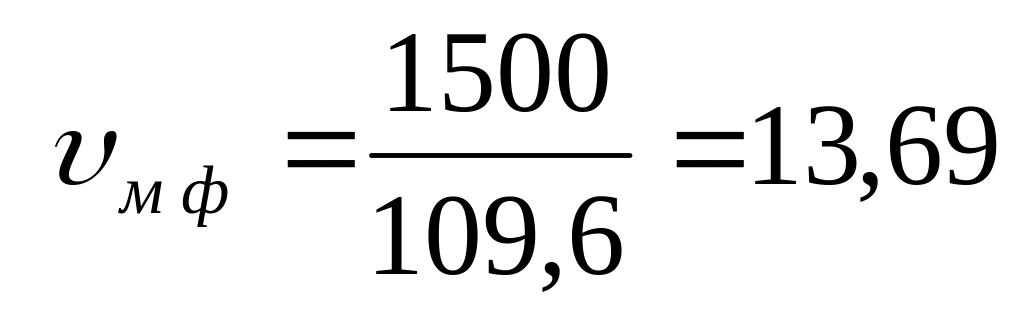

м/ч;

м/ч.

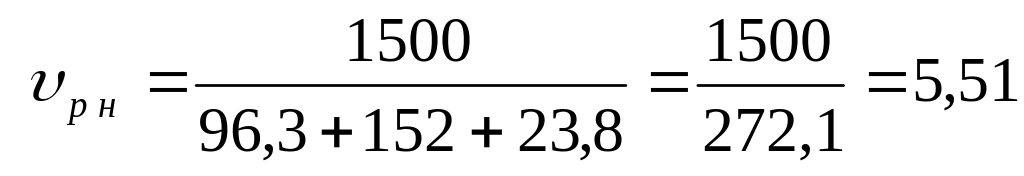

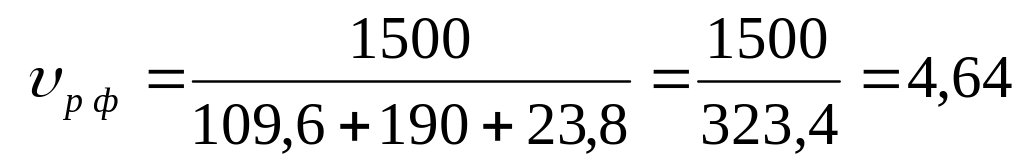

Скорость рейсовая:

м/ч;

м/ч.

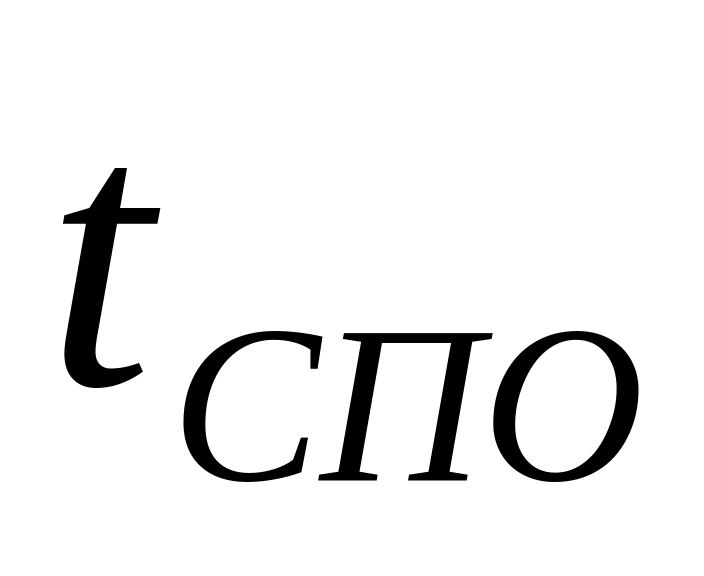

По справочнику «Единые нормы времени на бурение скважин на нефть и газ» (М., 1987) время СПО на 1 рейс в интервале 1100-2600 м составляет 4,21 ч.

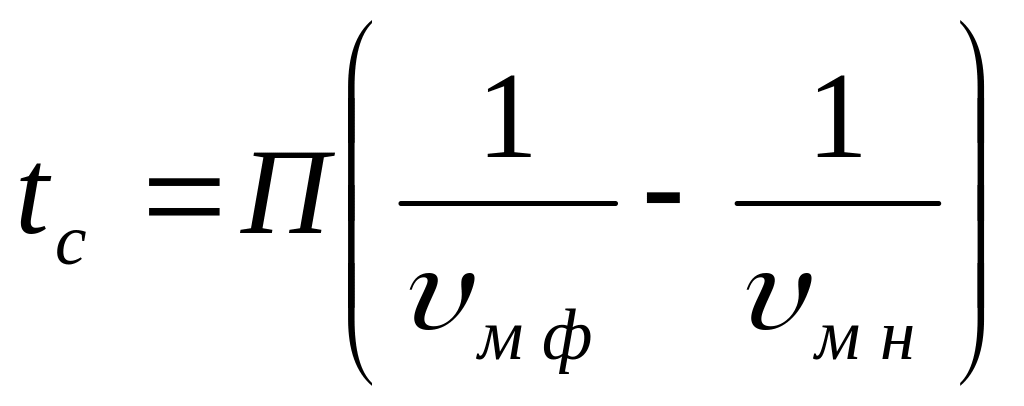

Потери времени из-за меньшей механической скорости по сравнению с нормативными показателями:

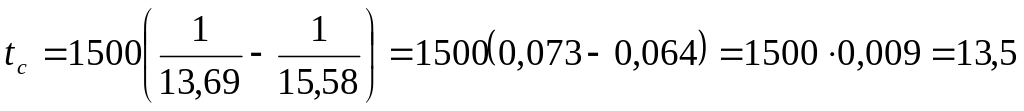

ч.

Потери времени из-за меньшей проходки на долото:

ч.

С целью выявления резервов увеличения коммерческой скорости бурения необходимо сделать расшифровку вспомогательных работ, простоев, аварийного времени. Выявить причины непроизводительного использования рабочего времени, составить план ОТМ по сокращению простоев, аварий, осложнений и по увеличению коммерческой скорости бурения.
