2.4 Назначение марок и типов ведущих машин.

Рассмотрим два альтернативных варианта:

- первый вариант ведущей машины: бульдозер ДЗ-18 (Д-493А), так как наиболее пригоден для высоты насыпи менее 1,5 м.

Таблица 2.2 - Технические характеристики бульдозера.

Наименование показателя

Марка бульдозера

ДЗ-18

(Д-493А)

Тип отвала

Поворотный

Длина отвала, м

3,97

Высота отвала, м

1

Управление

Гидравлическое

Мощность, кВт (л. с.)

79(108)

Марка трактора

Т-100

Масса бульдозерного оборудования, т

1,86

§Е2-1-22,(т. 1)

Состав работы:

  1. Приведение агрегата в рабочее положение.

  2. Разработка грунта с перемещением его и выгрузкой.

  3. Возвращение бульдозера в забой порожняком.

Расчет нормы времени при перемещении грунта из бокового резерва в насыпь бульдозером.

Среднее расстояние перемещения грунта из бокового резерва для бульдозера равно 20,43 м.

По трудности разработки грунт относится ко II группе, согласно ЕНиР. Сборник Е2. Земляные работы. Вып. 1 [12] нормы времени и расценки на 100 м3 грунта можно вычислить по формуле:

ч.

где - норма времени на 100 м3 грунта, ч.

Расчет сменопроизводительности бульдозера.

, (2.16)

где - сменопроизводительность машины, м3/см.;

- измеритель, = 100;

- продолжительность смены, ч., = 8,2 ч.;

- норма времени на 100 м3 грунта, ч., = 1,13107 ч.

м3/см.

Расчет количества ведущих машин.

, (2.17)

где - количество ведущих машин, шт.;

- минимальный темп работ, м3/см., = 9989,3912 м3/см.;

- сменопроизводительность машины, м3/см., = 724,977 м3/см.

шт.

= 14 шт.

где - фактическое количество машин, шт.

Расчет фактического темпа работ.

, (2.18)

где - фактический темп работ, м3/см.;

- фактическое количество машин, шт., = 14 шт.;

- сменопроизводительность машины, м3/см., = 724,977 м3/см.

м3/см.

, (2.19)

где - фактический период строительства, см.;

= - общий объем разработки грунта, тыс. м3,

≈ 339,6393 тыс. м3;

- фактический темп работ, м3/см., = 10149,958 м3/см.

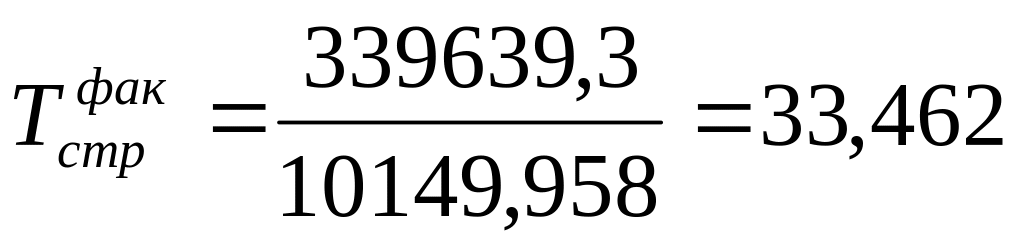

см.

где - фактическая скорость работ, м/см.;

- фактический темп работ, м3/см., = 10149,958 м3/см.;

- длина участкам линейных работ, м, = 11000 м;

= - общий объем разработки грунта, тыс. м3,

≈ 339,6393 тыс. м3.

м/см.

- второй вариант ведущей машины: бульдозер ДЗ-28, так как наиболее пригоден для данного вида грунта.

Таблица 2.3 - Техническая характеристика бульдозера.

Наименование показателя

Марка бульдозера

ДЗ-28

(Д-533)

Тип отвала

Поворотный

Длина отвала, м

3,94

Высота отвала, м

1

Управление

Гидравлическое

Мощность, кВт (л. с.)

118(160)

Марка трактора

Т-130

Масса бульдозерного оборудования, т

2,85

§Е2-1-21,(т. 1)

Состав работы:

  1. Приведение агрегата в рабочее положение.

  2. Разработка грунта с перемещением его и выгрузкой.

  3. Возвращение бульдозера в забой порожняком.

Расчет нормы времени при перемещении грунта из бокового резерва в насыпь бульдозером.

Среднее расстояние перемещения грунта из бокового резерва для скрепера равно 20,43 м.

По трудности разработки грунт относится ко II группе, согласно ЕНиР. Сборник Е2. Земляные работы. Вып. 1 [12] нормы времени и расценки на 100 м3 грунта можно вычислить по формуле:

ч.

где - норма времени на 100 м3 грунта, ч.

Расчет сменопроизводительности бульдозера.

, (2.21)

где - сменопроизводительность машины, м3/см.;

- измеритель, = 100;

- продолжительность смены, ч., = 8,2 ч.;

- норма времени на 100 м3 грунта, ч., = 0,75419 ч.

м3/см.

Расчет количества ведущих машин.

, (2.22)

где - количество ведущих машин, шт.;

- минимальный темп работ, м3/см., = 9989,3912 м3/см.;

- сменопроизводительность машины, м3/см., = 1087,259 м3/см.

шт.

= 10 шт.

где - фактическое количество машин, шт.

Расчет фактического темпа работ.

, (2.23)

где - фактический темп работ, м3/см.;

- фактическое количество машин, шт., = 10 шт.;

- сменопроизводительность машины, м3/см., = 1087,259 м3/см.

м3/см.

, (2.24)

где - фактический период строительства, см.;

= - общий объем разработки грунта, тыс. м3,

≈ 339,6393 тыс. м3;

- фактический темп работ, м3/см., = 10872,59 м3/см.

см.

Фактическая скорость работ.

, (2.25)

где - фактическая скорость работ, м/см.;

- фактический темп работ, м3/см., = 10872,59 м3/см.;

- длина участкам линейных работ, м, = 11000 м;

= - общий объем разработки грунта, тыс. м3,

≈ 339,6393 тыс. м3.

м/см.

Подсчет слоев основания для уплотнения.

Каток пневматический с уплотняющей способностью 0,3 м.

, (2.26)

где - количество слоев основания, шт.;

- средняя высота насыпи на участке линейных работ, м,

= 0,9 м;

- уплотняющая способность катка, м, = 0,3 м.

шт.

, (2.27)

где - объем грунта, тыс. м3;

- ширина насыпи по верху, м;

- ширина насыпи по низу, м;

- средняя высота насыпи на участке линейных работ, м,

= 0,9 м;

- длина участкам линейных работ, м, = 11000 м;

- коэффициент относительного уплотнения, = 0,91.

тыс. м3;

тыс. м3;

тыс. м3.

= 339,6393 тыс. м3.
