3.Технологический раздел
Подготовительный период
1.Ограждение участка
2.Расчистка территории
До начала работ необходимо удалить плодородный растительный слой и уложить в отвалы для дальнейшего использования его при рекультивации нарушенных сельскохозяйственных земель, а также при благоустройстве площадки. Снятие плодородного слоя производят в не мерзлом состоянии бульдозером.
3.Создание геодезической разбивочной основы
Производство земляных работ на строительной площадке разрешается только после выполнения геодезических работ по разбивке земляных сооружений и установки соответствующих разбивочных знаков.
4.Планировка площадки
Для планировки площадки на местности обозначают вершины квадратов, характерные промежуточные точки и проектные отметки планируемой площадки в вершинах квадратов и промежуточных точках. В вершинах квадратов устанавливают колышки по нивелиру, а в промежуточных точках – по визиркам.
5.Разбивка котлована
Разбивку котлованов для фундаментов зданий и сооружений производят по рабочим разбивочным чертежам. На разбивочный чертеж наносят отметки дна котлована. Все данные разбивочного чертежа переносят на обноску, состоящую из прочно закопанных в землю столбов и прибитых к ним досок на ребро. Столбы обноски устанавливают по теодолиту параллельно осям будущего здания по всему периметру. Откосы выемок и насыпей обозначают шаблонами, которые должны быть хорошо видны машинисту экскаватора.
6.Водоотвод

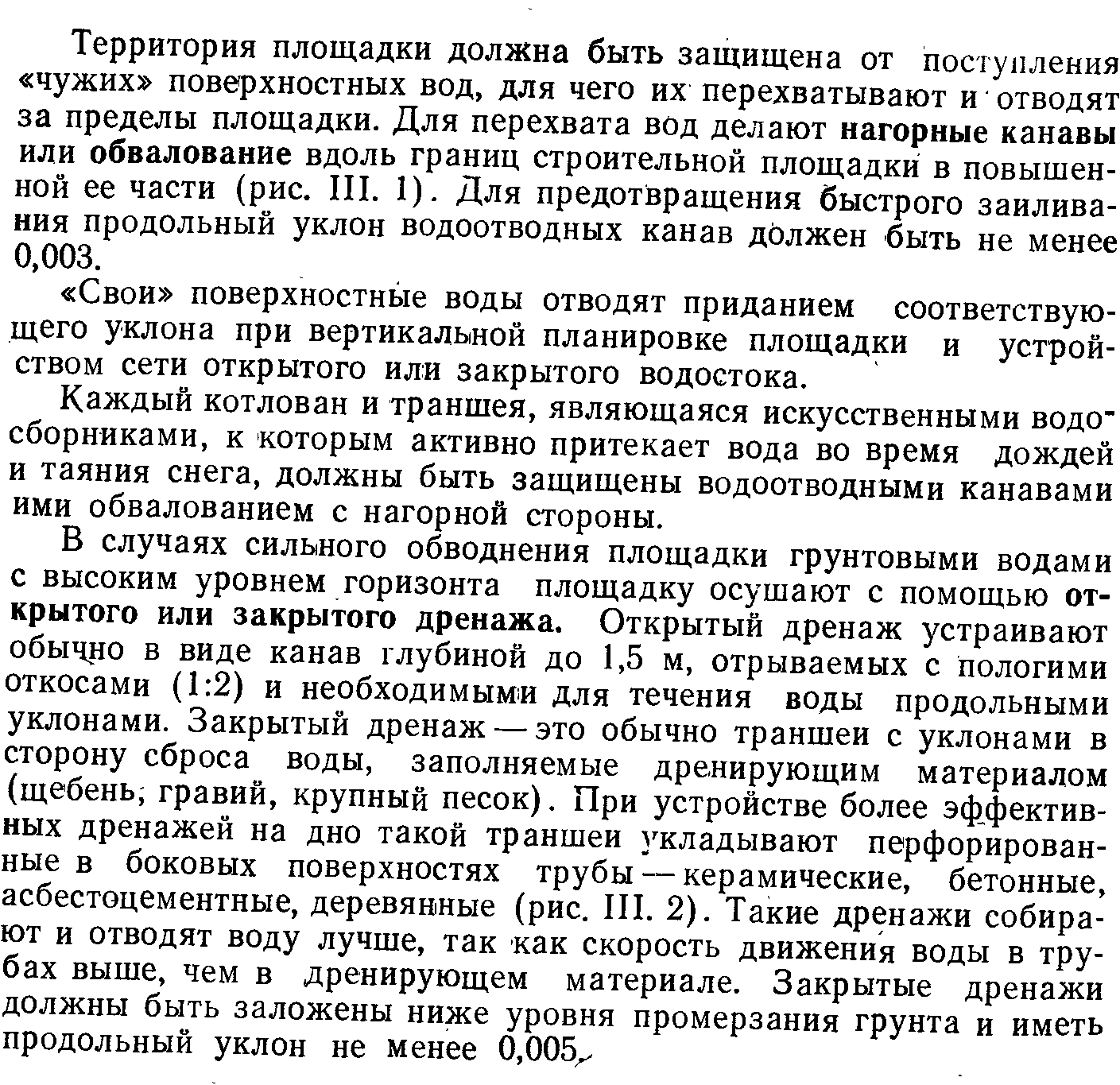

До начала производства земляных работ должна быть подготовлена площадка для стока поверхностных вод. Для этого выполняют постоянные и временные водоотводные устройства.
7.Устройство временных дорог.
Для транспортировки грунта следует максимально использовать существующую дорожную сеть.
8.Прокладка инженерных сетей
Производят перемещение мешающих инженерных сетей и прокладку временных. Линии связи и электропередачи, подземные коммуникации переносят под наблюдением соответствующих организаций.
9.Обеспечение нужд рабочих в бытовых, культурно-административных и других помещениях

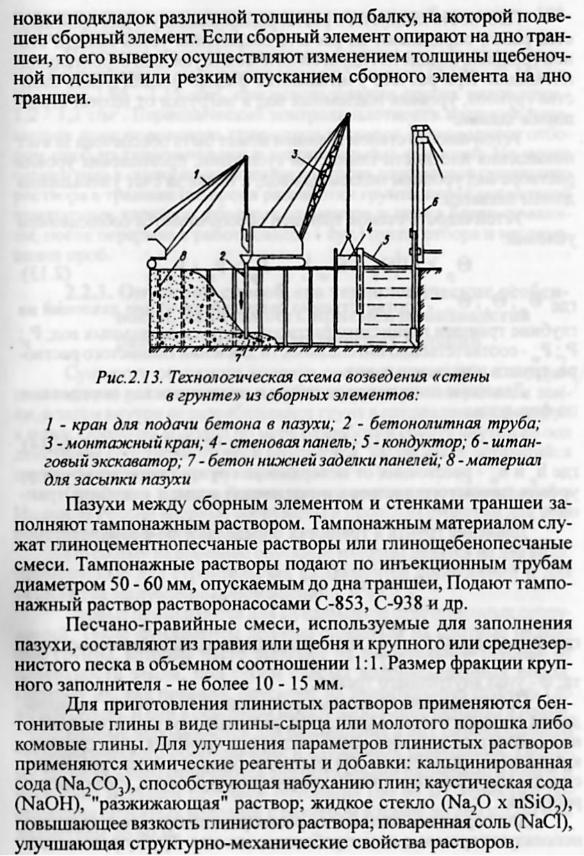

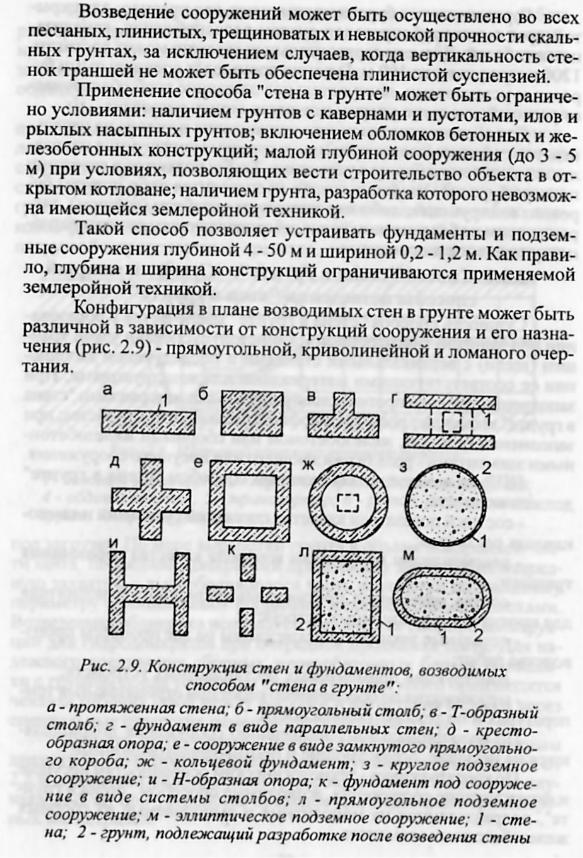

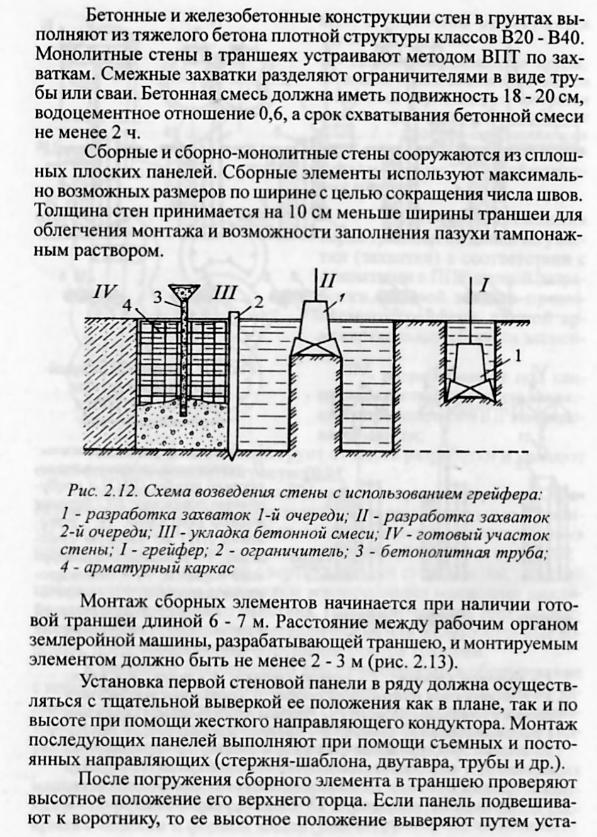

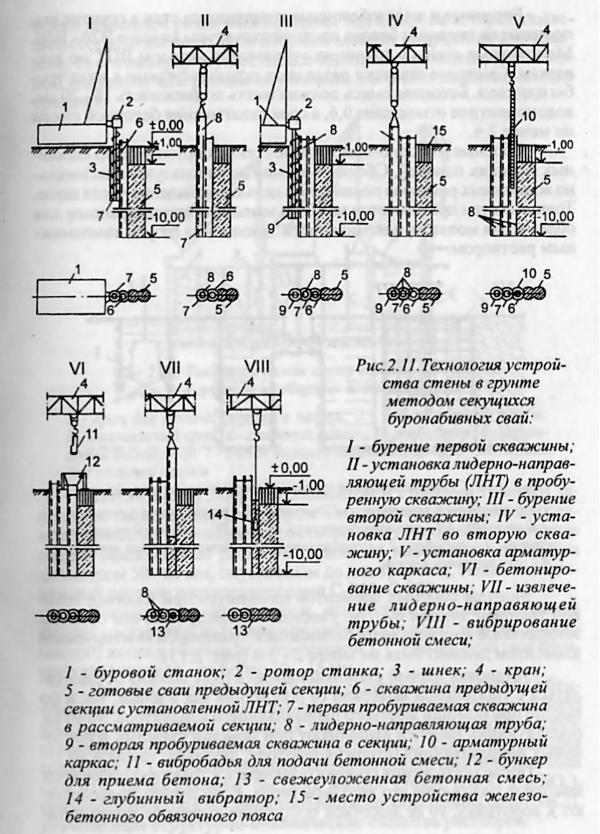

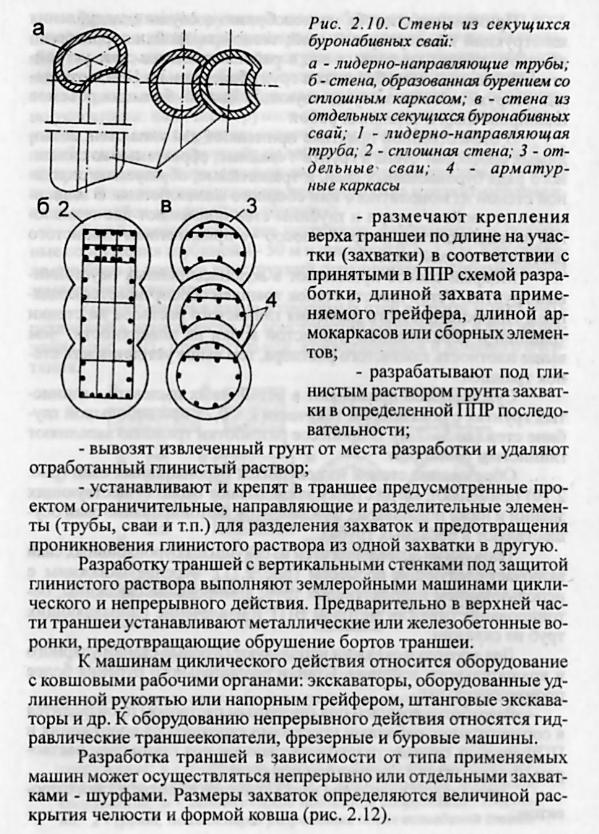

«Стена в грунте»
Красный, Бизяев - Технология возведения з. и с. с.65
Атаев «Технология строительного производства» стр.59
Земляные работы.
В зависимости от рельефа местности. Если грунт не скальный, то принимаем стандартную последовательность производства земляных работ: 1) срезка растительного слоя и укладка его в штабеля; 2) рытье траншей для дворовых коммуникаций и засыпка их с уплотнением грунта после укладки труб; 3) рытье котлована и траншеи для ввода и выпусков коммуникации; 4)подсыпка территории с уплотнением грунта; 5) засыпка пазух с уплотнением грунта злектротрамбовками.
Т.к. по заданию строительство ведется на склоне горы с уклоном 40° к горизонту, то для разработки скального грунта необходимы взрывные работы. Для этого используются взрывчатые материалы, к которым относятся взрывчатые вещества (ВВ) и средства взрывания (СВ).
Взрывчатые вещества - это химические соединения или смеси, способные с помощью средств взрывания изменять свое состояние с последующим образованием сильно сжатых газообразных продуктов и выделением энергии. По характеру воздействия ВВ бывают метательные, бризантные и промежуточные. Метательные ВВ характеризуются незначительной скоростью взрывчатого разложения (400-2000 м/с), при взрыве они дают медленное образование газов с постепенным нарастанием давления, которое раскалывает окружающую породу на куски и отбрасывает в стороны. Строители в качестве метательных ВВ применяют дымный и бездымный порох. Бризантные ВВ (динамит, тол) характеризуются высокой скоростью взрывчатого разложения (2000-8500 м/с) и способностью дробить породу без ее разброса. Промежуточные ВВ - аммонит, динамон, оксиликвит - обладают как свойствами метательных, так и бризантных ВВ.
Перечисленные ВВ называют основными, так как их закладывают в качестве зарядов, заранее рассчитанных по массе и форме размещения зарядной полости. Чтобы произошел взрыв основных ВВ, необходим начальный импульс - внешнее воздействие некоторого количества энергии взрыва. Для этого служат инициирующие взрывчатые вещества - детонаторы, которые подразделяются на первичные и вторичные. Первичные инициирующие ВВ (гремучая ртуть, азид свинца, тринитрорезорцинат свинца) легко взрываются от огнепроводного шнура или электровоспламенителя. Вторичные инициирующие ВВ (тетрил, гексоген) взрываются, как правило, от воздействия первичных.
В зависимости от средств для начального разложения ВВ (пламени, искры, удара) различают три основных способа взрывания: огневой, электрический и при помощи детонирующего шнура. Пламя, искра или удар передаются ВВ через средства взрывания, к которым относятся капсюль-детонатор, электродетонатор, огнепроводный и детонирующий шнуры, средства зажигания, а также источники и проводники электрического тока.
Электрический способ.
При электрическом способе в качестве средств взрывания используют электродетонаторы, электропроводные шнуры и источники тока. Электродетонатор состоит из смонтированных в одной гильзе капсюля-детонатора и электровоспламенителя. Электровоспламенитель состоит из мостика накаливания и капли воспламеняющегося состава. При прохождении электрического тока мостик накаливается и воспламеняет капельную головку, что вызывает взрыв первичного инициатора, от него — взрыв вторичного инициатора, а затем и взрыв основного заряда ВВ.
Есть электродетонаторы мгновенного и замедленного действия. Источник тока (электрическая сеть или взрывные машинки, аккумуляторы, гальванические элементы и др.) соединяется с электродетонаторами последовательным, параллельным, пучковым или параллельно-последовательным способами. Более экономично последовательное соединение, но оно наименее надежно, так как при неисправности мостика накаливания одного электродетонатора сеть разрывается.
По действию на окружающую среду (взрываемую породу) различают заряды выброса, рыхления и камуфлеты. Все эти виды зарядов на практике называют горными. Для дробления скальной породы производим взрывание на рыхление методом котловых зарядов, который заключается во взрыве сосредоточенных зарядов, размещаемых в котлах, образованных простреливанием шпуров или скважин. Этот метод резко увеличивает объем породы, разрушаемой взрывом заряда, и снижает расход буровых работ по сравнению с методом шпуровых и скважинных зарядов. Также можно методом камерных зарядов, при котором рыхление породы производится взрывом сосредоточенных зарядов большой массы, помещаемых в специальные горные выработки - камеры. Для размещения камерных зарядов во взрываемом массиве проходят вертикальные шурфы или горизонтальные штольни.
Метод применяют для обрушения значительных массивов породы и образования котлованов, траншей или устройства насыпей, дамб, выемок и других инженерных сооружений взрывом на выброс.
Для массового обрушения породы при высоте уступа до 8 м применяют шурфы, выше 8 м - штольни. Метод используется с двух- или трехрядным расположением камер.
При разработке котлованов, траншей, выемок и др. рыхлением породы с одновременным выбросом в зависимости от их поперечного профиля и ширины избирают одно-, двух- или трехрядное расположение зарядов. Чтобы произвести направленный выброс грунта в одну сторону, необходимо, по меньшей мере, двухрядное расположение зарядов. Взрыв начинается с зарядов со стороны направленного выброса, а через 2-4 с выполняют взрыв зарядов другого ряда. При этом грунт, поднятый при взрыве первого ряда, перемещается в сторону выброса энергией взрыва второго ряда.*
лекции по ТСП
После взрывных работ и удаления скального грунта необходимо произвести подсыпку для устройства фундаментов и подсыпку под монтажный кран (т.к. у нас склон горы). Подсыпка может быть в виде шлака, фракция 100мм и более (или щебень).
Земляные работы выполняют механизированным способом.
Марки машин см. Хамзин, стр. 138-144, 191-198.
Разработка котлована экскаватором, оборудованного обратной лопатой, драглайном или грейфером.

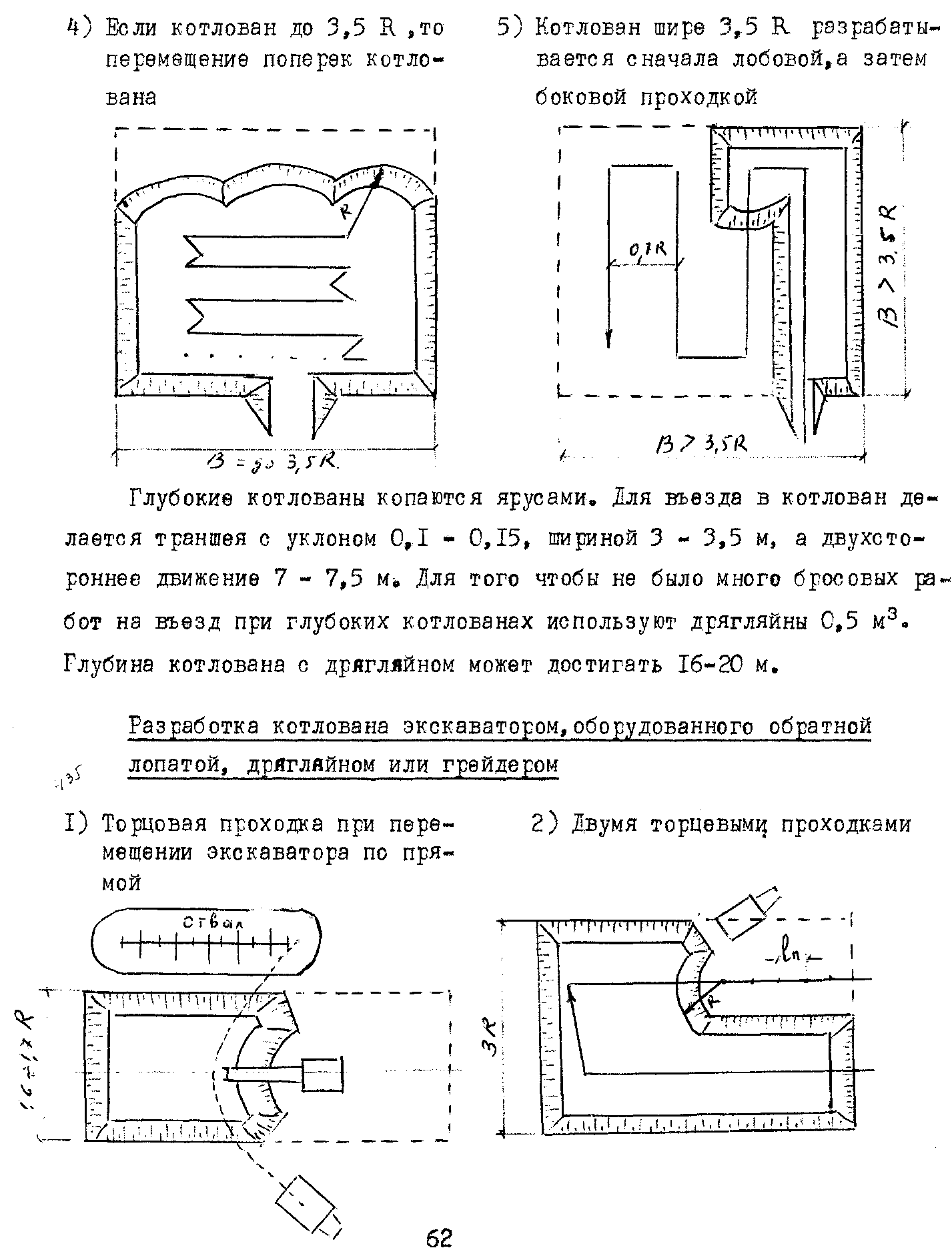

1. Торцевая проходка при перемещении экскаватора по прямой с выгрузкой в отвал или транспорт. B = 1.6 – 1.7 R.
2. B ≤ 3 R. Двумя торцевыми проходками.
3. B ≤ 3.5 R. Зигзагообразное перемещение экскаватора.

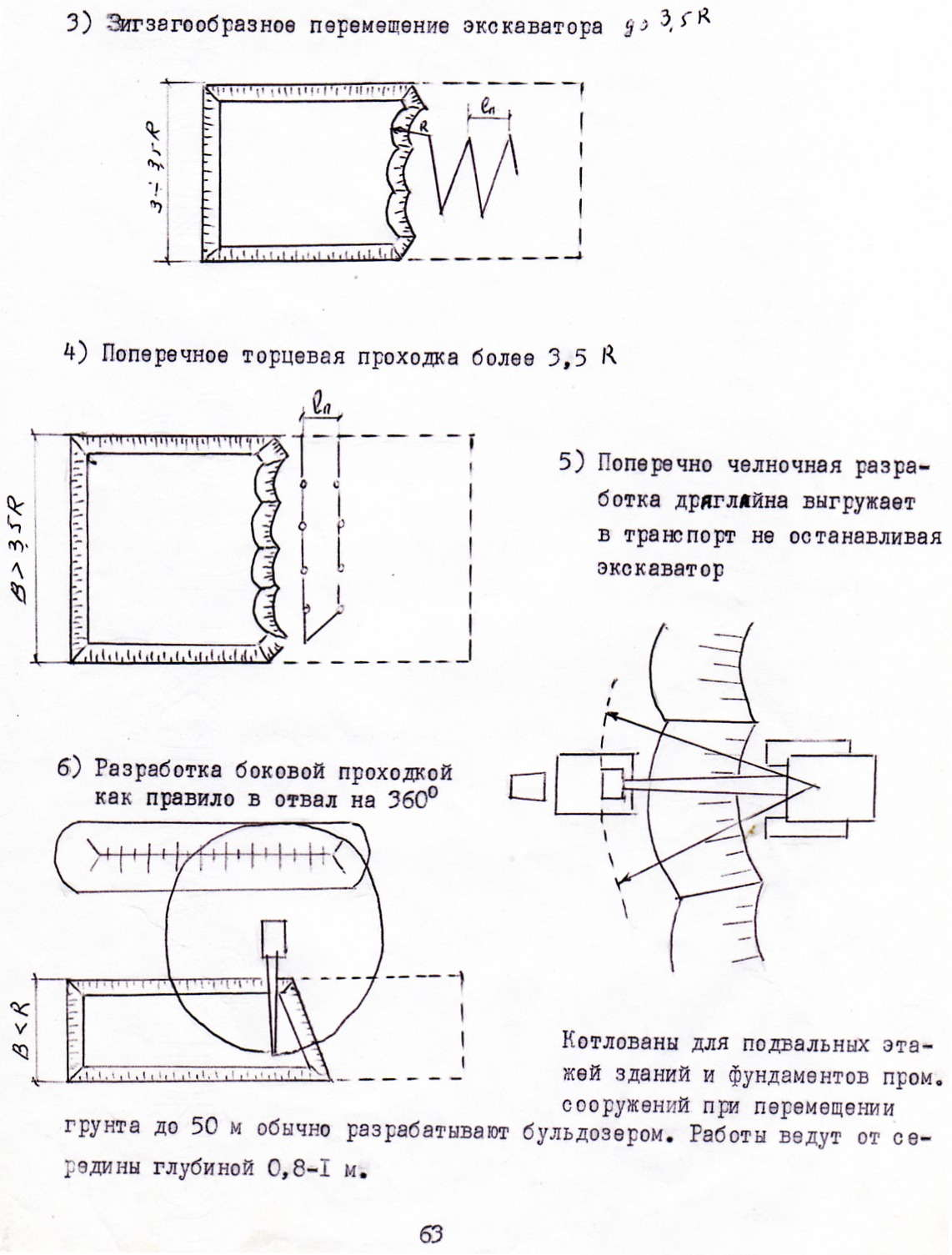

4. Поперечно-торцевая проходка при B > 3.5 R.
5. Поперечно-челночная разработка драглайна, с выгрузкой в транспорт не останавливая экскаватор.
Котлованы для подвальных этажей зданий и фундаментов промышленных сооружений при перемещении грунта до 50 м обычно разрабатывают бульдозером. Работы ведут от середины глубиной 0,8 – 1 м.
Срезку откосов, а также планировку дна котлована следует механизировать.
При разработке котлована, экскаватор не добирает до проектной отметки:
обратная лопата - 0,2 м,
драглайн - 0,3 м.
Дно котлована зачищают бульдозером, малые котлованы стругом- планировщиком, или экскаватором-планировщиком.
Обратную засыпку пазух между стенками подвала и откосами котлована выполняют после устройства перекрытия над подвалом и гидроизоляции фундаментов. Засыпка, согласно требованиям СНиП, должна производится слоями толщиной 20 – 30 см с последующим уплотнением пневматическими или электрическими трамбовками. (На практике, к сожалению, это требование практически не выполняется).
