- •1. Задание к выполнению курсового проекта.
- •2. Основные технологические характеристики разрабатываемого грунта
- •3. Состав комплексного процесса работ нулевого цикла.
- •3.1. Технологическая последовательность.
- •3.2.Определение объемов земляных работ
- •3.2.2. Подсчет объёма недобора грунта.
- •3.2.3. Компоновка конструктивной части фундамента.
- •3.2.4. Подсчет объема грунта для обратной засыпки.
- •3.3. Выбор способа комплексного механизированного процесса.
- •3.3.1. Технико-экономическое обоснование выбора землеройных машин.
- •3.3.2. Трудоемкость производства земляных работ.
- •3.4. Определение сметной себестоимости разработки и перемещения грунта.
- •3.4.1. Определение годовых расходов на амортизационные отчисления и капитальный ремонт.
- •3.4.2. Определение производственной себестоимости машино-смен.
- •3.4.3. Себестоимость разработки 100 м3 грунта.
- •3.5.Технология и организация комплексно-механизированных работ по разработке котлована.
- •Расчет производительности ведущих машин.
- •3.5.2. Подбор кранов и монтажных приспособлений.
- •3.6. Монтаж конструкций цокольного этажа.
- •3.7. Составление калькуляции трудовых затрат и календарного плана на комплекс работ нулевого цикла.
- •4. Основные положения по технике безопасности
- •Монтажные работы на строительстве зданий и сооружений из крупноразмерных элементов и конструкций
- •5. Контроль качества
- •Уплотнение грунта:
- •6. Технология монтажа ленточных фундаментов.
- •7. Литература
3.3.1. Технико-экономическое обоснование выбора землеройных машин.
Предварительное технико-экономическое сравнение двух вариантов комплекта механизированной разработки грунта производится по четырем основным показателям:
– трудоемкость
разработки грунта
(чел.-см/100
);
– себестоимость разработки единицы грунта Се (руб./100 );
– потребное число Машино-смен Nсм;
– приведенные удельные затраты Пуд (руб.).
По приложению 3 методических указаний принимаем следующий комплект машин: разработка грунта экскаватором - ведущая машина, с транспортировкой грунта автосамосвалами. Автосамосвалы принимаем по расчету. Для разравнивания грунта на месте отвала используем бульдозер.
Так как продолжительность работ задана, то для сравнения вариантов воспользуемся потребным числом машино-смен землеройных машин.

Определим поток грунта в смену по формуле:

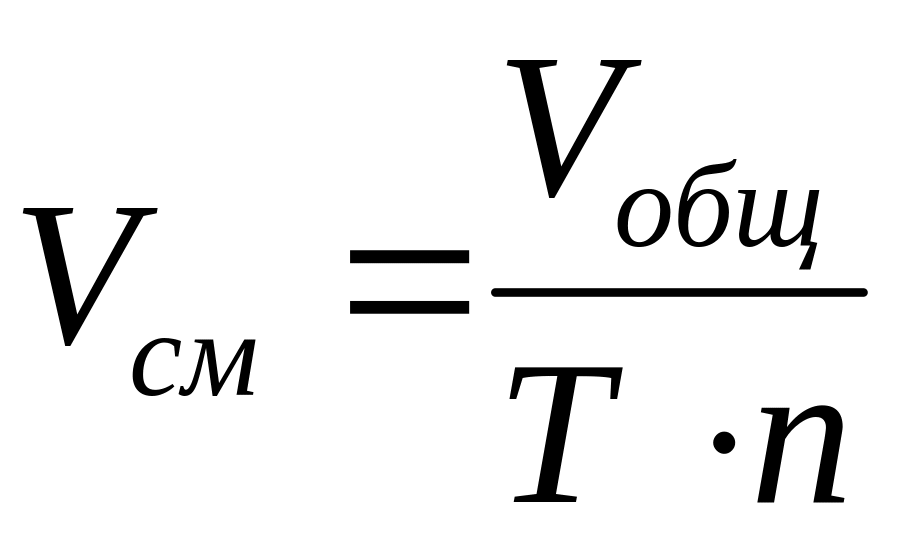

,где
-общий

объем земляных работ, выполняемый
машинами;
Т - продолжительность работ; n - количество смен в сутки;
;
3.3.2. Трудоемкость производства земляных работ.
Исходя из конкретных условий земляных работ выбираем 2 комплекта земляных машин:
Экскаватор Э-651(емкость ковша 0,65м3),
бульдозер ДЗ-17 (на базе трактора Т100).
Экскаватор ЭО-4121 (емкость ковша 0,65 м3),
бульдозер ДЗ-42 (на базе трактора ДТ-75).
Общая трудоемкость определятся по формуле:
,
чел.-см/100 м3,
где
– трудоемкость комплексно-механизированных
работ, ч-см;
– объем работ,
выполняемых машинами и вручную, м3.
– трудоемкость
механизированных работ:
,

чел.-см,
где
– число машинистов, обслуживающих
комплект машин;
– суммарная
эксплутационная производительность
машин.
По параграфу ЕНиР Е2-1-11 находим нормы времени для разработки грунта в котловане на 100 м3:
экскаватором Э-651 составляет:
на вымет
маш.-см.,
на транспортные
средства
маш.-см..
экскаватором ЭО-4321 составляет:
на вымет
маш.-см.,
на транспортные
средства
маш.-см.;

Определим потребное количество машино-смен на весь объем по формуле:
где
- объем грунта для обратной засыпки;
-
объем грунта, который разрабатывается
с погрузкой в транспортные средства
(
=
).
Для экскаватора Э-651:

Для экскаватора ЭО-4121:
Определим производительность бульдозера:
По ЕНиР Е2-1-22 для бульдозера ДЗ-17 на базе трактора Т100 норма времени составит:
;
для бульдозера ДЗ-42 на базе трактора ДТ-75 норма времени составит:
.
Определим потребное количество машино-смен на весь объем по формуле:
,
где
- объем грунта, перемещаемого бульдозером
(
).
Для бульдозера ДЗ-17 на базе трактора Т 100:
Для бульдозера ДЗ-42 на базе трактора ДТ-75:
Трудоемкость производства земляных работ, выполняемых ручным способом, по ЕНиР Е2-1-47 определяется по формуле:

где
- норма времени на
1 м3
выровненной поверхности грунта;
;
Определим сменную эксплуатационную производительность механизмов:
Для экскаватора Э-651:
Для экскаватора ЭО-4121:
Для бульдозера ДЗ-17 на базе трактора Т100:
Для бульдозера ДЗ-42 на базе трактора ДТ-75:
.
Таблица 3.Технические данные комплектов землеройных машин.
№ п/п |
Наименование машины |
Количество машин |
Производительность, по ЕНиР 100м3/смену |
Стоимость машино-смены, руб. |
Оптовая цена, руб. |
1 |
Экскаватор Э-651 |
1 |
2,22 |
|
- |
2 |
Бульдозер ДЗ-17 на базе трактора Т 100 |
1 |
11,4 |
|
- |
3 |
Экскаватор ЭО-4121 |
1 |
2,16 |
|
- |
4 |
Бульдозер ДЗ-42 на базе трактора ДТ-42 |
1 |
6,15 |
|
- |
Число машинистов
для обоих вариантов на каждом механизме
,
тогда

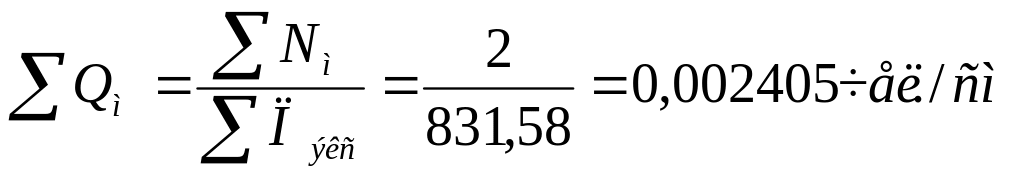

суммарная производительность составит:
Для 1 варианта:
.
Для 2 варианта:
.

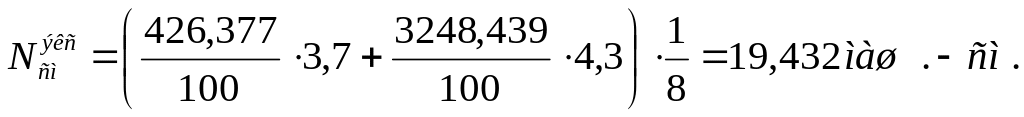

Трудоемкость комплекса механизированных работ человеко-смен составит: Для 1 варианта:
.
Для 2 варианта:
.
Тогда общая трудоемкость производства земляных работ составит:
Для 1 варианта:
.
Для 2 варианта:
.
