Организация работы подземного транспорта и подъемов на шахтах

Задача 6. Рассчитать, выбрать и построить график организации движения локомотивного магистрального транспорта.

Производительность локомотивного транспорта по магистральным выработкам определяется суммарной среднечасовой производительностью участков с учетом коэффициента неравномерности 1,5, а при наличии аккумулирующих емкостей на по­грузочных пунктах - в соответствии с расчетом, но не менее 1,25.

На угольных шахтах наличие рабочих электровозов определяется расчетным путем. Инвентарное число равно сумме рабо­чих и резервных электровозов (по типам); на каждые шесть рабочих электровозов принимают один резервный с округлением до большего целого. Число секций бункера-поезда и вагонеток определяют с учетом 10 %, находящихся в ремонте.

Для подземных рудников число локомотивов и вагонов для каждого горизонта определяется с коэффициентом резерва 1,1.

Организация работы электровозного транспорта предусматри­вает: движение электровозов по заранее составленным графи­кам, целесообразную расстановку вагонного парка, максималь­ное сокращение простоев и продолжительности маневровых опе­раций в начальных, конечных и промежуточных пунктах дви­жения, оперативное управление и регулирование отклонений от графиков движения.

Для расчета графиков движения в первую очередь определяют продолжительность одного рейса (мин) для каждого маршрута:

,

где - протяженность маршрута от пункта погрузки до околоствольного двора, м; и - средние скорости движения электровоза с груженым и порожним составом, м/с; , и - продолжительность маневров соответственно при погрузке и разгрузке состава, а также время ожидания на разминовках, мин.

Продолжительность маневров в пунктах погрузки и разгрузки определяется по данным хронометража или расчетным путем. При маневрах разрешается движение электровоза в хво­сте состава на участке протяжением не более 300 м со скоро­стью не более 2 м/с. Скорость движения электровоза в голове состава лимитируется длиной тормозного пути, установленного Правилами безопасности.

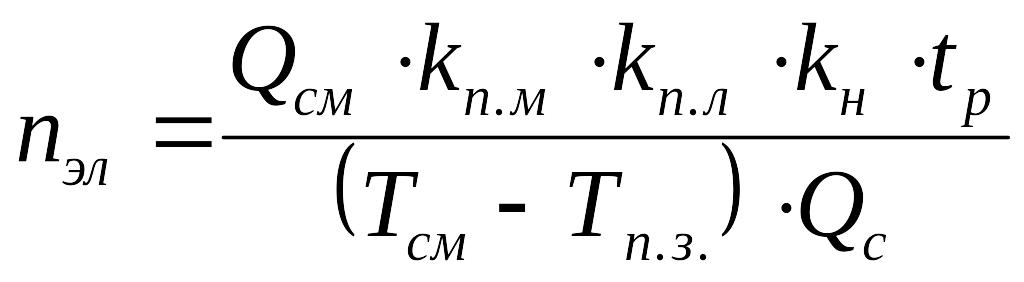

Зная грузопоток на маршруте и грузоподъемность состава, определяемую в соответствии с техническими характеристиками электровоза и вагонеток с учетом руководящего уклона рель­сового пути, можно определить число электровозов, необходи­мых для обслуживания данного маршрута:

,

где - сменный плановый грузопоток полезного ископаемого на данном маршруте, т; - коэффициент, учитывающий перевозку материалов и оборудования, породы; = ; - коэффициент, учитывающий перевозку людей; = ; - коэффициент неравномерности движения; - длительность смены, мин; - длительность подготовительно-заключительных операций, мин; - грузоподъемность состава, т.

Интервал подачи состава с порожними вагонетками к пункту погрузки на маршруте в смену должен соответствовать времени погрузки состава. Графики движения на маршруте строят в прямоугольных координатах. На оси ординат откладывают протяженность маршрута, а на оси абсцисс - время работы в смену.

При обслуживании маршрута одним электровозом наиболее простой вид графика. Горизонтальные уча­стки графика соответствуют времени маневров у пунктов по­грузки и разгрузки.

При движении двух и более электровозов по однопутевой выработке используют графики со скрещением, или с передачей груза на разминовке. Организация работы электровозов в двухпутевой выработке предусмат­ривает движение их по маршруту один за другим. Все графики движе­ния электровозов по от­дельным маршрутам око­лоствольного двора объе­диняют в сводный общешахтный график движе­ния электровозов, увя­занный с работой около­ствольного двора и подъемов.

Организация работы подземного транспорта должна учитывать рабо­ты в околоствольных - дворах на откаточном и вентиляционном горизон­тах. Здесь производят работы по приему и вы­даче полезного ископае­мого и породы на по­верхность, приему мате­риалов и оборудования, доставляемого в шахту с поверхности. В около­ствольных дворах размещаются также камеры различного технологического назначения.

Рассчитаем график организации движения локомотивного магистрального транспорта для условий участка №1 шахты «Новая». =1900 м; =2,7 м/с; =3,0 м/с; = 40 мин; = 35 мин; = 0 (тип выработки – двухпутевая); = 360 т/см; = 420 мин; = 30 мин; = 65 т.

= мин

Число электровозов, необходи­мых для обслуживания данного маршрута составит:

=

График организации движения представлен на рис. 12.

Варианты заданий см. в ПРИЛОЖЕНИИ 6
