- •Содержание курса «Организация производства на предприятиях отрасли»
- •Тема 1. Введение. Сущность, особенности и принципы производственного процесса.
- •Тема 2. Организация производственного процесса в пространстве и во времени.
- •Контрольные вопросы:
- •Тема 3. Организация производства в очистных забоях при подземной разработке пластовых месторождений полезных ископаемых.
- •Контрольные вопросы:
- •Тема 4. Организация производства в очистном забое (блоке) при подземной разработке рудных месторождений.
- •Контрольные вопросы:
- •Тема 5. Организация производства на добычных и вскрышных уступах карьера.
- •Контрольные вопросы:
- •Тема 6. Организация проходки подготовительных и нарезных выработок.
- •Контрольные вопросы:
- •Тема 7. Организация работы подземного транспорта и подъемов на шахтах.
- •Контрольные вопросы:
- •Тема 8. Организация работы транспорта в карьере.
- •Контрольные вопросы:
- •Тема 9. Организация работ по поддержанию горных выработок.
- •Контрольные вопросы:
- •Тема 10. Организация энергомеханического хозяйства горного предприятия, ремонта оборудования, службы вентиляции водоотлива.
- •Контрольные вопросы:
- •Тема 11. Организация работы технологического комплекса на поверхности.
- •Контрольные вопросы:
- •Тема 12. Организация производства по обогащению полезных ископаемых.
- •Контрольные вопросы:
- •Тема 13. Организация контроля и управления качеством продукции.
- •Контрольные вопросы:
- •Контрольная работа
- •Организация производственного процесса в пространстве и во времени.
- •Организация проходки подготовительных и нарезных выработок
- •Организация производства на добычных и вскрышных уступах карьера
- •Организация работы подземного транспорта и подъемов на шахтах
- •Организация работы транспорта в карьере
- •Организация работы автомобильного транспорта в карьере
- •Организация работы железнодорожного транспорта в карьере
- •Организация энергомеханического хозяйства горного предприятия
- •Рекомендуемая литература
- •Содержание
Организация производства на добычных и вскрышных уступах карьера
Задача 5. Рассчитать и построить график организации работ при открытой разработке месторождения. Планирование организации горных работ при открытой разработке горизонтальных месторождений основывается на законах динамичности рабочих забоев и соразмерного развития горных работ на смежных рабочих уступах.
В зависимости от горно-геологических условий рабочая зона может включать от одного до нескольких рабочих уступов. Вскрышные породы доставляют в отвал либо непосредственно вскрышными экскаваторами, либо специальным транспортом.
В связи с тем, что исходные данные являются величинами вероятностными, необходимо перед принятием решения по отдельным показателям тщательно оценивать их достоверность и принимаемый уровень риска.
Процесс работы рассмотрим на примере одного из месторождений фосфоритов в Прибалтийском районе. Вскрышные породы представлены двумя слоями: сверху нескальные мягкие, а внизу скальные (известняки). Руда нескальная.

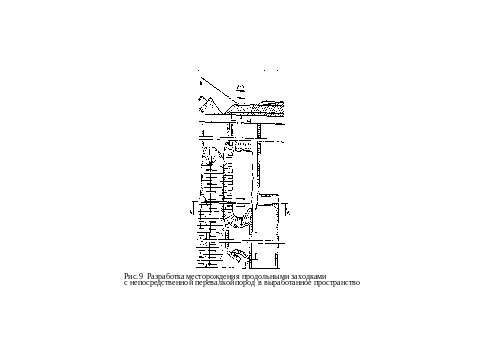

Месторождение разрабатывают продольными заходками с непосредственной перевалкой пород в выработанное пространство (рис.9). Предварительно ведутся буровзрывные работы для дробления скальных вскрышных пород.
С отставанием от буровых работ не менее чем на 150 м движется драглайн ЭШ-15/90, отрабатывающий два подуступа. На верхнем он вынимает мягкие породы, а на нижнем - предварительно взорванные скальные породы; и те, и другие складирует в отвал.
Вслед за вскрышным движется добычной экскаватор ЭКГ-4,6, который вынимает фосфоритную руду и грузит ее в самосвалы.
Рассмотрим организацию работ на примере южного крыла карьера № 5 производственного объединения «Фосфорит».
Вскрышной экскаватор ЭШ-15/90 работает на мягких и скальных породах. Его производительность зависит от соотношения объемов этих пород, так как на скальных породах производительность несколько ниже.
Для
определения производительности
экскаватора
(м3/смену)

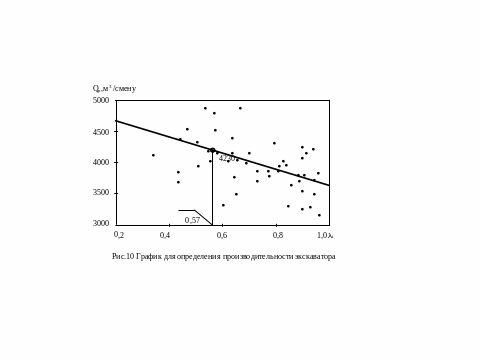

были проанализированы данные по двум
экскаваторам за два года (рис.10)
и на основе статистического анализа было получено уравнение:
=
4965·(1
-0,26
)

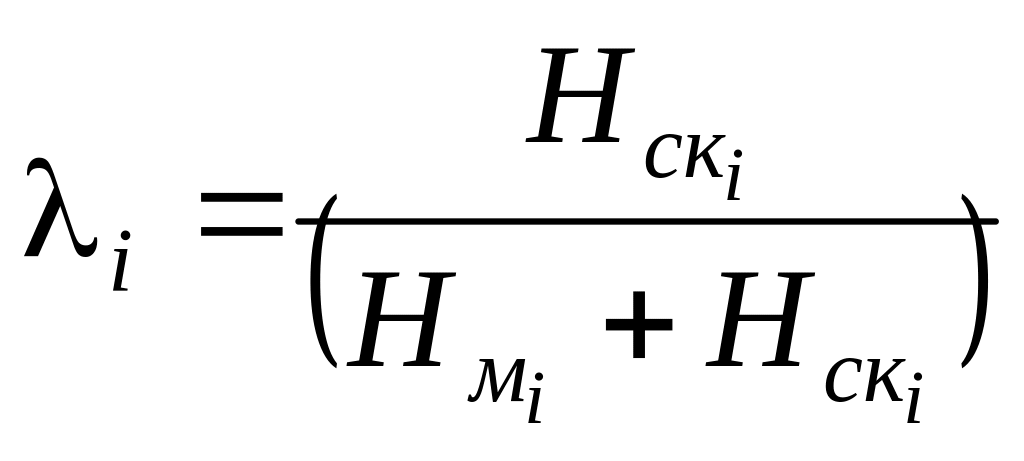

где
— доля скальной вскрыши на

-ой
заходке экскаватора:
здесь

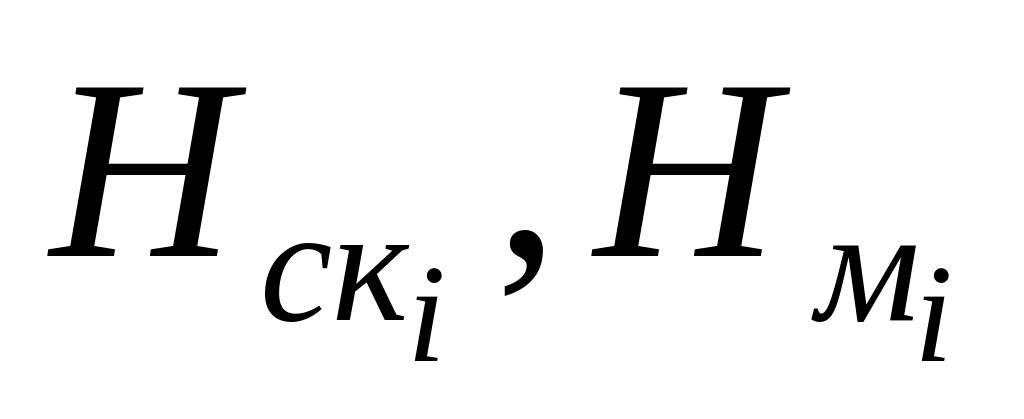

- мощность соответственно скальной и
мягкой вскрыши, м.
В
нашем случае при
=
7,7 м и
=10,1
м,
=
0,57.
Расчетная производительность экскаватора (рис.):
=
4965(1-0,26·0,57)
= 4230 м3/смену.

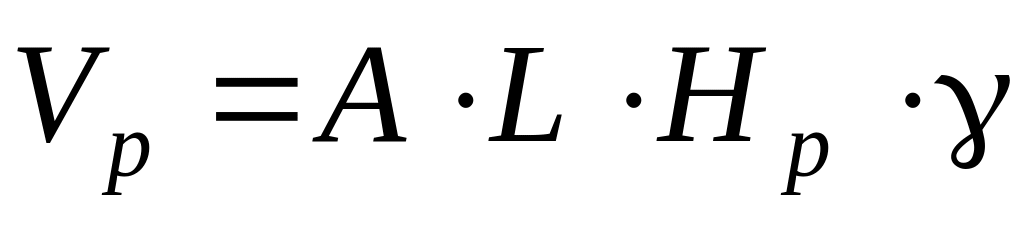

Объем породы, добываемой с одной вскрышной заходки, определяем по формуле:
При
ширине заходки
=40
м и длине фронта работ
=
1300 м
Время отработки драглайном одной заходки

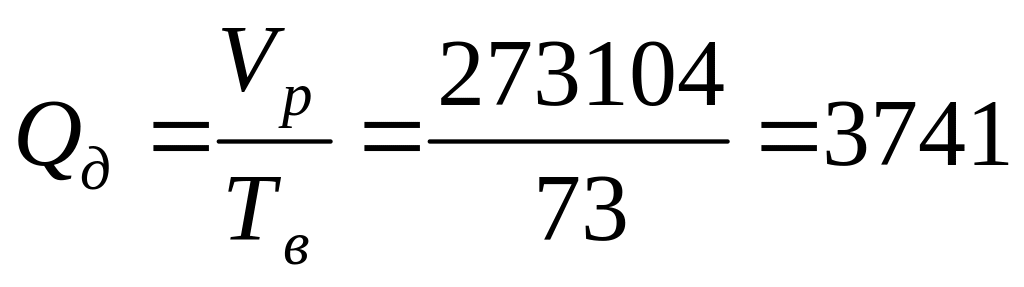

смен

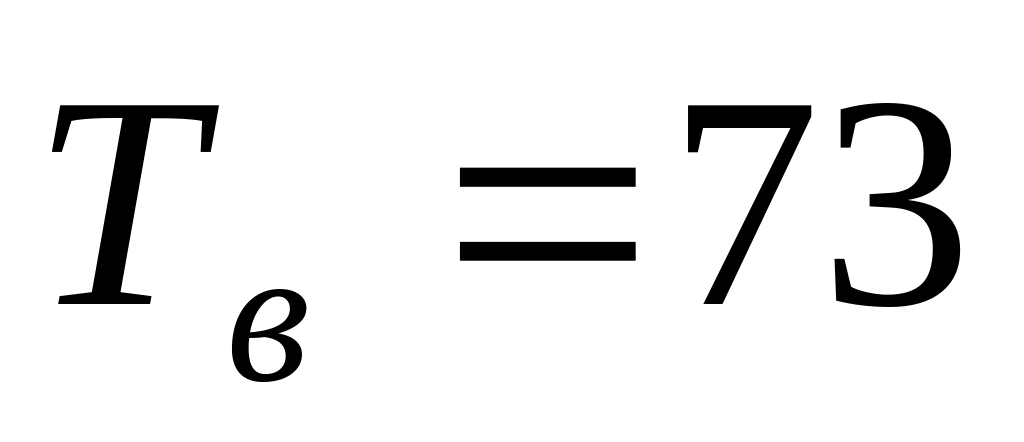

=73 сут.

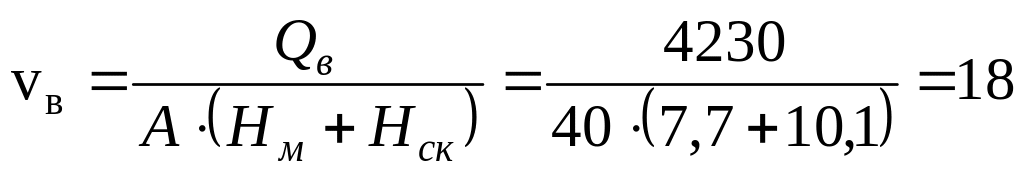

Скорость подвигания вскрышного забоя
м/сутки
Принимаем,
что блоки, где ведутся буровзрывные

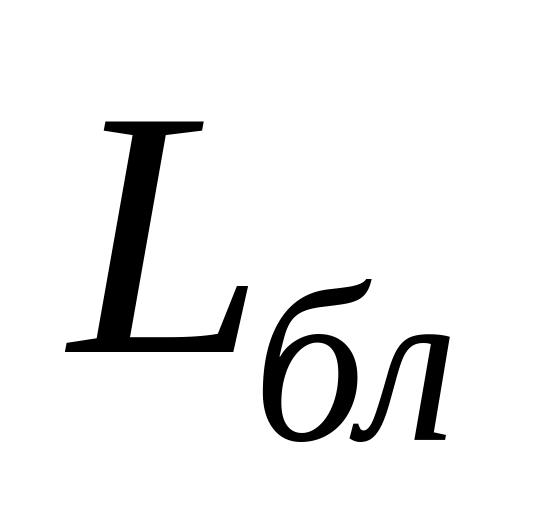

работы, имеют длину по фронту
=120
м. Тогда время, за которое вскрышной
экскаватор пройдет эту длину, составит

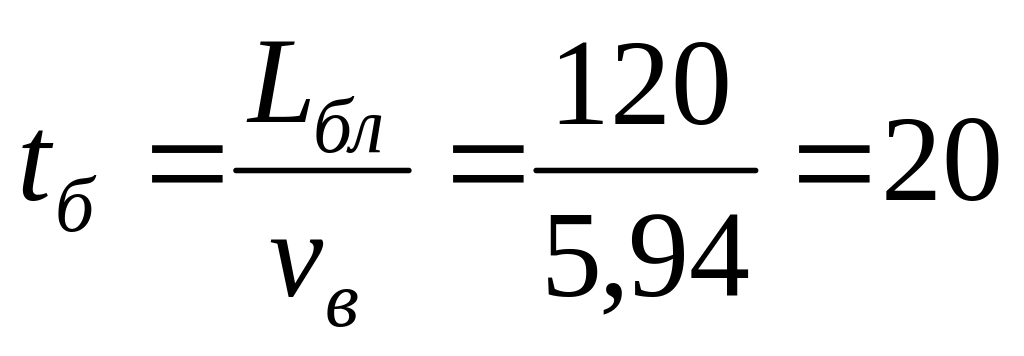

смен
За это время нужно обурить и взорвать скальную породу на участке блока.
Объем скальных пород в заходке
м3

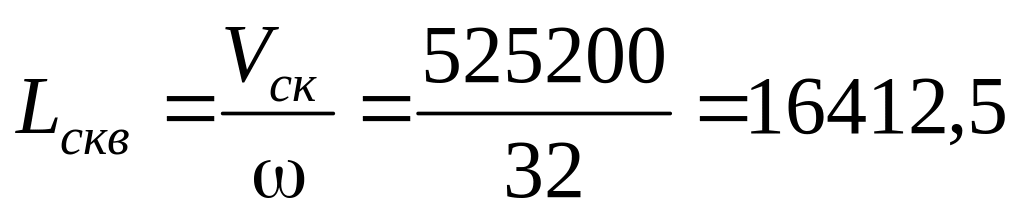

Требуемая длина взрывных скважин
м
где
- выход горной массы с 1 м скважины, м3;
м3/м3.
Если
производительность бурового станка
СБШ-200
=168
м/смену и станки работают две смены в
сутки, то потребное число станков,
которые могут обурить все скважины в
заходке за
сут:
станка
Принимаем один станок
Объем руды в одной заходке
где
-
мощность рудного пласта, м;
=2,6
м;
-
плотность руды, т/м3;
=2,02
т/м3.
40·1300·2,6·2,02=273104
т
Возможная производительность добычного экскаватора
т/сут.

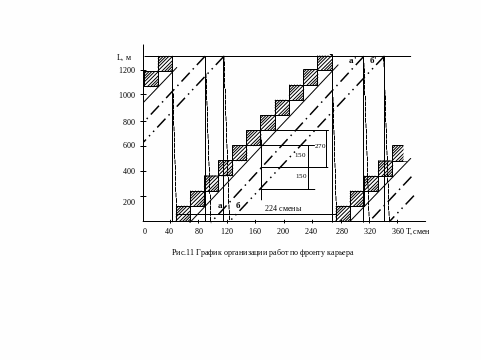

Строим
график организации горных работ
.
Работы по обуриванию блоков и взрыванию
показаны заштрихованными прямоугольниками
рис.11.
Движение
вскрышного экскаватора с отставанием
от буровзрывных работ на 150 м показано
прямой
,
а добычного с отставанием от вскрышного
на 150 м прямой
.
Перегоны экскаваторов показаны штриховыми
линиями (время на перегон 6 смен). Общая
продолжительность цикла отработки
одной заходки
составляет 224 смены.

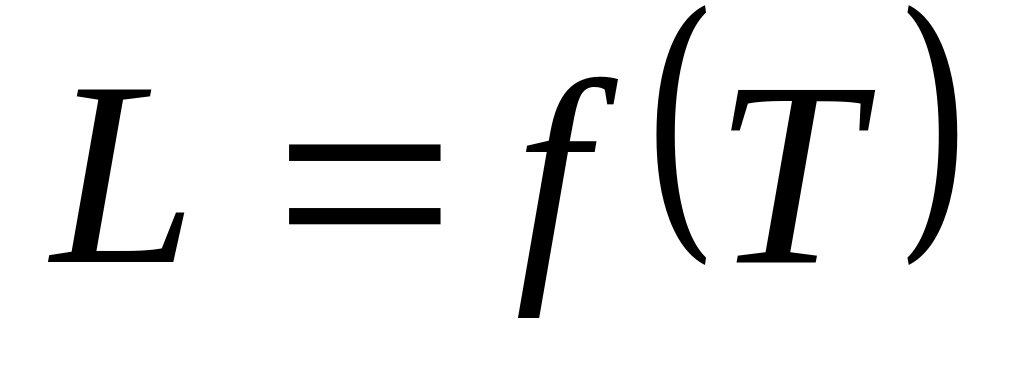

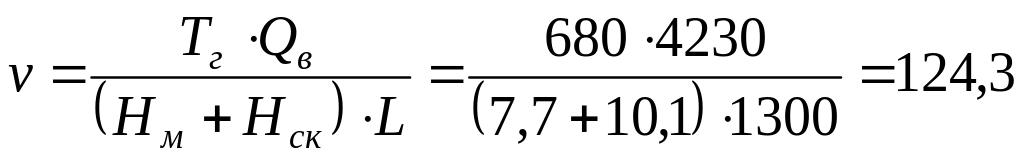

Скорость перемещения фронта работ определяем по формуле:

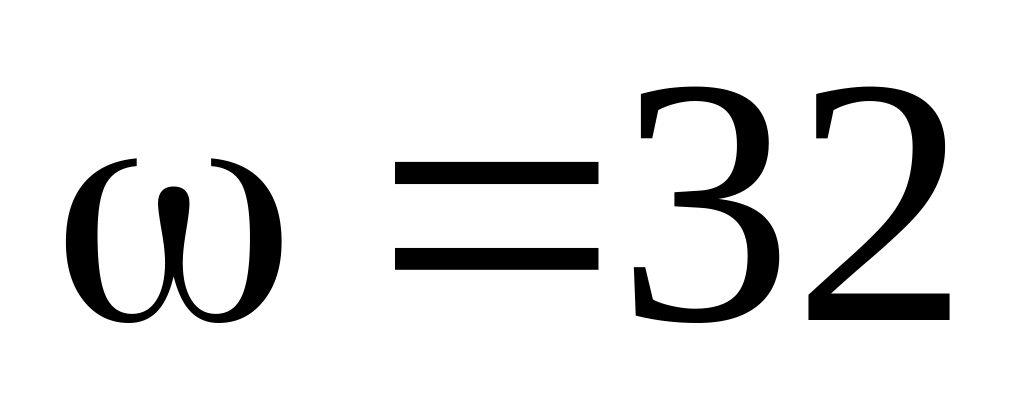

м/год
где
-
число рабочих смен вскрышного экскаватора
в год;
=680
смен.
Возможная производительность южного крыла карьера по руде
т/год
Варианты заданий см. в ПРИЛОЖЕНИИ 5
