- •Содержание курса «Организация производства на предприятиях отрасли»
- •Тема 1. Введение. Сущность, особенности и принципы производственного процесса.
- •Тема 2. Организация производственного процесса в пространстве и во времени.
- •Контрольные вопросы:
- •Тема 3. Организация производства в очистных забоях при подземной разработке пластовых месторождений полезных ископаемых.
- •Контрольные вопросы:
- •Тема 4. Организация производства в очистном забое (блоке) при подземной разработке рудных месторождений.
- •Контрольные вопросы:
- •Тема 5. Организация производства на добычных и вскрышных уступах карьера.
- •Контрольные вопросы:
- •Тема 6. Организация проходки подготовительных и нарезных выработок.
- •Контрольные вопросы:
- •Тема 7. Организация работы подземного транспорта и подъемов на шахтах.
- •Контрольные вопросы:
- •Тема 8. Организация работы транспорта в карьере.
- •Контрольные вопросы:
- •Тема 9. Организация работ по поддержанию горных выработок.
- •Контрольные вопросы:
- •Тема 10. Организация энергомеханического хозяйства горного предприятия, ремонта оборудования, службы вентиляции водоотлива.
- •Контрольные вопросы:
- •Тема 11. Организация работы технологического комплекса на поверхности.
- •Контрольные вопросы:
- •Тема 12. Организация производства по обогащению полезных ископаемых.
- •Контрольные вопросы:
- •Тема 13. Организация контроля и управления качеством продукции.
- •Контрольные вопросы:
- •Контрольная работа
- •Организация производственного процесса в пространстве и во времени.
- •Организация проходки подготовительных и нарезных выработок
- •Организация производства на добычных и вскрышных уступах карьера
- •Организация работы подземного транспорта и подъемов на шахтах
- •Организация работы транспорта в карьере
- •Организация работы автомобильного транспорта в карьере
- •Организация работы железнодорожного транспорта в карьере
- •Организация энергомеханического хозяйства горного предприятия
- •Рекомендуемая литература
- •Содержание
Организация энергомеханического хозяйства горного предприятия
Задача 9. Рассчитать и построить график организации планово-предупредительных ремонтов.
Ремонт - это наиболее распространенный и экономически оправданный способ возмещения основных производственных фондов. Под ремонтом следует понимать весь комплекс работ, проводимых для восстановления основных фондов и поддержания их в исправном и работоспособном состоянии. Это достигается как за счет восстановления и замены изношенных или разрушенных элементов (узлов, деталей), так и путем регулировки и наладки ремонтируемого оборудования с доведением его параметров до пределов, обусловленных техническим паспортом эксплуатации или техническими условиями.
Система технического обслуживания и ремонта оборудования - это комплекс взаимосвязанных положений и норм, определяющих организацию и порядок проведения работ по техническому обслуживанию и ремонту оборудования для заданных условий эксплуатации.
Поскольку условия эксплуатации оборудования на горных предприятиях различных отраслей неодинаковы, то каждая отрасль разрабатывает свое положение о техническом обслуживании и ремонте, в котором учитывает специфику отрасли.
В основу разрабатываемых систем положено рациональное сочетание технического обслуживания и планово-предупредительных ремонтов.
Техническое обслуживание - это комплекс работ для поддержания работоспособности оборудования между очередными плановыми ремонтами.
Планово-предупредительный ремонт включает в себя текущий и капитальный ремонты. Текущий ремонт - основной профилактический вид, обеспечивающий долговечность и безотказность работы оборудования. Это наименьший по объему вид планового ремонта, при котором заменяют быстроизнашивающиеся части и детали, а также отлаживают оборудование.
Капитальный ремонт - это наиболее сложный и полный по объему вид планово-предупредительного ремонта, осуществляемый с целью исправления и полного (или близкого к полному) восстановления ресурса оборудования с заменой или восстановлением любых его частей, включая базовые, и их регулировкой.
Виды и периодичность технического обслуживания и ремонта оборудования, устанавливаемые отраслевыми положениями, приведены.
Система технического обслуживания и ремонта оборудования осуществляется в пределах определенного временного интервала, называемого ремонтным циклом. Последний характеризует наименьшие повторяющиеся интервалы времени, в течение которых осуществляются в определенной последовательности все виды технического обслуживания и ремонта, предусмотренные отраслевыми положениями.
Нормативы устанавливают на продолжительность и структуру ремонтных циклов, типовые объемы работ по видам ремонта и техническому обслуживанию, продолжительность плановых остановок для выполнения ремонтов и технического обслуживания, продолжительность пребывания оборудования в капитальном ремонте, трудоемкость выполнения ремонтов и технического обслуживания.
Продолжительность ремонтного цикла определяется сроком службы или ресурсом: для новых машин - от начала ввода их в эксплуатацию до первого капитального ремонта; для машин, прошедших капитальный ремонт - между двумя последовательными плановыми капитальными ремонтами. Продолжительность ремонтного цикла устанавливают, как правило, в отработанных оборудованием машино-часах. Но для отдельных видов оборудования, нормативы планового ресурса до первого капитального ремонта и между соседними капитальными ремонтами устанавливают в натуральных показателях. Промежуток времени между двумя очередными ремонтами или работами по техническому обслуживанию одного вида устанавливают на основе норматива межремонтного периода, выраженного в отработанных оборудованием машино-часах. Нормативы трудоемкости ремонта учитывают время на выполнение полного объема всех ремонтных работ, включая разборку, ремонт, замену изношенных деталей и узлов, сборку и испытания, а также вспомогательных работ. Норматив трудоемкости ремонта устанавливают в человеко-часах.
Нормативная продолжительность простоя оборудования (в календарных днях, часах, минутах) при выполнении технического обслуживания и ремонта определяется с момента постановки оборудования на ремонт до приемки его после ремонта. Нормативы простоев установлены для оборудования всех типов по видам ремонта и технического обслуживания. В угольной промышленности установлены нормативы суммарной продолжительности плановых остановок для выполнения технического обслуживания и текущих ремонтов оборудования всех видов. Нормативы разработаны отдельно: а) для оборудования, применяемого в комплексно-механизированных забоях с наиболее распространенным оборудованием (согласно типовым прогрессивным технологическим схемам); б) по отдельным видам номенклатуры забойного оборудования шахт.
Для осуществления системы технического обслуживания и ремонта на горных предприятиях составляют графики планово-предупредительного ремонта (графики ППР) - месячные и годовые.
В месячный график ППР входят работы по техническому обслуживанию и ремонту каждой единицы оборудования, начиная с еженедельных работ. Соответственно в годовые графики ППР входят работы, начиная с ежемесячной периодичности. Комплекс годовых графиков ППР по отдельным предприятиям (структурным единицам) образует сводный годовой план ремонта оборудования в целом по производственному объединению (или комбинату). Исходная информация для составления графиков ППР: инструкции по техническому обслуживанию и руководства по ремонту; отраслевые ремонтные нормативы; данные о фактическом техническом состоянии оборудования, накопленные в процессе его эксплуатации и технических осмотров. Графики составляют по разработанной в каждой отрасли форме, включающей основные реквизиты оборудования (наименование, инвентарный номер, место установки), время проведения, вид ремонтных работ и исполнители. При составлении графиков ППР предусматривают, по возможности, равномерную и оптимальную загрузку обслуживающего и ремонтного персонала в течение всего планируемого периода.
На капитальный ремонт крупного оборудования составляют специальный график. Капитальный ремонт может производиться на специализированных ремонтных предприятиях или на месте установки оборудования (подъемные машины, вентиляторы главного проветривания, компрессоры и т. п.) специализированными организациями или собственными ремонтными службами. Продолжительность пребывания оборудования в капитальном ремонте на ремонтном предприятии определяется нормативами.
Продолжительность капитального ремонта, осуществляемого на месте установки сложного стационарного оборудования, определяется проектом организации работ.
Расчетные формулы:
-

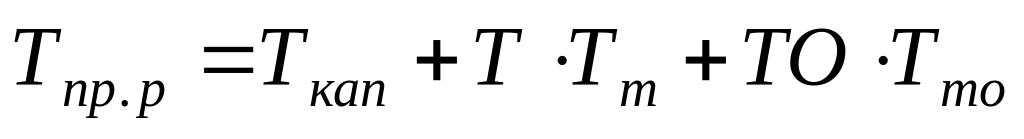

время простоев оборудования в ремонте
в течении года
Ткап - длительность капитального ремонта;
Т - количество текущих ремонтов;
Тт - длительность текущего ремонта;
ТО - количество технических обслуживаний;
Тто-длительность технического обслуживания;
Р- продолжительность ремонтного цикла.
Длительность года при расчете ремонтного цикла принимают - 8760 час.
Вариант задания см. в ПРИЛОЖЕНИИ 9
