Добавил:
Upload Опубликованный материал нарушает ваши авторские права? Сообщите нам.
Вуз: Предмет: Файл:
методаичка окончательная редакция А5.doc
Скачиваний:
1
Добавлен:
01.04.2025
Размер:
4.9 Mб
Скачать

Укрупнение простых процессов в одну работу

Наименование

процессов

Объем работ

Трудоём­кость, чел.-см.

Наименование работы

Объем,

м3

Трудоём­кость,

чел.-см.

Устройство

опалубки, м2

180

3,2

Устройство монолитных фундаментов

60,3

30,5

Укладка арматурных

сеток, кг

145

4,8

Бетонирование

фундамента, м3

60,3

20,1

Разборка опалубки, м2

180

2,4

Рекомендуемый состав специализированных потоков приведен в прил. 13, 14.

2.5.2. Установив технологическую последовательность и параллельно выполняемые работы, присваиваем буквенный код данной работе и коды работам, предшествующим ей. Под работой в данном случае понимается выполнение специализированного потока на участке. Причем все работы, относящиеся к одному специализированному потоку, имеют одинаковый буквенный код.

Если у работы две и более предшествующих, то она будет иметь два предшествующих кода одновременно выполняемых работ. Например: М Н  О; М Н О  П.

Пример отражения различных случаев в таблице следова­ния работ приведен в прил. 23.

2.5.3. Определяем параметры бригады: количественный и профессиональный состав, сменность и продолжительность вы­полнения работ (графы 6–9 табл. 4). Главное условие при этом – по возможности реализовать принцип ритмичности, т. е. оди­наковую продолжительность выполнения работ.

Это достигается следующим образом.

  1. Из всей совокупности работ (строительно-монтажных) выбираем самую трудоемкую и сложную, для выполнения которой требуется использование крупных строительных машин.

  2. Устанавливаем профессиональный и количественный состав бригады. Он устанавливается исходя из минимального численного состава нормативных звеньев по ЕНиР, выполняю­щих данный процесс. Рекомендуемый состав бригад показан в прил. 15.

  3. Определяем продолжительность ведущего специализированного потока в целом по объекту по формуле

Таблица 4

Карточка–определитель работ сетевого графика

Машины

Кол-

во

11

1

1

1

Наиме­нование

10

МКГ-БР

МКГ-БР

К-162

Бригады

Смен-ность

9

2

2

2

Кол-во

в смену

8

5

5

5

Профессия

7

Монтажники

5-й р.–1

4-й р.–2

3-й р.–1

Монтажники 5-й р.–1

4-й р.–2

3-й р.–1

2-й р.–1

Монтажники

5-й р.–1

4-й р.–2

3-й р.–1

2-й р.–1

Характеристика работы

Продол­житель­ность

6

19

7

9

3

57

19

19

19

10

5

5

Трудоём­кость

5

113,9

71,4

8,7

33,8

576,0

192,0

192,0

192,0

100,2

50,1

50,1

Объем

4

766,5

249,9

30,3

116,3

1102,4

360,8

360,8

360,8

144,2

72,1

­­­–

72,1

Наименование

3

Монтаж колонн, м3, всего и п/д

1-й уч.

2-й уч.

3-й уч.

Монтаж ферм и плит покрытия, м3, всего

1-й уч.

2-й уч.

3-й уч.

Монтаж стеновых

панелей и оконных блоков, м3,

всего

1-й уч.

2-й уч.

3-й уч.

Код

работы

2

Г

Д

Е

Коды

пред.

работ

1

В

Г

Д

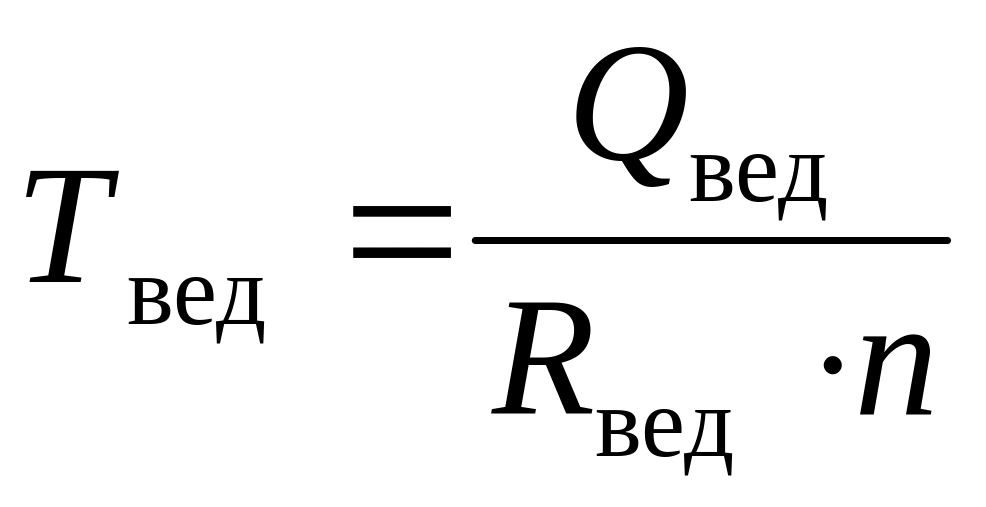

, (3)

где Qвед – трудоемкость ведущего потока на объекте; Rвед – численный состав бригады ведущего процесса; п – уста­новленная сменность.

Двухсменную работу устанавливают для землеройных машин и монтажных кранов. В остальных случаях предпочти­тельнее работы выполнять в одну смену.

  1. Определяем продолжительность остальных работ в целом по объекту. При этом соблюдаем по возможности условие равенства продолжительности остальных работ ведущему про­цессу:

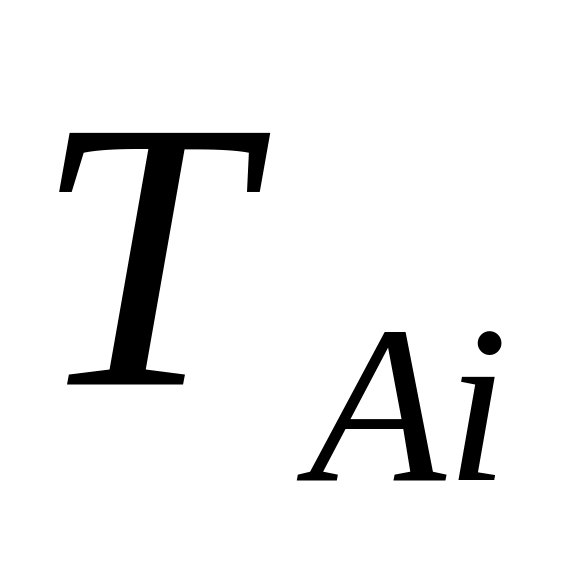

ТАВ=…=Тiвед.

  1. Установив ориентировочную продолжительность ра­боты, определяем количественный состав бригады, который вы­полнит ее в установленные сроки по формуле

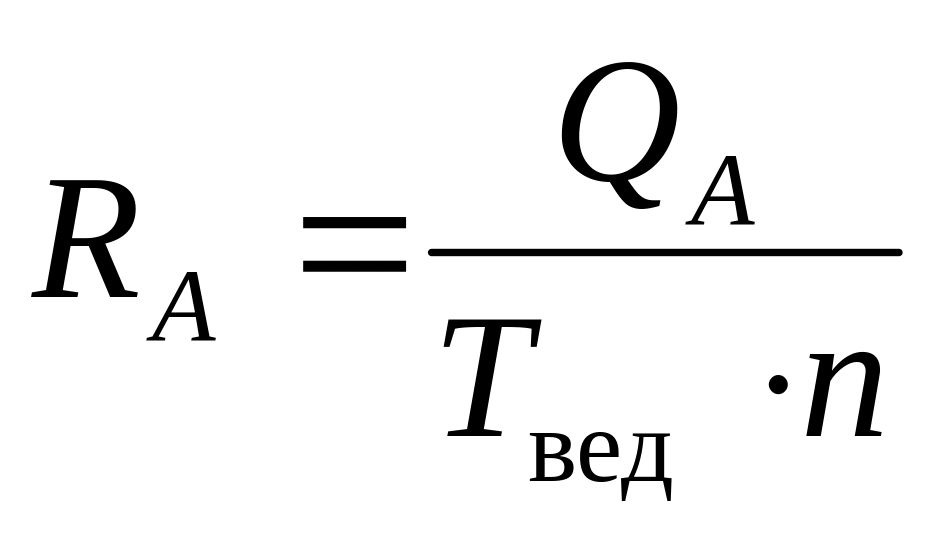

, (4)

где RA – количественный состав бригады, выполняющей работу; QA – трудоемкость работы по объекту; п – установленная сменность.

В случае, если количество рабочих оказалось меньше при­нятого по ЕНиР (два монтажника вместо пяти; 0,6 плотника вместо двух), то:

– либо укрупняем работу (например, поручаем цементные, мозаичные, керамические полы одной бригаде);

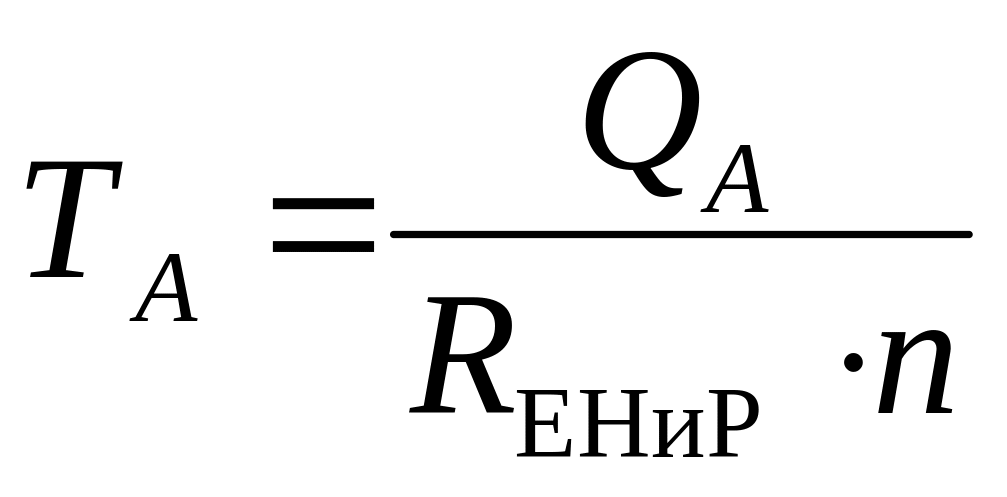

– либо корректируем продолжительность каждой работы по формуле

, (5)

где RЕНиР – рекомендуемый численный состав звена по ЕНиР (прил. 15).

  1. Скорректировав таким образом продолжительность ра­бот в целом по объекту, определяем их продолжительность на участках по формуле

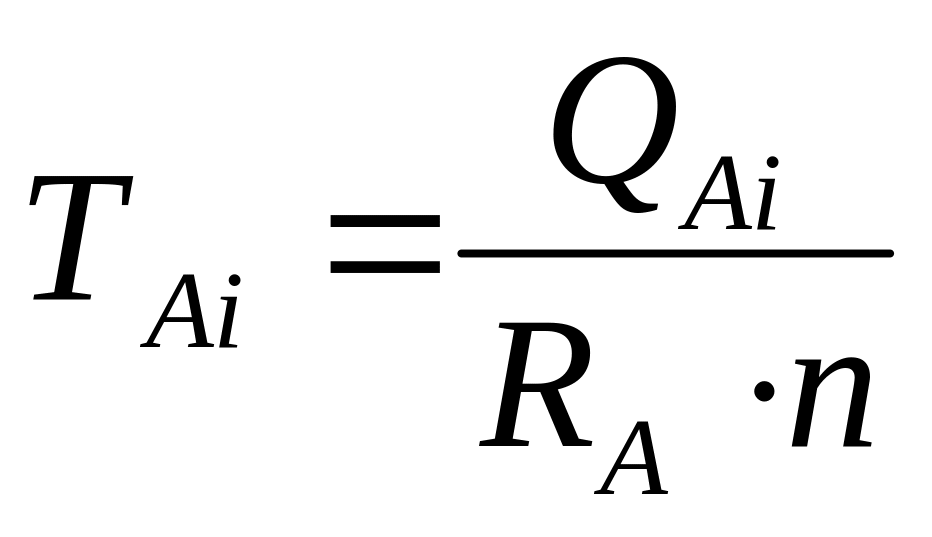

, (6)

где QAi – трудоемкость работы на i-м участке; – продолжительность работы на i-м участке; RA – установленный состав бригады, выполняющей работу А; п – сменность.

Все рассчитанные параметры записываем в графы 6, 7, 8, 9 табл. 4.

2.5.4. Определив ранее при выборе схем производства ра­бот тип, марку и количество строительных машин (рис. 4–7), заносим их в графы 10, 11 табл. 4. Выбор машин, механизмов и нормокомплектов по остальным работам производится по спра­вочным данным [8, 9, 10, 15] или прил. 16–22.

Пример составления карточки – определителя работ сетевого графика изложен в прил. 23.
