- •§1. Зміст і задачі курсової роботи.
- •§2. Методичні вказівки до виконання розділу «Оцінка маркетингового середовища майбутньої організації та конкурентоспроможності її продукції».
- •§3. Методичні вказівки до виконання розділу «Виробничо-технологічний менеджмент проекту. Побудова моделі операційної системи організації».
- •§4. Методичні вказівки до виконання розділу «Менеджмент персоналу. Формування структури управління організацією».
- •Побудова зв'язків "керівник - підлеглий" по ієрархічній градації, при яких кожен працівник підлеглий тільки одному керівнику.
- •§5. Методичні вказівки до виконання розділу «Кошторисна документація проекту. Визначення обсягу та структури інвестицій проекту у виробничій сфері».
- •§6. Методичні вказівки до виконання розділу «Економічні характеристики продукції, прогноз фінансових результатів організації та окупності проекту».
- •Калькуляція постійних витрат організації на місяць.
- •Форма калькуляції змінних витрат організації
- •§7. Методичні вказівки до виконання розділу «Формування місії та стратегії організації в ринковому середовищі».
- •Рекомендована література :
Побудова зв'язків "керівник - підлеглий" по ієрархічній градації, при яких кожен працівник підлеглий тільки одному керівнику.
Серед недоліків цієї структури слід зазначити :
кожна ланка зацікавлена в досягненні своєї вузької мети, а не загальної мети фірми;
відсутність тісних взаємозв'язків і взаємодії на горизонтальному рівні між виробничими підрозділами;
надмірно розвита система взаємодії по вертикалі;
акумулювання на верхньому рівні повноважень за рішенням
поряд зі стратегічними безлічі оперативних задач (як наслідок вертикальних зв'язків "керівник - підлеглий").
За потребою, до прийнятого варіанту ОСУ залучаються окремі елементи лінійно-штабної, продуктової, проектно-орієнтованої, дивізіональної, матричної та інших форм ОСУ.
Приклад 3.3.
Фрагмент квіалфіікаційних вимог до персоналу організації.
Посада |
Кваліфікаційні вимоги до посад |
Службові обов'язки і повноваження основних посадових осіб |
Обсяг оплати праці, грн. |
Форма оплати праці |
Менеджер з матеріально-технічного постачання та збуту |
Вища освіта за фахом «Менеджер організації», досвід роботи у виробничій сфері на керівній посаді |
Пошук постачальників необхідної сировини, матеріалів і потенційних споживачів; просування своєї продукції на ринок |
|
|
Приклад 3.4.
Форми та обсяги оплати праці ТОВ “Славкоп” (фрагмент).
Посада |
Посадовий оклад,грн, інші форми |
Кількість посадових осіб |
Разом, грн./місяць |
Директор |
|
1 |
|
Заступник директора з виробництва |
|
1 |
|
Менеджер з постачання |
|
1 |
|
Менеджер зі збуту |
|
1 |
|
Менеджер-маркетолог |
|
1 |
|
Начальник першого цеху (гаряче копчення) |
|
1 |
|
Начальник другого цеху (холодне копчення) |
|
1 |
|
Головний технолог |
|
1 |
|
Технологи цехів |
|
4 |
|
Головний бухгалтер |
|
1 |
|
Оператор |
|
2 |
|
Вантажник |
|
4 |
|
Сортувальник |
|
2 |
|
§5. Методичні вказівки до виконання розділу «Кошторисна документація проекту. Визначення обсягу та структури інвестицій проекту у виробничій сфері».
В даному розділі розробляється :
ситуаційний план розміщення будівель (приміщень) та споруд виробничого, адміністративного та допоміжного призначення (приклад 4.1.);
принципова схема розміщення виробничого устаткування з відображенням на рій руху основних матеріально-речових потоків у відповідності з описаною в §2 технологією (приклад 4.2.)
Відомість потреби у технологічному та інженерному устаткуванні ;
Локальні кошторисні розрахунки :
На придбання технологічного та інженерного устаткування ;
На монтаж технологічного, інженерного устаткування та відповідні налагоджувальні роботи ;
На загально будівельні роботи;
На сантехнічні роботи ;
На електромонтажні роботи ;
Об’єктний кошторис;
Зведений кошторисний розрахунок вартості будівництва .
Наведений перелік технологічного обладнання має відповідати ситуаційному плану та принциповій схемі. Зазначений перелік, ситуаційний план та принципова схема є основою для визначення кошторисної вартості будівництва за навчальним посібником [8].

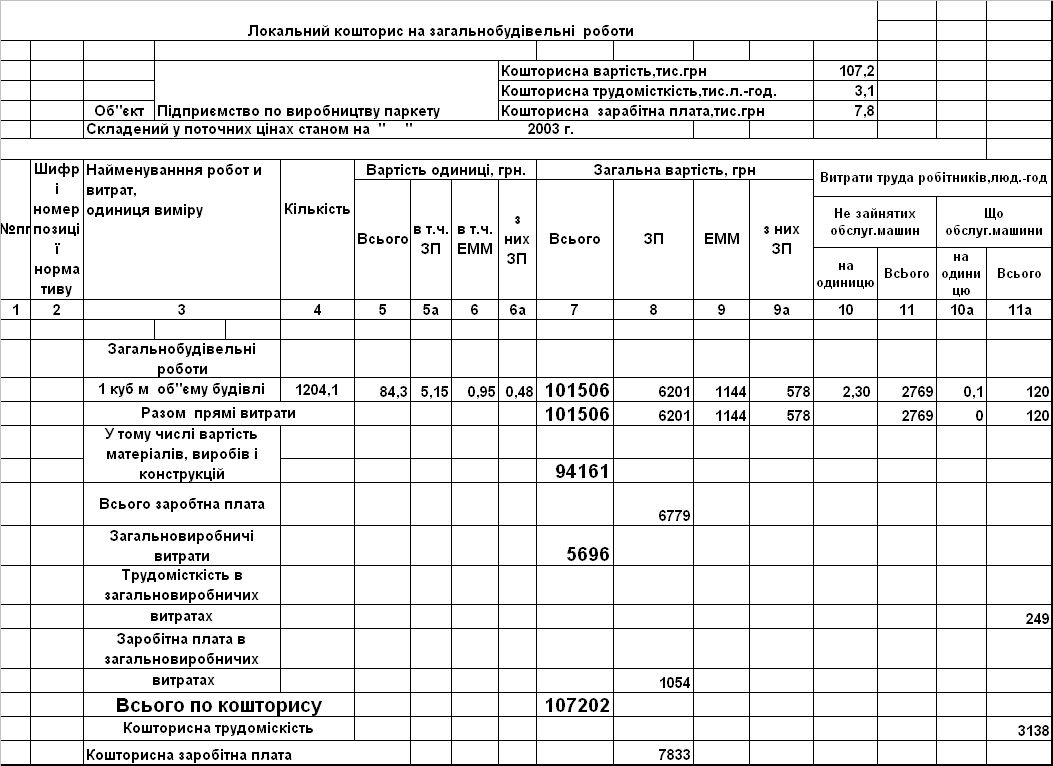

Розробку кошторисної документації в даній курсовій роботі слід розпочати з кошторису «На придбання технологічного та інженерного устаткування» за формою поданою в посібнику [8].
Решту локальних кошторисів за методикою [8] складають за укрупненими показниками, пропорційно будівельному обсягу. При цьому на загально будівельні роботи слід складати кошториси окремо : на адміністративні будівлі та будівлі виробничого призначення ( для будівель різного призначення в посібнику [8] слід взяти різні показники одиничних прямих витрат.

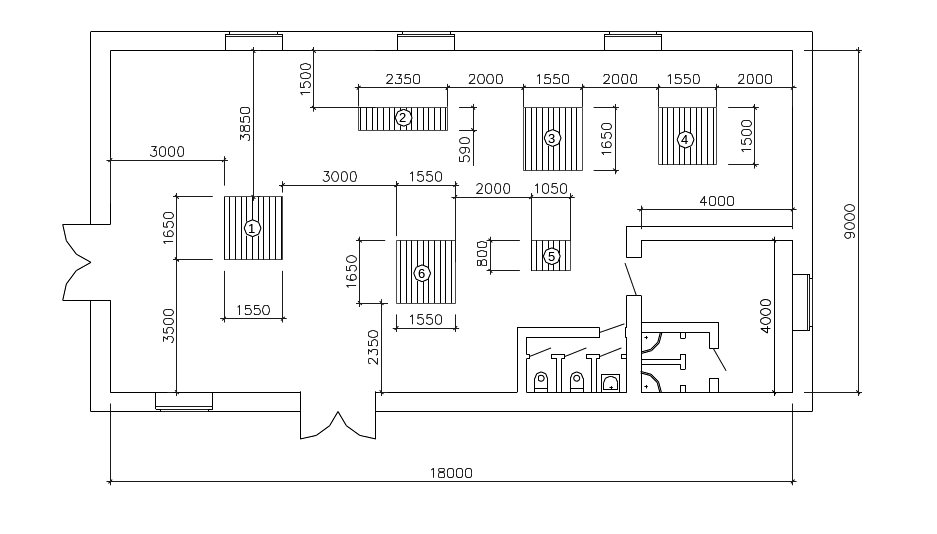

Приклад 4.1. План – схема будинків і споруд підприємства з виробництва штучного паркету.
Позначення:
1. - адміністративний будинок; 2. - навіс, під яким здійснюється виробництво заготівель для паркету; 3 - сушильна камера ЦДК; 4.- цех лінії виробництва штучного паркету; 5 - кран козловий.

Приклад
4.2. Схема
розміщення технологічного обладнання
:
Умовні позначення лдо прикладу 4.2. :
1 – круглопильний верстат – ЦП- 6М ;
2- фуговальний верстат - СФЧ-4 ;
3- строгальний верстат –С16-1 ;
4- торцовий верстат – УТЧ-1 ;
5- свердлильно-пазовальний верстата –СВПГ-12
6- шліфувалньий верстат Ш12- СМ:
Приклад 4.3.
Перелік технологічного обладнання (фрагмент) .
№ з/п |
Найменування постачального комплекту технологічного обладнання |
Вартість постача-льного комплекту |
Кількість |
Разом,грн.. |
1 |
Технологічне обладання |
|
|
|
… |
… |
… |
… |
… |
1.4. |
верстат торцьований з нижнім розташуванням пилки ЦСТ-1 ( 3,88м х 0,86м х 1,1м) |
8634 |
1 |
8634 |
1.5. |
лінія виготовлення штучного паркету ЛПП-202 ( 11,0м х 2,9м х 1,8м) |
179425 |
1 |
179425 |
… |
|
|
|
|
2 |
Інше обладнання , вартість якого включена до кошторису на придбання технологічного та інженерного обладнання |
|
|
|
… |
… |
… |
… |
… |
… |
… |
… |
… |
… |
Разом, вартість технологічного та інженерного обладнання |
602600 |

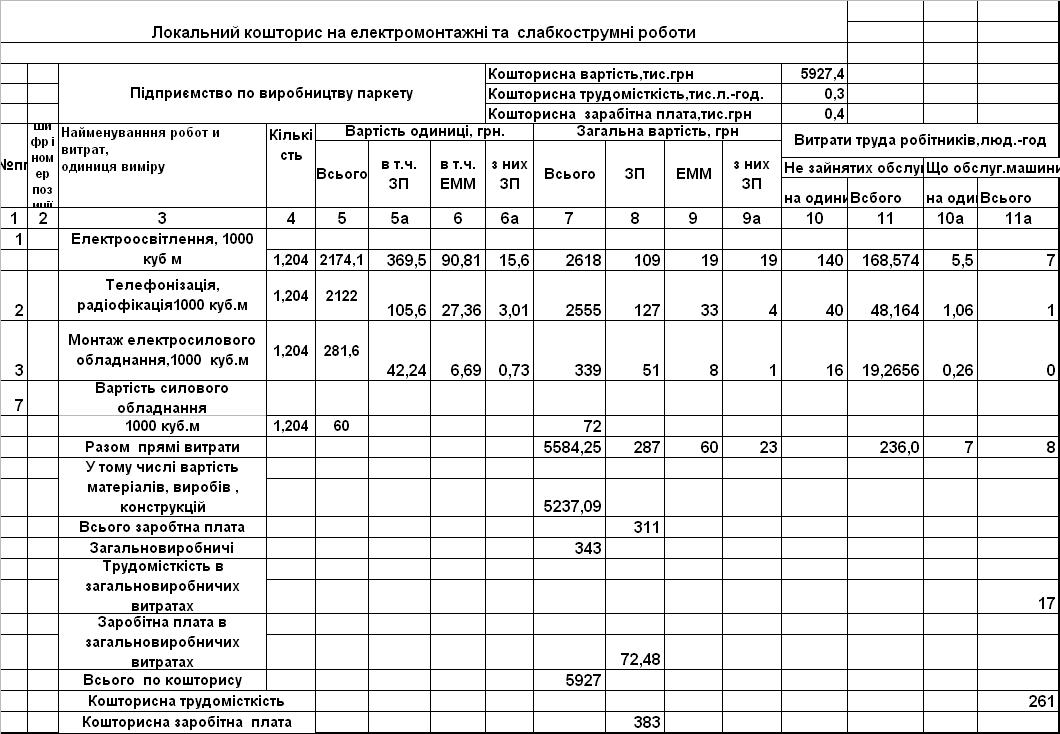

Приклад 4.4.

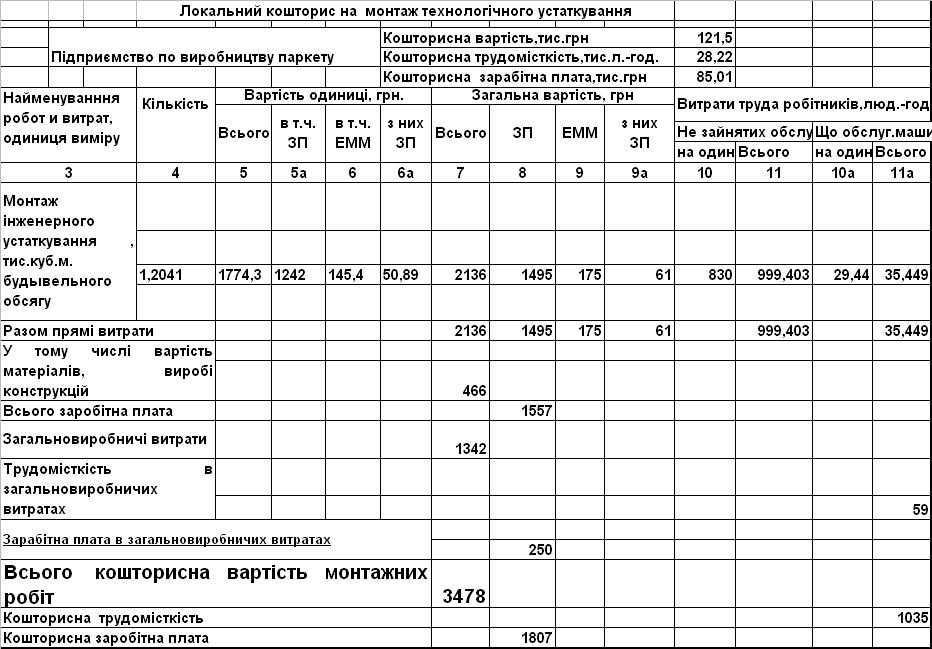

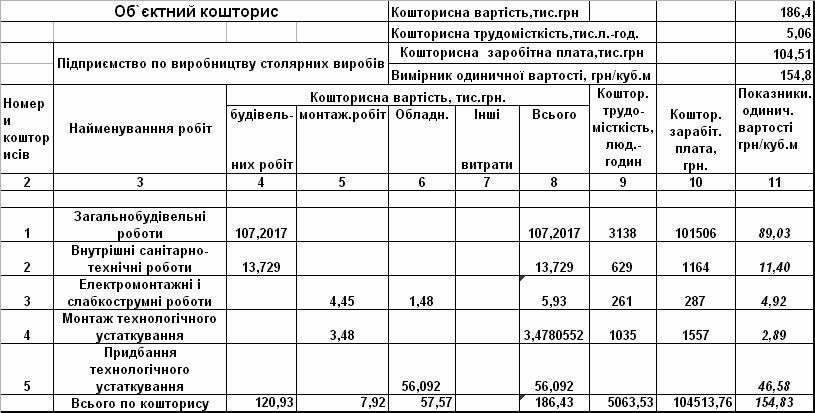

Локальний кошторис на придбання технологічного та інженерного устаткування.
П
риклад
4.5.
Приклад 4.6.
Приклад 4.7.
Приклад 4.8.
Приклад 4.9.
Приклад 4.10.
Найменування розділів зведеного кошторисного розрахунку . |
Од.иниці |
Кількість |
Вартість одиниці, тис.грн. |
Загальна вартість, тис. грн. |
Розділ 1. Підготовка території будівництва |
||||
Відведення земельної ділянки та планувальні роботи |
га |
2,8 |
18 |
50,4 |
Інженерна підготовка території (протизсувні заходи, рекультивація, підсипання грунту тощо) |
га |
2,8 |
22 |
61,6 |
Разом. |
|
|
|
112 |
Розділ 3. Об`єкти підсобного і обслуговувального призначення. |
||||
Ремонтно-технічні майстерні |
тис.куб.м |
0 |
18,2 |
0 |
Склади |
тис.куб.м |
0 |
15,6 |
0 |
Адміністративно-побутові приміщення |
тис.куб.м |
0 |
23,4 |
0,0 |
Продовження прикладу 4.10.
Лабораторії |
тис.куб.м |
0 |
22,1 |
0,0 |
Разом |
|
|
|
0,0 |
Розділ 4. Об`єкти енергетичного господарства. |
||||
Трансформаторна підстанція |
тис.куб.м |
2 |
42 |
84 |
Лінії електропостачання |
км |
0,75 |
24 |
18 |
|
|
|
|
|
Разом |
|
|
|
102 |
Розділ 5. Обєкти транспортного господарства і звязку |
|
|
|
|
Мережі теле - і радіозвязку, пожежної сигналізації |
км |
0,85 |
15,5 |
13,2 |
Разом |
|
|
|
13,2 |
Розділ 6. Зовнішні мережі та споруди водопостачання, каналізації, теплопостачання та газопостачання. |
||||
Зовнішні мережі водопостачання |
км |
0,3 |
40 |
12 |
Зовнішні мережі каналізації |
км |
0,3 |
36 |
10,8 |
Зовнішні мережі теплопостачання |
км |
0,3 |
130 |
39 |
Очисні споруди |
тис.куб.м |
1,7 |
28 |
47,6 |
Разом |
|
|
|
109,4 |
Розділ 7. Благоустрій та озеленення території. |
||||
Тротуари, проїзди |
тис кв.м |
0,4 |
18 |
7,2 |
Озеленення |
га |
0,5 |
50 |
25 |
Зовнішнє освітлення |
км |
0,6 |
44,2 |
26,5 |
Разом |
|
|
|
58,7 |
Довжину мереж та інші відомості для складання таблиці розрахунків до окремих розділів зведеного кошторисного розрахунку ( приклад 4.8.) одержують з ситуаційного плану.
Приклад 4.11.
Зведений кошторисний розрахунок вартості будівництва |
|||||
Наименування глав, об"єктів, робіт і витрат |
Підприємство по виробництву паркету |
||||
Кошторисна вартість,тис.грн. |
Інші витрати |
Загальна кошторис-на вартість |
|||
будів. роботи |
монтаж. роботи |
обладн., меблі |
|||
3 |
4 |
5 |
6 |
7 |
8 |
Розділ 1 |
|
|
|
|
|
Підготовка території будівництва |
|
|
|
|
|
Відведення земельної ділянки |
|
|
|
|
10,40 |
Інженерна підготовка території |
|
|
|
|
13,00 |
Разом по р.1 |
12,87 |
1,17 |
2,34 |
7,02 |
23,40 |
Розділ 2 |
|
|
|
|
|
Основні об`єкти будівництва |
|
|
|
|
|
Виробничий цех |
120,93 |
7,92 |
57,57 |
|
186,43 |
Разом по р. 2 |
120,93 |
7,92 |
57,57 |
|
186,43 |
Розділ 3 |
14,83 |
9,89 |
24,23 |
0,49 |
49,45 |
Разом по р. 3 |
14,83 |
9,89 |
24,23 |
0,49 |
49,45 |
Розділ 4 |
|
|
|
|
|
Трансформаторна підстанція |
|
|
|
|
|
Лінії електропостачання |
|
|
|
|
|
Разом по р. 4 |
29,29 |
5,05 |
15,15 |
1,01 |
50,50 |
Розділ 5 |
|
|
|
|
|
Мережі теле- і радіозвязку, пожежної сигналізації |
|
|
|
|
|
Разом по р.5 |
10,26 |
1,026 |
8,8236 |
0,4104 |
20,52 |
Розділ 6 |
|
|
|
|
|
Зовнішні мережі та споруди водопостачання, каналізації,тепло- і газопостачання |
|
|
|
|
|
Водопостачання |
|
|
|
|
12,00 |
Ваодовідведення |
|
|
|
|
10,80 |
Теплопостачання |
|
|
|
|
39,00 |
Разом по р. 6 |
54,70 |
5,47 |
47,04 |
2,19 |
109,40 |
Розділ 7 |
|
|
|
|
|
Благоустрій і озеленення території |
|
|
|
|
|
Тротуари, проізди |
|
|
|
|
7,20 |
Озеленення |
|
|
|
|
25,00 |
Продовження прикладу 4.11.
Зовнішнє освітлення |
|
|
|
|
26,52 |
Разом по р. 7 |
49,91 |
8,81 |
|
|
58,72 |
Разом по розділах 1-7 |
339,53 |
44,01 |
195,36 |
12,99 |
591,89 |
Розділ 8 |
|
|
|
|
|
Тимчасові будівлі і споруди |
|
|
|
|
|
Зведення та розбирання тимчасових будівель і споруд виробничого та допоміжного призначення |
7,47 |
0,97 |
|
|
8,44 |
Разом по р. 8 |
7,47 |
0,97 |
|
|
8,44 |
Разом по рр.1-8 |
347,00 |
44,98 |
195,36 |
12,99 |
600,33 |
Розділ 9 |
|
|
|
|
|
Інші роботи та витрати |
|
|
|
|
|
|
|
|
|
|
|
Разом по главі 9 |
|
|
7,92 |
|
7,92 |
Разом по рр. 1-9 |
347,00 |
44,98 |
203,28 |
12,99 |
608,25 |
Розділ 10 |
|
|
|
|
|
Утримання служби замовника, авторський нагляд |
|
|
|
|
|
Утримання служби замовника (включаючи витрати на технічний нагляд) |
|
|
|
15,21 |
15,21 |
Здійснення авторського нагляду |
|
|
|
0,61 |
0,61 |
Витрати замовника з проведення тендеру |
|
|
|
2,43 |
2,43 |
Разом по р. 10 |
|
|
|
18,25 |
18,25 |
Розділ 11 |
|
|
|
|
|
Підготовка експлуатаційних кадрів |
|
|
|
4,87 |
4,87 |
Разом по р. 11 |
|
|
|
4,87 |
4,87 |
Розділ 12 |
|
|
|
|
|
Проектні та вишукувальні роботи |
|
|
|
|
|
Проектно-вишукувальні роботи |
|
|
|
15,21 |
15,21 |
Вартість експертизи проектно-кошторисної документаціїу |
|
|
|
2,28 |
2,28 |
Разом по главі 12 |
|
|
|
17,49 |
17,49 |
|
|
|
|
|
|
Разом по розділах 1-12 |
347,00 |
44,98 |
203,28 |
50,55 |
645,81 |
Кошторисний прибуток |
10,65 |
12,21 |
|
|
22,86 |
Продовження прикладу 4.11.
Кошти на покриття адміністративних витрат АВ будівельно-монтажних організацій |
|
|
|
4,48 |
4,48 |
Р : Кошти на покриття ризику всіх учасників будівництва |
|
|
|
11,62 |
11,62 |
І : Кошти на покриття додаткових витрат, пов"язаних з інфляційними процесами |
|
|
|
32,29 |
32,29 |
РАЗОМ : 1-12+КП+АВ+Р+І |
357,65 |
57,19 |
203,28 |
98,94 |
717,06 |
П :Податки, збори, обов’язкові платежі, встановлені чинним законодавством і не враховані у вартості будівництва (без ПДВ) |
|
|
|
0,27 |
0,27 |
ПДВ :Податок на додану вартість |
71,53 |
11,44 |
40,66 |
19,79 |
143,41 |
Всього по зведеному кошторисному розрахунку |
429,18 |
68,63 |
243,9 |
119,0 |
860,74 |
Зворотні суми |
|
|
|
|
1,27 |
Підсумком розрахунків даного розділу є діаграма обсягів та структури інвестиційних витрат проекту (приклади 4.12. та 4.13).
