- •2. Анализ работы сортировочной станции в 2011 и 2012 гг.
- •2.1. Анализ объёмных показателей работы станции
- •Заключение по анализу объёмных показателей работы станции.
- •2.2 Анализ качественных показателей работы станции
- •2.3. Анализ плана по труду
- •2.3.1. Заработная плата
- •2.3.2. Штатное расписание
- •2.3.3. Производительность труда
- •2.4. Анализ эксплуатационных расходов
- •2.5. Заключение по разделу
Заключение по анализу объёмных показателей работы станции.
В данном подразделе были проанализированы объёмные показатели работы станции – количество прибывших и отправленных вагонов поездов (всего и в среднем за сутки), рассмотрены показатели вагонооборота, величины углового вагонопотока и данные о среднем весе и длине грузового поезда.
Отправление вагонов поездов в 2012 году по сравнению с аналогичным периодом 2011 года увеличилось на 10,74% (с 1 812 723 до 2 007 440 вагонов). В структуре отправляемых вагонов поездов подавляющее большинство отправляемых вагонов проходят на станции переработку (за 2012 год – 97,2% - с переработкой, 2,4% - без переработки, 0,4% - местные). В 2012 году увеличилось на 12,74% количество отправляемых вагонов с переработкой по сравнению с 2011 годом (с 1 731 427 до 1 951 934 вагона) и сократилось на 15,57% количество вагонов без переработки (с 57 384 до 48 451 вагона).
В нечётной системе станции в 2012 году по сравнению с 2011 годом есть увеличение объёма отправления вагонов поездов на 11,21% (с 1 035 693 до 1 151 808 вагонов), в чётной системе: увеличение на 10,12% (с 777 030 до 855 632 вагонов). На нечётную систему станции нагрузка приходится выше, чем на чётную (в 2011 году нагрузка по отправлению вагонов выше на 258 663 вагона, в 2012 – на 296 176 вагонов ).
В среднем за сутки по станции в 2012 году отправилось вагонов больше на 10,38 % по сравнению с аналогичным периодом 2011 года (с 5963 ваг./сут. до 6582 ваг./сут., из них вагоны с переработкой составили 97,2% – 5695 ваг./сут. (2011г.) и 6400 ваг./сут. (2012г.), без переработки 2,4% – 189 ваг./сут.(2011г.) и 159 ваг./сут. (2012г.))
Количество отцепов от готовых составов в парках отправления в целом по станции резко сократилось. В 2011 году – 286 отцепов вагонов, 2012 – 24 отцепа вагона. За рассматриваемый период количество отцепов сократилось на 91,61%.
2.2 Анализ качественных показателей работы станции
Рассмотрим анализ качественных показателей работы станции на основании данных по транзиту с переработкой – основному виду деятельности станции.
Анализ работы станции с транзитными поездами, поступающими в переработку будет производиться в двух аспектах. Ниже мы рассмотрим данные по показателям, связанным только с затратами времени, в фактических и плановых величинах. Далее, на основе отчетных данных станции с учетом фактических вагонопотоков по направлению с прибытием и отправлением поездов, более подробно изучим и обработаем данные по сопоставлению фактического и планового простоев по транзитными операциям с выявлением основных направлений, формирующих отклонения от плановых величин.
Таблица 2.4 – Общий простой транзитного вагона с переработкой , час
Наименование показателей |
Ед.измер |
2011 Факт |
2012 План |
2012 Факт |
% к уровню 2011 года |
Простои транзитного вагона |
|||||
С переработкой |
|
|
|
|
|
В ЦЕЛОМ ПО СТАНЦИИ |
час. |
15,10 |
11,07 |
12,94 |
116,69% |
парк приёма |
час. |
2,07 |
1,63 |
1,90 |
108,95% |
роспуск |
час. |
0,24 |
0,30 |
0,24 |
100,00% |
сортировочный парк |
час. |
7,75 |
5,95 |
6,36 |
121,86% |
парк отправления |
час. |
5,04 |
3,19 |
4,44 |
113,51% |
НЕЧЁТНАЯ СИСТЕМА |
час. |
12,81 |
10,83 |
12,28 |
104,32% |
парк приёма |
час. |
1,76 |
1,63 |
1,83 |
95,96% |
роспуск |
час. |
0,20 |
0,20 |
0,23 |
88,52% |
сортировочный парк |
час. |
6,57 |
5,81 |
5,99 |
109,76% |
парк отправления |
час. |
4,28 |
3,19 |
4,23 |
101,08% |
ЧЁТНАЯ СИСТЕМА |
час. |
17,39 |
11,21 |
13,58 |
128,06% |
парк приёма |
час. |
2,38 |
1,63 |
1,97 |
121,01% |
роспуск |
час. |
0,28 |
0,30 |
0,25 |
110,56% |
сортировочный парк |
час. |
8,93 |
6,09 |
6,71 |
133,02% |
парк отправления |
час. |
5,80 |
3,19 |
4,65 |
124,82% |
Рабочий парк |
ваг. |
3857 |
3450 |
3692 |
95,72% |
Кол-во маневровых локомотивов |
ед. |
14,73 |
15,00 |
14,84 |
100,75% |
Переработка на 1 локомотив в сутки |
ваг. |
392,0 |
399,4 |
431,3 |
110,03% |
С учётом углового потока |
ваг. |
483,0 |
486,2 |
522,7 |
108,22% |

Рис. 2.11 – Простои транзитного вагона с переработкой в целом по станции и в разрезе по системам за период январь–октябрь 2011-2012 гг., час
Сравнивая простои транзитного вагона с переработкой в целом по станции за 2012 и аналогичный период 2011 года можно сказать, что простои 2012 года уменьшились на 2,16 час (с 15,10 до 12,94 час). Такая же тенденция и в разрезе по системам работы станции: в нечётной системе – простои уменьшились на 0,53 час (с 12,81 до 12,28 час), в чётной системе – на 3,81 час (с 17,39 до 13,58 час). Наиболее существенные простои наблюдаются в сортировочном парке и парке отправления: в целом по станции простои в сортировочном парке в 2011 году составили 7,75 час, в 2012 – 6,36 час (простой сократился на 1,39 час), в парке отправления в 2011 году –5,04 час, в 2012 – 4,44 (простой сократился на 0,6 час).

Рис. 2.12 – Простои транзитного вагона с переработкой в целом по станции и в разрезе по системам за январь–октябрь 2012 года (план и факт), час
Анализируя и сопоставляя простои транзитного вагона с переработкой за период январь–октябрь 2012 года (план и факт) можно говорить: в целом по станции план был нарушен на 1,87 час (план – 11,07 час, факт – 12,94 час). В разрезе по системам: нечётная система – план нарушен на 1,45 час (план – 10,83 час, факт – 12,28 час), чётная система – план нарушен на 2,37 час (план – 11,21 час, факт – 13,58 час). Значительные расходы времени в парке отправления (ожидание локомотива).

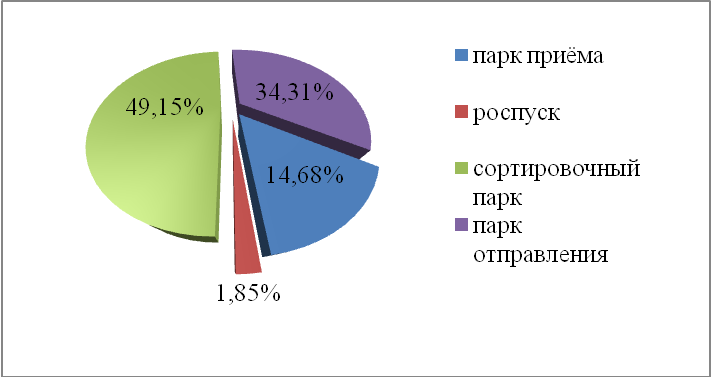

Рис. 2.13 – Структура простоев транзитного вагона с переработкой в целом по станции за 2012 (факт), %
Структура простоев транзитного вагона с переработкой в целом по станции имеет следующую картину: 49,15% – простои в сортировочном парке, 34,31% – простои в парке отправления, 14,68 % – простои в парке приёма, 1,85% – простои из-за роспуска вагонов. За 2011 год структура простоев имеет аналогичный вид.
Таблица 2.5 – Структура простоя транзитного вагона с переработкой по элементам простоя за период январь – октябрь 2012 года, час
Элемент простоя |
План |
Факт |
Уровень 2011 г. |
+/- к плану |
+/- к уровню 2011 г. |
1. В ПАРКЕ ПРИЁМА |
1,63 |
1,90 |
2,07 |
+ 0,27 |
- 0,17 |
в т.ч. ожидание обработки |
0,42 |
0,49 |
0,51 |
+ 0,07 |
- 0,02 |
обработка |
0,50 |
0,52 |
0,52 |
+ 0,02 |
0 |
ожидание роспуска |
0,71 |
0,89 |
1,04 |
+ 0,18 |
- 0,15 |
2. РОСПУСК |
0,30 |
0,24 |
0,24 |
- 0,06 |
0 |
3. В СОРТИРОВОЧНОМ ПАРКЕ |
5,95 |
6,36 |
7,75 |
+ 0,41 |
- 1,39 |
в т.ч. накопление |
4,95 |
5,66 |
6,90 |
+ 0,71 |
- 1,24 |
формирование |
0,32 |
0,23 |
0,28 |
- 0,09 |
- 0,05 |
ожидание перестановки и перестановка |
0,68 |
0,47 |
0,57 |
- 0,21 |
- 0,1 |
5. В ПАРКЕ ОТПРАВЛЕНИЯ |
3,19 |
4,44 |
5,04 |
+ 1,25 |
- 0,6 |
в т.ч. ожидание обработки |
0,20 |
0,38 |
0,26 |
+ 0,18 |
+ 0,12 |
обработка |
0,76 |
0,90 |
0,86 |
+ 0,14 |
+ 0,04 |
ожидание локомотива |
1,58 |
2,48 |
3,28 |
+ 0,9 |
- 0,8 |
ожидание отправления |
0,65 |
0,68 |
0,64 |
+ 0,03 |
+ 0,04 |
Итого |
11,07 |
12,94 |
15,10 |
+ 1,87 |
- 2,16 |
Рассмотрим структуру простоя транзитного вагона с переработкой по элементам простоя за период январь-октябрь 2012 года (план-факт), а именно: парк приёма, роспуск, сортировочный парк, парк отправления. Наибольшие нарушения имеют место быть в парке отправления: план – 3,19 час, факт – 4,44 час, нарушение плана на 1,25 час (в частности, время простоя на ожидание локомотива превысило план на 0,9 час, [план – 1,58 час, факт – 2,48 час] )

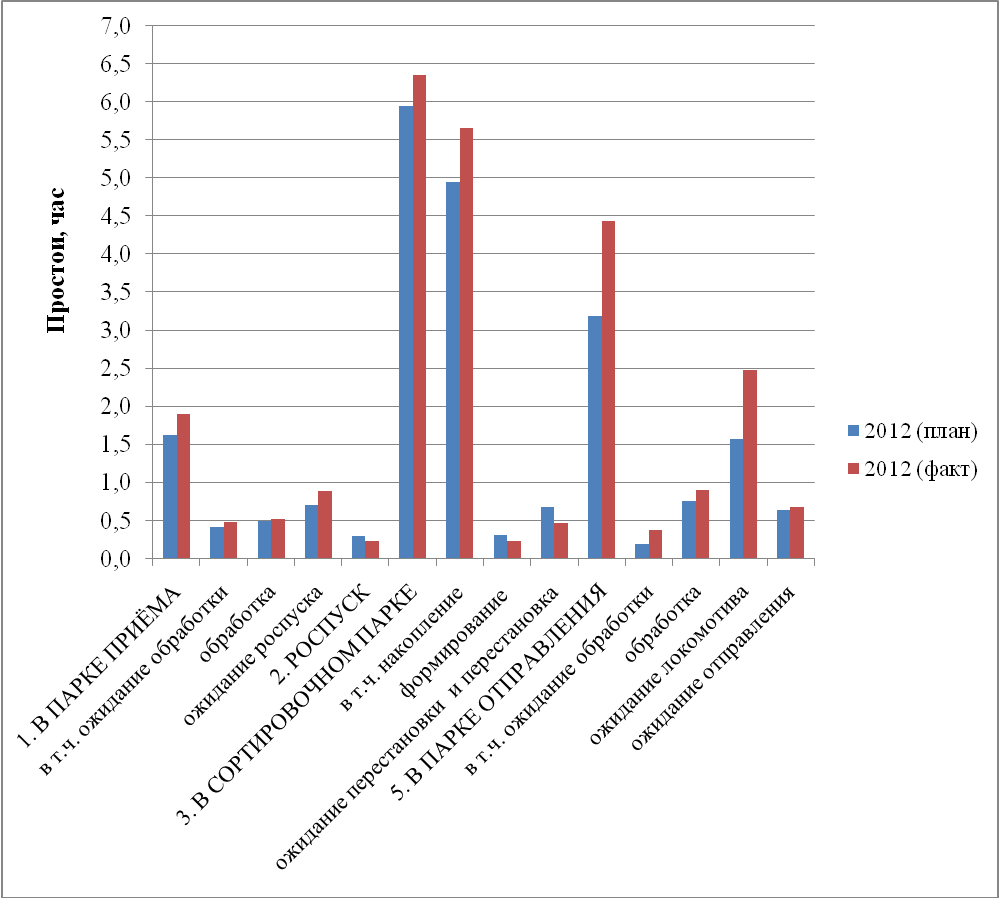

Рис. 2.14 – Структура простоя транзитного вагона с переработкой по элементам простоя за период январь-октябрь 2012 года (план-факт), час
В целом, самые затратные по времени элементы простоя транзитного вагона не изменились. Как и в 2011 году, в 2012 году это:
накопление в сортировочном парке;
ожидание перестановки и перестановка в сортировочном парке;
обработка в парке отправления;
ожидание локомотива в парке отправления.
Аналогичные данные, но в разрезе по системам представлены в таблице 2.6. Из таблицы видно, что невыполнение плана происходило в обеих системах станции, но в чётной перепростои были значительно выше (более чем в 1,5раза) (превышение плана на 2,37 часов, тогда как в нечётной системе – на 1,45 часа). Основной причиной невыполнения плана в обеих системах было превышение нормативного времени ожидания локомотива в парке отправления (на 1,78 часа в нечётной системе, и на 1,02 часа в чётной системе), (табл.2.6 и рис.2.15).
Таблица 2.6 – Структура простоя транзитного вагона с переработкой по элементам простоя в разрезе по системам, за период январь – октябрь 2012 года, час
Элемент простоя |
Нечетная система |
Четная система |
В целом по станции |
||||||
План |
Факт |
+/- к плану |
План |
Факт |
+/- к плану |
План |
Факт |
+/- к плану |
|
1. В парке приема |
1,63 |
1,83 |
+ 0,2 |
1,63 |
1,97 |
+ 0,34 |
1,63 |
1,90 |
+ 0,27 |
в т.ч. ожидание обработки |
0,42 |
0,48 |
+ 0,06 |
0,42 |
0,51 |
+ 0,09 |
0,42 |
0,49 |
+ 0,07 |
обработка |
0,50 |
0,50 |
0,0 |
0,50 |
0,53 |
+ 0,03 |
0,50 |
0,52 |
+ 0,02 |
ожидание роспуска |
0,71 |
0,85 |
+ 0,14 |
0,71 |
0,93 |
+ 0,22 |
0,71 |
0,89 |
+ 0,18 |
2. Роспуск |
0,20 |
0,23 |
+ 0,03 |
0,30 |
0,25 |
- 0,05 |
0,30 |
0,24 |
- 0,06 |
3. В сортировочном парке |
5,81 |
5,99 |
+ 0,18 |
6,09 |
6,71 |
+ 0,62 |
5,95 |
6,36 |
+ 0,41 |
в т.ч. накопление |
4,72 |
5,33 |
+ 0,61 |
5,23 |
5,98 |
+ 0,75 |
4,95 |
5,66 |
+ 0,71 |
формирование |
0,41 |
0,21 |
- 0,2 |
0,22 |
0,24 |
+ 0,02 |
0,32 |
0,23 |
- 0,09 |
ожидание перестановки и перестановка |
0,68 |
0,45 |
- 0,23 |
0,64 |
0,49 |
- 0,15 |
0,68 |
0,47 |
- 0,21 |
4 В парке отправления |
3,19 |
4,23 |
+ 1,04 |
3,19 |
4,65 |
+ 1,46 |
3,19 |
4,44 |
+ 1,25 |
в т.ч. ожидание обработки |
0,20 |
0,36 |
+ 0,16 |
0,20 |
0,40 |
+ 0,2 |
0,20 |
0,38 |
+ 0,18 |
обработка |
0,76 |
0,87 |
+ 0,11 |
0,76 |
0,94 |
+ 0,18 |
0,76 |
0,90 |
+ 0,14 |
ожидание локомотива |
1,58 |
2,36 |
+ 0,78 |
1,58 |
2,60 |
+ 1,02 |
1,58 |
2,48 |
+ 0,9 |
ожидание отправления |
0,65 |
0,64 |
- 0,01 |
0,65 |
0,71 |
+ 0,06 |
0,65 |
0,68 |
+ 0,03 |
ИТОГО: |
10,83 |
12,28 |
+ 1,45 |
11,21 |
13,58 |
+ 2,37 |
11,07 |
12,94 |
+ 1,87 |

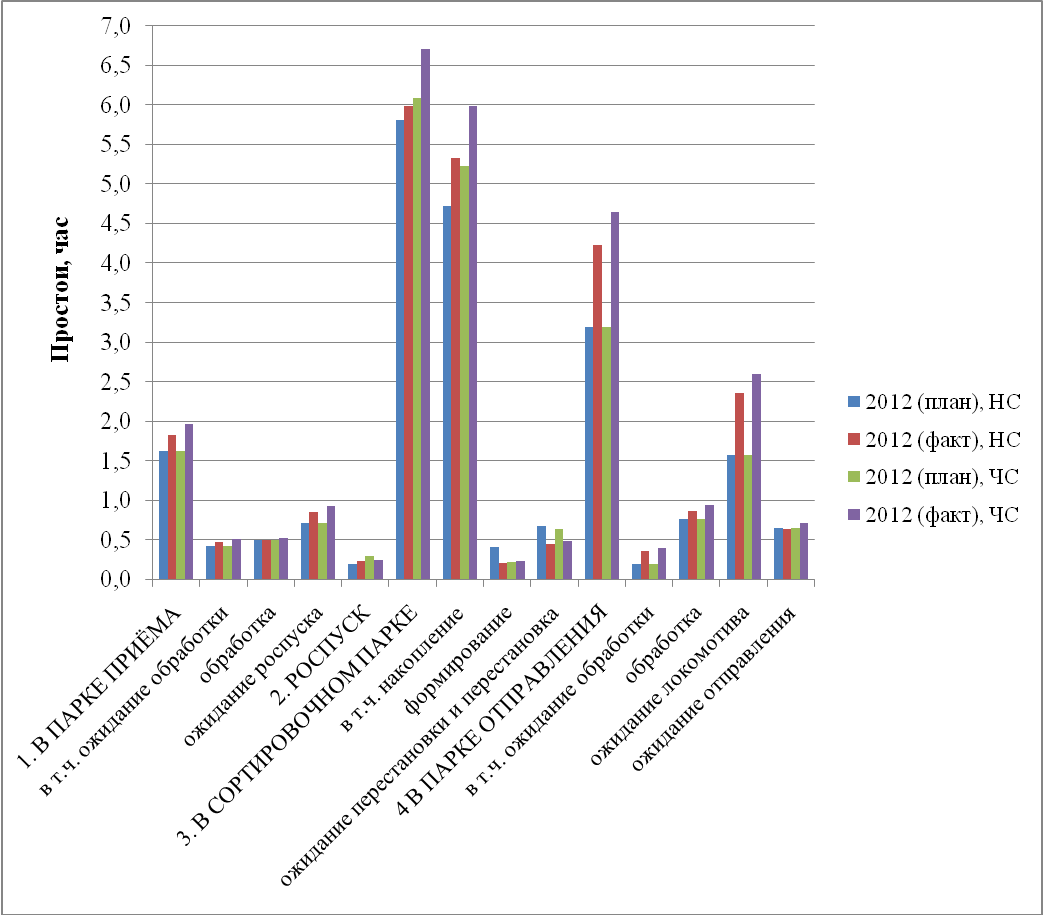

Рис. 2.15 – Структура простоя транзитного вагона с переработкой по элементам простоя в разрезе по системам, за период январь – октябрь 2012 года, час
Причины завышения простоя в парках прибытия
1. Время ожидания обработки в парках прибытия за октябрь 2012 года составило 0,62 часа, что выше планового значения на 0,12 час. За 10 месяцев 2012 года время ожидания обработки в парках прибытия завышено по отношению к плану на 0,07 часа по причине неукомплектованности штата работников пункта технического осмотра ВЧДэ-6 (осмотрщиков-ремонтников, слесарей) по отношению к технологической норме.
За октябрь 2012 года в парке прибытия №1 при плане 10 человек работало в среднем 5,9 человека в смену, в парке прибытия №2 при плане 10 человек работало в среднем 6,0 человека в смену.
2. В октябре 2012 года завышение простоя в парках отправления составило относительно планового значения 1,51 часа. Превышение планового значения зафиксировано по элементам простоя: ожидание обработки + 0,25 час., ожидание локомотива +1,23 час., ожидание отправления +0,03, по элементу «обработка» простой соответствует плановому значению.
Причины завышения простоя в парках отправления
1. Неприём поездов, сформированных в адрес станций Санкт-Петербургского узла, в первую очередь Шушары, Автово, Новый Порт, Санкт-Петербург-Товарный-Витебский.
Средний простой готовых поездов в парке отправления №6 в данном направлении в октябре т.г. составил 4,20 часа, а в отдельные сутки значительно выше (15.10.12 г. – 5,4 час, 19.10.12г. – 6,1 часа, 22.10.12 г. – 6,5 часа). При этом отдельные поезда простояли в парке отправления №6 более 3,80 часов:
04.10.12 г. поезд назначением Автово – 6,06 часа;
08.10.12 г. поезд назначением Шушары – 6,28 часа.
За октябрь 2012 года 1772 поездов простояло в парках отправления свыше 3,50 часа.
Простой составов свыше 3,50 часа в парках отправления составил:
в парке №5 – 389589,2 ваг./час.; в парке №6 – 285378,9 ваг./час.
Всего 674968,1 ваг./час., завышение простоя транзитного вагона с переработкой составило 1,51 часа.
За 10 месяцев 2012 года 20077 поездов простояли в парках отправления свыше 3,19 часа. Всего – 5505721,52 час, завышение простоя транзитного вагона с переработкой составило 1,25 часа.
2. Завышение простоя готовых поездов в парках отправления из-за позднего выхода локомотивов из депо под составы поездов и ожидания подвода узловых локомотивов для вывоза поездов соответствующего направления.
За октябрь 2012 года простой в ожидании локомотива в парках отправления составил 3,08 часа, что выше плана на 1,23 часа. За истекший период зафиксировано 426 случая позднего выхода локомотива из депо (ТЧ-4 – 3 случая, ТЧ-7 – 82 случая, ТЧ-12 – 215 случаев, ТЧ-18 – 11 случаев, ТЧ-21 – 13 случаев, ТЧ-22 – 33 случая), что составило 303,29 часа (за прошлый год – 442 случая 182,2 часа).
3. Невыдача локомотивных бригад на графиковые нитки отправления за октябрь 2012 года составила 154 локомотивных бригад ТЧ-12, 21, 22 (октябрь 2011 года – 95 бригад);
4. Завышение времени ожидания обработки в парках отправления за октябрь 2012 года составило + 0,25 часа по причине неукомплектованности штата работников пункта технического обслуживания ВЧДЭ-6 (осмотрщиков-ремонтников, слесарей) по отношению к технологической норме. На 01.11.2012 года неукомплектованность штата работников ВЧДЭ-6 составляет 165 человек (с учётом увеличения штатной численности до 412 шт.ед.), в т.ч. осмотрщики вагонов : факт – 186 человек, при штате – 346 штатных единиц; слесари: факт 17 человек при штате – 21 штатная единица. Однако, в то же время было командировано 10 осмотрщиков вагонов: 4 с ПТО Кириши и 6 с ВЧД Петрозаводск;
5. На увеличение величины простоя в парках отправления также сказывается неудовлетворительное состояние и организация работы маневровых локомотивов в парках станции. За октябрь было занято в среднем 14,77 маневровых локомотива соответственно запланированного количества 15,00 локомотива (в октябре 2011 года – 14,83 локомотива при плане 15,00 локомотива).
Общее время отсутствия маневровых локомотивов за октябрь месяц составляет 163,5 лок.-час. (октябрь 2011 года – 115,1 лок.-час.):
проведение ТО-2 без выдачи подменного локомотива составляет 29,6 лок.-час. (октябрь 2011 года – 32,4 лок.-час.);
внеплановые заходы в депо по неисправностям 38,1 лок.-час. (октябрь 2011 года – 34,2 лок.-час.);
задержка выхода нового локомотива при размене локомотивов на территории депо 57,2 лок.-час. (октябрь 2011 года – 30,4 лок.-час.);
работа с другими организациями (ПЧ, ЭЧ, ПМС, ВП) – 30,2 лок.-час. (октябрь 2011 года – 13,4 лок.-час.);
снабжение водой, топливом, песком и т.п. – 4,7 лок.-час. (октябрь 2011 года – 4,7 лок-час.)
