Задача №4
1. Фиксируем значение K=72, тогда
Y(L;72)=7L0,2720,8

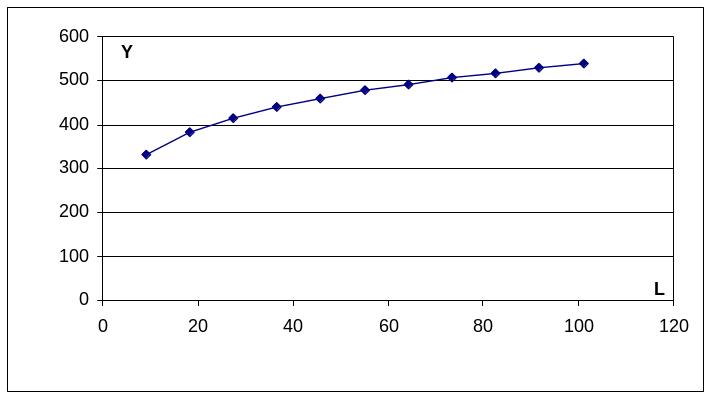

Построим график при изменении рабочей силы в пределах 10≤L≤100
Фиксируем значение L=9, тогда
Y(9;K)=790,2K0,8

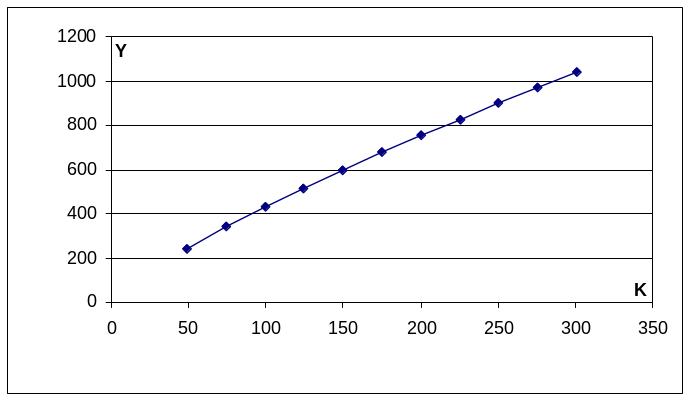

Построим график при изменении оборудования в пределах 50≤K≤300
2. Изоквантой производственной функции называется совокупность всех точек K и L, при которых производственная функция принимает одно и то же значение.
Составим уравнения изоквант при фиксированных значениях объема выпуска продукции:
y1=222: 7L0,2K0,8=222 (1 изокванта)
y2=333: 7L0,2K0,8=333 (2 изокванта)
y3=445: 7L0,2K0,8=445 (3 изокванта)

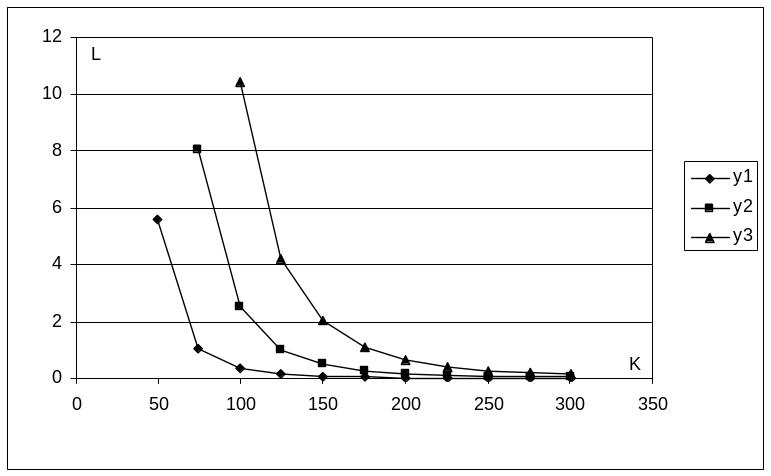

Построим их графики:
3.
yбаз=333
Lбаз=9
yпл=1,1yбаз=1,1333=366,3
Lпл=1,05Lбаз=1,059=9,45
Используя уравнение изокванты Y=7L0,2K0,8=366,3, получим выражение для потребности в оборудовании:
Если объем трудовых ресурсов не изменится, то потребность в оборудовании в базовом периоде составит
(тыс. ст.-час.)
Если объем трудовых ресурсов увеличится на 5%, то потребность в оборудовании в плановом периоде составит
(тыс. ст.-час.)
4. Составим ограничение по величине денежных средств, которые фирма может затратить на приобретение ресурсов:
pLL+pKK≤C
40L+20K≤2000
Тогда экономико-математическая модель задачи будет иметь вид:
Y(L,K)=7L0,2K0,8max

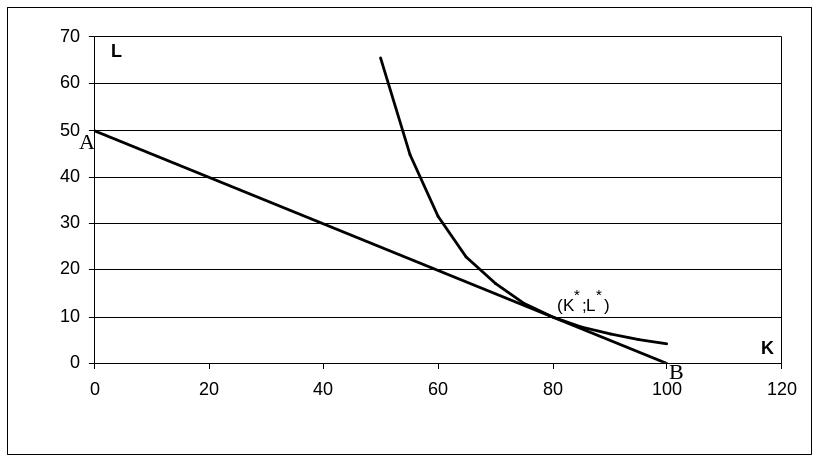

Т.е. нужно найти точку касания самой высокой изокванты с линией бюджетного ограничения.
Y(L,K)=7L0,2K0,8max
40L+20K=2000
Граничная прямая АВ бюджетного ограничения задается уравнением: 40L+20K=2000.
Для нахождения оптимального решения используем тот факт, что градиент целевой функции в точке касания будет перпендикулярен прямой АВ. Поэтому имеем равенство:
=5,6L0,2K-0,2,
а
=1,4L-0,8K0,8,
то
L=
K
Подставим это выражение в бюджетное ограничение:
40 K+20K=2000 25K=2000 K*=80, тогда L*= 80=10
При этом объем выпуска продукции максимален и составляет:
Y(L;K)=7100,2800,8=369,46 ед.
Определим предельную норму технологического замещения оборудования рабочей силой:
Эта величина показывает, что затраты рабочей силы нужно увеличить на 0,5 единиц, чтобы при уменьшении затрат оборудования на одну единицу объем выпуска продукции остался на прежнем уровне.
Определим предельную эффективность финансовых ресурсов:
Эта величина показывает, что при увеличении объема капитала на 1 денежную единицу производительность увеличится на 0,1847 единиц.
Задача №5

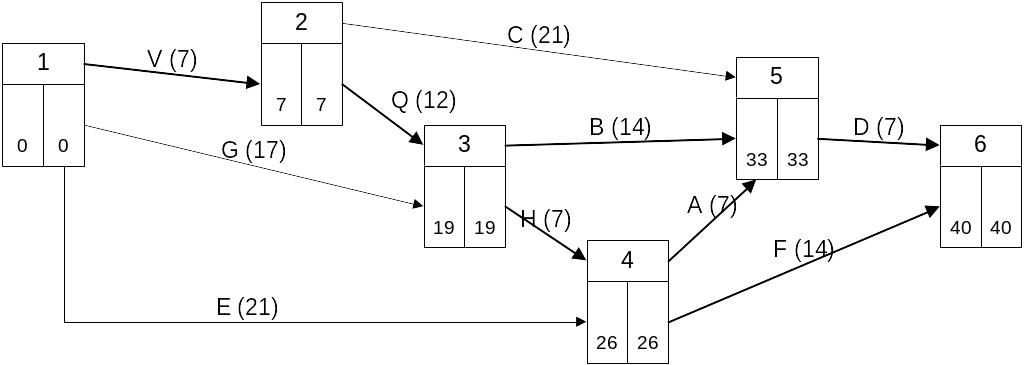

С учетом технологической последовательности работ построим сетевой график выполнения этих работ:
Прямоугольниками на сетевом графике обозначены события; в прямоугольниках сверху записан номер события, в левой части прямоугольника находится раннее, а в правой части – позднее время выполнения работ. Стрелками обозначены работы. Жирными стрелками обозначены работы, принадлежащие критическому пути. Над стрелочками написано имя работы, а в скобках - нормальный срок выполнения работы,
2. Рассчитаем временные характеристики сетевого графика при нормальном режиме выполнения работ. Найдем критический путь и его продолжительность, укажем все возможные критические пути и определим стоимость всего комплекса работ.
Рассчитаем раннее время выполнения работ:
Тр1=0 дн.
Тр2=Тр1+t12=0+7=7 дн.
Тр3=max[Тр1+t13;Тр2+t23]=max[0+17;7+12]=19 дн.
Тр4=max[Тр1+t14;Тр3+t34]=max[0+21;19+7]=26 дн.
Тр5=max[Тр2+t25;Тр3+t35;Тр4+t45]=max[7+21;19+14;26+7]=33 дн.
Тр6=max[Тр4+t46;Тр5+t56]=max[26+14;33+7]=40 дн.
Итак, раннее время конечного события графика равно Тр(кр.)=Тр6=40 дней, т.е. раньше чем через 40 дней строительство торгового павильона завершено быть не может.
Обратным ходом находим критические пути Lкр.:
Lкр.1={V;Q;H;A;D} Lкр.2={V;Q;H;F} Lкр.3={V;Q;B;D}
Определим стоимость строительства торгового павильона при нормальном режиме выполнения работ:
Sнорм.=1,8+91,2+16,2+49,2+9+105,6+109,2+56,4+58,2+60=556,8 тыс. руб.
Рассчитаем позднее время выполнения работ:
Тп6=Тр6=40 дн.
Тп5=Тп6-t56=40-7=33 дн.
Тп4=min[Тп5-t45;Тп6-t46]=min[33-7;40-14]=26 дн.
Тп3=min[Тп4-t34;Тп5-t35]=min[26-7;33-14]=19 дн.
Тп2=min[Тп3-t23;Тп5-t25]=min[19-12;33-21]=7 дн.
Тп1=Тр1=0 дн.
3. Укажем стратегию минимального удорожания комплекса работ при сокращении сроков строительства на 2 дня, и в какую итоговую сумму обойдётся фирме ускоренная стройка павильона:
Рассчитаем затраты на ускорение строительства и предельно-возможное уменьшение длительности в днях в таблице:
Работа |
A |
B |
C |
D |
E |
F |
G |
H |
Q |
V |
tнорм.-tср |
1 |
2 |
3 |
1 |
3 |
2 |
5 |
1 |
6 |
1 |
,(тыс.руб.) |
0,3 |
7,6 |
0,9 |
8,2 |
0,5 |
8,8 |
9,1 |
9,4 |
9,7 |
10 |
где = норма платы за ускорение за каждый день.
Критический срок будем сокращать последовательно по одному дню за счёт ускорения критических работ. В данном случае это будет работа Q.
Шаг первый:
Результаты ускорения:
Ускоряемая работа: Q
Новая длительность: 11 дней
Критические пути со временем завершения работ за 39 дней
Lкр.1={V;Q;H;A;D} Lкр.2={V;Q;H;F} Lкр.3={V;Q;B;D}
Суммарная стоимость: 566,5 тыс. руб.
Шаг второй:
Результаты ускорения:
Ускоряемая работа: Q

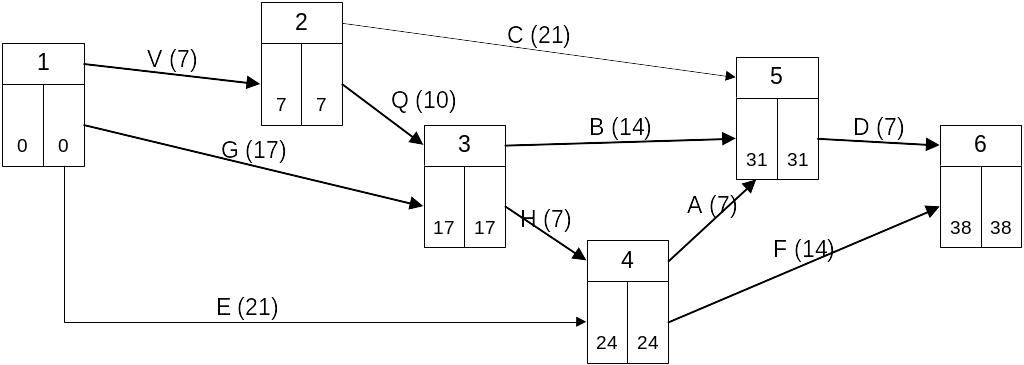

Новая длительность: 10 дней
Критические пути со временем завершения работ за 38 дней
Lкр.1={V;Q;H;A;D} Lкр.2={V;Q;H;F} Lкр.3={V;Q;B;D}
Lкр.4={G;H;A;D} Lкр.5={G;H;F} Lкр.6={G;B;D}
Суммарная стоимость: 576,2 тыс. руб.
