65. Схема многоступенчатого способа вскрытия рудничных полей

Как правило, вскрытие глубоких крутопадающих месторождений осуществляется не сразу на всю глубину, а производится в два, три и более этапов (ступенями). Вначале месторождение вскры-вают с поверхности и начинают отрабатывать его верхнюю часть (первую очередь вскры-тия), а затем, по мере необходимости, последовательно вскрывают и отрабатывают нижние части (рис. 2.4).

По данным практики глубина первой очереди вскрытия колеблется в широких пределах: от 300 м (для неглубоких месторождений) до 1 200 м (для месторождений средней глубины залегания).

Шагом вскрытия называют глубину, на которую месторождение вскрывают соответственно во вторую и последующие очереди. Этот параметр должен быть кратным высоте этажа и соответствовать расстоянию между концентрационными горизонтами. Обычно шаг вскрытия составляет 100 – 400 м.

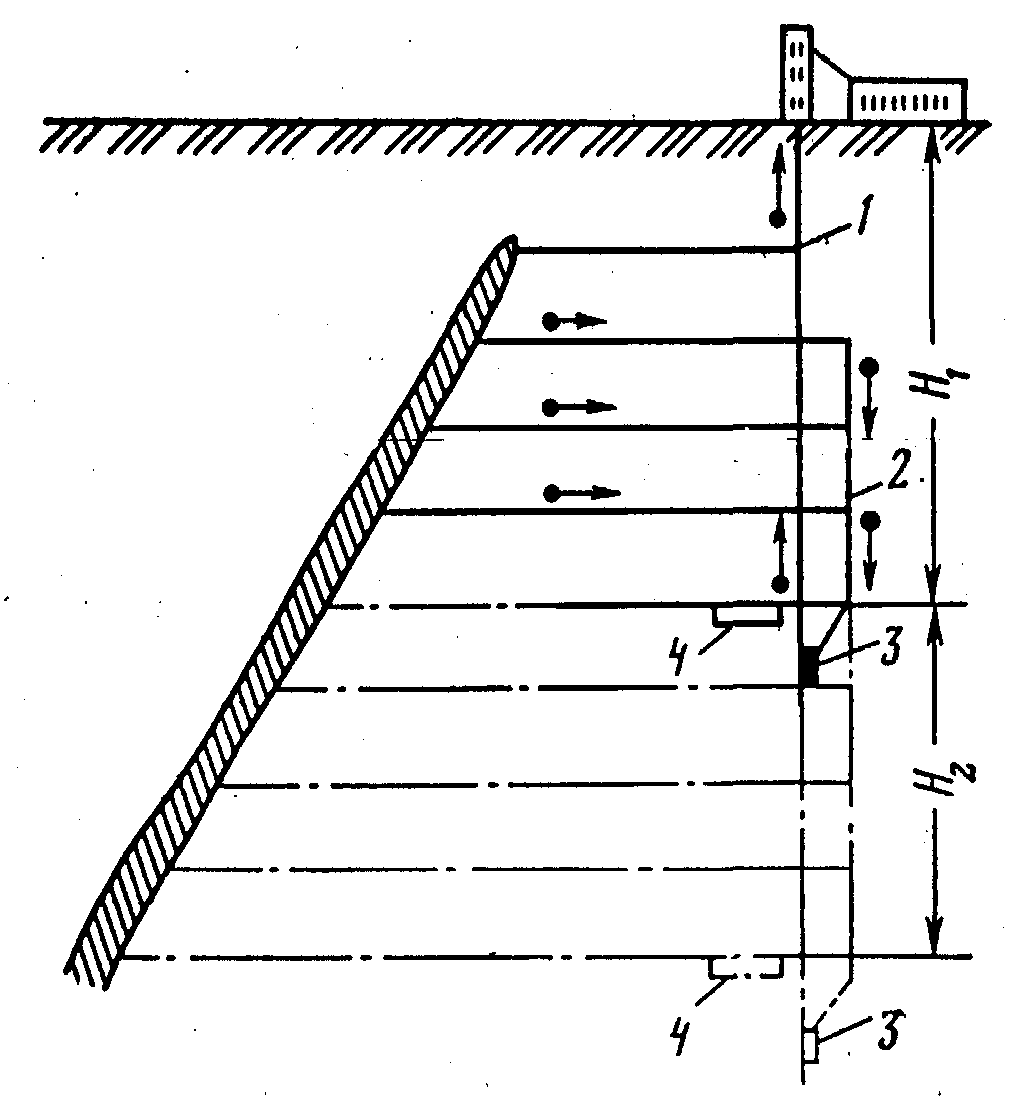

Рис. 2.4. Схема разработки

крутопадающего месторождения

в несколько очередей: 1 – главный ствол; 2 – капитальный рудоспуск;

3 – дозаторы скипового подъема;

4 – водосборники; Н1 – глубина

I очереди вскрытия; Н2 – шаг

вскрытия

66. Ортовая система подготовки откаточных горизонтов на рудниках

При полевой подготовке подготовительные выработки проходятся по породе (полевые штреки) со стороны лежачего или висячего бока пласта (чаще со стороны лежачего бока). При этом доступ к рудной залежи открывается путем проведения ортов. Такой способ подготовки называется ортовым.

Подготовка блоков производится тупиковыми ортами-заездами и кольцевыми ортами-заездами.

П одготовка тупиковыми ортами имеет преимущество в том, что меньше полевых штреков, но при этом полевые штреки должны быть двухпутными, в результате чего дороже их поддержание. Сложнее производить маневровые работы, большая запыленность тупиковой части орта.

При кольцевых ортах улучшаются условия маневровых работ и поддержание полевых штреков, так как они могут проходиться однопутными. Подготовку тупиковыми ортами выгоднее применять при разработке месторождений меньшей мощности с невысокой производительностью. Кольцевые орты выгодно применять при разработке месторождений большой мощности с высокой производительностью.

67. Штрековая система подготовки откаточных горизонтов на рудниках

В крутых маломощных залежах подготовка штрековая: этажные горизонты подготавливают штреками рудным или нерудным (полевым); блоковые восстающие и рудоспуски проходят из штрека.

При штрековой подготовке рудоспуски проходят из штрека, обычно рудного, расположенного у одного из боков, либо посередине мощности залежи. Часто имеется еще и полевой штрек в лежачем боку, соединенный с рудным штреком кольцевы­ми или косыми заездами.

При наличии только рудного штрека схема проветривания ана­логична применяемой в маломощных залежах. Если же имеется полевой штрек, то блоковые восстающие часто проходят из этого штрека по породам лежачего бока. Свежий воздух в этом случае может поступать в блок с рудного штрека по какому-либо восстаю­щему, загрязненный воздух отводят из блоков по полевому вос­стающему на полевой штрек вышележащего этажного горизонта (вентиляционного).
