Оптимизация плана работ проекта

Оценить, укладывается проект в нужные сроки или нет, можно с помощью индикаторов крайних сроков, которые мы ввели, когда создавали план работ (см. раздел «Крайние сроки»). На рис. 15.9 (файл 5.mpp) видно, что задача Вывод пленок заканчивается позже крайнего срока, а значит, проект не укладывается в расписание. В тех проектах, где не используются крайние сроки или завершающие задачи, оценить длительность проекта можно по значению столбца Duration (Длительность) в строке суммарной задачи проекта (см. раздел «Суммарная задача проекта»).

Если план не укладывается в срок, длительность проекта нужно уменьшить. Для этого нужно сократить длительность его задач или удалить некоторые из них.

Но длительность каких именно задач нужно сокращать? Чтобы ответить на этот вопрос, нужно определить, от каких задач зависит длительность проекта. А для этого можно воспользоваться анализом плана проекта методом критического пути (СРМ).

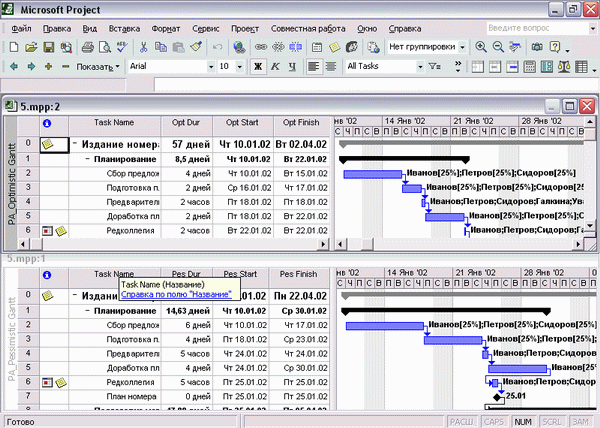

Рис. 15.8. Сравнение оптимистичного и пессимистичного сценариев

Рис. 15.9. После изменения длительноотей задач нарушаются крайние сроки проекта

Анализ критического пути проекта

Critical Path (Критический путь) — это задача или последовательность задач, определяющая дату окончания проекта. Если увеличить длительность задачи, лежащей на критическом пути, то длительность проекта тоже увеличится, а если уменьшить ее длительность, то длительность проекта тоже уменьшится.

ПРИМЕЧАНИЕ

MS Project «умеет» определять время, на которое можно задержать исполнение задачи без увеличения длительности проекта. Эта длительность хранится в поле Total Slack (Общий временной резерв), и если она меньше или равна нулю дней, то задача считается критической. Но в некоторых проектах критическими могут считаться задачи, резерв которых больше, например, если он равен 1 дню. Чтобы определить для проекта размер временного резерва критических задач, нужно с помощью команды меню Tools > Options (Сервис > Параметры) открыть диалоговое окно настройки параметров MS Project, перейти на вкладку Calculation (Расчеты) и указать нужное значение параметра Tasks are criticalis slack is less or equal to ... days (Считать критическими задачи, имеющие резерв не более ... дней).

MS Project также относит к критическим задачи, имеющие ограничения типа Must Start On (Фиксированное начало), Must Finish On (Фиксированное окончание), As Late As Possible (Как можно позже) в планируемых от даты начала проектах и As Soon As Possible (Как можно раньше) в проектах, планируемых от даты окончания. Кроме того, критическими считаются задачи, дата окончания которых превышает дату крайнего срока или совпадает с ней.

Для отображения критического пути проекта на диаграмме Ганта нужно воспользоваться мастером Gantt Chart Wizard (Мастер диаграмм Ганта), вызываемым одноименной командой в меню Format (Формат) или контекстном меню диаграммы Гаита. На втором шаге мастера (рис. 15.10) нужно выбрать переключатель Critical Path (Критический путь) и нажать кнопку Finish (Готово).

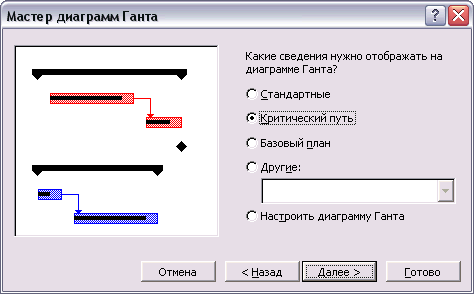

Рис. 15.10. Отображаем критический путь на диаграмме Ганта

После этого диаграмма Ганта перестроится, а задачи, лежащие на критическом пути (критические задачи), и связи между ними будут выделены красным цветом (рис. 15.11, файл б.mрр). Теперь можно переходить к уменьшению длительностей задач, причем начать стоит с тех, что лежат на критическом пути. При этом следует помнить, что сокращение длительности задач может не только убрать их с критического пути, но и сделать критическими другие задачи.

СОВЕТ

Чтобы оставить на диаграмме Ганта только критические задачи, нужно воспользоваться фильтром Critical (Критические).

Рис. 15.11. Так выглядит наш план после форматирования диаграммы с помощью мастера и применения фильтра для отбора только критических задач

Для сокращения длительности задачи можно применить несколько методов: во-первых, можно сократить объем работы, требуемый для ее выполнения. Во-вторых, можно добавить ресурсы для ускорения выполнения работы при сохранении ее объема. Наконец, можно разбить задачу на подзадачи, выполняемые одновременно разными сотрудниками.

В нашем случае мы сократили длительность двух задач: Подготовка редакционных заданий и Утверждение заданий авторами. Длительность первой задачи мы сократили незначительно, а второй — в два раза (с 4 до 2 дней), поскольку .на скорость ее выполнения можно повлиять административными мерами.

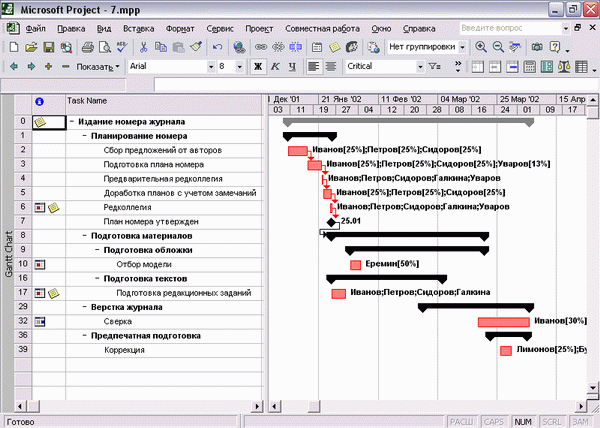

Но сокращение длительности этих задач не помогло уложиться в крайние сроки. И тогда мы разбили задачу Редактирование материалов на 3 подзадачи: Редактирование раздела 1, 2 и 3 и спланировали их одновременное исполнение. Это возможно потому, что журнал состоит из трех разделов, и каждый из редакторов разделов отвечает за свой раздел и осуществляет редактирование материалов в нем независимо от других. Длительность каждой задачи была установлена равной 10 дням, а загрузка ресурсов определена в 70% с ранним пиком в профиле загрузки. В результате бывшая задача и нынешняя фаза Редактирование материалов перестала быть критической (рис. 15.12, файл 7.mрр).

Рис. 15.12. Критический путь проекта после редактирования

Теперь план проекта укладывается в сроки, причем с небольшим опережением. Но прежде чем переходить к анализу и оптимизации стоимости проекта, нужно проверить, не возникло ли перегрузок ресурсов после изменений в плане. Это возможно, например, у задач с фиксированным объемом работ, поскольку уменьшение длительности таких задач приводит к увеличению объема работы, которую задействованные в них ресурсы должны выполнять в течение дня.

В нашем случае превышение доступности снова возникло у Иванова, Петрова, Сидорова и Галкиной (7.mрр) — наиболее активно задействованных в проекте ресурсах. От него нужно избавиться, чтобы при анализе стоимости корректно учитывать трудозатраты и сверхурочную работу. Приемы выравнивания ресурсов вам уже известны, а в нашем случае мы использовали только перераспределение загрузки (файл 8.mpp). Теперь, когда план работ и загрузка ресурсов нас устраивают, можно переходить к анализу и оптимизации стоимости проекта
