Назначение материальных ресурсов

При назначении материальных ресурсов можно указать как фиксированный объем выделяемых на задачу ресурсов (например, 3 бочонка, как на рис. 12.5), так и переменный объем (например, 1 бочонок в день). Для ввода переменного объема расходования материалов нужно в диалоговом окне сведений о задаче (см. рис. 12.5) в поле Units (Единицы) ввести данные в формате: число единиц/ обозначение длительности. Например, З/d (3/д) для обозначения расходования трех единиц материала в день.

В первом случае на решение задачи выделяется ограниченное количество материалов, и оно распределяется по времени исполнения задачи в соответствии с примененным к назначению профилем. Во втором случае программа планирует расходовать материальный ресурс в соответствии с единицами назначения, и общий объем расходуемого на задачу материала зависит от длительности задачи. Кроме того, изменение объемов выделяемых материалов может повлиять на свойства задачи.

Например, на рис. 12.20 (файл Assignments\5.mpp) представлена задача с фиксированными трудозатратами длительностью в 3 дня, на которую выделены 6 коробок бумаги при скорости расходования 2 коробки в день (строка 1). При увеличении длительности задачи (строка 3) автоматически уменьшается скорость расходования материалов, поскольку программа предполагает, что объем материалов зафиксирован.

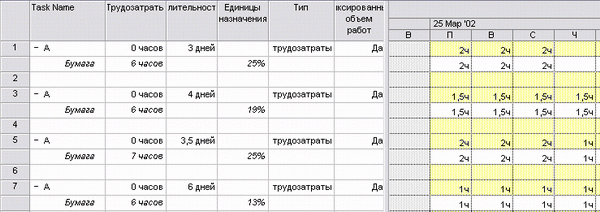

Рис. 12.20. Переменный объем расходования материалов и задачи с фиксированными трудозатратами

При увеличении объема материалов (строка 5) увеличивается длительность задачи, поскольку скорость расходования остается прежней. А при уменьшении скорости расходования материалов до 1 коробки в день (строка 7) длительность задачи также увеличивается.

На рис. 12.21 (строка 11) представлен пример задачи с теми же параметрами, что и на рис. 12.20 (строка 1), но с фиксированной длительностью. При увеличении длительности таких задач (строка 13) увеличивается общий объем требуемых задаче материальных ресурсов. При увеличении общего объема выделенных на задачу материалов (строка 15) длительность задачи сохраняется, но увеличивается скорость расходования материалов. А при уменьшении скорости расходования материалов (строка 17) уменьшается общий объем материалов, требующийся для выполнения задачи.

Если же материальный ресурс с переменным объемом расходования задействован в задаче с фиксированным объемом ресурсов (рис. 12.22, строка 20), то при увеличении длительности задачи (строка 22) требуемый задаче объем ресурсов возрастает, а при уменьшении скорости расходования (строка 26) — уменьшается. Если же увеличивается общее число выделенных на задачу материалов, то увеличивается длительность задачи.

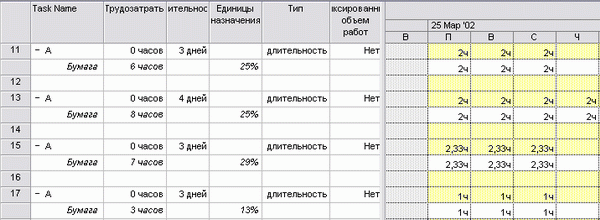

Рис. 12.21. Переменный объем расходования материалов и задачи с фиксированной длительностью

Рис. 12.22. Переменный объем расходования материалов и задачи с фиксированным объемом ресурсов

Удаление назначений

Удалить назначения можно в представлении Task Usage (Использование задач), выделив строку таблицы с назначением и нажав клавишу Delete или удалив ресурс из списка ресурсов в диалоговом окне сведений о задаче (см. рис. 12.5).

Удаление нематериального ресурса может привести к изменениям длительности или трудозатрат задачи и к изменению загрузки других задействованных в задаче ресурсов. Как повлияет удаление назначения на свойства задачи и ее назначений, зависит от типа задачи.

Удаление назначения из задачи с фиксированной длительностью повлечет уменьшение трудозатрат на ее исполнение (рис. 12.23, строки 1, 4). Но если задача была с фиксированным объемом работ (Effort Driven), то трудозатраты с удалением ресурса не уменьшатся, и соответственно росту трудозатрат увеличится процентная загрузка других назначений. Так, на рис. 12.23 видно, что при удалении одного из ресурсов загрузка второго выросла со 100% до 200% (строки 1, 10).

Удаление ресурсов из задач с фиксированными ресурсами приводит к изменениям в свойствах задачи и других назначений, только если у задачи зафиксирован объем работ (рис. 12.24, строки 19, 22). В этом случае трудозатраты удаленного ресурса переносятся на оставшиеся назначения, что приводит к увеличению длительности задачи.

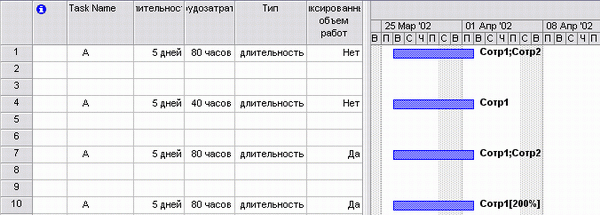

Рис. 12.23. Удаление назначения из задачи с фиксированной длительностью

Рис. 12.24. Удаление назначения из задачи с фиксированными ресурсами

Удаление назначения из задачи с фиксированными трудозатратами приводит к тем же последствиям, что и в предыдущем случае: объем работ, который должен был выполнить удаленный ресурс, распределяется между оставшимися назначениями. Соответственно увеличивается и длительность задачи (рис. 12.25, файл Assignments\4.mpp).

Рис. 12.25. Удаление назначения из задачи с фиксированными трудозатратами
