Фиксированный объем работ

В дополнение к указанию типа задачи можно использовать признак фиксированного объема работ. Этот признак можно добавить, установив флажок Effort driven (Фиксированный объем работ) рядом со списком типов задач (см. рис. 12.7), если задача не относится к типу Fixed Work (Фиксированные трудозатраты).

Если этот признак включен, то назначение ресурсов или удаление назначений приводит к изменению длительности или процента загрузки ресурсов, но не трудозатрат, необходимых для выполнения задачи. Таким образом, использование этого признака позволяет частично зафиксировать трудозатраты одновременно с одним из двух других свойств задачи: длительностью или объемом ресурсов.

Фиксация объема работ не учитывается при первом назначении ресурсов на задачу и влияет на логику работы MS Project только после первого назначения. Кроме того, признак фиксации объема работ не учитывается, когда вы изменяете длительность, трудозатраты или единицы уже назначенных ресурсов.

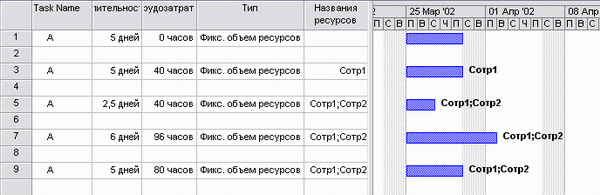

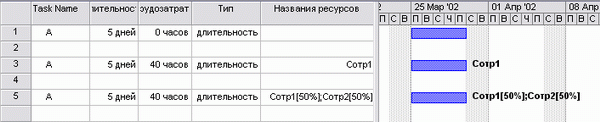

Например, когда на задачу фиксированной длительности 5 дней назначался второй сотрудник, трудозатраты увеличивались с 40 часов до 80. Если же задача будет фиксированной длительности и фиксированного объема работ, то добавление второго сотрудника не повлияет на трудозатраты, а приведет к понижению загрузки первого сотрудника до 50%, и второй сотрудник будет также задействован на 50% (рис. 12.12, файл Types\FDurationE.mpp).

Рис. 12.12. При назначении дополнительных ресурсов на задачу уменьшается процент их загрузки

Если же добавить второй ресурс к задаче с фиксированными ресурсами, то трудозатраты вырастают с 40 до 80 часов. Если в аналогичной ситуации задача будет помечена как задача с фиксированным объемом работ, то при добавлении ресурса трудозатраты сохранятся, а длительность задачи уменьшится, поскольку участие второго ресурса уменьшает время, необходимое на выполнение объема работ (рис. 12.13, файл Types\FUnitsE.mpp).

Рис. 12.13. При выделении дополнительных ресурсов сокращается длительность задачи

Календарь задачи

У задачи, как у ресурсов и проекта в целом, может быть свой календарь, по которому она выполняется. Например, если задача может выполняться на особом оборудовании, то режим выполнения задачи будет совпадать с режимом работы оборудования. Календарь задачи определяется в диалоговом окне сведений о задаче (рис. 12.14) в списке Calendar (Календарь). Если календарь задачи не определен (в списке выбран пункт None (Нет)), то календарем задачи считается базовый календарь проекта.

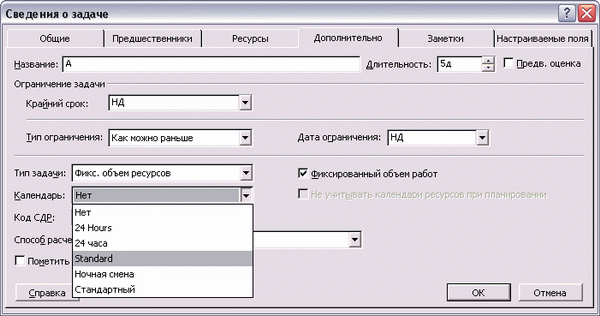

Рис. 12.14. Выбор календаря задачи в диалоговом окне сведений о задаче

Календарь задачи определяет, как трудозатраты на ее выполнение будут распределены в календаре проекта. Например, если у задачи выбран стандартный календарь (или календарь не выбран и календарем проекта является стандартный), то при назначении ресурса (выделенного на 100%) трудозатраты будут распределяться из расчета 8 часов в день со дня начала задачи. Например, на рис. 12.15 (строка 1) мы выделили ресурс на 40-часовую задачу, длящуюся в течение 5 дней. Автоматически его загрузка была определена как 8 часов ежедневно в течение 5 дней.

При распределении загрузки ресурса внутри периода, отведенного на исполнение задачи, учитывается не только календарь задачи, но и календарь ресурса. То есть чтобы определить, сколько часов ресурс должен тратить на выполнение задачи в определенный день, MS Project умножает число часов, которые ресурс может отработать в этот день, на число единиц, на которые ресурс был выделен для этой задачи. Например, если ресурс работает по стандартному календарю с 8-часовым рабочим днем, то при выделении на 100% он будет работать над задачей по 8 часов в день, а если календарь ресурса настроен на 24-часовой рабочий день, то при выделении на 100% он будет работать над задачей 24 часа. Поэтому при выделении на задачу ресурса с 24-часовым календарем (рис. 12.15, строка 3) задача с трудозатратами в 40 часов будет выполнена за 2 дня: в один день сотрудник отработает 24 часа, а в другой — 16.

При распределении трудозатрат по рабочим дням программе приходится объединять календари задачи и ресурса. Если календарь ресурса позволяет ему работать больше, чем по календарю задачи, то ресурс работает больше. (Это иллюстрирует предыдущий пример, где на задачу со стандартным календарем был выделен ресурс с 24-часовым календарем.) Если же календарь задачи требует от ресурса работать больше, чем тому полагается по персональному календарю, то ресурс работает меньше. Этот принцип иллюстрирует строка 5 на рис. 12.15: на задачу с 24-часовым календарем был выделен ресурс со стандартным календарем, и программа по-прежнему распределила нагрузку по 8 часов в день. То есть календарь ресурса имеет приоритет перед календарем задачи.

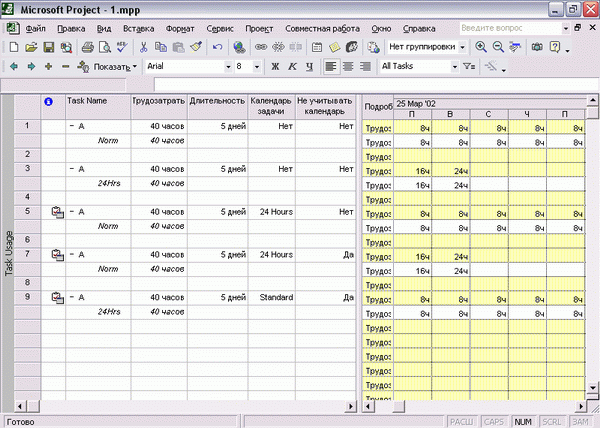

Рис. 12.15. Примеры использования календарей задач и их сочетание с календарями ресурсов

Для того чтобы календарь задач при расчете расписания имел больший приоритет, чем календарь ресурсов (например, у тех задач, которые действительно необходимо выполнять в определенное время независимо от желания сотрудников), нужно установить флажок Scheduling ignores resource calendars (He учитывать календари ресурсов при планировании) в диалоговом окне сведений о задаче (см. рис. 12.14).

Например, на рис. 12.15 этот режим включен у задач в строках 7 и 9. У первой выбран 24-часовой календарь и назначен ресурс со стандартным календарем, а у второй, наоборот, выбран стандартный календарь и назначен ресурс с 24-часовым календарем. В обоих случаях нагрузка на ресурсы распределена в соответствии с календарем задачи.
