Пример настройки календаря

Изменим типовые настройки календаря MS Project, с тем чтобы в дальнейшем планировать проекты с их использованием. Установим рабочее время с 9 до 18 с перерывом на обед с 12 до 13. В пятницу рабочее время будет заканчиваться в 17 часов. Кроме того, учтем в календаре нерабочие дни: понедельник 25 февраля и пятницу 8 марта.

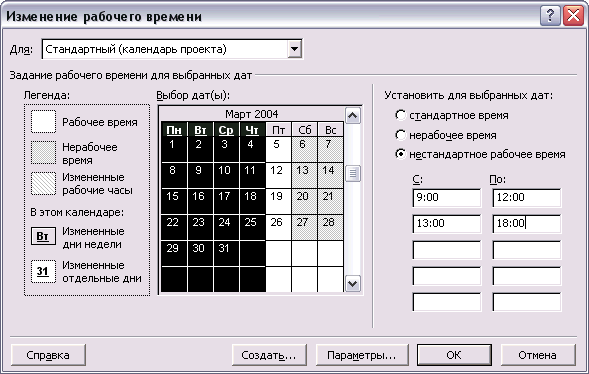

Чтобы реализовать эти настройки, нужно открыть диалоговое окно редактирования календаря с помощью команды меню Tools > Change Working Time (Сервис > Изменить рабочее время). Затем выделим все рабочие дни, кроме пятницы (рис. 10.9), и отредактируем параметры рабочего времени. Редактировать свойства пятниц не нужно, поскольку настройки по умолчанию совпадают с необходимыми нам.

Теперь нужно отметить неурочные выходные дни: 25 февраля и 8 марта. Для этого нужно выделить каждый из этих дней и в его настройках установить переключатель Nonworking time (Нерабочее время) (рис. 10.10, файл 1.mрр).

После редактирования исправленные элементы выделились подчеркиванием. В тех случаях, когда редактировался отдельный день, подчеркнуто число в календаре. Когда же редактировались все определенные дни календаря, подчеркнуты их названия в заголовке таблицы.

Дата начала задачи находится в поле Start (Начало). Чтобы даты в этом поле отображались вместе со временем, нужно соответствующим образом настроить формат отображения дат MS Project (см. раздел «Настройки просмотра»).

Рис. 10.9. Выделяем все понедельники, вторники, среды и четверги календаря и редактируем их рабочее время

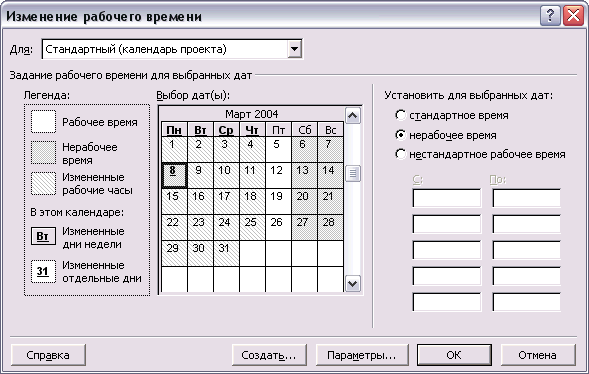

Рис. 10.10. Помечаем 8 марта как выходной день

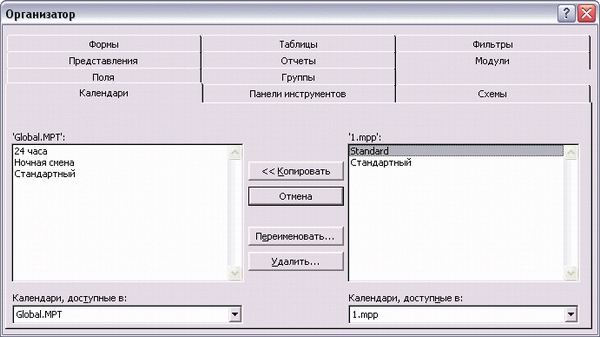

Поскольку режим работы и праздники являются общими для всех проектов, то созданный календарь стоит сохранить в глобальном шаблоне, для того чтобы он автоматически включался во все вновь создаваемые проекты. Для этого нужно воспользоваться командой меню Tools > Organizer (Сервис > Организатор) и в открывшемся диалоговом окне перейти на вкладку Calendars (Календари). Затем нужно скопировать календарь Standard (Стандартный) из файла, где он был создан, в файл Global.mpt (рис. 10.11).

Рис. 10.11. Нажатие кнопки Copy (Копировать) поместит созданный календарь в глобальный шаблон

Используя приемы из этого примера, вы можете создавать собственные календари, настраивать их в соответствии со своими потребностями и затем использовать в рамках организации.

Параметры календарного плана

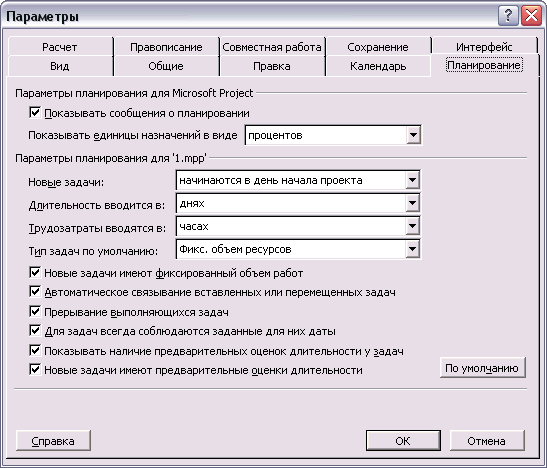

Во время планирования объема работ нам придется размещать задачи на календарном плане проекта, определяя, в какой день начнется и закончится та или иная задача. В MS Project есть несколько настроек, определяющих поведение программы при работе пользователя с календарным планом. Эти параметры можно изменить на вкладке Schedule (Планирование) в диалоговом окне Options (Параметры). Открыть его можно с помощью команды меню Tools > Options (Сервис > Параметры). Вкладка Schedule (Планирование) (рис. 10.12) содержит довольно много параметров, но из них на данном этапе нам понадобятся только некоторые, а к остальным мы еще вернемся в дальнейшем.

Флажок Show scheduling messages (Показывать сообщения о планировании) определяет, будет ли MS Project сообщать вам о несоответствиях в плане проекта (и давать полезные подсказки по ходу составления плана). Этот флажок стоит установить, поскольку с помощью подобных сообщений можно избежать многих случайных ошибок.

Параметры, определяющие настройки для отдельного файла проекта, более многочисленны. Первый из них, New tasks (Новые задачи), определяет, какая дата начала будет по умолчанию приписываться новой задаче — дата начала проекта (пункт списка Start On Project Start Date (Начинаются в день начала проекта)) или дата создания задачи (пункт списка Start On Current Date (Начинаются в текущий день)).

Рис. 10.12. Настройки календарного плана

Ввод данных в файл проекта можно существенно ускорить, если указать, в каких единицах будут вводиться значения длительности задач и объема работ. В таком случае при заполнении в таблицах полей Duration (Длительность) и Work (Трудозатраты) (а также их вариантов) вам нужно будет указывать только число единиц, а обозначение единиц будет подставлено автоматически.

Обычно длительность задач указывается в днях (Days), и именно этот вариант стоит выбрать в списке Duration is entered in (Длительность вводится в). Количество работы, как правило, учитывается в часах, поэтому в списке Work is entered in (Трудозатраты вводятся в) стоит выбрать Hours (Часы).

При редактировании проектного расписания часто приходится перемещать задачи или группы задач. Флажок Autolink inserted or moved tasks (Автоматическое связывание добавленных или перемещенных задач) определяет, будут ли перемещенные или вставленные между другими задачи автоматически связываться с предыдущими или последующими. Этот флажок стоит оставить установленным, поскольку он существенно упрощает редактирование планов проектов даже с небольшим количеством связей.

При составлении предварительного плана проекта указываются предварительные длительности многих задач, которые в процессе согласования плана утверждаются и затем становятся окончательными. Предварительные длительности могут помечаться в плане вопросительным знаком, что делает работу с графиком очень удобной: можно легко увидеть задачи с не установленной окончательно длительностью. Для того чтобы вопросительные знаки отображались, необходимо оставить установленным флажок Show that tasks have estimated durations (Показывать, что у задачи есть предварительная оценка длительности).

И последний флажок — New tasks have estimated durations (Новые задачи имеют предварительную оценку длительности) — определяет, будет ли длительность новых задач помечаться как предварительная. Мы рекомендуем установить этот флажок.

После установки значений воспользуйтесь кнопкой Set as Default (По умолчанию) для использования их в последующих проектах.
