Панель инструментов Tracking (Отслеживание)

В MS Project имеется специальная панель инструментов Tracking (Отслеживание), которую удобно использовать для быстрого ввода данных о ходе выполнения работ по проекту. Чтобы вывести эту панель на экран, нужно щелкнуть на ее названии в подменю View > Toolbars (Вид > Панели инструментов).

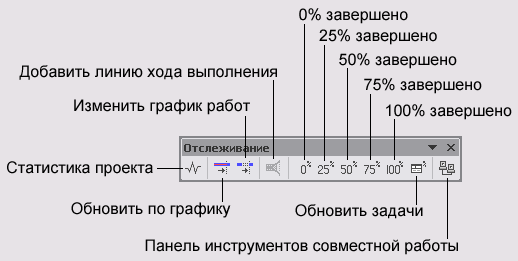

Рис. 19.28. Панель инструментов Tracking (Отслеживание)

Первая кнопка панели (рис. 19.28), Project Statistics (Статистика проекта), открывает окно с данными базового, текущего и фактического плана и расхождениями между текущим и базовым планом. Подробнее мы рассмотрим это окно в разделе «Статистика проекта». Окно статистики проекта можно также вызвать с помощью кнопки Statistics (Статистика) в диалоговом окне Project Information (Сведения о проекте).

Вторая кнопка, Update as Scheduled (Обновить по графику), вводит фактические данные о выполнении выделенной задачи, как если бы эта задача выполнялась в точности по графику. Фактические данные заполняются дл» интервала от начала задачи (или со времени прекращения выполнения фактической работы) до даты отчета.

Чтобы продемонстрировать эту операцию, в файле IS.mpp мы создали Задачу 1 с трудозатратами в 3 дня по 8 часов и установили дату отчета таким образом, чтобы она истекала на второй день выполнения задачи. Затем мы скопировали эту задачу под номерами от 2 до 4, причем для задач 3 и 4 мы ввели фактические трудозатраты за первый день работ (8 часов). Таким образом, задачи 1 и 2 еще не начали выполняться, а по задачам 3 и 4 работы шли 1 день.

Затем мы выделили задачи 2 и 4 и нажали кнопку Update as Scheduled (Обновить по графику) на панели инструментов Tracking (Отслеживание). Программа автоматически ввела фактические данные от даты запланированного, шчала задачи до даты отчета для Задачи 2 и от даты прекращения выполнения фактической работы для Задачи 4. После этого обе задачи стали выглядеть на плане так, как если бы по ним до даты отчета велась работа в соответствии с текущим планом проекта (рис. 19.29, файл 15.mpp).

Использовать обновление по графику удобно для задач, выполняемых по плану. В таком случае вам не придется вводить для каждой из них информацию о ходе выполнения — программа сама определит процент выполнения задачи на текущий момент.

Нажатие кнопки Reschedule Work (Изменить график работ), расположенной третьей на панели инструментов, приводит к тому, что все трудозатраты выделенной задачи, которые должны были быть выполнены до даты отчета и до сих пор не выполнены, переносятся на время после даты отчета.

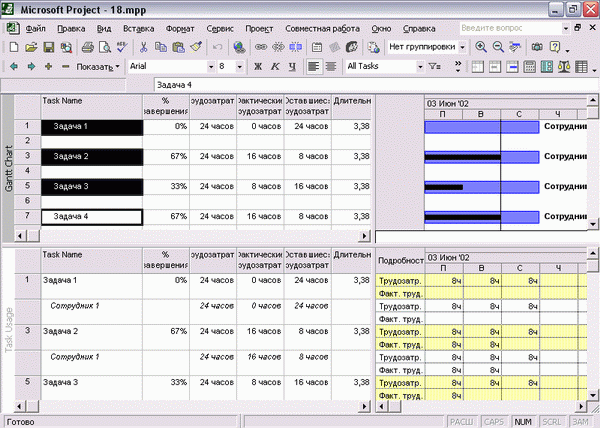

Рис. 19.29. Обновление задач по графику

Если задача не началась до даты отчета, то программа переместит начало задачи на более поздний срок, используя ограничение типа Start No Earlier Than (Начало не ранее). Если же задача начата, но ее выполнение отстает от расписания, то MS Project перенесет невыполненный фрагмент задачи так, чтобы его выполнение начиналось после указанной даты.

Например, в файле 19.mрр мы сохранили Задачу 2 из файла IS.mpp и скопировали ее в Задачу 3. Затем мы перенесли дату отчета на один день вперед, и получилось, что выполнение задачи отстает от расписания на один день. После того как мы выделили Задачу 3 и нажали кнопку Reschedule Work (Изменить график работ), этот день трудозатрат был перенесен так, чтобы начинаться после даты отчета, а в задачу был добавлен перерыв (рис. 19.30, файл 19.mрр).

При изменении графика используется тот же принцип, что и при переносе оставшихся частей задачи вперед к дате отчета (см. раздел «Дата отчета и ввод фактических данных»). Отличие между использованием флажка и кнопки Reschedule Work (Изменить график работ) заключается в том, что при установленном флажке оставшиеся части задач переносятся к дате отчета только при вводе фактической информации о задаче, а используя кнопку, можно перенести оставшиеся трудозатраты вперед в любой момент.

Эта возможность полезна, потому что часто при вводе фактических данных ход выполнения задачи соответствует плану и установка флажка не перенесет оставшуюся работу на более поздний срок. А в будущем, когда отклонение от плана появилось, а новых фактических данных о выполнении задачи еще нет, только с помощью этой кнопки можно автоматически перенести вперед планируемые работы.

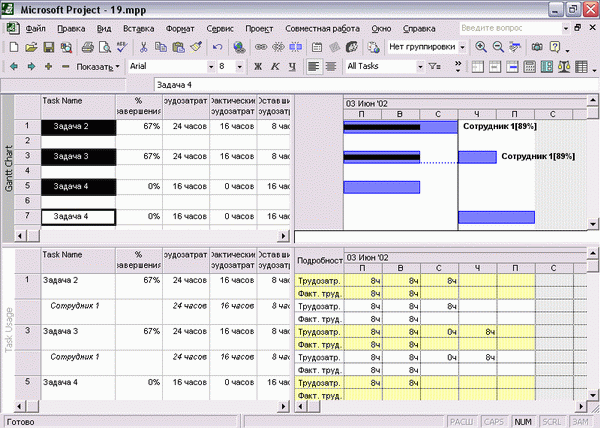

Рис. 19.30. Перенос невыполненных задач и их частей вперед

Кроме того, с помощью кнопки Reschedule Work (Изменить график работ) можно автоматически переносить вперед задачи, выполнение которых еще не началось. Например, в файле 19.mррмы создали Задачу 4, выполнение которой не началось до даты отчета. Если выделить эту задачу и нажать кнопку Reschedule Work (Изменить график работ), то задача переносится в плане так, чтобы начинаться после даты отчета (см. рис. 19.30).

Если нажать четвертую кнопку, Add Progress Line (Добавить линию хода выполнения), то курсор примет форму линии хода выполнения, которую нужно перетащить на шкалу времени диаграммы Ганта. С помощью линии хода выполнения можно отслеживать общий ход работ по проекту, и ее использование мы рассмотрим в далее.

С помощью следующих пяти кнопок панели (см. рис. 19.28) можно быстро установить процент завершения для выбранных задач в соответствии с цифрой на кнопке. Например, после щелчка по кнопке с надписью 75% в поле % Complete (% завершения) выбранных задач будет помещено значение 75%.

Щелчок по десятой кнопке, Update Tasks (Обновить задачи), открывает одноименное диалоговое окно для ввода фактических данных о задаче (рис. 19.31, файл 19.mрр).

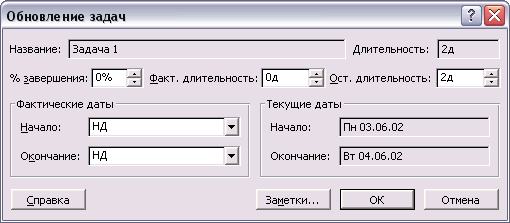

Рис. 19.31. Диалоговое окно Update Tasks (Обновить задачи)

Диалоговое окно содержит поля с данными текущего плана и фактическими данными. Данные текущего плана — название задачи, информацию о запланированной длительности и датах начала и окончания — нельзя редактировать. Фактические данные — процент завершения, фактическую и оставшуюся длительность задачи, даты фактического начала и окончания задачи — редактировать можно. Нажатие кнопки Notes (Заметки) открывает диалоговое окно редактирования заметок задачи.

Последняя кнопка панели, Workgroup Toolbar (Панель инструментов совместной работы), служит для запуска панели инструментов совместной работы. Эту панель мы рассмотрим в следующем уроке (см. раздел «Панель инструментов для совместной работы»).
