Ввод процента завершения

При отслеживании проекта можно вводить не объем осуществленных или оставшихся трудозатрат, а процент завершения задачи. Процент завершения находится в диапазоне от 0 (выполнение задачи не началось) до 100 (задача выполнена). Процент завершения указывается в поле % Complete (% завершения), и после того, как значение этого поля изменяется, MS Project пересчитывает значения полей Actual Duration (Фактическая длительность) и Remaining Duration (Оставшаяся длительность). При этом программа определяет их значения по следующим формулам:

Actual Duration (Фактическая длительность) = Duration (Длительность) х % Complete (%завершения)

Remaining Duration (Оставшаяся длительность) = Duration (Длительность) - Actual Duration (Фактическая длительность)

Рассчитав фактическую длительность задачи, программа определяет фактические трудозатраты по задаче, исходя из запланированных значений.

Например, в файле 17.mррмы создали Задачу 1 длительностью в 4 часа (рис. 19.19). В первые 2 часа ее выполнения трудозатраты составляют по 0,5 часа, а во вторые 2 часа — по 1 часу. Затем мы скопировали Задачу 1 в Задачу 2 и для второй задачи ввели процент завершения 50%. MS Project установил для нее фактическую длительность 2 часа и определил фактические трудозатраты как 1 час, так как в первые 2 часа был запланирован только 1 час трудозатрат.

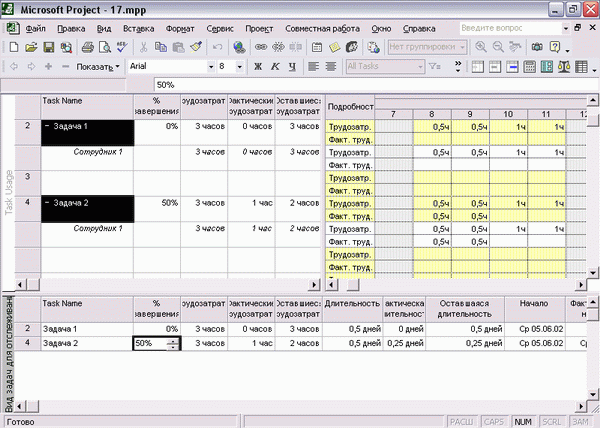

Рис. 19.19. Изменение процента завершения для задачи

Как видно из этого примера, значение поля % Complete (% завершения) соответствует длительности задачи, а не ее трудозатратам. (В нашем случае выполнено только 33,3% запланированных трудозатрат.) В MS Project 2002 есть и поле для обозначения процента завершения по трудозатратам, называемое % Work Complete (% завершения по трудозатратам). Это поле, содержащее процент фактических трудозатрат от запланированных, автоматически обновляется при вводе фактических трудозатрат для задачи, а при его изменении автоматически обновляются , поля с данными фактических и оставшихся трудозатрат.

Однако иногда значения рассчитываемых полей не соответствуют реальному состоянию задачи. Представим постройку кирпичной стены, состоящей из 100 кирпичей, выложенных в 5 рядов. Первый ряд из 20 кирпичей укладывается в 20 минут, но на укладку второго ряда требуется 25 минут, поскольку теперь нужно поднимать кирпичи немного выше и работа занимает больше времени. Третий ряд будет укладываться 30 минут, четвертый 35 и пятый 40, и всего постройка стены займет 150 минут. После укладки 60 кирпичей проект будет реально завершен на 60% (уложено 60 кирпичей из 100). Однако на это потрачено только 75 из 150 минут, поэтому % завершения или % завершения по трудозатратам будет равен только 50%. Поскольку в отчетах (которые мы будем разбирать далее) иногда важно опираться на реальные данные, в MS Project включено поле Physical % Complete (Физический % завершения). Значение этого поля не рассчитывается, а устанавливается вручную и используется для отчетов в тех случаях, когда рассчитанный программой процент завершения не соответствует действительности (см. раздел «Пример анализа методом освоенного объема»).
