Задачи с внешними зависимостями

Иногда задачи зависят от внешних по отношению к проекту событий, не задей-ствующих проектные ресурсы и не поддающихся планированию. Например, если организация выполняет два взаимосвязанных проекта, то в качестве предшественника задачи может выступать задача из другого проекта.

Определить такие задачи с помощью фильтра можно лишь в том случае, если в качестве предшественников выступают задачи, хранящиеся в других файлах проектов. В таком случае для обнаружения этих задач нужно настроить фильтр, созданный нами для определения задач с несколькими предшественницами (см. рис. 16.7), заменив символ «;» на «\».

Бывает и так, что у задачи нет предшественниц в других файлах проектов, но, тем не менее, внешние зависимости у нее есть. Обычно такие задачи может определить лишь менеджер при анализе плана вручную.

Чтобы эти задачи можно было определить на формальной основе, при создании списка задач можно добавить настраиваемое поле типа Flag (Флаг) и изменять его значение для задач с внешними зависимостями.

В нашем проекте такой задачей является Статьи поступили в редакцию, поскольку срок ее выполнения зависит от скорости работы авторов, что является внешней (то есть непроектной) зависимостью. Риск того, что авторы сдадут статьи позже срока, довольно велик. Поскольку сразу уменьшить этот риск мы не можем, просто зафиксируем его (рис. 16.10, файл б.mрр), заполнив соответствующие поля таблицы, чтобы вернуться к нему чуть позже, когда будем разрабатывать стратегию смягчения влияния рисков на проект.

Рис. 16.10. Заносим информацию о риске в план проекта

Ресурсные риски

Цель анализа ресурсных рисков заключается в том, чтобы определить ресурсы и назначения, увеличивающие вероятность срыва проекта. Например, рискованно привлечение недавно принятого на работу сотрудника, поскольку у нас нет опыта работы с ним и мы не знаем, сможет ли он справиться с поставленными задачами. Другой риск — использование одного сотрудника в слишком многих задачах, поскольку проект становится зависимым от одного сотрудника, и если он станет недоступным, то проект может провалиться.

Использование неопытных сотрудников

Часто случается так, что для проектных работ привлекаются сотрудники, недавно вступившие в организацию. Поскольку еще нет опыта использования этих сотрудников в проектах, это представляет определенный риск. Нужно определить задачи, где задействованы эти сотрудники, и описать риск их использования. При разработке стратегии смягчения рисков эти риски нужно будет проанализировать и определить, как их уменьшить.

Чтобы выделить сотрудников без опыта работы, настроим столбец FlagZ (Флаг2), назвав его Опыт есть, и определим отображение красного индикатора для тех случаев, когда значением поля является No (Нет), и зеленого — когда значением является Yes (Да). Добавим настроенное поле в представление Resource Sheet (Лист ресурсов) и установим в нем значение No (Нет) для тех ресурсов, у которых нет опыта работы. В нашем случае в проекте задействованы только два ресурса без опыта: Тарасова и Жуков (рис. 16.11).

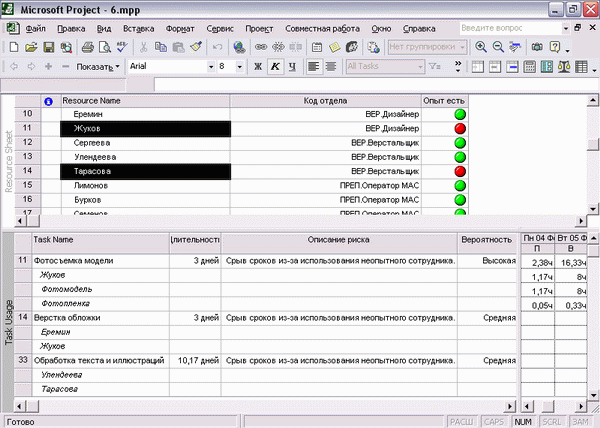

Теперь разделим окно, отобразим в нижней части представление Task Usage (Использование задач) и откроем таблицу Ввод информации о рисках. Для того чтобы в ней отобразились только те задачи, в которых задействованы неопытные сотрудники, выделим этих сотрудников в списке в верхнем представлении, щелкнув на их фамилиях при нажатой клавише Ctrl (рис. 16.12).

На рис. 16.12 видно, что в двух задачах из трех неопытные сотрудники работают вместе с более опытными, поэтому вероятность осуществления риска в этих случаях мы определили как среднюю. И лишь у той задачи, где задействован один Жуков, риск был оценен как высокий.

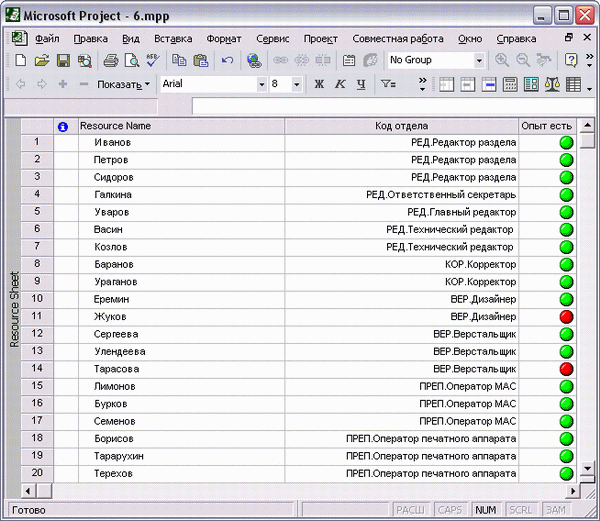

Рис. 16.11. Ресурсы без опыта отмечены красными индикаторами

Рис. 16.12. Вводим информацию о рисках для задач, где задействованы сотрудники без опыта работы
