1.5 Выбор монтажного крана.

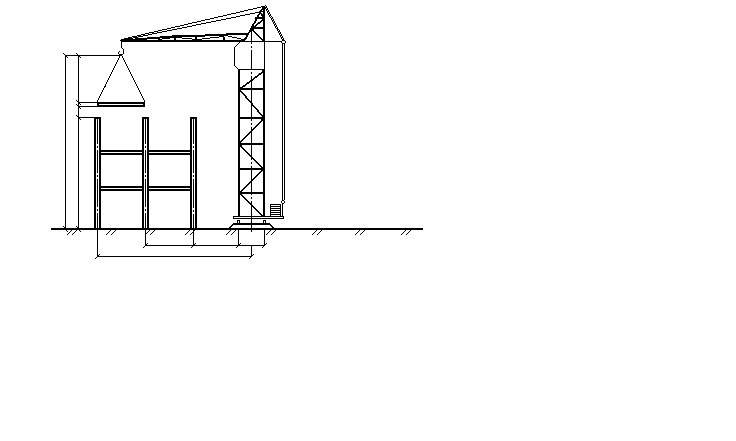

Выбор монтажного крана и других механизмов осуществляется после выбора метода монтажа сборных ж/б конструкций. С учетом размера здания в плане и по высоте и этажности выбирают типы кранов. Для выбранного типа крана выбирают марку крана, которая по своим параметрам: грузоподъемности, требуемому монтажному вылету стрелы и высоте подъема крана обеспечивает установку всех элементов конструкции.
HК – требуемая высота подъема стрелы
h0 – отметка ниже установленного элемента
hЗ – технологический зазор
hЭ – высота монтируемого элемента
hС – высота строповки
LК – вылет крюка
LС – длина стрелы
QК – требуемая грузоподъемность
qЭ – вес монтируемого элемента
qСТ – вес стропового приспособления
а – ширина подкранового пути
b – расстояние от оси рельса подкранового пути до ближайшей части здания
с – расстояние от центра тяжести монтируемого элемента до наиболее выступающей части здания
1. Требуемая высота подъема стрелы:
HК = h0+ hЗ+ hС+ hЭ
HК = 13+1+3,2+0,3 = 17,5
HК = 8,9+1+3,5+0,2 = 13,6
2. Требуемая грузоподъемность крана:
QК = qЭ+ qСТ
QК = 2,8+0,25 = 3,05
QК = 4,3+0,25 = 4,55
3. Длина стрелы:
LК = a/2+b+c
LК =4,5/2+3,5+10,04 = 15,79
с = 5,4+2,7+0,44+1,5 =10,04
LК = 4,5/2+3,5+13,93 = 19,68
с = 10,8+0,88+1,5+0,75 = 13,93
№ п/п |
Наименование монтируемого элемента |
Требуемые параметры крана |
Кран №1 КБ-100.1 |
Кран №2 КБ-100.ОАС |
||||||
QК |
LК |
HК |
QК |
LК |
HК |
QК |
LК |
HК |
||
1 |
Плита покрытия |
3,05 |
15,79 |
17,5 |
5 |
15,79 |
28 |
5 |
15,79 |
30 |
2 |
Плита балкона |
4,55 |
19,68 |
13,6 |
5 |
19,68 |
22 |
5 |
19,68 |
22 |
На 1 квартал 2006 г. 5т 296-27 руб.
Стоимость машино-смен одинаковая, но целесообразно использовать кран
КБ-100.ОАС
1.6 Технология и организация строительного процесса.
1. Возведение каменных конструкций последующего этажа допускается только после укладки несущих конструкций перекрытий возведенного этажа, анкеровки стен и замоноличивания швов между плитами перекрытий.
2. Тычковые ряды в кладке необходимо укладывать из целых кирпичей и камней всех видов. Укладка тычковых рядов в нижнем (первом) и верхнем (последнем) рядах возводимых конструкций под опорные части плит перекрытий, балконов, под мауэрлаты является обязательной.
3. Кирпичные простенки шириной в два с половиной кирпича и менее, следует возводить из отборного целого кирпича.
4. Применение кирпича-половняка допускается только в кладке забутовочных рядов и малонагруженных участков стен под окнами в количестве не более 10%.
5. Вентиляционные каналы в стенах следует выполнять из керамического полнотелого кирпича марки 100.
6. Разность высот возводимой кладки на смежных захватках не должна превышать высоту этажа.
7. При поперечном армировании простенков сетки следует изготовлять и укладывать так, чтобы было не менее двух арматурных стержней, выступающих на 2—3 мм на внутреннюю поверхность простенка.
8. После окончания кладки каждого этажа следует производить инструментальную проверку горизонтальности и отметок верха кладки независимо от промежуточных проверок горизонтальности ее рядов.
9. При возведении каменных стен следует освидетельствовать скрытые работы с составлением актов на:
армирование стен;
устройство деформационных швов;
места опирания несущих сборных элементов;
закрепление в кладке балконов;
-устройство вентиляционных и дымовых каналов
10. Приемку выполненных каменных конструкций следует производить до оштукатуривания поверхностей.
11. При приемке законченных работ по возведению каменных конструкций необходимо проверять:
-правильность перевязки швов, их толщину и заполнение, а также
горизонтальность рядов и вертикальность углов кладки;
-правильность устройства деформационных швов;
-правильность устройства дымовых и вентиляционных каналов в стенах;
-качество поверхностей фасадных неоштукатуриваемых стен из кирпича;
-геометрические размеры и положение конструкций.
