- •Методические указания
- •Введение Практическое занятие № 1
- •Элемент сетевого графика
- •Правила построения сетевых графиков
- •Реализация инвестиционного проекта
- •Исходные данные по вариантам
- •Содержание отчета по практическому занятию
- •Практическое занятие № 2
- •Исходные данные для выполнения работы
- •Продолжение таблицы 6
- •Практическое занятие № 3
- •Отчет по практическому занятию
- •Практическое занятие № 4 Тема: Динамические методы оценки инвестиционных проектов Занятие 1.
- •Практическая реализация занятия
- •Задача 1
- •Задача 2
- •Комментарии к решению задачи
- •Задачи для самостоятельного решения
- •Отчет по практическому занятию
- •Практическое занятие № 5
- •Занятие 2.
- •Практическая реализация занятия
- •Результаты расчета показателей
- •Задача 2
- •Данные по инвестиционному проекту а
- •Данные по инвестиционному проекту в
- •Задача 3
- •Показатели по проекту
- •Задача 4
- •Предполагаемые денежные потоки
- •Задача 5
- •Исходные данные по вариантам
Правила построения сетевых графиков
1. Необходимо установить:
а) какие работы должны быть завершены, а какие начнутся только после их завершения, т.е. определяется порядок выполнения работ;
б) какие работы могут выполняться одновременно.
2. Сетевой график строится слева на право.
3. В сети не должно быть событий, в которые не входит или из которых не выходит ни одна работа.
4. В сети расположение работ должно быть таким, чтобы не было пересечения работ и замкнутых контуров.
Реализация инвестиционного проекта
1. Определение перечня основных событий реализации инвестиционного проекта, которые заключаются в проектных материалах:
1.1. Описание состава участников проекта.
1.2. Описание действий, в которых определяются объемы инвестиций, сроки, исполнители.
1.3. Определяются предприятия-участники инвестиционного проекта.
1.4.Определяется информация о продукции, работах и услугах, получаемых в результате реализации инвестиционного проекта.
1.5. Определяется информация о конъюнктуре рынка.
1.6. Определяется допустимость архитектурно-строительных, инженерных и технологических решений.
1.7. Определяется кадровый состав инвестиционного проекта.
1.8. Описывается информация об экологических и социальных последствиях реализации инвестиционного проекта.
1.9. Описывается правовая допустимость проекта.
1.10. Рассчитывается коммерческая реализуемость проекта.
1.11. Отношение администрации района, города или области к проекту.
1.12. Расчет и обоснование цен на товары, услуги и/или работы, выполняемые при реализации инвестиционного проекта.
1.13. Описание организационно-экономического механизм реализации инвестиционного проекта.
1.14. Расчет и обоснование результатов и затрат инвестиционного проекта.
1.15. Определяется экономическая целесообразность реализации проекта.
1.16. Определяются условия прекращения инвестиционного проекта.
2. Определение основных периодов реализации инвестиционного проекта.
Выполнение инвестиционного проекта разбивается на четыре периода, каждому из которых соответствуют определенные работы:
I период – 1, 2, 7.
II период – 3, 9, 16.
III период – 4, 5, 10, 12, 14.
IV период – 6, 8, 11, 13, 15.
3. Определение временных рамок инвестиционного проекта.
Начало реализации инвестиционного проекта считать 15 января 20__ года, окончание 15 июня 20__ года.
Необходимо определить:
а) количество календарных дней;
б) количество рабочих и выходных (праздничных) дней;
в) определить длительность работ;
г) количество исполнителей по каждой работе;
д) изобразить сетевой план-график реализации проекта;
е) рассчитать основные параметры сетевого графика;
ж) временные рамки проекта, т.е. максимальные и минимальные сроки (дней) выполнения проекта. Определить дату минимального и максимального срока выполнения инвестиционного проекта.
4. Расчетные формулы.
4.1. Определение длительности работ инвестиционного проекта:
,

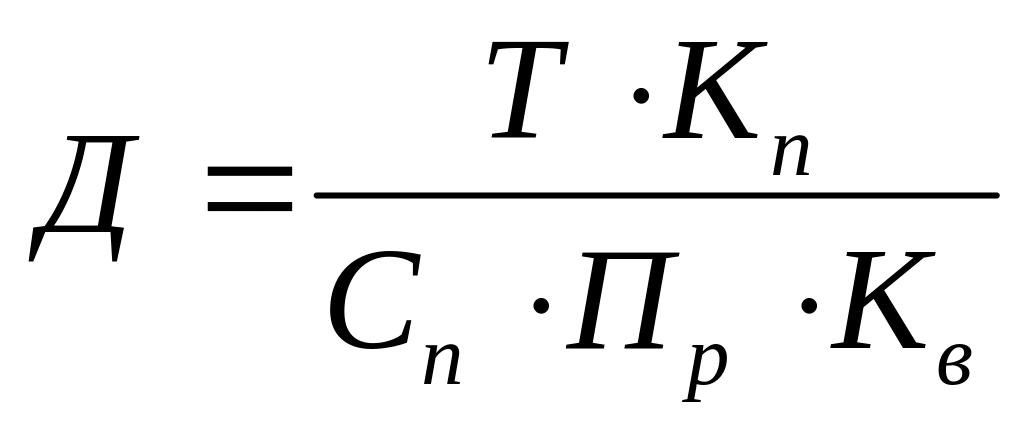

(1)
где Т-трудоемкость выполнения работ, чел.-ч.;
Кn-коэффициент перевода рабочих дней в календарные, который равен 7:5=1,4;
Сn-количество исполнителей, чел.;
Пр-продолжительность рабочего дня, равно 8 часов, ч.;
Кв-коэффициент выполнения планового задания, который равен 0,5-1,0 (в практическом занятии рекомендуется взять Кв=0,7).
4.2. Расчет раннего срока совершения события (расчет ведут слева на право):
.

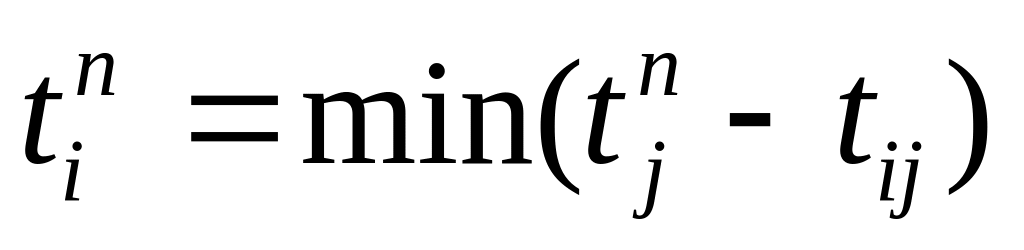

(2)
4.3. Расчет позднего срока выполнения события (расчет ведут с права налево):
.
(3)
4.4. Расчет резерва времени события:
.

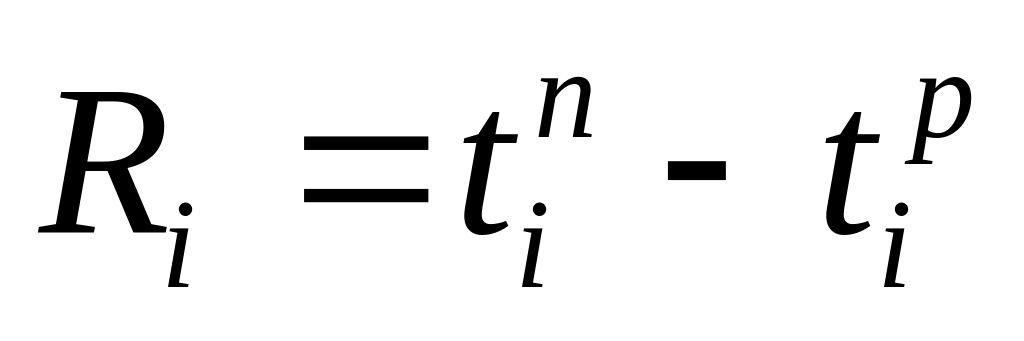

(4)
Критический путь соединяет события, в которых резерв времени равен нулю.

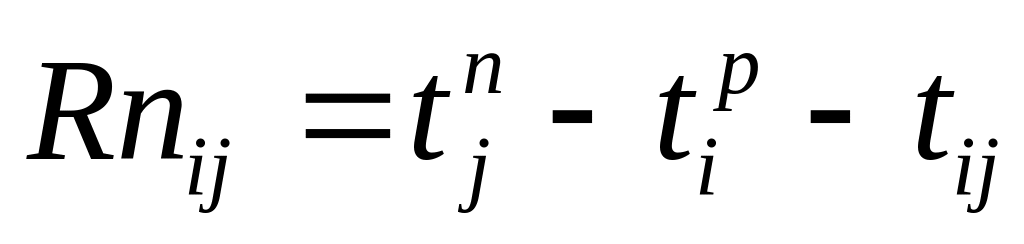

4.5. Расчет полного резерва времени:
.
(5)
