Добавил:
Upload Опубликованный материал нарушает ваши авторские права? Сообщите нам.
Вуз: Предмет: Файл:
МВ фунд.+кирпич (фр) - 2012.doc
Скачиваний:
1
Добавлен:
01.04.2025
Размер:
9.01 Mб
Скачать

Il est récommendé d’éxécuter la comparaison des variantes de mécanisation des travaux à l’aide du document «Мехвыбор.Xls». Exemple de la comparaison:

Т a b l e a u 14

Alors, la pompe à béton est plus économique. On choisit 3ème variante de mécanisation.

4.5. La conception du planning d’avancement des travaux de mise en place des fondations

La durée des procéssus en journées se calcule compte tenue la quantité du travail.

,

– quantité des ouvriers nécéssaire pour l’exécution du travail;

– quantité des équipes en un jours.

4.6. Les caractéristiques techniques et économiques du projet

1. La durée des travaux de bétonnage :

Selon le plagnning d’avancement des travaux : 15 jours.

2. La quantité du travail total:

3. Les dépenses du travail pour 1m3 du béton de semelle

4. Le salaire total des ouvriers pour l’aménagement de la fondation

5. Le coût des procéssus mécanisés

4.7. La technologie des travaux de bétonnage des fondations.

4.8. Le contrôle de la qualité et l’admission des travaux.

4.9. La sécurité de travail.

5. Exemple de calcul de la gamme d’opérations pour les travaux de maçonnerie et de montage

(en français)

5.1. Données de départ :

– hauteur d’étage – 3,0m;

– quantité d’étages de bâtiment – 5 étages.

Fig. 13. Plan du rez-de-chaussée

Fig. 14. Plan du recoupement en dalles préfabriquées

5.2. Qualcul des volumes des travaux

5.2.1. Conception des spécifications

Т a b l e a u 15

Spécifications des menuiseries

Nom du produit

Marque

Dimensions, m

Quantité

hauteur

largeur

pour un étage

pour le bâtiment

1

2

3

4

5

6

Fenêtre

02

1,510

1,510

12

60

Fenêtre

03

2,11

1,51

18

90

Porte

Д1

2,175

0,87

12

60

Porte

Д2

2,07

0,91

45

225

Porte

Д3

2,07

1,21

12

48

Т a b l e a u 16

Spécifications des élements préfabriqués en béton armé

Nom du produit

Marque

Masse d’élement, t

Quantité

pour un étage

pour un étage

1

2

3

4

5

Dalles de recoupement en béton armé de dimensions

6560х1190

ПП 66-12

2,0

18

90

5360х1190

ПП 54-12

1,6

18

90

6560х1490

ПП 66-15

2,5

6

30

3560х1190

ПП 36-12

1,1

6

30

2960х1190

ПП 30-12

0,9

60

300

Escaliers en béton armé

ЛМ 28-11

1,01

6

30

Dalles d’éscalier en béton armé de dimensions

16004350 мм

ЛП 22-16

0,9

6

30

Poutres en béton armé

Б15

0,065

89

445

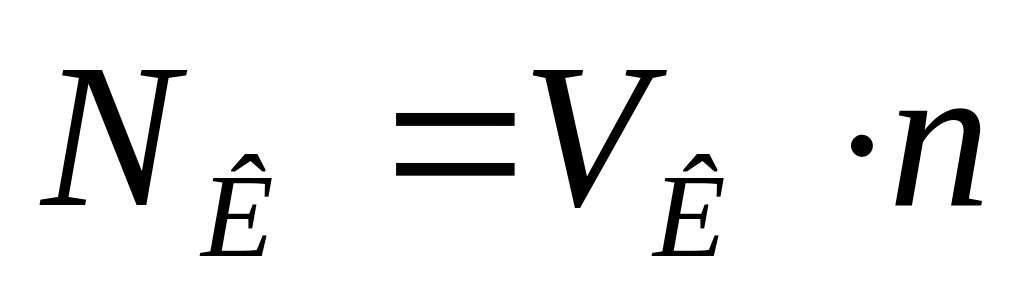

5.2.2.Calcul du volume des maçonneries

  • Les murs d’épaisseur de 2,5 briques

Surface des murs:

où – longueur des murs, m

– hauteur des murs, m.

Surface des baies dans les murs:

– largeur du baie, m

– hauteur du baie, m

n – quantité des baies (fenêtres et portes).

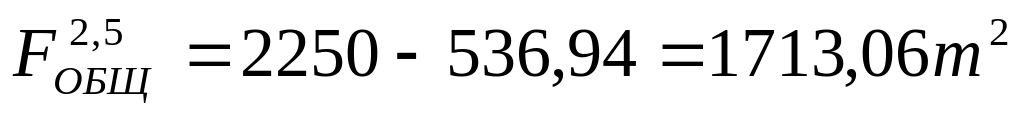

Surface des murs sans baies:

Volume des murs:

t – épaisseur du mur, m.

Quantité des briques:

,

n – quantité des briques pour 1m3 de maçonnerie (annexe 13) ;

Volume du mortier pour les maçonneries:

,

où – volume du mortier pour 1m3 de maçonnerie (annexe 13) ;

  • Les murs d’épaisseur de 1,5 briques

Méthode de calcul et même

  • Les cloisons

Méthode de calcul et même

Les résultats de calculs sont réunies dans le tableau:

Т a b l e a u 17

Épaisseur des murs et des cloison

Surface de maçonnerie, m2

Volume de maçonnerie, m3

Quantité des briques, milles pièces

Volume du mortier, m3

2,5

640mm

1713,06

1096,36

1102,35

562,31

1,5

380mm

1202,23

985,12

0,5

120mm

963,21

256,3

5.3. Le choix de la grue pour les travaux de montage

  • La détermination de la capacité de charge :

où – la masse de la charge la plus lourde (on compare les poids des structures en béton armé différents possibles);

– la masse de l’élingue (annexe 5).

Fig. 15. Schéma de détermination des paramètres de grue à flèche

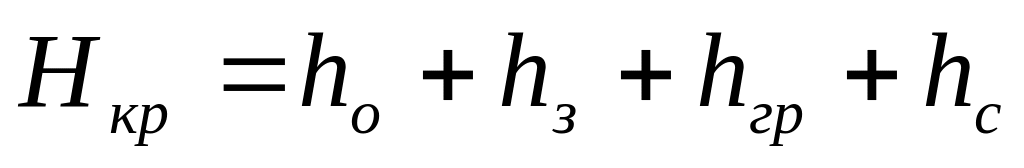

  • La hauteur de la monté du crochet (fig. 15):

,

où: – le dépassement du support d’un élement monté au-dessus du niveau de stationnement de la grue;

– le stock en hauteur (pas moins de 0,5m);

– la hauteur d’un élement monté (structure en béton armé);

– la hauteur de l’élingue (annexe 5).

  • La portée de la flèche de grue à flèche (fig. 15):

où: – la moitié de la voie de la grue (on prend 3m);

– la distance d’un appuis de la grue à l’axe de la construction montée :

où: – la longueur du palan (annexe 6);

– la distance du niveau de stationnement de la grue au début de la flèche (1,5 … 2,2m);

 – l’angle d’inclinaison de la flèche ( = 75 … 78, tg 75 = 3,732).

  • La portée de la flèche de grue à tour (fig. 16):

,

où: – la moitié de la voie de la grue (on prend 3m);

– la distance du mur du bâtiment à la grue (la partie arrière de la grue à tour est plus grande que celle avant, on prend );

– la distance du mur extérieur du bâtiment à un axe de la structure la plus éloignée du croche de la grue.

Fig. 16. Schéma de détermination des paramètres de grue à tour

On choisit une marques de grue à flèche et une marque de grue à tour (annexe 7, 8). On réunit les résultats dans le tableau:

Т a b l e a u 18

№ de

variante

Marque de la grue

Capacité de charge , t

Hauteur de la monté du crochet, , m

Portée de la flèche,

, m

І

РДК-25

25

18,5

28

ІІ

КБ-100.3

11

18,8

21,6

5.4. Le calcul de quantité de travail et du salaire des ouvriers pour l'exécution des travaux de briquetage et de montage

5.4.1. La définition de la quantité de travail

5.4.2. La définition du salair des ouvriers:

La méthode de calcul détaillée – voir le paragraphe précédent.

Т a b l e a u 19

Calcul de la quantité du travail et du salaire des ouvriers

Type de travaux

Unité

Volume des travaux

NTU (ЕНиР)

Norme du temps

Quantité du travail

Composition de chainon

Qualif. moyenne

Tarif moyen(Сфу), grn

Salaire, grn

homme- heures

machine-heures

hommes-jours

m-équipes

1

2

3

4

5

6

7

8

9

10

11

12

13

1

Maçonnage des murs extérieurs d’épaisseur 640mm avec jointoyage

ГН3-3.1

2

Maçonnage des murs intérieurs d’épaisseur 380mm avec le plâtrage ultérieure

ГН3-3.1

3

Maçonnage des cloisons d’épaisseur 120mm

ГН3-3.13.1

4

Montage et démontage des échaffaudages en bloc

ГН3-21.1

5

Mise en oeuvre des poutres en béton armé

ГН3-17

6

Mise en oeuvre des dalles de recoupement de surface jusqu’à 10m2

Е4-1-7

7

Mise en oeuvre des dalles de recoupement de surface jusqu’à 5m2

Е4-1-7

8

Montage des éscaliers et des dalles d’éscaliers

Е4-1-10

9

Remplissage par mortier des joints des dalles de recoupement et de recouvrement

Е4-1-26

10

Mise en place des blocs de fenêtre et des blocs de porte

Е6-13А

11

Alimentation (distribution) des briques par la grue à tour (à flèche)

Е1-7 (Е1-6)

12

Alimentation (distribution) du mortier par la grue à tour (à flèche)

Е1-7 (Е1-6)

Au total

5.5. La définition du prix de revient des procéssus mécanisés

La méthode de la définition du prix de revient des procéssus mécanisés – voir paragraphe précédent.

Pour la comparaison de grue à flèche et de grue à tour on peut se servir du document «Мехвыбор.xls» en temps que faire le calcul manuellement. Dans ce dernier cas le coût d’une machine-heure d’exploitation de la grue est prise d’après côdes ДБН Д.2.7-2000 «Ресурсні кошторисні норми експлуатації будівельних машин та механізмів» avec la prise en compte du koefficient d’inflation de grivnia.

Koefficient d’inflation:

La variante plus économique est prise pour l’éxecution des travaux ultérieurs

5.6. La conception du planning d’avancement des travaux de maçonnage et de montage

La durée des procéssus en journées se calcule compte tenue la quantité du travail.

; ,

où – quantité des ouvriers nécéssaire pour l’exécution du travail;

– quantité des mécanismes de type utilisés pendant le travail;

– quantité des équipes en un jours.

5.7 Les caractéristiques techniques et économiques du projet

1. La durée des travaux de maçonnage et de montage :

Selon le plagnning d’avancement des travaux : 25 jours.

2. La quantité du travail total:

3. Les dépenses du travail pour 1m3 de la maçonnerie

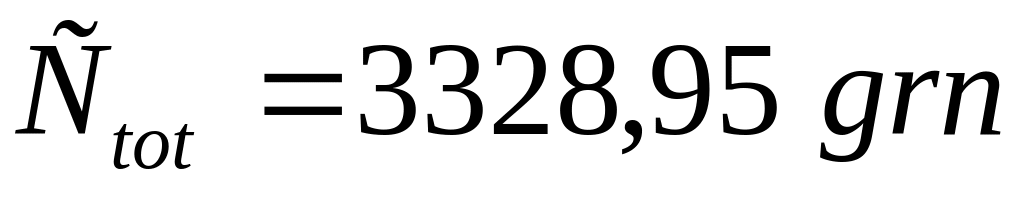

4. Le salaire total des ouvriers

5. Le coût des procéssus mécanisés

5.8. La technologie des travaux de maçonnage et de montage.

5.9. Le contrôle de la qualité et l’admission des travaux.

5.10. La sécurité de travail.

ЛИТЕРАТУРА

  1. Технологія будівельного виробництва. Підручник /В.К. Черненко, М.Г. Єрмоленко, Г.М. Батура та ін.; За редакцією В.К. Черненка, М.Г. Єрмоленка. – К.: Вища школа, 2002.

  2. Кірош В.Г., Чечеткін С.Н., Александров А.Н.” Довідник з контролю якості будівництва будівель і споруд” ч.ІІ.т.1, 1999р.

  3. Бадьин Г.М. и др. Справочник строителя. – М.: изд-во АСБ, -2000. – 340с.

  4. Афанасьєв А.А., Данилов Н.Н. и др. Технология строительных процессов: Учебник для вузов по специальности ПГС. – М.: Высшая школа, 1997. 234 с.

  5. ЕНиР Сб. Е4. Монтаж сборных и устройство монолитных железобетонных конструкций, вып. 1. Госстрой СССР. М., 1987

  6. ЕНиР на строительно-монтажные и ремонтно-строительные работы. Сборник Е6. Плотничные и столярне работы в зданих и сооружениях. – М.: Стройиздат, 1986. – 57с.

  7. Канторер С.Е. Расчеты экономической эффективности применения машин в строительстве. М, Стройиздат, 1972.

  8. СНиП III- 4 - 80* «Техника безопасности в строительстве», М. 2000. – 21с.

  9. ДБН А.3.1-5-96 «Організація будівельного виробництва». Державний комітет України у справах містобудування і архітектури, - К. 1996. – 65с.

  10. ДБН Д.2.7-2000 «Ресурсні кошторисні норми експлуатації будівельних машин та механізмів», К.: Держбуд України. – 2001. – 343с.

  11. Посібник по розробці проектів організації будівництва і проектів виробництва робіт (до ДБН А.3.1-5-96 «Організація будівельного виробництва») Частина 1. Технологічна і виконавча документація. Арендне підприємство науково-дослідний інститут будівельного виробництва, - К. 1997. – 63с.

  12. Методические указания к выполнению курсового проекта по дисциплине «Технология возведения зданий и сооружений» для студентов специальности 270102 «Промышленное и гражданское строительство» / Кафедра технологии строительного производства МГСУ – М.: 2009. – 61с.

П р и л о ж е н и е 1
