3.5. Сравнение вариантов механизации
Алгоритм сравнения вариантов механизации приведен в разделе 2.

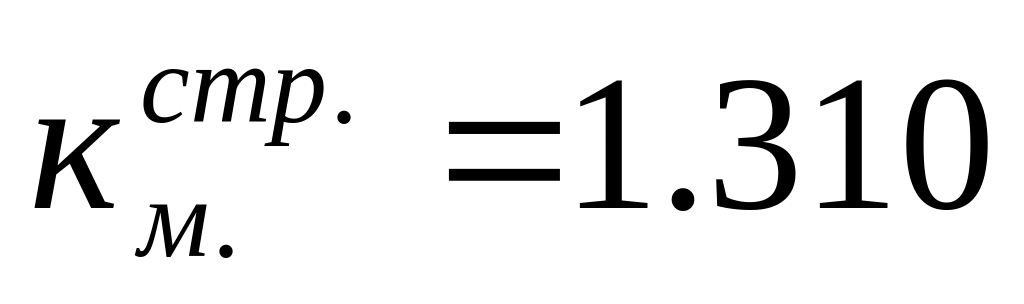

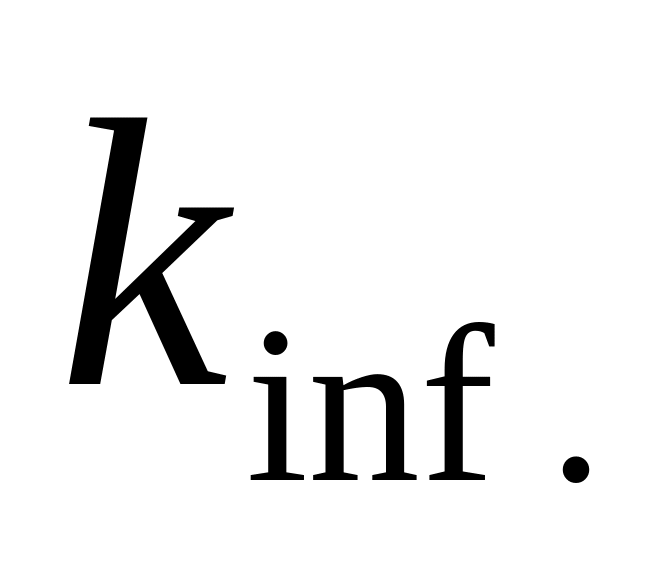

Для сравнения самоходного и башенного крана для производства монтажных работ можно использовать «Мехвыбор.xls» либо произвести расчет вручную. В этом случае стоимость машино-часа работы машин принимается согласно ДБН Д.2.7-2000 «Ресурсні кошторисні норми експлуатації будівельних машин та механізмів» с учетом коэффициента инфляции гривни.
Коэффициент
инфляции:
Наиболее экономичный вариант механизации принимаем для производства работ в дальнейшем.
3.6.Составление графика производства каменных и монтажных работ

Продолжительность процессов в днях рассчитывается исходя из трудоемкости этих процессов.
;
,
где – количество людей, занятых на выполнении работы;
– количество механизмов одного типа,
задействованных на выполнении работы;
– количество рабочих смен в одном календарном дне.
3.7 Технико-экономические показатели проекта
Продолжительность работ (по графику производства работ):
П=15 дней
Общая трудоемкость:
Затраты труда на 1м³ кирпичной кладки при возведения надземной части здания:
Общая зарплата рабочих: 3328,95 грн
Стоимость механизированного процесса по возведению надземной части здания:
3.8. Технология производства каменных и монтажных работ.
3.9. Безопасность труда и требования по защите окружающей среды.
3.10. Контроль качества каменных и монтажных работ.
4. Exemple de calcul de la gamme d’opérations pour les travaux de mise en oeuvre de semelle continue monolithe
(en français)
4.1. Le calcul des volumes des travaux
Fig. 1. Plan des fondations
F ig. 10. Schéma de disposition de la fondation
Fig. 11. Схема расположения арматуры в ленте фундамента
La définition de la surface du coffrage :
,
où
– surface
latérale
de
semelle
continue;
– hauteur de semelle continue (fig. 2);
– longueur de semelle.
La définition du volume du béton :
,

où – largeur de semelle continue (fig. 2);
La définition du poids d’armature :

– le poids des barres d’armature des grilles et des carcasses d’armature:
où
– longueur
d’une
barre;
et
– la
quantité des barres longitudinales et transversales;
и
– le
poids
spécifique
des
barres
longitudinales et transversales (annexe 2);
– le poids d’armature de la fondation total :
La détermination de la surface de fondation qui est couverte de l’étanchéité à l’eau :
Les résultats de calculs sont réunies dans le tableau:
Т a b l e a u 11
Masse d’armature, kg |
Surface du coffrage, m2 |
Volume du béton, m3 |
||
Nom de produit |
Poids d’un produit, kg |
Poids total, kg |
||
С-5 |
20 |
400 |
5250 |
3560 |
К-1 |
38 |
760 |
4.2. Le choix des engins pour le bétonnage des fondations
4.2.1. Le choix de la grue
Le choix des grues est réalisé selon 3 paramètres:
La capacité de charge ( );
La hauteur de la monté du crochet ( );
La portée de la flèche de grue ( ).
Pour le coulage du béton on choisit un bunker orientable de la contenance de 0,8m3. Sa masse avec le béton - 2,3t, la longueur - 2,8m. (annexe 3)
La détermination de la capacité de charge :
où – la masse de la charge la plus lourde (on compare les poids des charges différents possibles);
– la masse de l’élingue.
Fig. 12. Schéma des paramètres de grue au cours de mise en oeuvre des structures qui se trouvent au-dessus du niveau de son stationnement
La hauteur de la monté du crochet :
,
où: – le dépassement du support d’un élement monté au-dessus du niveau de stationnement de la grue;
– le stock en hauteur (pas moins de 0,5m);
– la hauteur d’un élement monté;
– la hauteur de l’élingue (annexe 5).
La portée de la flèche de grue :
où: – половина колеи крана (3м);
– la distance minimale possible du bord inférieur de la fouille à un appuis de la grue la plus proche (annexe 4);
– la distance du bord inférieur de la fouille à la construction la plus proche (k=1m);
– la distance du bord de la construction mettant en place à son axe centrale;
– la distance entre les axes des structures la plus proche et celle la plus eloignée qui sonts mises en oeuvre d’une stationnement de la grue.
On choisit deux marques de la grue (annexe 7, 8):
Ière variante : grue automobile KC-55727-1
IIe variante : grue à pneux KOBELKO
4.2.2. Le choix d’une pompe à béton
Il est possible d’exécuter les travaux de bétonnage des fondations en utilisant la pompe à béton. Dans ce cas le mélange du béton est fourni sur le chantier par les bétonnières automotrices. Pour la mise en place des fondations monolithes on choisit la pompe à béton de marque AБН 75/21, sa productivité est 65 m3/heure. La marque de la bétonnière portée est ... , son volume est ... m3 (annexe 8).
Fig. 13. Schéma d’amménagement de la semelle continue monolithe en béton armé
Les résultats du choix des machines sont réunis dans le tableau :
Т a b l e a u 12
№ de variante |
Marque de l’engin |
Capacité de charge , t |
Hauteur de la monté du crochet, , m |
Portée de la flèche, , m |
Productivité,
|
І |
KC-55727-1 |
25 |
18,5 |
28 |
– |
ІІ |
KOBELKO |
11 |
18,8 |
21,6 |
– |
ІІІ |
AБН 75/21 |
– |
– |
– |
65 |
4.3. Le calcul de quantité de travail et du salaire des ouvriers pour l'exécution des travaux
4.3.1. La définition de la quantité de travail
;
où
- la norme du temps pour l'exécution de l'unité de production,
- le volume
des travaux.
-
la durée de l’équipe, 8h.
- le coefficient de la norme du temps.
La
quantité de travail
comprend
les dépenses du travail pour l'exécution du volume des travaux
total
.
La norme du temps représente les dépenses du travail pour l'exécution de l'unité de produit.
4.3.2. Le calcul du salaire des ouvriers :

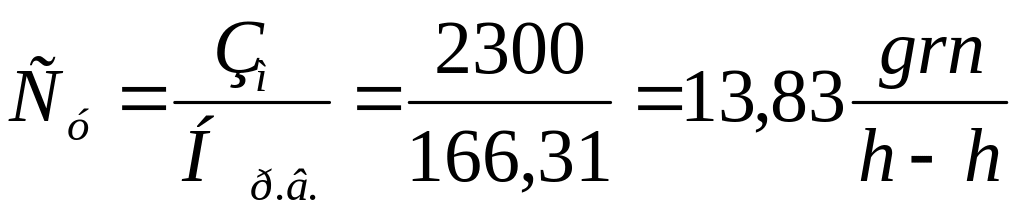

Le calcul du salaire des ouvriers est réalisé après la détermination du coût moyen de homme-heure:
où
– salaire moyen dans le domaine de construction,
= 2300grn;
–
la norme
moyenne du temps de travail par heure pour un travailleur;
= 166,31 h-heures
Selon
on
définit
une catégorie
qualificative moyenne dans la construction :
Pour la
catégorie
3.8 on a défini
le coefficient moyen
de la qualification des travailleurs:
Le salaire des ouvriers se calcule d’après la formule :
où
-
le coût réel moyen de l’homme par heure exécutant le travail
défini, qui correspond à une catégorie moyenne (
)
de ce type de travail, grn;
- la
quantité de travail exécuté par l’homme et correspondant à un
type défini des travaux (homme par jour),
- la durée
de l’équipe mésurée en heures,
.
Le cout moyen de l’homme-heure est défini selon la formule :
où
le coefficient moyen de la qualification pour la valeur
correspondante de la catégorie moyenne (
),
de l'aspect calculé des travaux.
Т a b l e a u 13
Calcul de la quantité du travail et du salaire des ouvriers
№ |
Type de travaux |
Unité |
Volume des travaux |
NTU (ЕНиР) |
Norme du temps |
Quantité du travail |
Composition de chainon |
Qualif. moyenne |
Tarif moyen(Сфу), grn |
Salaire, grn |
homme-heures |
hommes-jours |
|||||||||
1 |
2 |
3 |
4 |
5 |
6 |
7 |
8 |
9 |
10 |
11 |
1 |
Installation du coffrage de la fondation |
|
|
4-1-34 А |
|
|
|
|
|
|
2 |
Installation manuelle des grilles d’armature |
|
|
4-1-44 Б |
|
|
|
|
|
|
3 |
Installation manuelle des carcasses d’armature |
|
|
4-1-44 Б |
|
|
|
|
|
|
4 |
La mis en place du mélange du béton par la grue |
|
|
4-1-49 Б |
|
|
|
|
|
|
5 |
La mis en place du mélange du béton par la pompe à béton |
|
|
4-1-49 Б |
|
|
|
|
|
|
6 |
L’arrosage de la surface de béton par l’eau |
|
|
4-1-54 |
|
|
|
|
|
|
7 |
Le décoffrage |
|
|
4-1-34 А |
|
|
|
|
|
|
8 |
La mise en place de l’étanchéité à l’eau |
|
|
11-37 |
|
|
|
|
|
|
|
Au total |
|
|
|
|

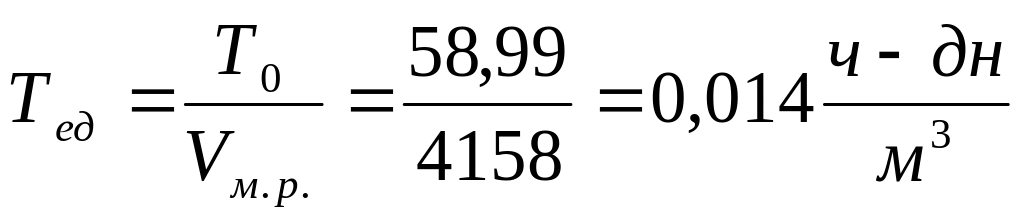

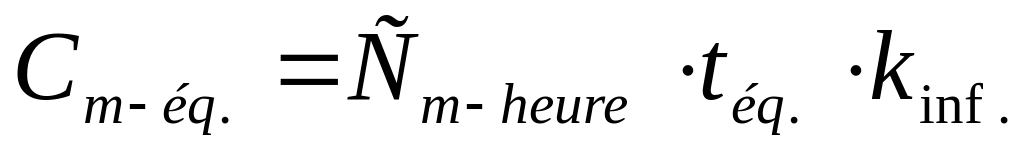

4.4.1. Le coût d’une machine-heure:
où
– le coût
en grivnias d’une machine-heure d’exploitation de machine qui est
défini d’après côdes ДБН
Д.2.7-2000
multiplié par la durée de l’équipe;
– koefficient
d’inflation de
grivnia;
4.4.2. Le coût du procéssus mécanisé d’aménagement de la fouille
– la
durée de travail de la machine
«i»
sur le chantier en équipes, elle se définie d’après la calcul
des dépences du travail;
– la
somme du salaire des ouvriers;
1,7 – koefficient des frais de fonctionnement.
4.4.3. Le choix de variante la plus économique
La comparaison des variantes de mécanisation des travaux de construction et de montage se fait compte tenue le coût d’une unité de produit de construction.
Le coût d’une unité de produit de construction :
où – le volume totale des travaux de construction.
