- •Опалубочные работы. Назначение и виды опалубок. Виды опалубок.
- •Методы бетонирования в зимних условиях.
- •Особенности приготовления, транспортирования и укладки бетонной смеси в зимних условиях
- •Метод погружения свай. Выбор оборудования для забивки свай. Контроль качества свайных работ. Исполнительная документация.
- •Устройство фундаментов подземных коммуникаций в торфяных грунтах
- •Организация работ по возведению кирпичных зданий с различными конструкциями наружных стен
- •Правила разрезки, системы перевязки швов кирпичной кладки, условия применения.
- •3 Правила разрезки кирпичной кладки
- •Методы выполнения кирпичной кладки в зимних условиях. Армирование кирпичной кладки.
- •Организация рабочего места каменщика, делянки, ярусы. Подмости и леса, применяемые для кирпичной кладки.
- •Методы определения необходимых рабочих параметров монтажных кранов (башенных и стреловых). Выбор грузозахватных приспособлений.
- •Методы и способы монтажа зданий. Временное крепление конструкций при монтаже.
- •Последовательность выполнения работ при монтаже панельного здания. Перечень подготовительных работ, выполняемых до начала монтажа конструкций следующего этажа здания.
- •Технология возведения подземных сооружений методом опускного колодца и «стена в грунте»
- •Технология устройства кровель из металлических листов и металлочерепицы
- •Отделка поверхностей малярными составами
- •Производство штукатурных работ. Контроль качества
- •Полы из досок, паркета, ламината, технология устройства и приемка работ.
- •Устройство покрытия полов из рулонных материалов. Устройство монолитных покрытий полов.
- •Технология устройства рулонных кровель.
- •Контроль качества смр. Перечень исполнительной документации
- •Порядок выдачи разрешений на строительство и ввод объектов в эксплуатацию в соответствии с гк рф
- •Порядок саморегулирования в строительстве
- •Допуск к работам, которые оказывают влияние на безопасность объектов капитального строительства
- •Пожарная безопасность в строительстве. Пожарная профилактика при организации стройплощадки и выполнении смр.
- •Основные причины травматизма при выполнении строительных работ. Основные виды вредных и опасных производственных факторов
- •Понятие наряда-допуска. Перечень опасных видов работ, при выполнении которых необходимо выдавать наряд-допуск.
- •Обеспечение электробезопасности на стройплощадке.
Организация рабочего места каменщика, делянки, ярусы. Подмости и леса, применяемые для кирпичной кладки.
Организ-я раб. места камен-ка вкл в себя четкую организ доставки матер-в и констр, обеспеч каменщ инструм, приспособл, инвентарем. Основной задачей организ явл соблюдение правильного размещ мат-ов на подмостях. Оно должно находиться в сфере обслуживания подъемного крана и включать 3 зоны:
1) рабочую зону шириной 0,6-0,7м;
2) зону материалов - 1м;
3) зону прохода рабочих - 0,8-0,9м.

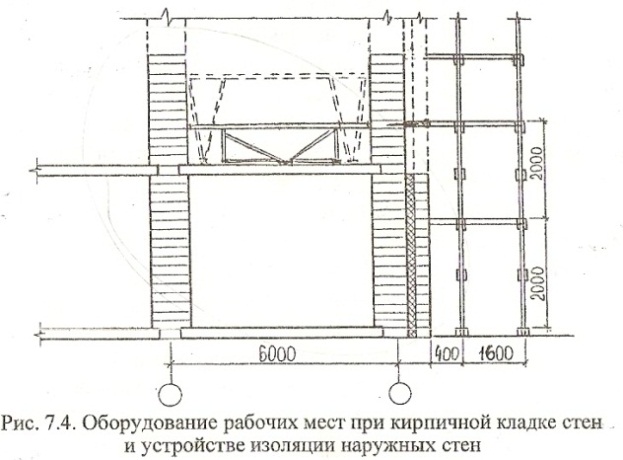

Рис. – Схема рабочих мест при кладке: а- глухих стен; б- стен с проемами; в- столба; г- угла: 1- участок возводимой стены, 2- подмости; 3- ящик с раствором, 4-поддон с кирпичом, 5- проем, 6- простенок, 7- возводимый столб, 8- местоположение каменщика на подмости, 9- ограждение подмостей.
Кол-во материалов, размещ на подм, опред в зависим от их расходования по времени V=Т*N/Нвр; V-вместимость тары; Т-срок исп-я мат-ов, ч; N-численность звена каменщ; Нвр-норма времени (трудоемк вып-я работ).
Работа по кладке стен столбов вып-ет комплексн бригада, сост из звеньев каменщ, плотников, монтажн, электросварщ и такелажников.
Захватка - рабочее место бригады.
Поточно-расчленненый метод:
Здание разбивается на захватки, одинаков по трудоемк. Кладку в пределах захватки ведут на высоту 1 яруса или 1 этажа, затем каменщ переходят на др захв, а др звено приступают к работе на 1 захв. Границами захв служат секции, темпер швы, основные попер или прод стены. Длина захв 30-50 м. Внутри захв каждому звену отвод ее часть – делянка. Размер делянки огранич V работ в теч 1 смены на выс 1 яруса.
N – численность звена;
t – продолжительность смены (час);
q – ожидаемый процент выполнения нормы;
a – толщина стены (м);
h – высота яруса;
S – норма времени на 1м3 кладки (чел-час).
Поточно-кольцевой метод:
Исп-ся при большой протяженности кладки с малым кол-м проемов. Захватку не разбив на делянки, а звенья двига-ся по фронту кладки одно за другим.
Общая ширина рабочего места каменщиков достигает 2,5м. Кирпич располаг-т вдоль фронта работ, чередуя с раствором. При кл-ке стен с проем-ми кирп. размещ. напротив прост-ков, а раствор - напротив проемов. Кладку стен возводят ярусами высотой 1...1.2 м. В проц-се кладки яруса произв-ть труда каменщика изменяется, достигая наибол-его значения на высоте 0,6м от уровня рабочего места.

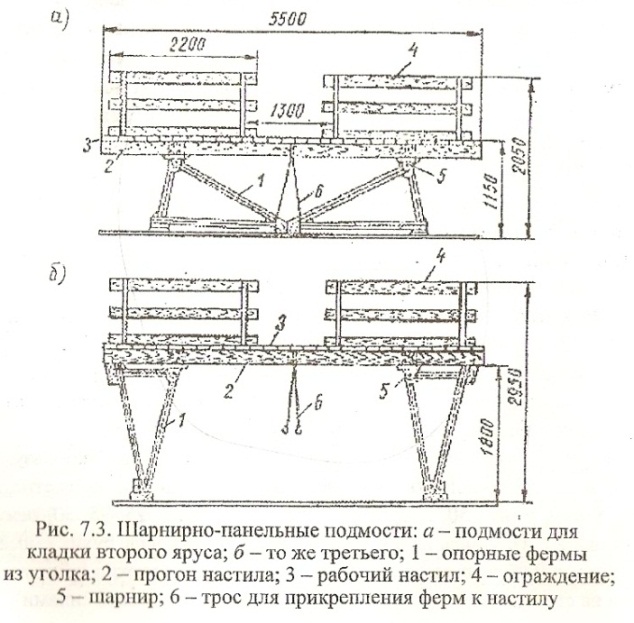

После кладки 1-го яруса необходимо изменить уровень рабочего места. Кладка по высоте этажа разбивается на ярусы, высотой 1-1,2 м каждый. 1 ярус – кладка ведется с перекрытий, 2 ярус – с подмостей выс 1-1,2 м, 3 ярус – с подмостей с удвоенной высотой. Подмости – временное устройство, устан на перекрытия и позвол вести кладку в пределах 1 этажа. Подмости д.б. устойчивыми, удобными при установке и транспортировке, удовл требов ТБ, быть инвентарными (исп неоднократно). Бывают шарнирно-панельные (состоят из досчатого настила и 2 опор с ограждениями), универс самоустанавли-ие (сост из дерев настила и 2 шарнирно прикрепленных опор), переносные площадки-подмости (сост из стальных опор с тумбами или с рамой и досчат настилом; исп-ся в стесн усл-ях при кладке лоджий и лестн клеток), рычажные с гидроприводом (сост из настила, кот опир на П-образ раму). Леса – времен устр-ва, кот устан на спланирован пов-ть грунта и предназн для ведения кладки на всю высоту. Бывают безболтовые трубчатые (сост из простр каркаса из стоек и ригелей, по кот устраив досчат настиил с огражд. По ходу кладки стойки наращив), леса из объемных эл-ов (сост из вертик этажерки и раб настила с огражд. для одноэт зданий высотой до 14 м), струнные подвесные (сост из кронштейнов, закрепл на покрыт, к ним крепятся подвески, в кот вставл прогоны. по ним устан досчатый настил), универс самоходные (самомонтиров строит машина, кот сост из гусеничн тележки, башни, подвижной раб площадки). Леса используют при возведении зданий и сооружений, не имеющих междуэтажных перекрытия, а подмости — при кладке стен и столбов зданий с междуэтажными перекрытиями.
В плоскости стены система лесов снабжается диагональными трубчатыми связями, предотвращающими леса от потери устойчивости. Допускается нагрузка на 1 м2 настила до 600 кг. Если работы ведутся одновременно в разных уровнях, то нагрузка соответственно распределяется. Высота лесов может достигать 40 м.
