- •Производственный процесс: понятие и составляющие процесса. Принципы рациональной организации производственного процесса.
- •Производственный цикл и его структура. Экономическое значение длительности производственного цикла.
- •Основные принципы рациональной организации производственного процесса
- •Виды движения предметов труда в производственном процессе – последовательный вид движения предметов труда
- •Виды движения предметов труда в производственном процессе – параллельный вид движения предметов труда
- •Виды движения предметов труда в производственном процессе – параллельно-последовательный вид движения предметов труда
- •Производственная структура и определяющие ее факторы.
- •Виды специализации производства и их технико-экономическая характеристика.
- •Организационные типы производства и их технико-экономическая характеристика.
- •Общая характеристика и разновидности поточного производства. Параметры
- •Задачами технического обслуживания производства являются:
- •Понятие, задачи и структура ремонтного обслуживания производства. Система планово-предупредительного ремонта (ппр) оборудования.
- •Организации складского и тарного хозяйства.
- •Организация энергетического хозяйства на предприятии. Планирование потребности предприятия в энергоресурсах.
- •Задачи и содержание технической подготовки производства. Структура подразделений технической подготовки.
- •Сущность технологической подготовки. Технологическая стандартизация и ее эффективность.
- •Ритмичность производства. Экономическое значение ритмичности производства.
Виды движения предметов труда в производственном процессе – последовательный вид движения предметов труда
Движение будет последовательным, если обрабатываемая партия деталей целиком передается на последующую операцию лишь после окончания всех работ предыдущей операции.

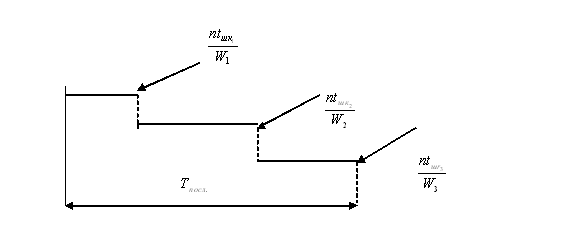

График цикла при последовательном виде движения партий в производстве
При этом длительность цикла технологических операций определяется суммой операционных циклов:
;
Длительность производственного цикла Тпосл включает дополнительные межоперационные перерывы, длительность естественных процессов и пере-рывы, связанные с режимом работы участка, цеха:
где m – число операций в процессе (количество межоперационных передач);
Тест – длительность естественных процессов;
tмо – среднее межоперационное время.
В соответствии с формулой ПЦ рассчитывается в единицах штучно-калькуляционного времени на операцию; как правило, это минуты. Длительные ПЦ (более 1 смены) измеряют в календарных днях.
Для
определения ПЦ в календарных днях
необходимо учесть про-должительность
рабочей смены Тсм,
число
рабочих смен
в сутках f, отношение числа рабочих дней
в году к числу календарных дней
,
тогда
Последовательный вид движения предметов труда применяется, как правило, в единичном производстве, когда детали в изготовление запускаются небольшими партиями. Он прост в организации, но удлиняет ПЦ до максимума.
Виды движения предметов труда в производственном процессе – параллельный вид движения предметов труда
Параллельный вид движения предметов труда – это такой порядок пере-дачи предметов труда, при котором каждая деталь передается на последующую операцию немедленно после окончания обработки на предыдущей операции. Таким образом, обработка деталей партии осуществляется одновременно на нескольких операциях. Здесь нет пролеживания деталей по причине ожидания обработки других деталей из партии, что приводит к сокращению длительности технологической части производственного цикла и уменьшению незавершенного производства. В этом случае полностью загружена наиболее трудоемкая операция с самым длительным операционным циклом. При партиях большой величины передача предметов труда осуществляется не поштучно, а частями, небольшими партиями, которые называют транспортными или передаточными. График параллельного движения деталей (передаточных партий) приведен на рис.

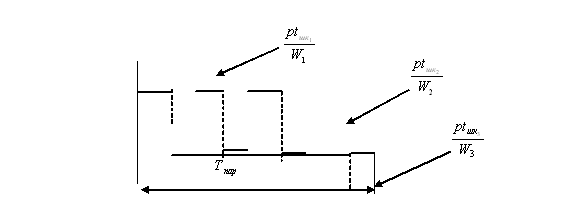

График цикла при параллельном виде движения партий в производстве
В данном случае технологическая составляющая производственного цикла в единицах штучно-калькуляционнго времени определяется по формуле
где
- операционный цикл с максимальной из
всех заданных продолжительностью;
р – величина передаточной партии.
Длительность производственного цикла в единицах штучно калькуляционного времени:
Длительность производственного цикла в календарных днях:
Однако, как видно из рис., при параллельном методе обработки деталей на операциях, выполняемых до и после максимальной (ее также называют главной), возникают простои оборудования и рабочих. Данные простои возникают вследствие различий в длительности операций. Они оказываются тем больше, чем значительнее разность между временем выполнения максимальной и остальных операций. Эффективное применение этого вида движения требует установления равенства или кратности всех операций по обработке деталей данного наименования, т.е. их синхронизации.
